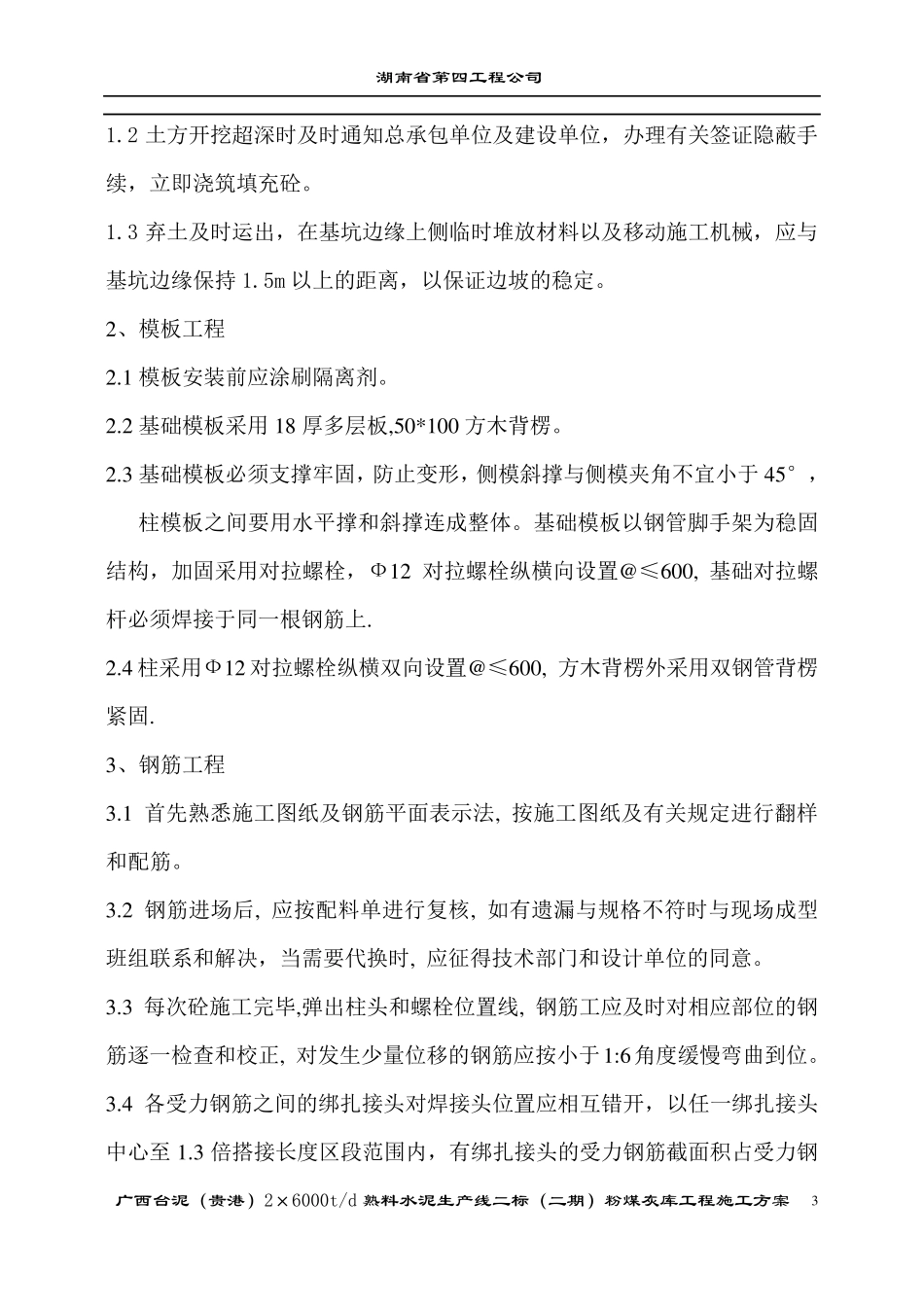

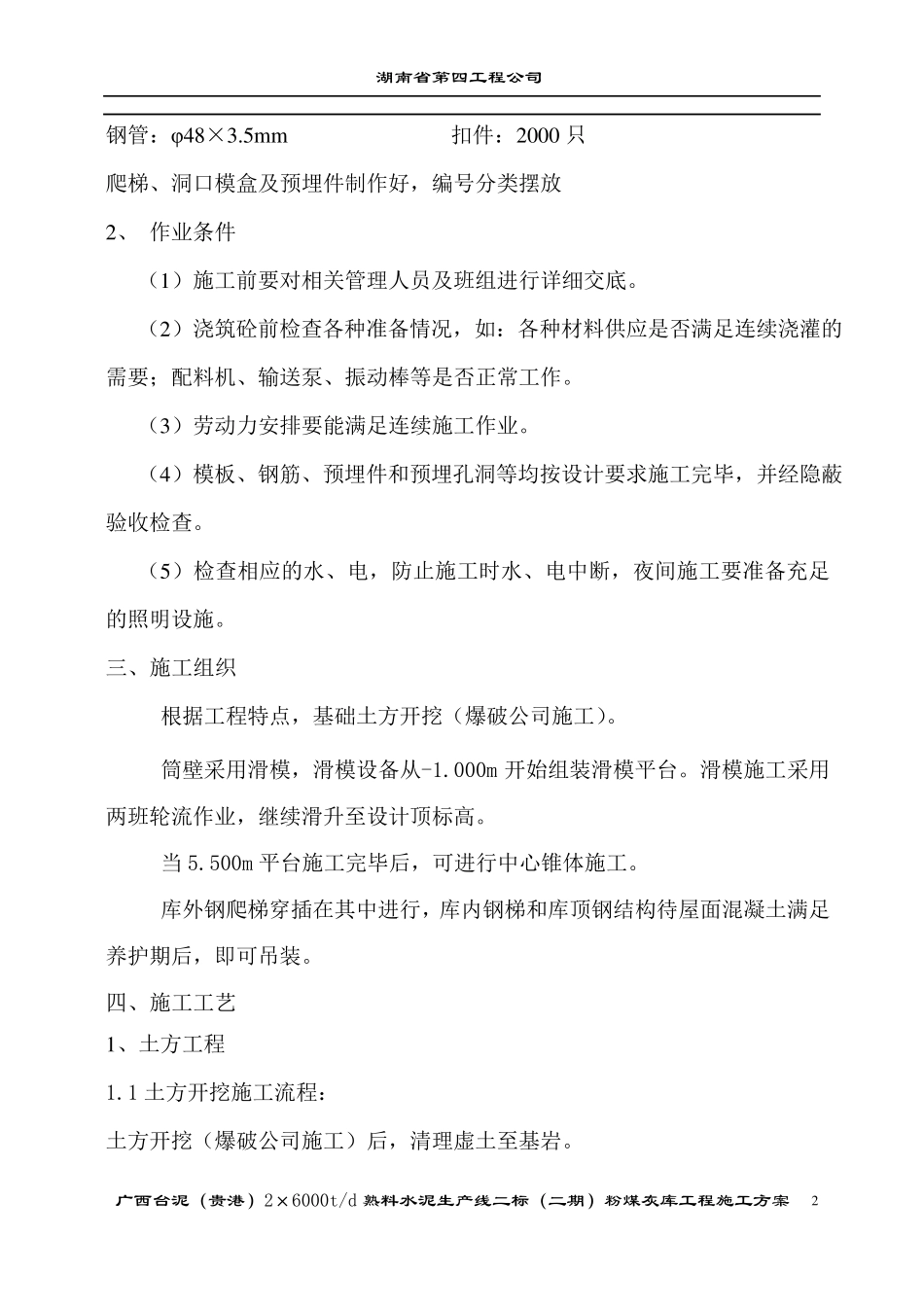

湖南省第四工程公司 广西台泥(贵港)2×6000t/d 熟料水泥生产线二标(二期)粉煤灰库工程施工方案 1 一、工程概况 广西台泥(贵港)2×6000t/d 水泥熟料生产线二标(二期)工程位于广西贵港市覃塘镇境内,粉煤灰库为圆形钢筋混凝土筒仓结构。圆库环梁基础埋深为 2.000m;独立柱基础埋深为 1.200m。筒仓环梁基础钢筋采用焊接接头,钢筋接头互相错开,同一连接区段内,有接头的钢筋截面面积不超过 50%的钢筋总面积,筒仓基础内预留插筋,钢筋保护层 30。粉煤灰库筒仓设计标高为 40.000m,筒壁内径分别为Φ7580mm,筒壁在标高-1.000m至标高 6.910m 壁厚 400mm;在标高 6.910m 至标高 40.000m 间壁厚 280mm。 40.000m 屋面为钢梁承载,钢梁上铺压型钢板,库顶另有部分钢筋混凝土顶板用做库顶钢筋混凝土设备基础。 圆库及其环形基础,内柱及其基础混凝土标号均为 C30。 库 壁 防 雷 以 竖 向 钢 筋 作 为 防 雷 引 下 线 , 以 基 础 内 钢 筋 作 为 防雷接地 极, 作为 防雷引 下线 的钢 筋伸出库顶 屋面 200m m 。 与栏杆焊接。筒仓内 5.500m 有一现浇钢筋混凝土平台, 6.910m 以上为钢筋混凝土中心锥体,中心锥体用 C30 混凝土浇筑,保护层为 50 m m ,锥体环向钢筋采用单面搭接焊,接头错开,搭接长度为 10d。 二、施工准备 1、材料 水泥: PO32.5 碎石:级配良好的粗骨料 砂:中砂 水:自来水 外加 剂 :减 水剂 Z 竹 胶 板:δ=10m m (1200m m ×2400m m ) 方 木 :80×80m m 脚 手 板:若 干 湖南省第四工程公司 广西台泥(贵港)2×6000t/d 熟料水泥生产线二标(二期)粉煤灰库工程施工方案 2 钢管:φ48×3.5m m 扣件:2000 只 爬梯、洞口模盒及预埋件制作好,编号分类摆放 2、 作业条件 (1)施工前要对相关管理人员及班组进行详细交底。 (2)浇筑砼前检查各种准备情况,如:各种材料供应是否满足连续浇灌的需要;配料机、输送泵、振动棒等是否正常工作。 (3)劳动力安排要能满足连续施工作业。 (4)模板、钢筋、预埋件和预埋孔洞等均按设计要求施工完毕,并经隐蔽验收检查。 (5)检查相应的水、电,防止施工时水、电中断,夜间施工要准备充足的照明设施。 三、施工组织 根据工程特点,基础土方开挖(爆破公司施工)。 筒壁采用滑模,滑模设备从-1.000m 开始组装滑模平台。滑模施工采用两班轮流作业,继续...
