引水隧洞混凝土浇筑方案
南奔引水隧洞混凝土浇筑方案一、编制依据和原则㈠编制依据1、施工承包合同;引水隧洞施工图;2、有关现行实施规范及验收标准:《地下工程防水技术规范》GBJ50108-2001;《水工混凝土施工规范》(DL/T5144-2001) ;3、设计技术交底及有关会议纪要
㈡编制原则1、满足合同及业主要求;2、充分考虑本工点的场地、交通、水文、地质、料源、水电供应等实际情况,科学合理的组织施工,力争做到经济合理
3、做好环保、做到文明施工
二、工程概况南 奔 水 电 站 引 水 隧 洞 全 长 4473
644m(桩 号 P
T0+030
000 ~P
T4+503
644 ),其中压力刚管道段114
657m(桩号P
T4+388
987 ~P
T4+503
共有 4个进洞通道, 分别是进水口 (P
T0+030
000)、0#施工支洞 (P
T0+597
255) 、1#施工支洞( P
T1+495
983)、2#施工支洞( P
T4+340
全隧洞开挖及一次支护为城门洞型形式,隧洞(P
T0+030
T4+388
987) 采用5m*5m城门洞型截面衬砌形式, 此段采用钢模台车或简易台车衬砌;压力刚管道(P
T4+388
T4+503
644) 布置
4m*4m圆形刚管,此段混凝土输送泵直接入仓

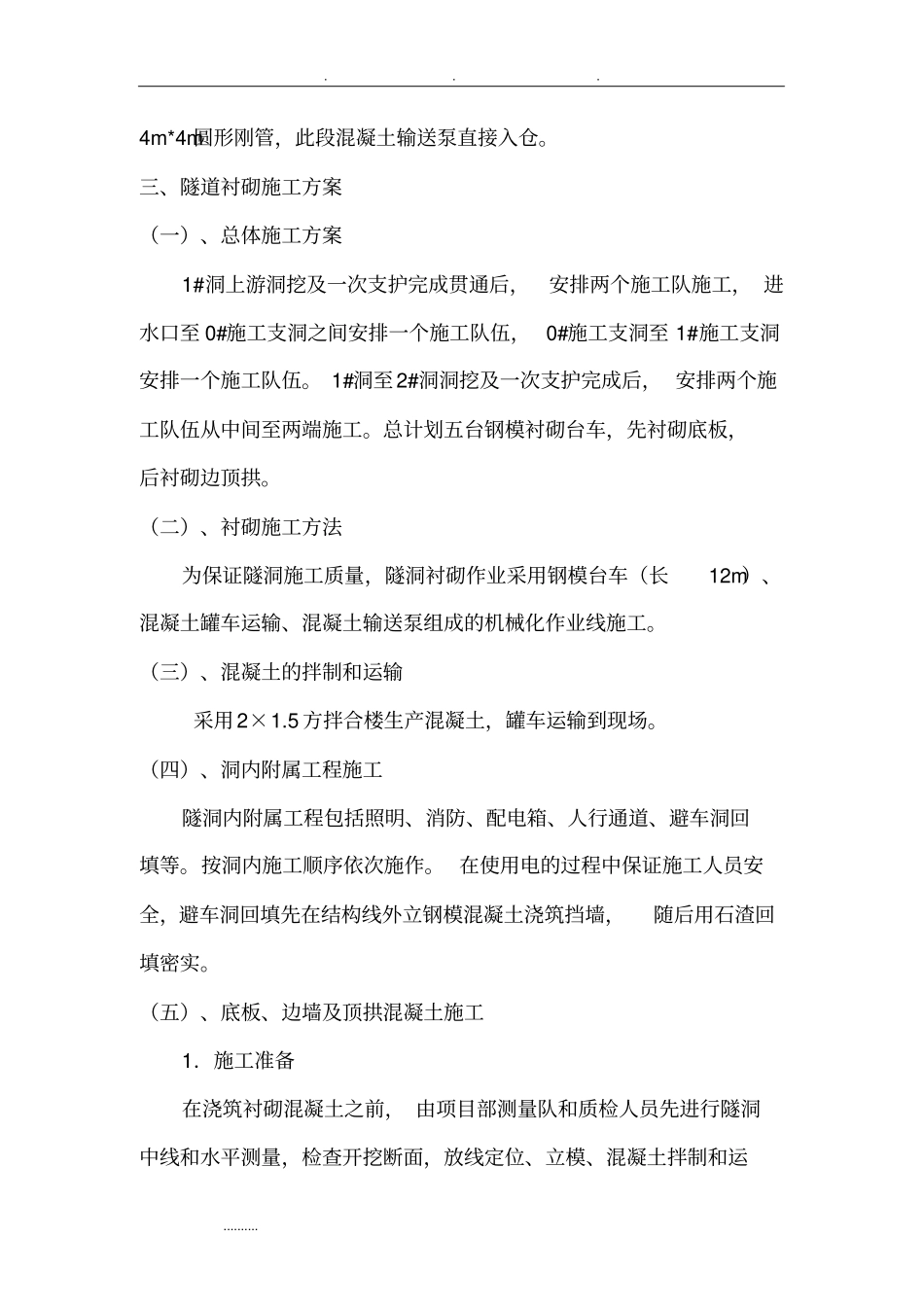

三、隧道衬砌施工方案(一)、总体施工方案1#洞上游洞挖及一次支护完成贯通后,安排两个施工队施工, 进水口至 0#施工支洞之间安排一个施工队伍, 0#施工支洞至 1#施工支洞安排一个施工队伍
1#洞至2#洞洞挖及一次支护完成后, 安排两个施工队伍从中间至两端施工
总计划五台钢模衬砌台车,先衬砌底板,后衬砌边顶拱
(二)、衬砌
