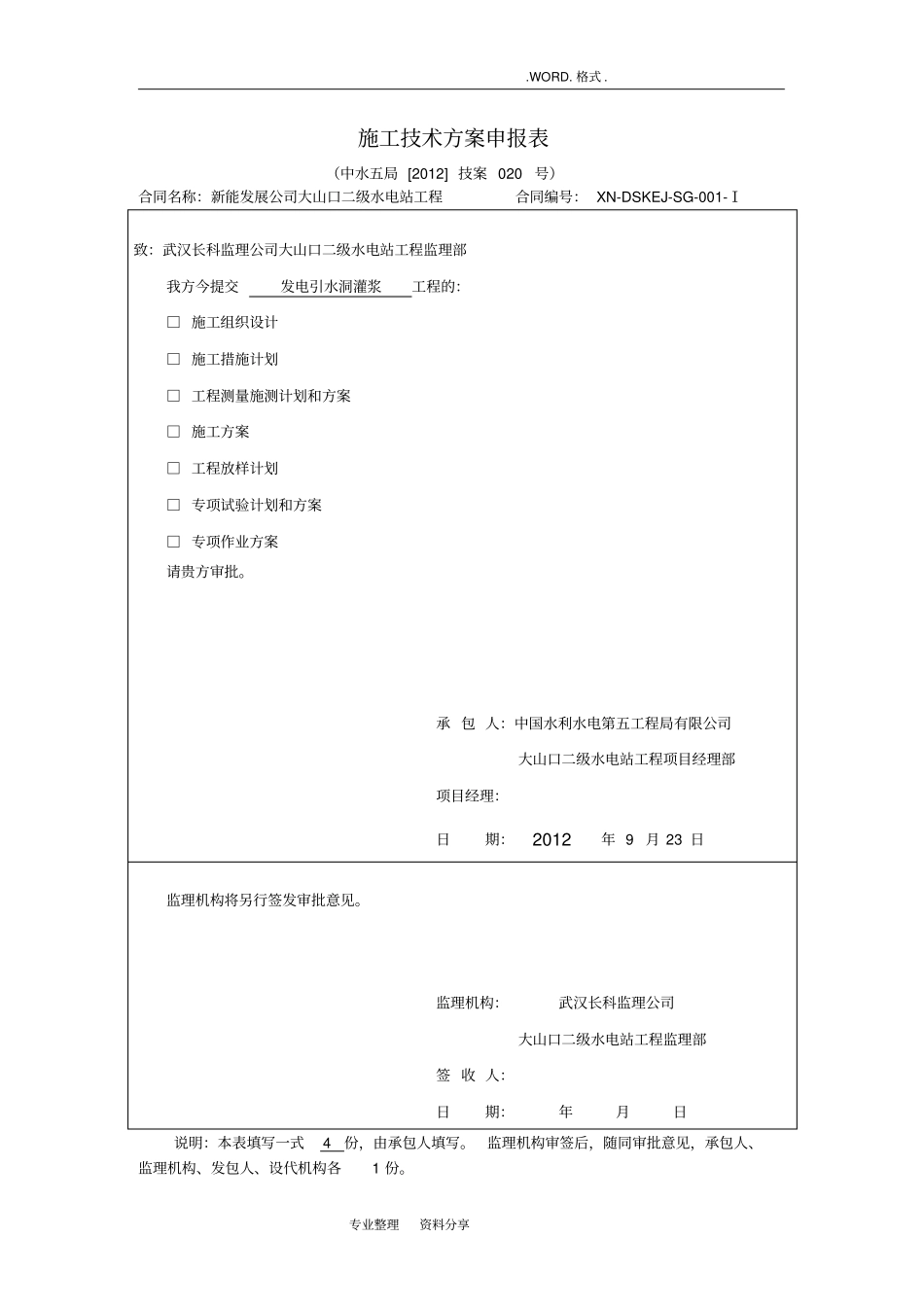

专业整理资料分享施工技术方案申报表(中水五局 [2012] 技案 020号)合同名称:新能发展公司大山口二级水电站工程合同编号: XN-DSKEJ-SG-001-Ⅰ致:武汉长科监理公司大山口二级水电站工程监理部我方今提交发电引水洞灌浆工程的:□ 施工组织设计□ 施工措施计划□ 工程测量施测计划和方案□ 施工方案□ 工程放样计划□ 专项试验计划和方案□ 专项作业方案请贵方审批
承 包 人:中国水利水电第五工程局有限公司大山口二级水电站工程项目经理部项目经理:日期: 2012 年 9月 23 日监理机构将另行签发审批意见
监理机构:武汉长科监理公司大山口二级水电站工程监理部签 收 人:日期:年月日说明:本表填写一式 4 份,由承包人填写
监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各1 份

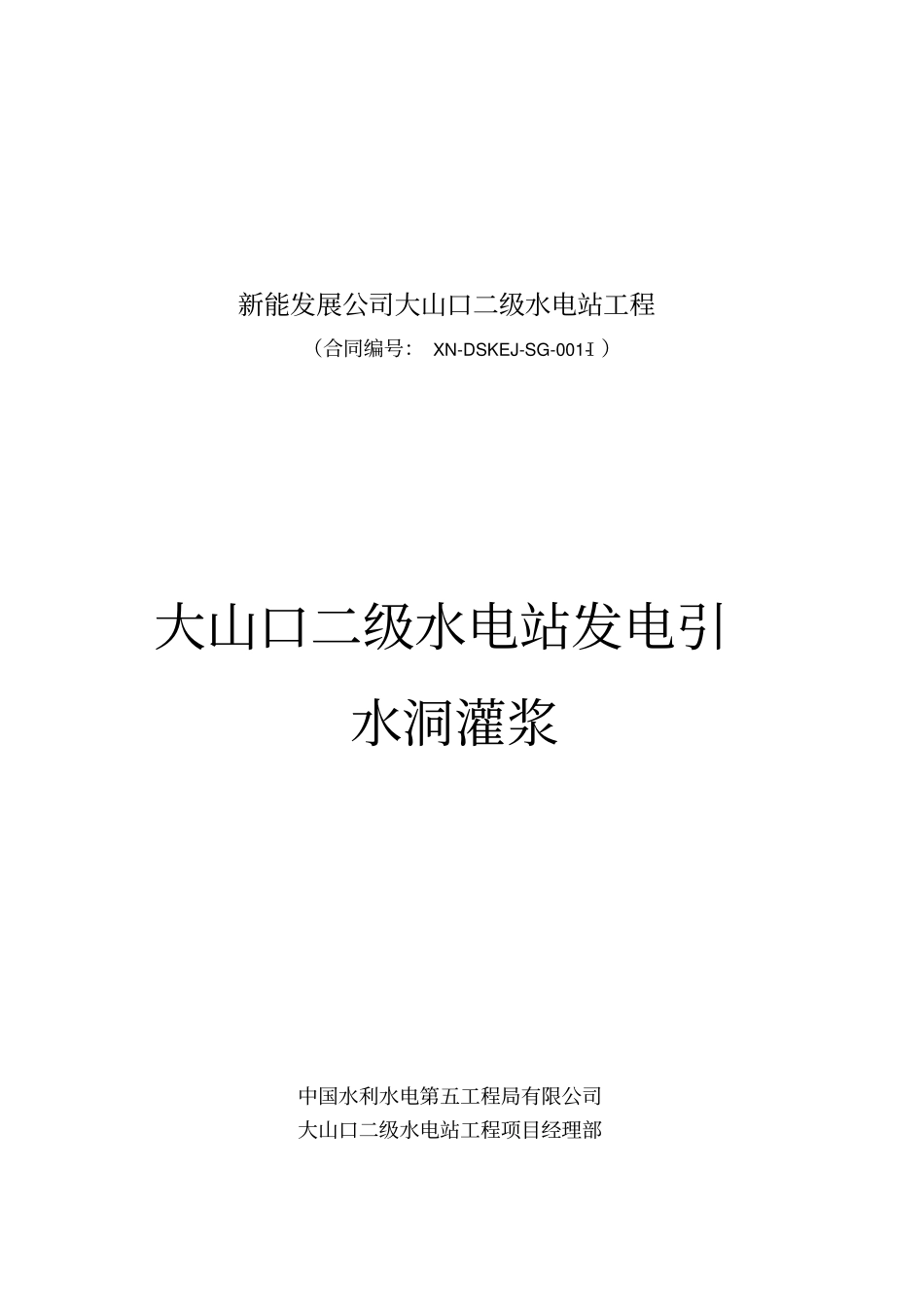

新能发展公司大山口二级水电站工程(合同编号: XN-DSKEJ-SG-001-Ⅰ)大山口二级水电站发电引水洞灌浆中国水利水电第五工程局有限公司大山口二级水电站工程项目经理部2012 年 9 月 23 日批准 / 日期:审核 / 日期:编写 / 日期:大山口二级水电站发电引水洞灌浆施工措施一、工程概况1
1 、地质条件洞身段上覆岩体厚度 19
0m,穿越的岩性主要为中泥盆统萨阿尔明组下亚组灰岩、火山角砾岩及上第三系中新统桃树园组砂质泥岩
灰岩属中硬岩,厚层状结构,岩层产状85° SE∠80° ,洞身段处于微风化~新鲜基岩,纵波速度 Vp=5500~5800m/s
根据试验资料:灰岩颗粒密度为 2
75g/cm3 、天然密度 2
70 g/cm3、自然吸水率为 0
55%、饱和吸水率为 0
76%、孔隙率 1
82%、烘干后抗压强度 110
0MPa、饱和抗压强度 66
7MPa、软化系数 0
火山角砾岩,棕红色,厚层状结构,微风化~
