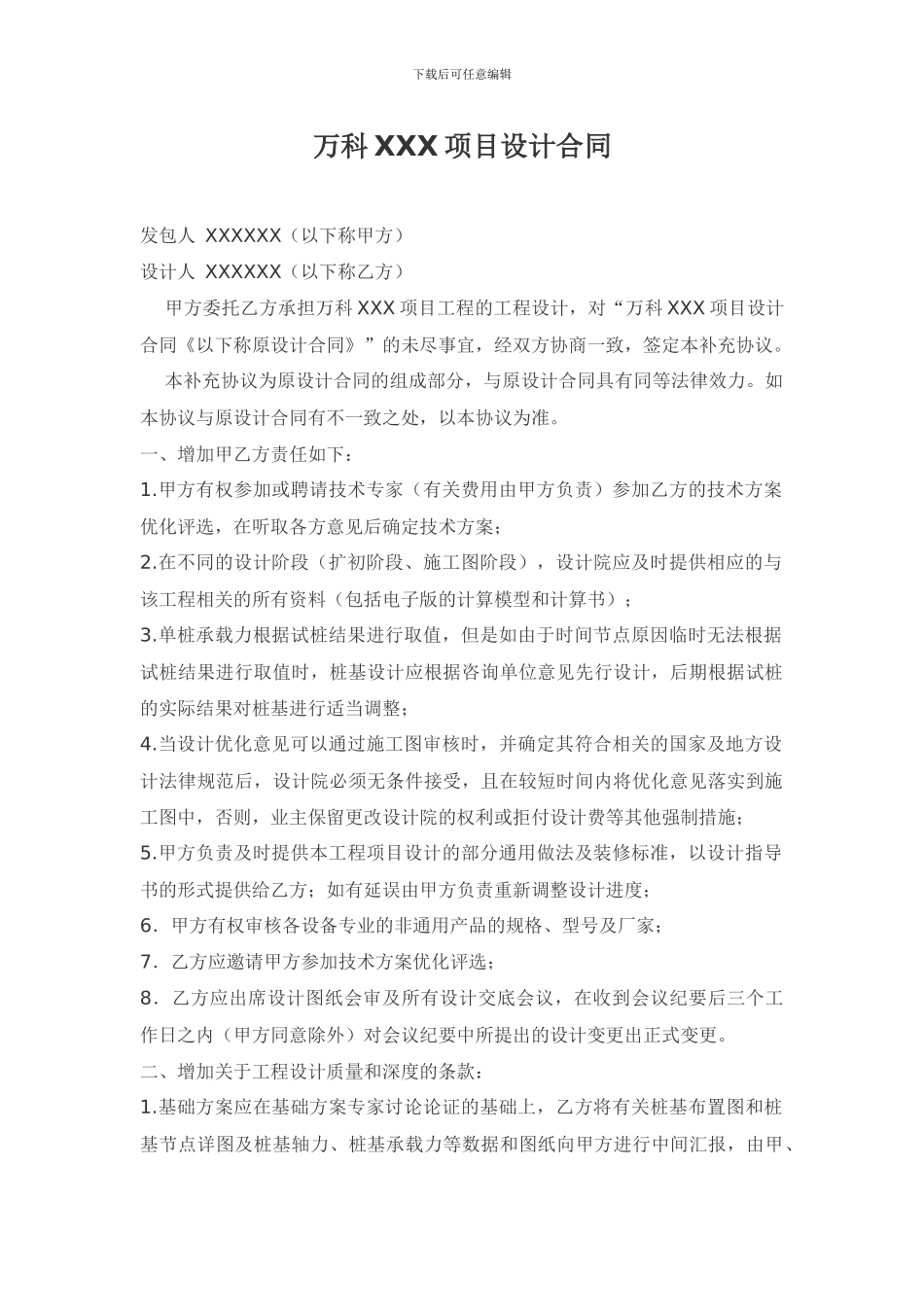

下载后可任意编辑万科 XXX 项目设计合同发包人 XXXXXX(以下称甲方)设计人 XXXXXX(以下称乙方) 甲方委托乙方承担万科 XXX 项目工程的工程设计,对“万科 XXX 项目设计合同《以下称原设计合同》”的未尽事宜,经双方协商一致,签定本补充协议
本补充协议为原设计合同的组成部分,与原设计合同具有同等法律效力
如本协议与原设计合同有不一致之处,以本协议为准
一、增加甲乙方责任如下:1
甲方有权参加或聘请技术专家(有关费用由甲方负责)参加乙方的技术方案优化评选,在听取各方意见后确定技术方案;2
在不同的设计阶段(扩初阶段、施工图阶段),设计院应及时提供相应的与该工程相关的所有资料(包括电子版的计算模型和计算书);3
单桩承载力根据试桩结果进行取值,但是如由于时间节点原因临时无法根据试桩结果进行取值时,桩基设计应根据咨询单位意见先行设计,后期根据试桩的实际结果对桩基进行适当调整;4
当设计优化意见可以通过施工图审核时,并确定其符合相关的国家及地方设计法律规范后,设计院必须无条件接受,且在较短时间内将优化意见落实到施工图中,否则,业主保留更改设计院的权利或拒付设计费等其他强制措施;5
甲方负责及时提供本工程项目设计的部分通用做法及装修标准,以设计指导书的形式提供给乙方;如有延误由甲方负责重新调整设计进度;6.甲方有权审核各设备专业的非通用产品的规格、型号及厂家;7.乙方应邀请甲方参加技术方案优化评选;8.乙方应出席设计图纸会审及所有设计交底会议,在收到会议纪要后三个工作日之内(甲方同意除外)对会议纪要中所提出的设计变更出正式变更
二、增加关于工程设计质量和深度的条款:1

基础方案应在基础方案专家讨论论证的基础上,乙方将有关桩基布置图和桩基节点详图及桩基轴力、桩基承载力等数据和图纸向甲方进行中间汇报,由甲、下载后可任意编辑乙双方共同确认后进行后续工作;假如乙方提交后 4
