下载后可任意编辑临县至离石高速公路路基第一合同段 第十六施工段施工组织方案一、陶家庄 1 号大桥1、工程概况: 陶家庄 1 号大桥空心薄壁墩共计 16 个,实心墩 6 个,空心薄壁墩长 5 米,宽 3 米,四角为 30 厘米半径圆转角,实心墩长 5米,宽 2
2 米,空心薄壁墩(最高 45 米,最低 36 米,共计 662米
)实心墩(最高 25 米,最低 21 米,共计 142 米
)2、施工方案:根据以往的经验和施工进度要求,滑模施工浇注相对于常规模板浇注具有连续性好、进度快、质量好、材料消耗少等优点,所以该合同段桥墩使用滑模浇注方案较好
3、施工组织:陶家庄 1 号大桥空心墩 16 个,实心墩 6 个,根据以前的滑模经验,平均每天滑升 4 米,空心墩准备两套滑模模体,90 天完成
实心墩和空心墩共用一套滑模体,90 天完成
盖梁模板准备四套底模,两套帮模,100 天完成
4、垂直运输:陶家庄 1 号大桥安装两台塔吊(5613),一台 25T 汽吊,每个塔吊每次完 6 个空心墩,两个塔吊一次完成 12 个空心薄壁墩(包括盖梁),其中一台二次完成剩余 4 个空心墩
实心墩 6个,用 25 吨汽车吊来完成

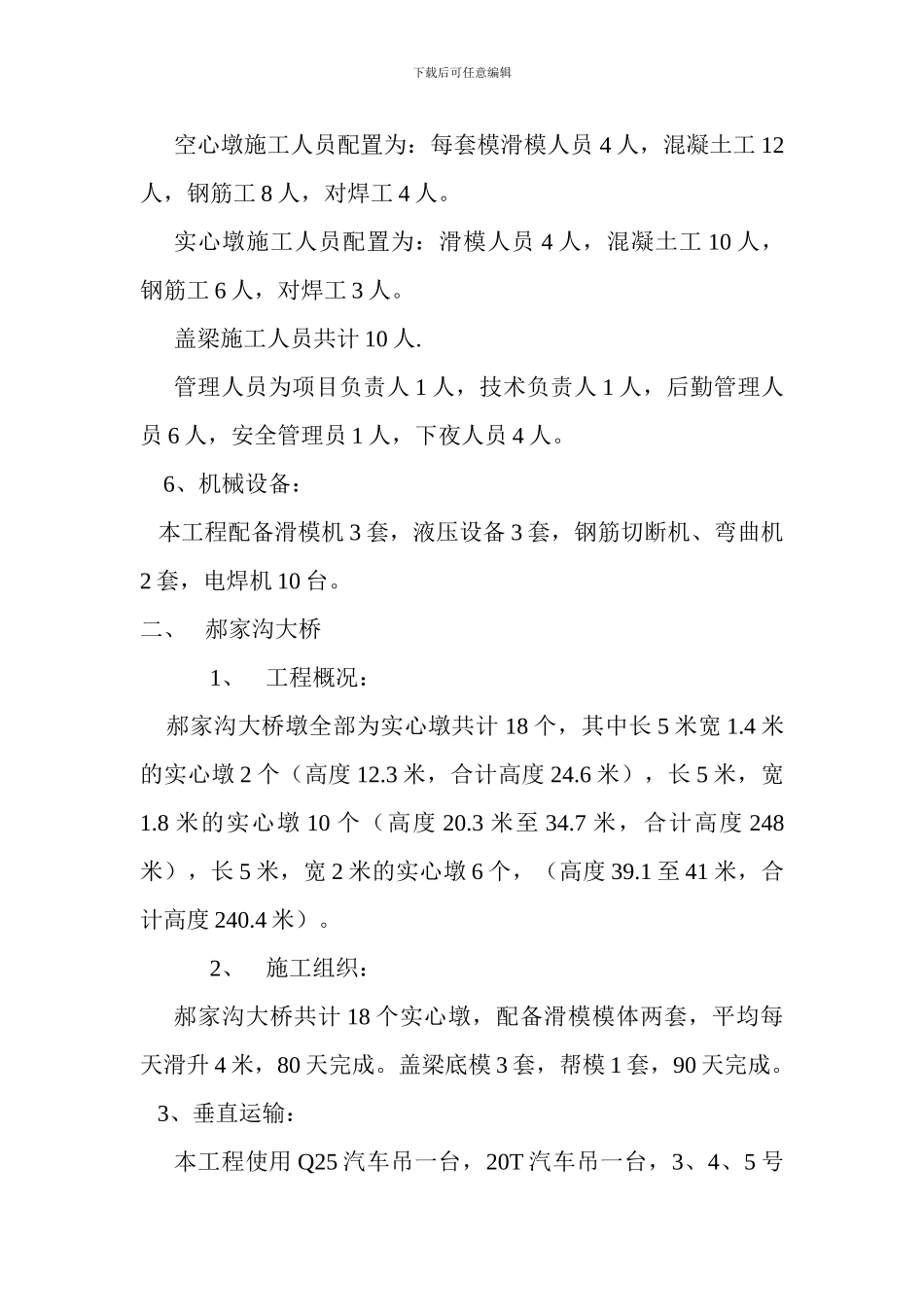

5、人员组织:下载后可任意编辑空心墩施工人员配置为:每套模滑模人员 4 人,混凝土工 12人,钢筋工 8 人,对焊工 4 人
实心墩施工人员配置为:滑模人员 4 人,混凝土工 10 人,钢筋工 6 人,对焊工 3 人
盖梁施工人员共计 10 人
管理人员为项目负责人 1 人,技术负责人 1 人,后勤管理人员 6 人,安全管理员 1 人,下夜人员 4 人
6、机械设备: 本工程配备滑模机 3 套,液压设备 3 套,钢筋切断机、弯曲机2 套,电焊机 10 台
二、郝家沟大桥1、工程概况: 郝家沟大桥墩全部为实心墩共计 18 个,其中长 5 米宽 1
4 米的实心墩 2
