下载后可任意编辑【若缺失公式、图片现象属于系统读取不成功,文档内容齐全完整,请放心下载

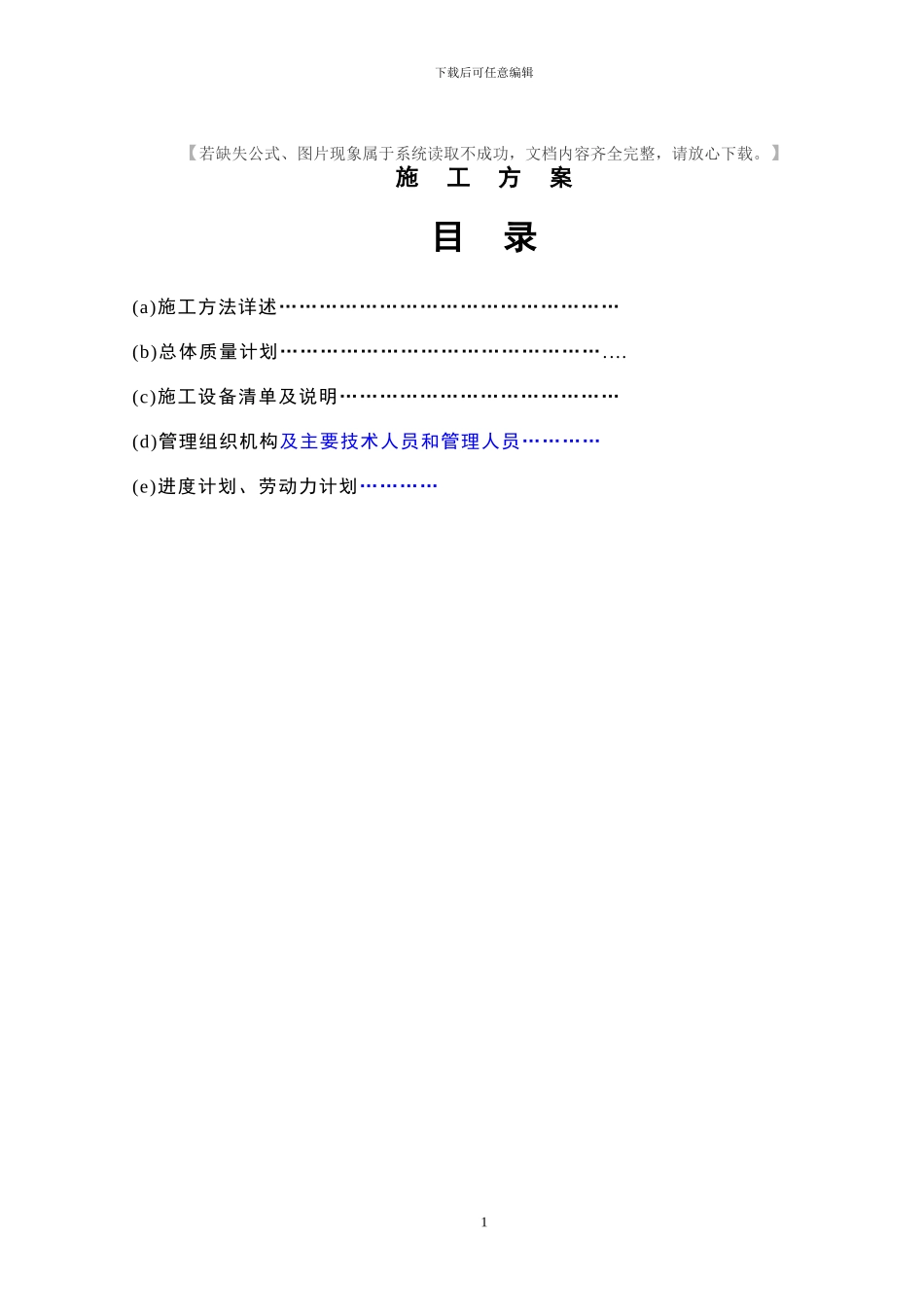

】施 工 方 案目 录(a)施工方法详述……………………………………………(b)总体质量计划…………………………………………

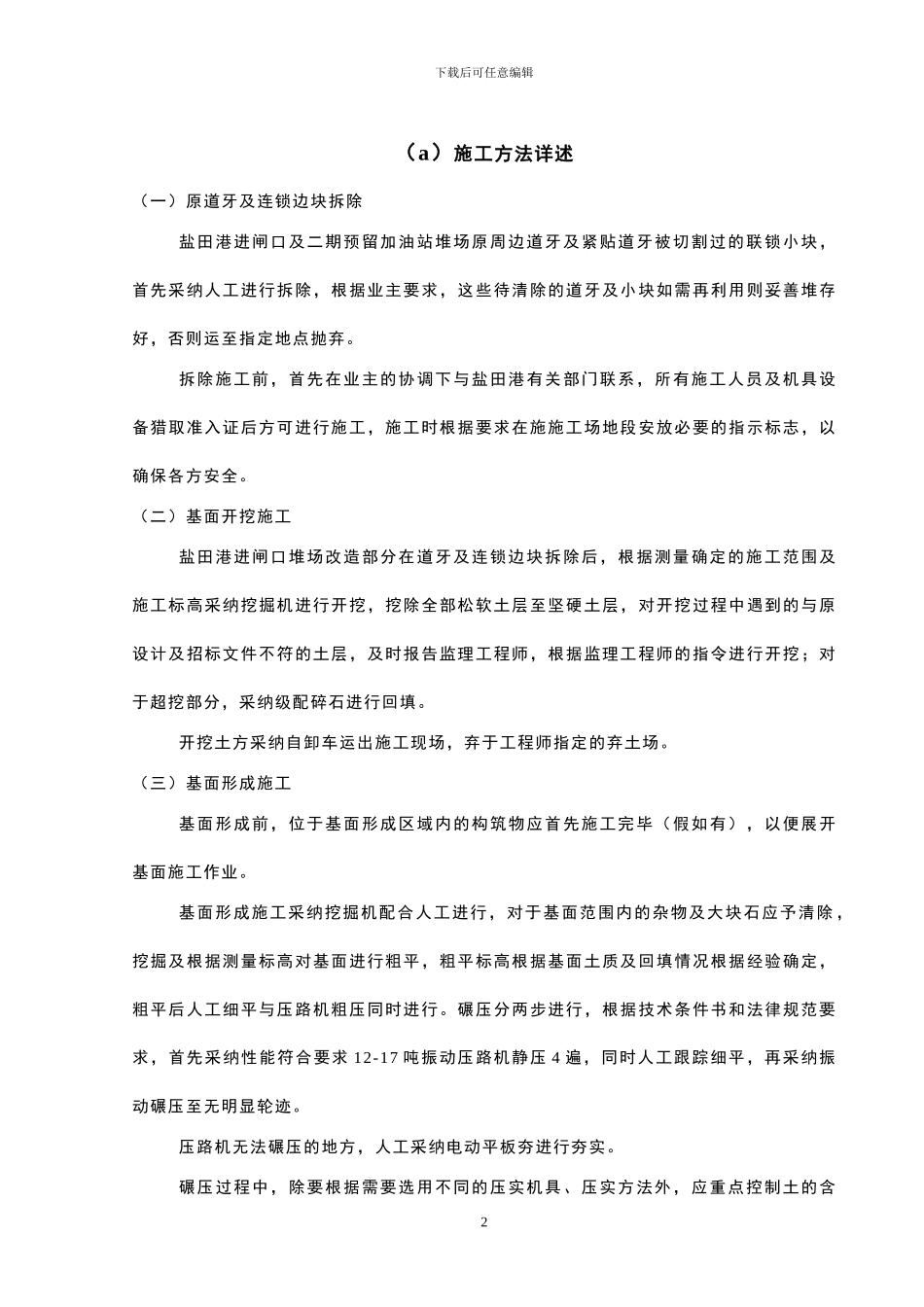

…(c)施工设备清单及说明……………………………………(d)管理组织机构及主要技术人员和管理人员…………(e)进度计划、劳动力计划…………1下载后可任意编辑(a)施工方法详述(一)原道牙及连锁边块拆除盐田港进闸口及二期预留加油站堆场原周边道牙及紧贴道牙被切割过的联锁小块,首先采纳人工进行拆除,根据业主要求,这些待清除的道牙及小块如需再利用则妥善堆存好,否则运至指定地点抛弃
拆除施工前,首先在业主的协调下与盐田港有关部门联系,所有施工人员及机具设备猎取准入证后方可进行施工,施工时根据要求在施施工场地段安放必要的指示标志,以确保各方安全
(二)基面开挖施工盐田港进闸口堆场改造部分在道牙及连锁边块拆除后,根据测量确定的施工范围及施工标高采纳挖掘机进行开挖,挖除全部松软土层至坚硬土层,对开挖过程中遇到的与原设计及招标文件不符的土层,及时报告监理工程师,根据监理工程师的指令进行开挖;对于超挖部分,采纳级配碎石进行回填
开挖土方采纳自卸车运出施工现场,弃于工程师指定的弃土场
(三)基面形成施工基面形成前,位于基面形成区域内的构筑物应首先施工完毕(假如有),以便展开基面施工作业
基面形成施工采纳挖掘机配合人工进行,对于基面范围内的杂物及大块石应予清除 ,挖掘及根据测量标高对基面进行粗平,粗平标高根据基面土质及回填情况根据经验确定,粗平后人工细平与压路机粗压同时进行

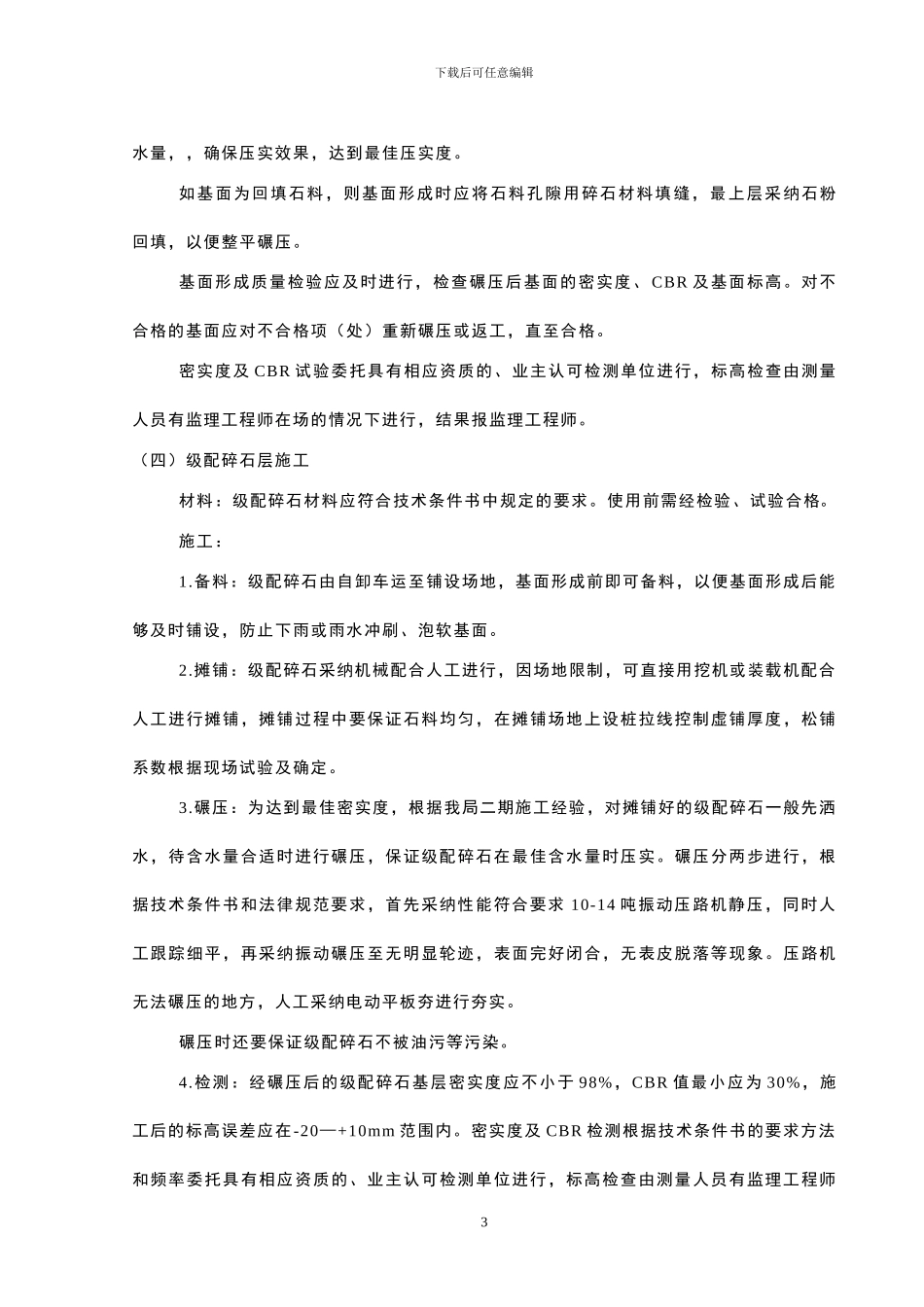

碾压分两步进行,根据技术条件书和法律规范要求,首先采纳性能符合要求 12-17 吨振动压路机静压 4 遍,同时人工跟踪细平,再采纳振动碾压至无明显轮迹
压路机无法碾压的地方,人工采纳电动平板夯进行夯实
