卸船机钢丝绳更换方案VIP免费

卸船机钢丝绳更换方案_第1页
1/6
卸船机钢丝绳更换方案_第2页
2/6
卸船机钢丝绳更换方案_第3页
3/6

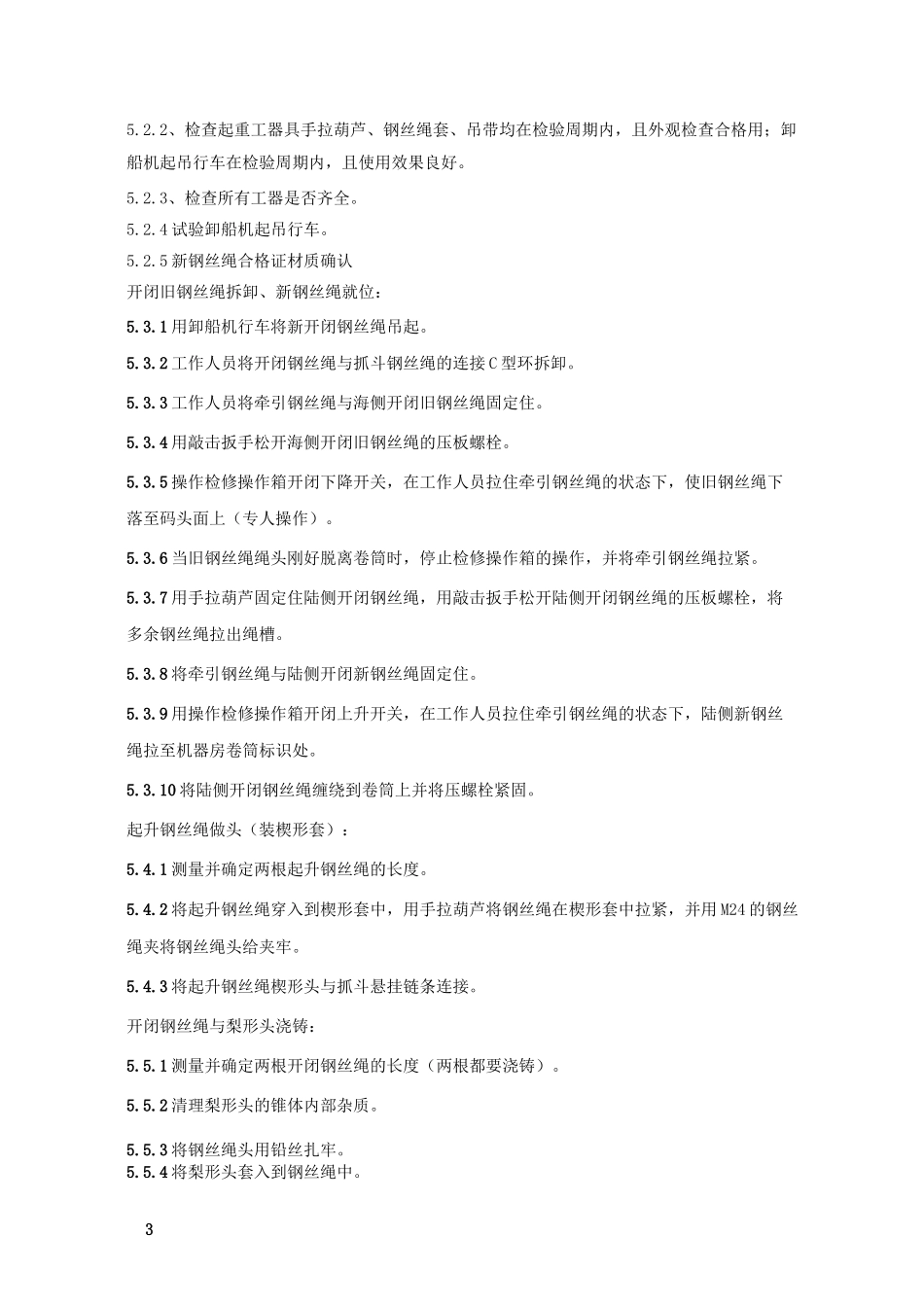

1卸船机钢丝绳更换方案批准:审核:编制:2010-10-8且外观检查合格。21.目的:由于卸船机门型架上的导向轮没有安装防护装置,造成卸船机钢丝绳在使用过程中钢丝绳发生溜槽,造成钢丝绳的损伤,无法正常使用,在采取了补救措施之后,为了保证卸船机的正常使用,也为了保证钢丝绳能够在正常更换周期的条件下,特将 1 号卸船机陆侧开闭钢丝绳进行更换,特制定此方案。2.适用范围:适用于卸船机钢丝绳更换工作。3. 现在卸船机钢丝绳现存在问题:钢丝绳溜槽后挤压变形。钢丝绳溜槽后发生断丝断股已经超过钢丝绳损坏标准。4. 安全措施:进入工作现场戴好安全帽。登高必须穿戴好安全带。在工作中做到四不伤害,要有专人监护。现场设置检修专用围栏,拉设警示绳。按照平面布置图要求,安排拆下零部件、备品配件、工器具、材料摆放位置。动火工作现场准备好消防器材。工作现场布置施工电源、照明电源及灯具。设置检修废料及垃圾存放处。杜绝没有登高经验的人登高。卸船机上下分别设置负责人,使用对讲机联系,统一指挥。卸船机上部使用的工器具需用绳子固定。风力超过 6 级时不允许工作。每天都要进行安全技术交底,工作班成员要进行签字。现场出现异常情况,要立即停工,汇报分析后确认无异常方可开工。5•更换方案:准备工作:5.1.1 办理工作票(办理工作票前,将主小车停在合适位置,把抓斗放置在码头面上)。准备所需工器具、材料:5.2.1、检查电缆盘、电动工器具均在检验周期内,35.2.2、检查起重工器具手拉葫芦、钢丝绳套、吊带均在检验周期内,且外观检查合格用;卸船机起吊行车在检验周期内,且使用效果良好。5.2.3、检查所有工器是否齐全。5.2.4 试验卸船机起吊行车。5.2.5 新钢丝绳合格证材质确认开闭旧钢丝绳拆卸、新钢丝绳就位:5.3.1 用卸船机行车将新开闭钢丝绳吊起。5.3.2 工作人员将开闭钢丝绳与抓斗钢丝绳的连接 C 型环拆卸。5.3.3 工作人员将牵引钢丝绳与海侧开闭旧钢丝绳固定住。5.3.4 用敲击扳手松开海侧开闭旧钢丝绳的压板螺栓。5.3.5 操作检修操作箱开闭下降开关,在工作人员拉住牵引钢丝绳的状态下,使旧钢丝绳下落至码头面上(专人操作)。5.3.6 当旧钢丝绳绳头刚好脱离卷筒时,停止检修操作箱的操作,并将牵引钢丝绳拉紧。5.3.7 用手拉葫芦固定住陆侧开闭钢丝绳,用敲击扳手松开陆侧开闭钢丝绳的压板螺栓,将多余钢丝绳拉出绳槽。5.3.8 将牵引钢丝绳与陆侧开闭新钢丝绳固定住。5.3.9 用操作检修操作箱开闭上升...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

卸船机钢丝绳更换方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
