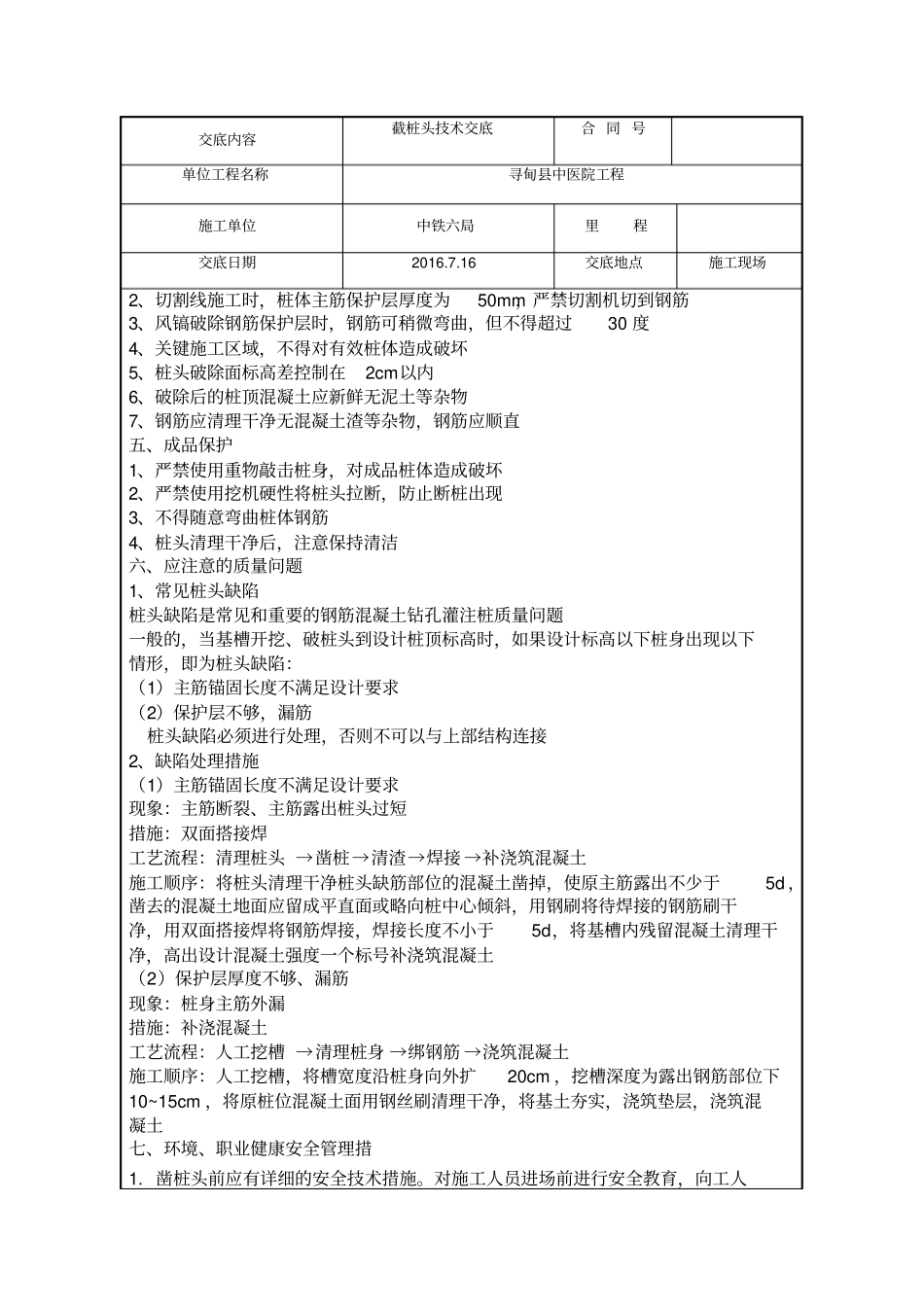

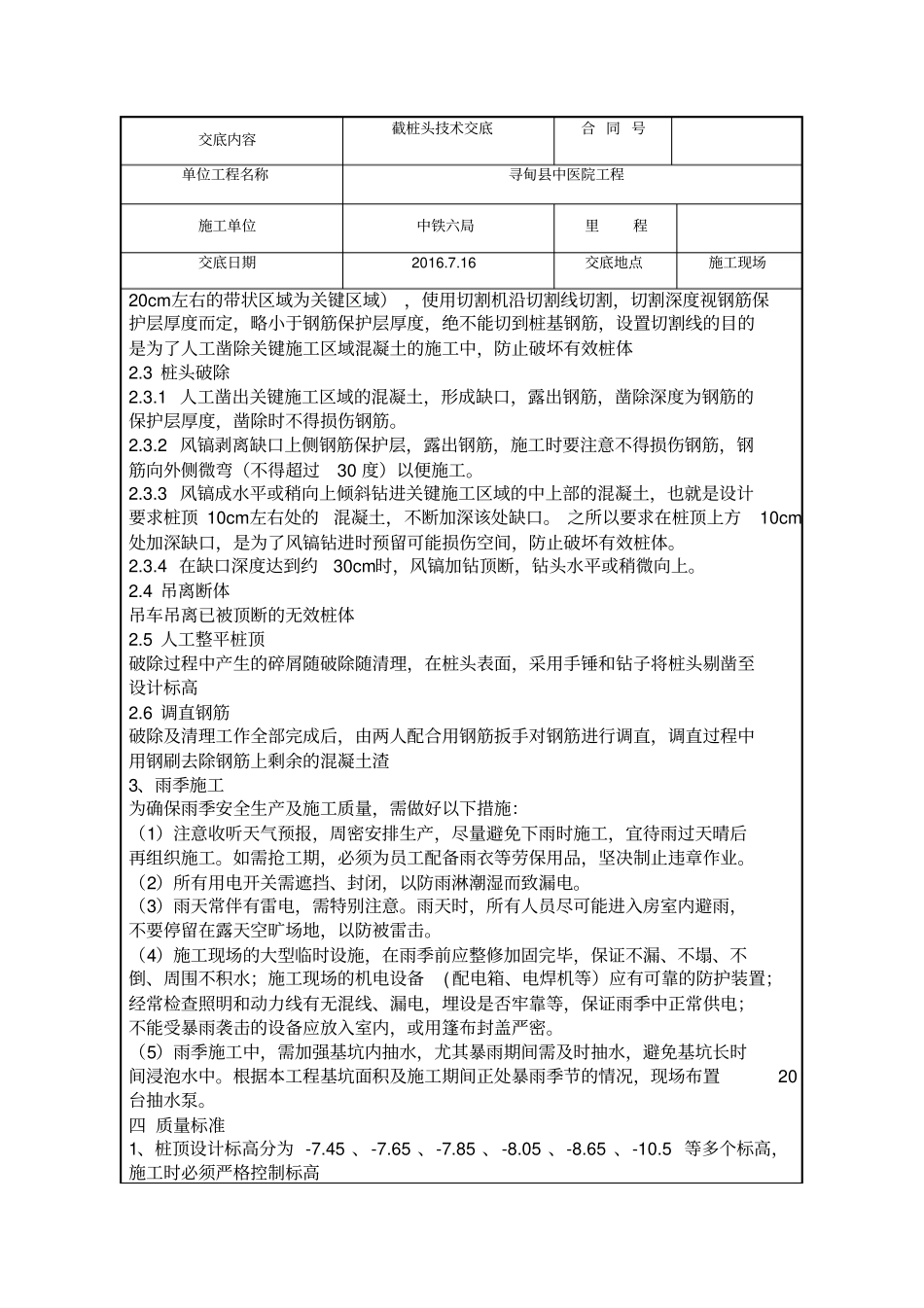

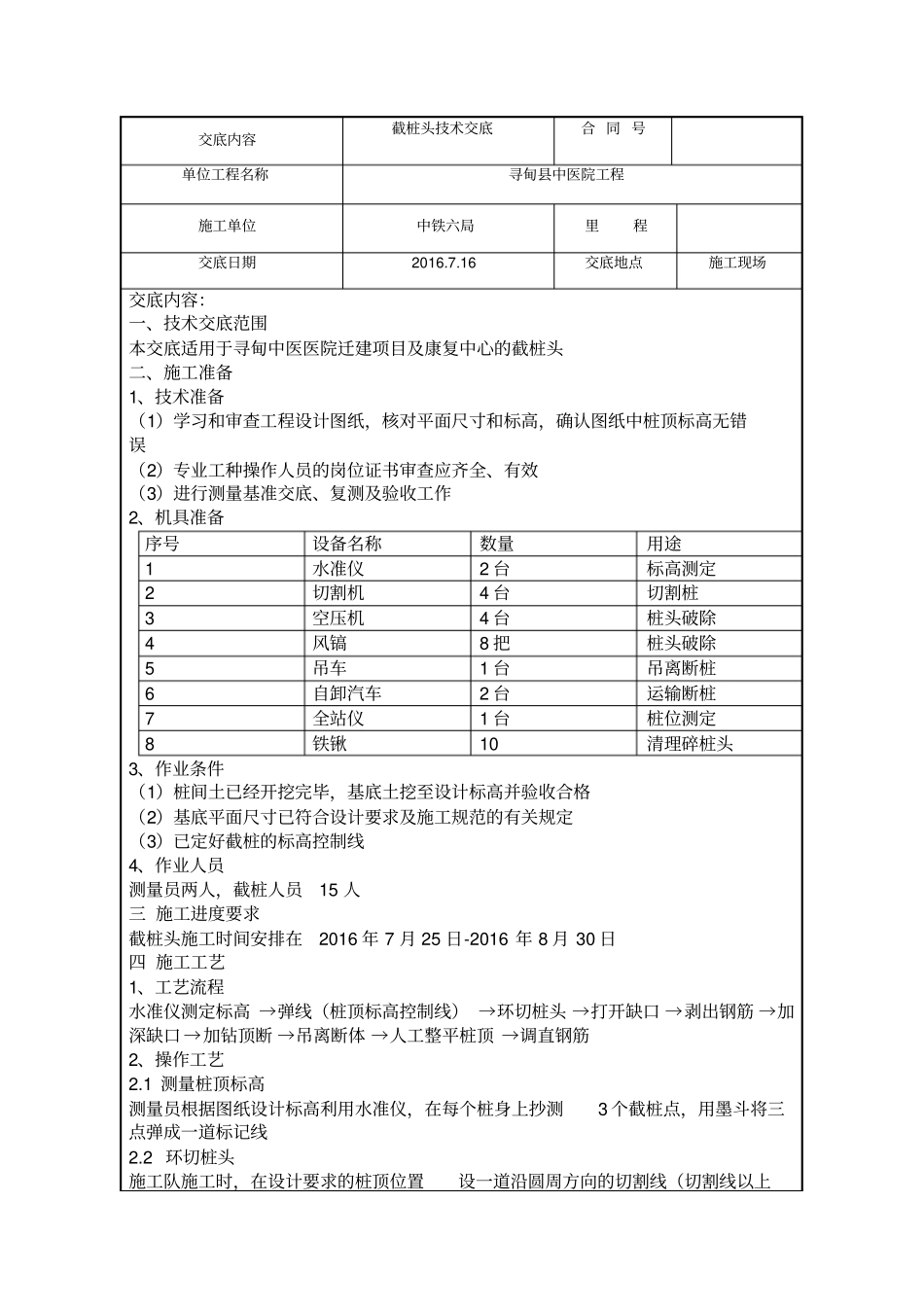

交底内容截桩头技术交底合 同 号单位工程名称寻甸县中医院工程施工单位中铁六局里程交底日期2016.7.16 交底地点施工现场交底内容:一、技术交底范围本交底适用于寻甸中医医院迁建项目及康复中心的截桩头二、施工准备1、技术准备(1)学习和审查工程设计图纸,核对平面尺寸和标高,确认图纸中桩顶标高无错误(2)专业工种操作人员的岗位证书审查应齐全、有效(3)进行测量基准交底、复测及验收工作2、机具准备序号设备名称数量用途1 水准仪2 台标高测定2 切割机4 台切割桩3 空压机4 台桩头破除4 风镐8 把桩头破除5 吊车1 台吊离断桩6 自卸汽车2 台运输断桩7 全站仪1 台桩位测定8 铁锹10 清理碎桩头3、作业条件(1)桩间土已经开挖完毕,基底土挖至设计标高并验收合格(2)基底平面尺寸已符合设计要求及施工规范的有关规定(3)已定好截桩的标高控制线4、作业人员测量员两人,截桩人员15 人三 施工进度要求截桩头施工时间安排在2016 年 7 月 25 日-2016 年 8 月 30 日四 施工工艺1、工艺流程水准仪测定标高 →弹线(桩顶标高控制线) →环切桩头 →打开缺口 →剥出钢筋 →加深缺口 →加钻顶断 →吊离断体 →人工整平桩顶 →调直钢筋2、操作工艺2.1 测量桩顶标高测量员根据图纸设计标高利用水准仪,在每个桩身上抄测3 个截桩点,用墨斗将三点弹成一道标记线2.2 环切桩头施工队施工时,在设计要求的桩顶位置设一道沿圆周方向的切割线(切割线以上交底内容截桩头技术交底合 同 号单位工程名称寻甸县中医院工程施工单位中铁六局里程交底日期2016.7.16 交底地点施工现场20cm左右的带状区域为关键区域) ,使用切割机沿切割线切割,切割深度视钢筋保护层厚度而定,略小于钢筋保护层厚度,绝不能切到桩基钢筋,设置切割线的目的是为了人工凿除关键施工区域混凝土的施工中,防止破坏有效桩体2.3 桩头破除2.3.1 人工凿出关键施工区域的混凝土,形成缺口,露出钢筋,凿除深度为钢筋的保护层厚度,凿除时不得损伤钢筋。2.3.2 风镐剥离缺口上侧钢筋保护层,露出钢筋,施工时要注意不得损伤钢筋,钢筋向外侧微弯(不得超过30 度)以便施工。2.3.3 风镐成水平或稍向上倾斜钻进关键施工区域的中上部的混凝土,也就是设计要求桩顶 10cm左右处的混凝土,不断加深该处缺口。 之所以要求在桩顶上方10cm处加深缺口,是为了风镐钻进时预留可能损伤空间,防止破坏有效桩体。2.3.4 在缺口深度达到约30cm时,风镐加...
