1 技 术 交 底工程名称内林社区琦珏商业中心及外口公寓(集体发展项目)施工单位福建省惠东建筑工程有限公司分项工程名称抗浮锚杆工程单位工程1#地下室基础交底时间交底内容作业条件1、 土方开挖至设计标高,完成垫层混凝土的浇筑,工作面已经具备,2、 施工材料复试合格、配比计量试验报告基本齐全
施工准备Φ25 ㎜ III 级螺纹钢, P42
5 普通硅酸盐水泥
M30水泥浆随拌随用
工程钻机ZY-890 型潜孔钻机 2 台、BW150型泥浆泵、注浆泵、BKDY-15/17 空压机、喷射机、控制仪表等
组织钻机及配套机具进场组装,并配备泥浆罐,并完成施工机械检验工作,钢筋加工机械

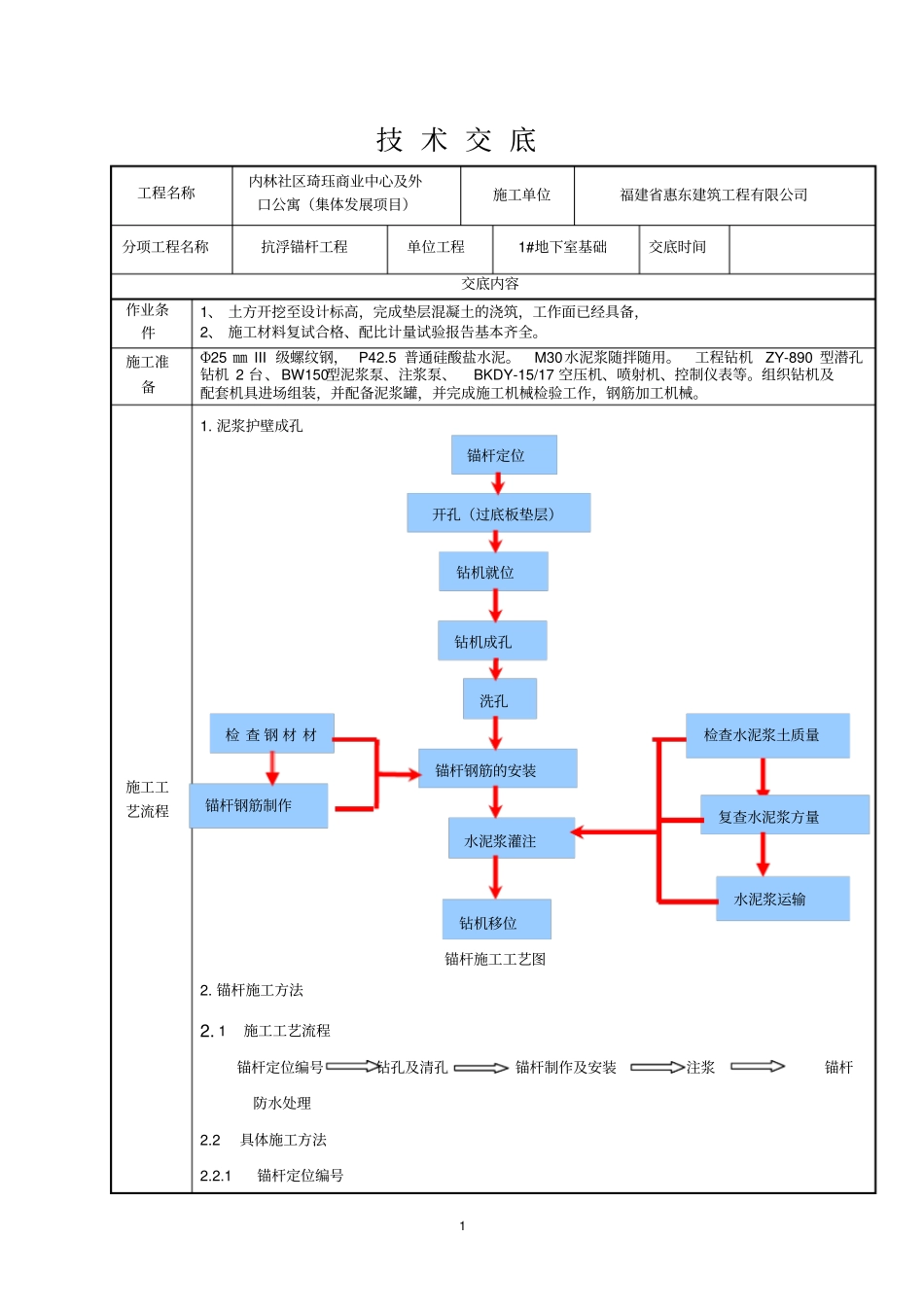

施工工艺流程1
泥浆护壁成孔锚杆施工工艺图2
锚杆施工方法2
1 施工工艺流程锚杆定位编号钻孔及清孔锚杆制作及安装注浆锚杆防水处理2
2 具体施工方法2
1 锚杆定位编号锚杆定位锚杆钢筋的安装开孔(过底板垫层)钻机就位水泥浆灌注钻机成孔洗孔钻机移位检查水泥浆土质量水泥浆运输复查水泥浆方量检 查 钢 材 材锚杆钢筋制作2 为有效组织施工机械施工,保证每根锚杆的质量,防止漏打,桩基施工前应对每根锚杆进行编号
具体详见:锚杆编号图

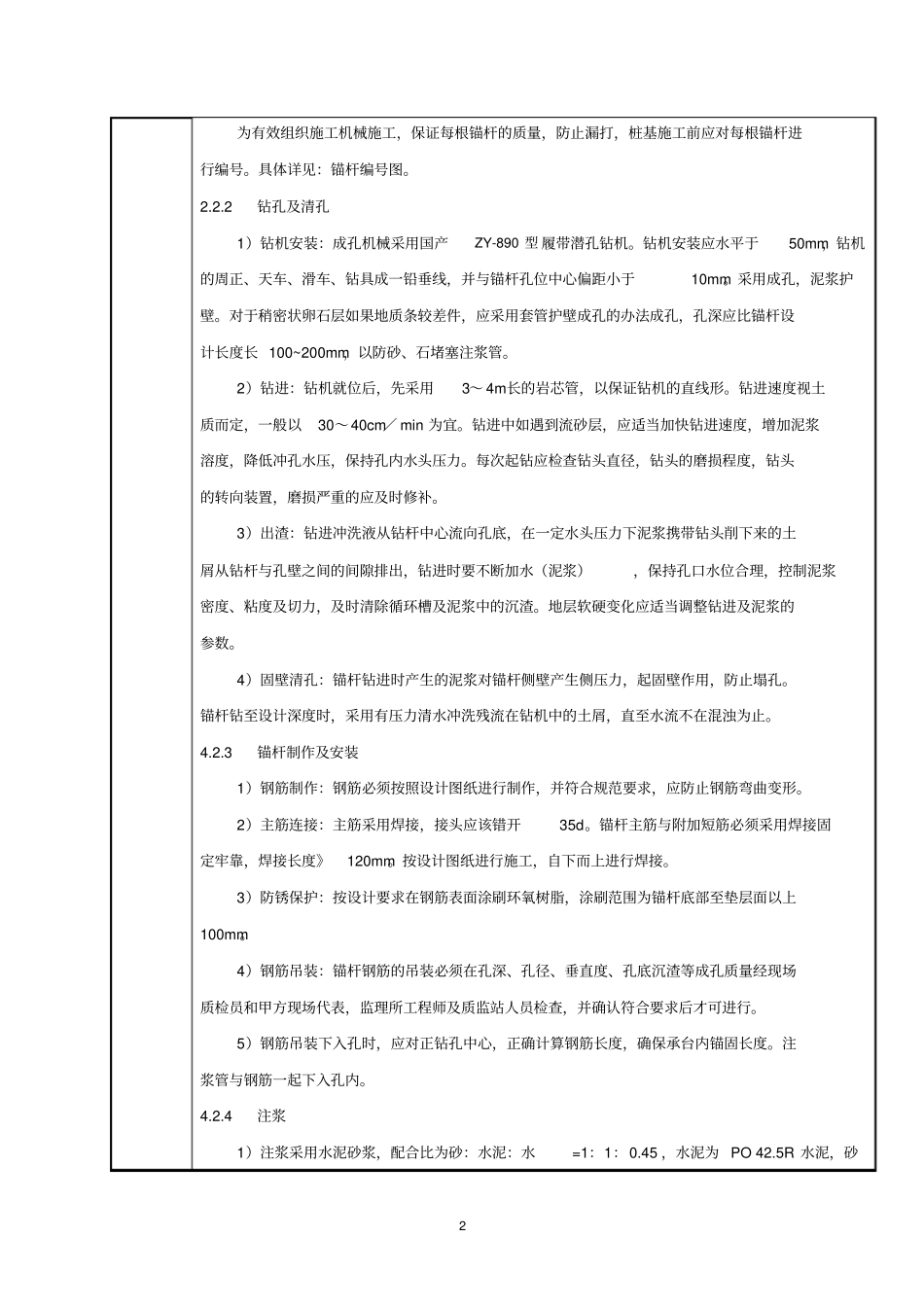

2 钻孔及清孔1)钻机安装:成孔机械采用国产ZY-890 型 履带潜孔钻机
钻机安装应水平于50mm,钻机的周正、天车、滑车、钻具成一铅垂线,并与锚杆孔位中心偏距小于10mm
采用成孔,泥浆护壁
对于稍密状卵石层如果地质条较差件,应采用套管护壁成孔的办法成孔,孔深应比锚杆设计长度长 100~200mm,以防砂、石堵塞注浆管
2)钻进:钻机就位后,先采用3~ 4m长的岩芯管,以保证钻机的直线形
钻进速度视土质而定,一般以30~40cm/ min 为宜
钻进中如遇到流砂层,应适当加快钻进速度,增加泥浆溶度,降低冲孔水压,保持孔内水头压力

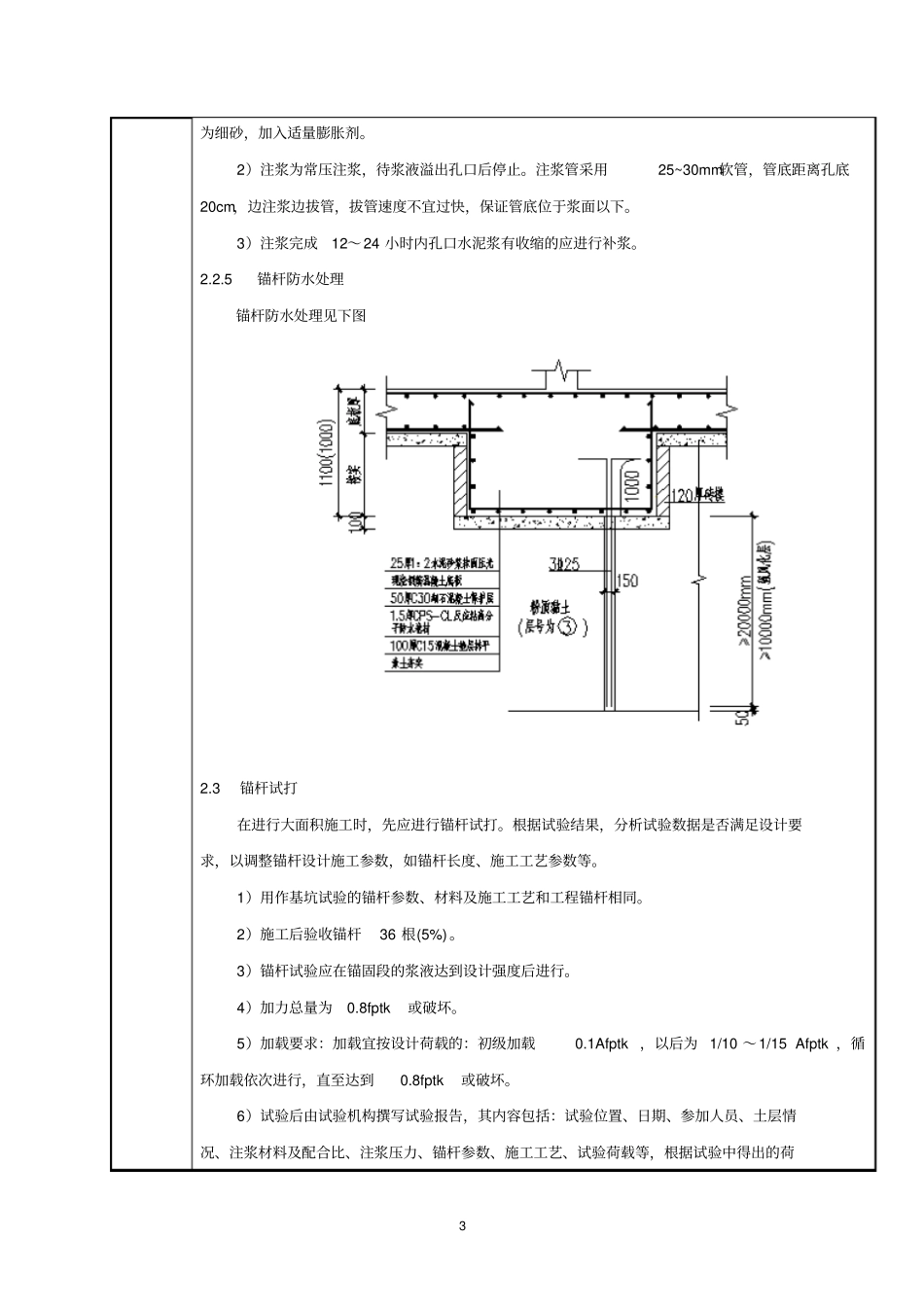

每次起钻应检查钻头直径,钻头的磨
