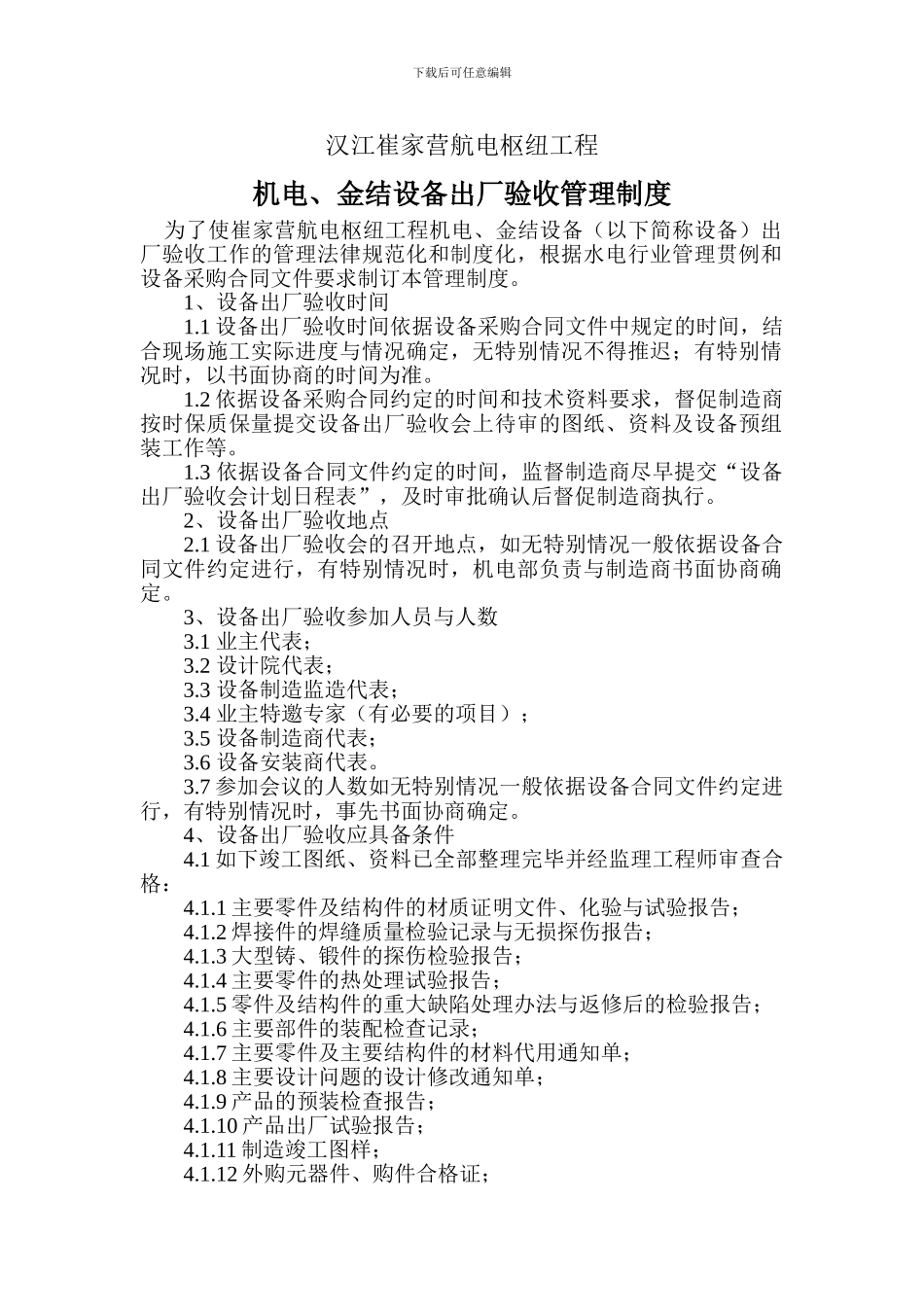

下载后可任意编辑汉江崔家营航电枢纽工程机电、金结设备出厂验收管理制度 为了使崔家营航电枢纽工程机电、金结设备(以下简称设备)出厂验收工作的管理法律规范化和制度化,根据水电行业管理贯例和设备采购合同文件要求制订本管理制度
1、设备出厂验收时间1
1 设备出厂验收时间依据设备采购合同文件中规定的时间,结合现场施工实际进度与情况确定,无特别情况不得推迟;有特别情况时,以书面协商的时间为准
2 依据设备采购合同约定的时间和技术资料要求,督促制造商按时保质保量提交设备出厂验收会上待审的图纸、资料及设备预组装工作等
3 依据设备合同文件约定的时间,监督制造商尽早提交“设备出厂验收会计划日程表”,及时审批确认后督促制造商执行
2、设备出厂验收地点2
1 设备出厂验收会的召开地点,如无特别情况一般依据设备合同文件约定进行,有特别情况时,机电部负责与制造商书面协商确定
3、设备出厂验收参加人员与人数3
1 业主代表;3
2 设计院代表;3
3 设备制造监造代表;3
4 业主特邀专家(有必要的项目);3
5 设备制造商代表;3
6 设备安装商代表
7 参加会议的人数如无特别情况一般依据设备合同文件约定进行,有特别情况时,事先书面协商确定
4、设备出厂验收应具备条件4
1 如下竣工图纸、资料已全部整理完毕并经监理工程师审查合格:4
1 主要零件及结构件的材质证明文件、化验与试验报告;4
2 焊接件的焊缝质量检验记录与无损探伤报告;4
3 大型铸、锻件的探伤检验报告;4
4 主要零件的热处理试验报告;4
5 零件及结构件的重大缺陷处理办法与返修后的检验报告;4
6 主要部件的装配检查记录;4
7 主要零件及主要结构件的材料代用通知单;4
8 主要设计问题的设计修改通知单;4
9 产品的预装检查报告;4
10 产品出厂试验报告;4

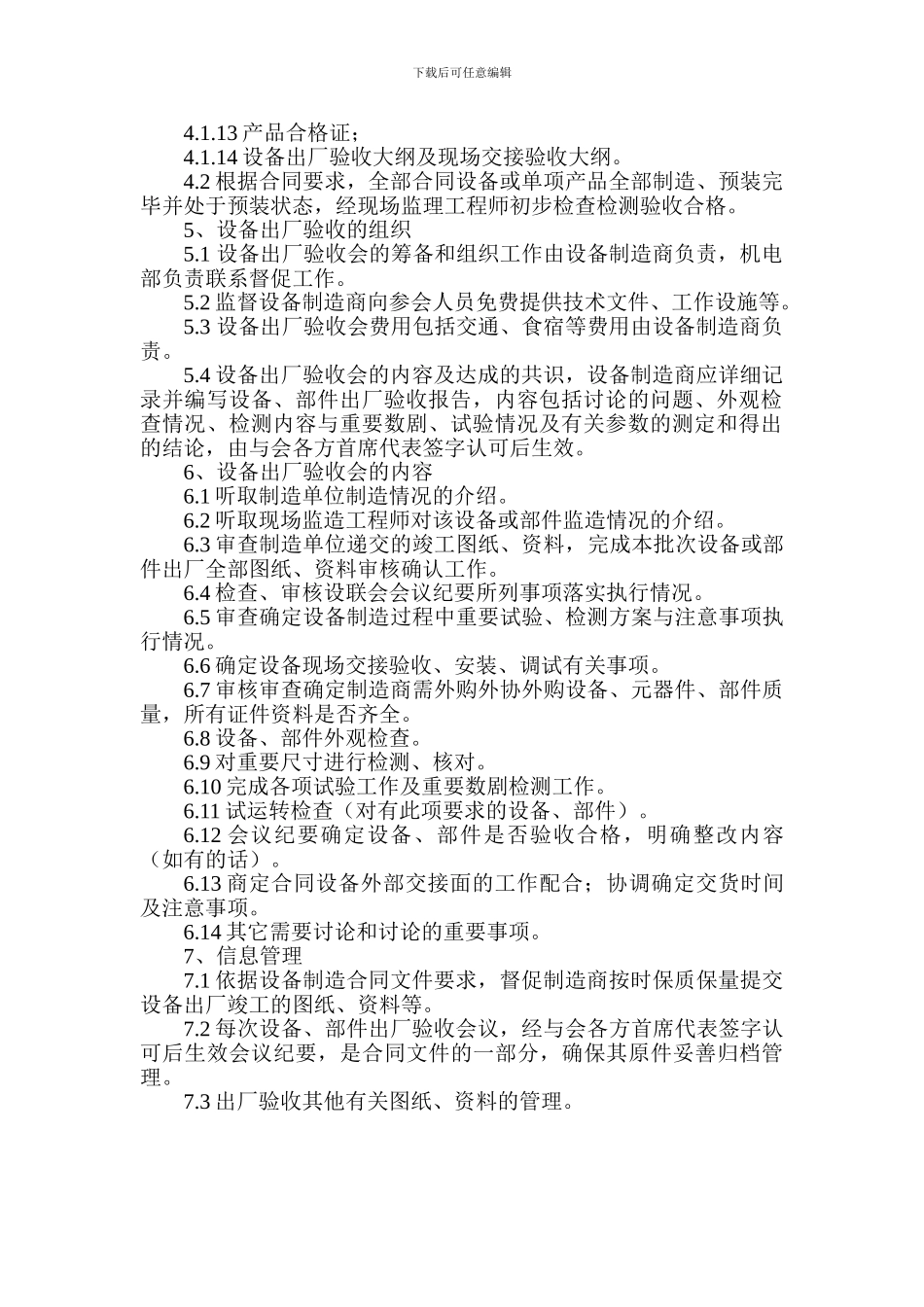

11 制造竣
