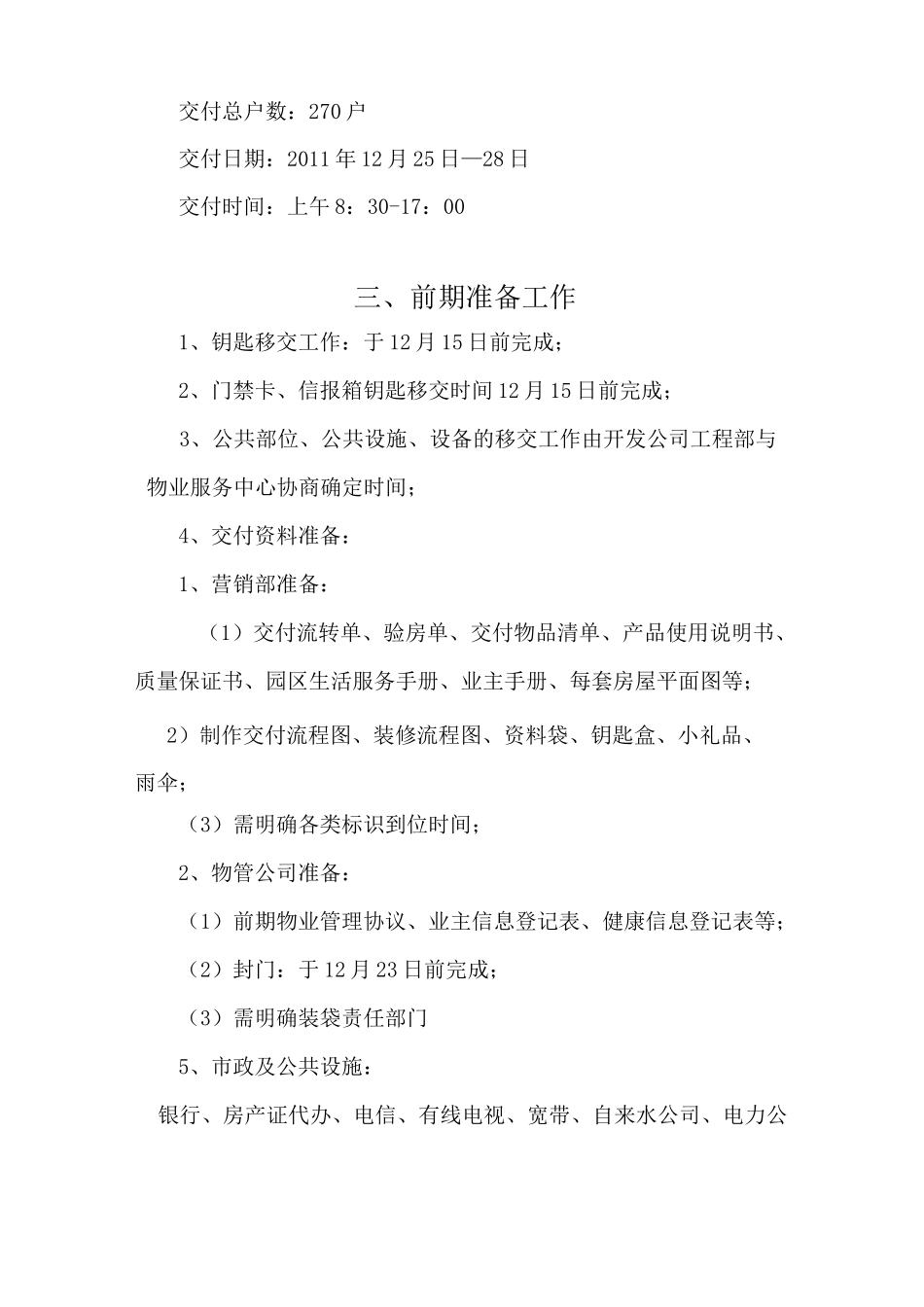

旦呂&臺累旦呂削导髯密砂 XXXX目停——o=G 申罢密亦瞪舛 JXXXX澎垒科纭(xiqp)軍$与旦抵 JXXXXXX二、交付概况三、前期准备工作四、交付现场布置五、交付流程六、交付人员安排及职责七、交付接待程序八、交付验房程序九、交付注意事项十、应急预案十一、保洁方案十二、交付物品清单十三、交付工作进度表十四、入伙须知、八、前XXXXX.百合公寓(北区)经过诸暨市 XXXX 置业有限公司的精心营造,8 号地块于 2011 年 12 月 25 日向业主交付,我们希望将满意的房产品交付给客户,需要开发公司、物管公司的密切配合,落实每个交付环节的工作,确保本次交付工作顺利进行。二、交付概况交付建筑面积:约 65000交付总户数:270 户交付日期:2011 年 12 月 25 日—28 日交付时间:上午 8:30-17:00三、前期准备工作1、钥匙移交工作:于 12 月 15 日前完成;2、门禁卡、信报箱钥匙移交时间 12 月 15 日前完成;3、公共部位、公共设施、设备的移交工作由开发公司工程部与物业服务中心协商确定时间;4、交付资料准备:1、营销部准备:(1)交付流转单、验房单、交付物品清单、产品使用说明书、质量保证书、园区生活服务手册、业主手册、每套房屋平面图等;2)制作交付流程图、装修流程图、资料袋、钥匙盒、小礼品、雨伞;(3)需明确各类标识到位时间;2、物管公司准备:(1)前期物业管理协议、业主信息登记表、健康信息登记表等;(2)封门:于 12 月 23 日前完成;(3)需明确装袋责任部门5、市政及公共设施:银行、房产证代办、电信、有线电视、宽带、自来水公司、电力公司等相关单位,争取在交房时能到交房现场设点,为业主提供咨询服务(如未通,应有明确的统一说辞);6、交付现场布置:必须于 12 月 24 日上午 12:00 前布置完成,12 月 24 日下午 15:00 点交付工作人员全部到位,对所有参加交付的人员举行动员大会,熟悉交付现场,并进行交付现场演练;四、安保现场分布为保障交付顺利有序进行,同时体现出绿城真诚、善意、精致、完美的服务理念,给业主留下美好的印象,交付期间安保共计 20 人,分布如下:1、业主停车:(1)主出入口 4 人:两侧各 2 人延人民中路由保安引导有序停放,建议摆放“业主停车区”指示牌,如停车位不够可由保安引导进入地下车库停放至业主自有车位或临时车位;(2)地下车库 3 人:入口 2 人、出口 1 人分别引导车辆进出;2、迎宾及安保:(1)主出入口:礼宾...
