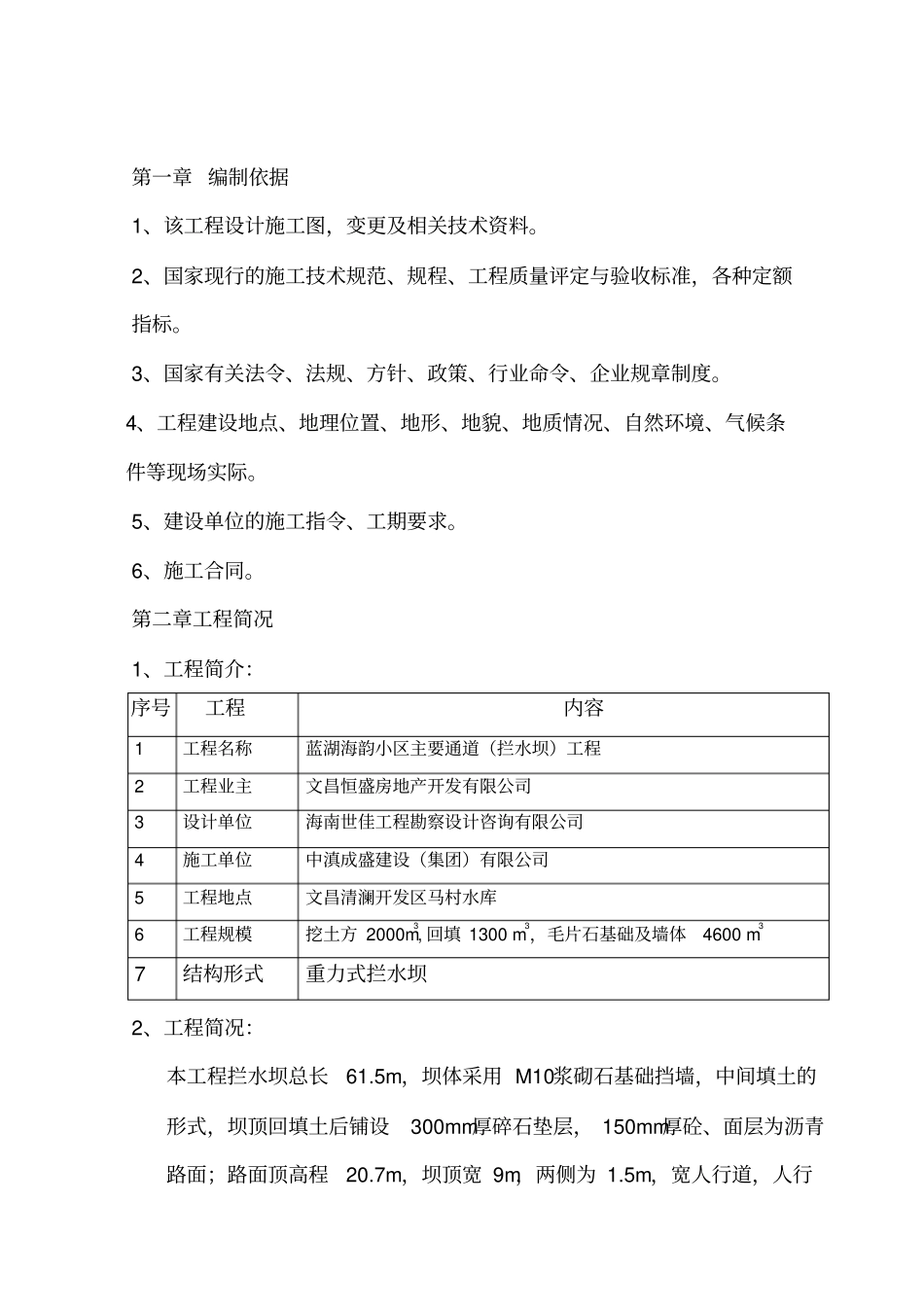

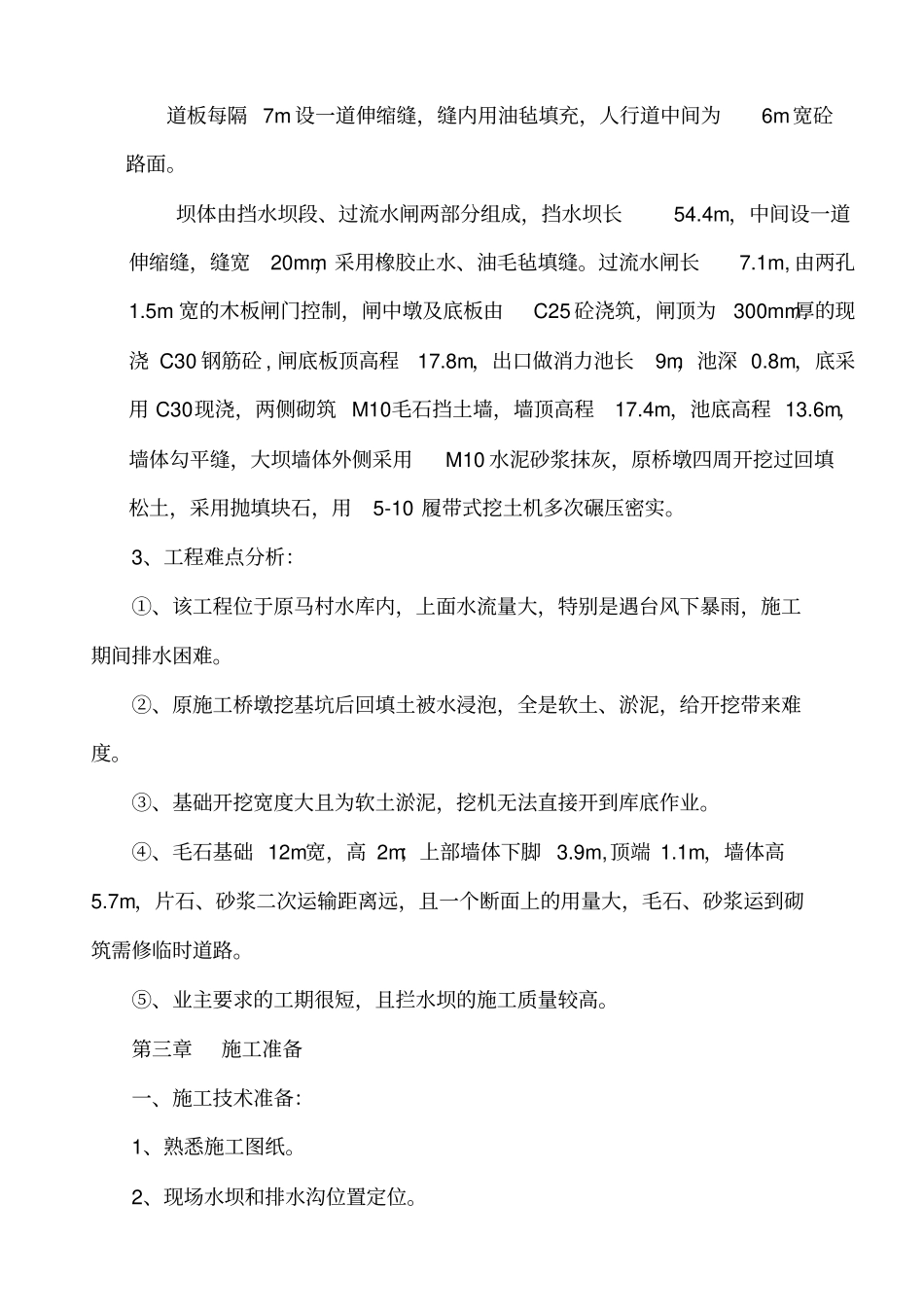

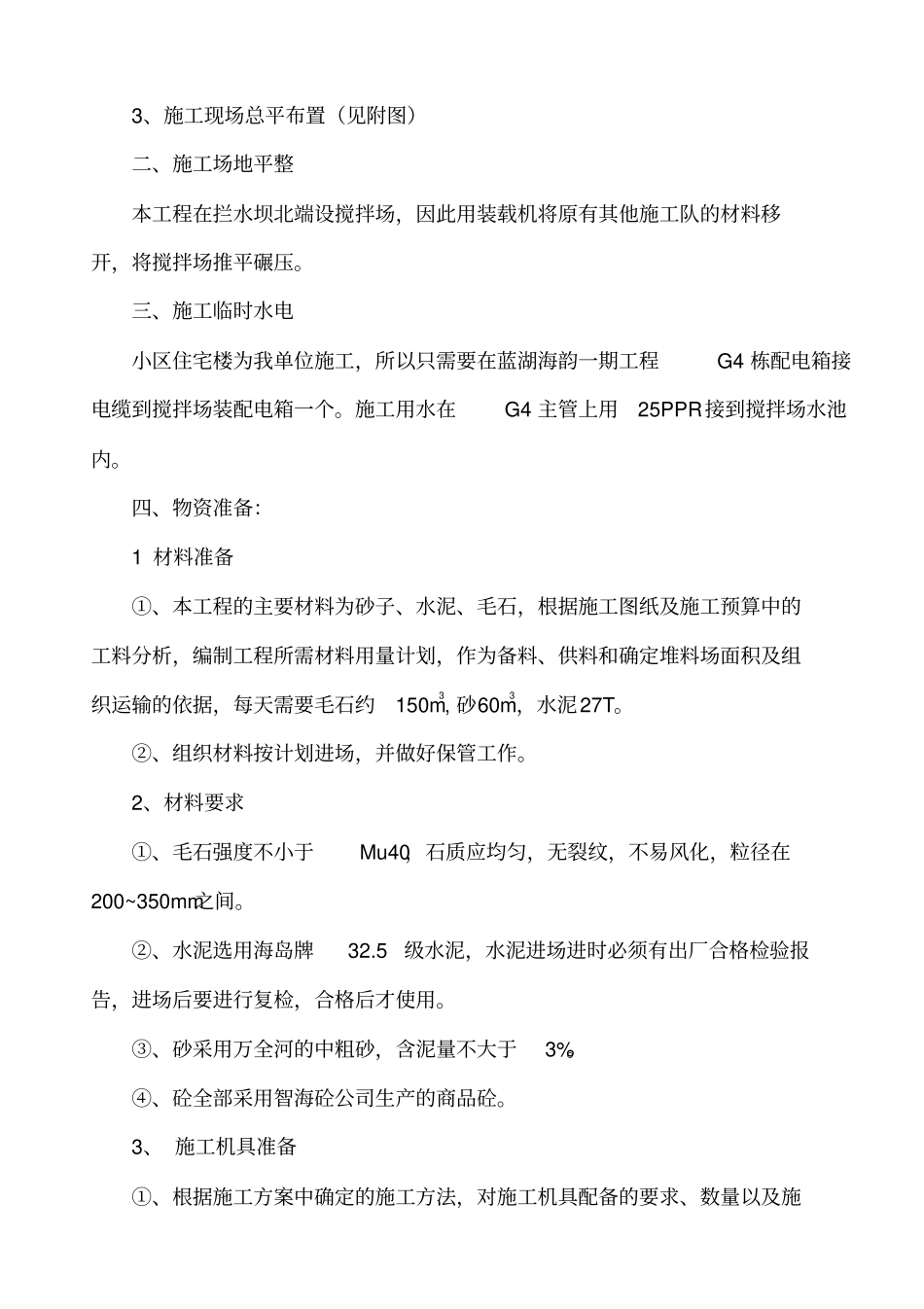

第一章 编制依据1、该工程设计施工图,变更及相关技术资料。2、国家现行的施工技术规范、规程、工程质量评定与验收标准,各种定额指标。3、国家有关法令、法规、方针、政策、行业命令、企业规章制度。4、工程建设地点、地理位置、地形、地貌、地质情况、自然环境、气候条件等现场实际。5、建设单位的施工指令、工期要求。6、施工合同。第二章工程简况1、工程简介:序号工程内容1 工程名称蓝湖海韵小区主要通道(拦水坝)工程2 工程业主文昌恒盛房地产开发有限公司3 设计单位海南世佳工程勘察设计咨询有限公司4 施工单位中滇成盛建设(集团)有限公司5 工程地点文昌清澜开发区马村水库6 工程规模挖土方 2000m3, 回填 1300 m3,毛片石基础及墙体4600 m37 结构形式重力式拦水坝2、工程简况:本工程拦水坝总长61.5m,坝体采用 M10浆砌石基础挡墙,中间填土的形式,坝顶回填土后铺设300mm厚碎石垫层, 150mm厚砼、面层为沥青路面;路面顶高程20.7m,坝顶宽 9m,两侧为 1.5m,宽人行道,人行道板每隔 7m 设一道伸缩缝,缝内用油毡填充,人行道中间为6m宽砼路面。坝体由挡水坝段、过流水闸两部分组成,挡水坝长54.4m,中间设一道伸缩缝,缝宽20mm,采用橡胶止水、油毛毡填缝。过流水闸长7.1m, 由两孔1.5m 宽的木板闸门控制,闸中墩及底板由C25 砼浇筑,闸顶为300mm厚的现浇 C30 钢筋砼 , 闸底板顶高程17.8m,出口做消力池长9m,池深 0.8m,底采用 C30现浇,两侧砌筑 M10毛石挡土墙,墙顶高程17.4m,池底高程 13.6m,墙体勾平缝,大坝墙体外侧采用M10 水泥砂浆抹灰,原桥墩四周开挖过回填松土,采用抛填块石,用5-10 履带式挖土机多次碾压密实。3、工程难点分析:①、该工程位于原马村水库内,上面水流量大,特别是遇台风下暴雨,施工期间排水困难。②、原施工桥墩挖基坑后回填土被水浸泡,全是软土、淤泥,给开挖带来难度。③、基础开挖宽度大且为软土淤泥,挖机无法直接开到库底作业。④、毛石基础 12m宽,高 2m;上部墙体下脚 3.9m,顶端 1.1m,墙体高5.7m,片石、砂浆二次运输距离远,且一个断面上的用量大,毛石、砂浆运到砌筑需修临时道路。⑤、业主要求的工期很短,且拦水坝的施工质量较高。第三章施工准备一、施工技术准备:1、熟悉施工图纸。2、现场水坝和排水沟位置定位。3、施工现场总平布置(见附图)二、施工场地平整本工程在拦水坝北端设搅拌场,因此用装载机将原有其他施工队的材料移开,将搅拌场推平碾...
