斜拉桥索塔施工工法中交一公局第三工程有限公司1 斜拉桥索塔施工工法一、前言随着高速公路的迅猛发展,公路等级不断提高,斜拉桥、悬索桥等具有高墩、大跨径特点的桥梁被广泛应用到工程实际,同时也发挥了越来越重要的作用
索塔作为斜拉桥、悬索桥一个十分重要的组成部分,造价高昂、施工周期长,如何科学组织施工,优质高效地完成施工任务,具有十分重要的意义
本工法依托江苏省连盐高速公路灌河特大桥索塔施工工程实例,全面系统地阐述了索塔施工技术和工艺特点
已建成的索塔成品倾斜度、空间尺寸以及外观质量均满足规范要求,处于良好的受控状态,施工进度科学合理
该工法被证明是一项行之有效的施工工法,代表了目前索塔施工的先进水平
二、工法特点1、本工法工艺简练,操作性强,施工易于实现
在合理设计模板、支架和爬架系统的基础上,可以实现高度较大的索塔施工
2、本工法施工结构设计合理,力学模型明确, 设计计算量不大,易于被工程技术人员掌握
3、质量易于控制, 通过采用相对基准极坐标法进行测量控制,以及模板支撑体系的优化,结构物实体质量和外观质量优良
4、本工法投入的大型机械设备相对较少,施工成本较低, 循环施工周期较短,具备较高的投入产出比
三、适用范围本工法具有施工快捷,结构合理,经济实惠等特点,可以被广泛应用到斜拉桥、悬索桥的索塔施工中,尤其适合于索塔截面比较规则,塔柱高为100~200m的中小型钢筋砼索塔
通过对模板系统以及爬架提升装置的改进和优化,也可以应用到变截面及高度较大的索塔施工中
四、工法原理本工法是索塔施工的一种非常有效的工艺方法

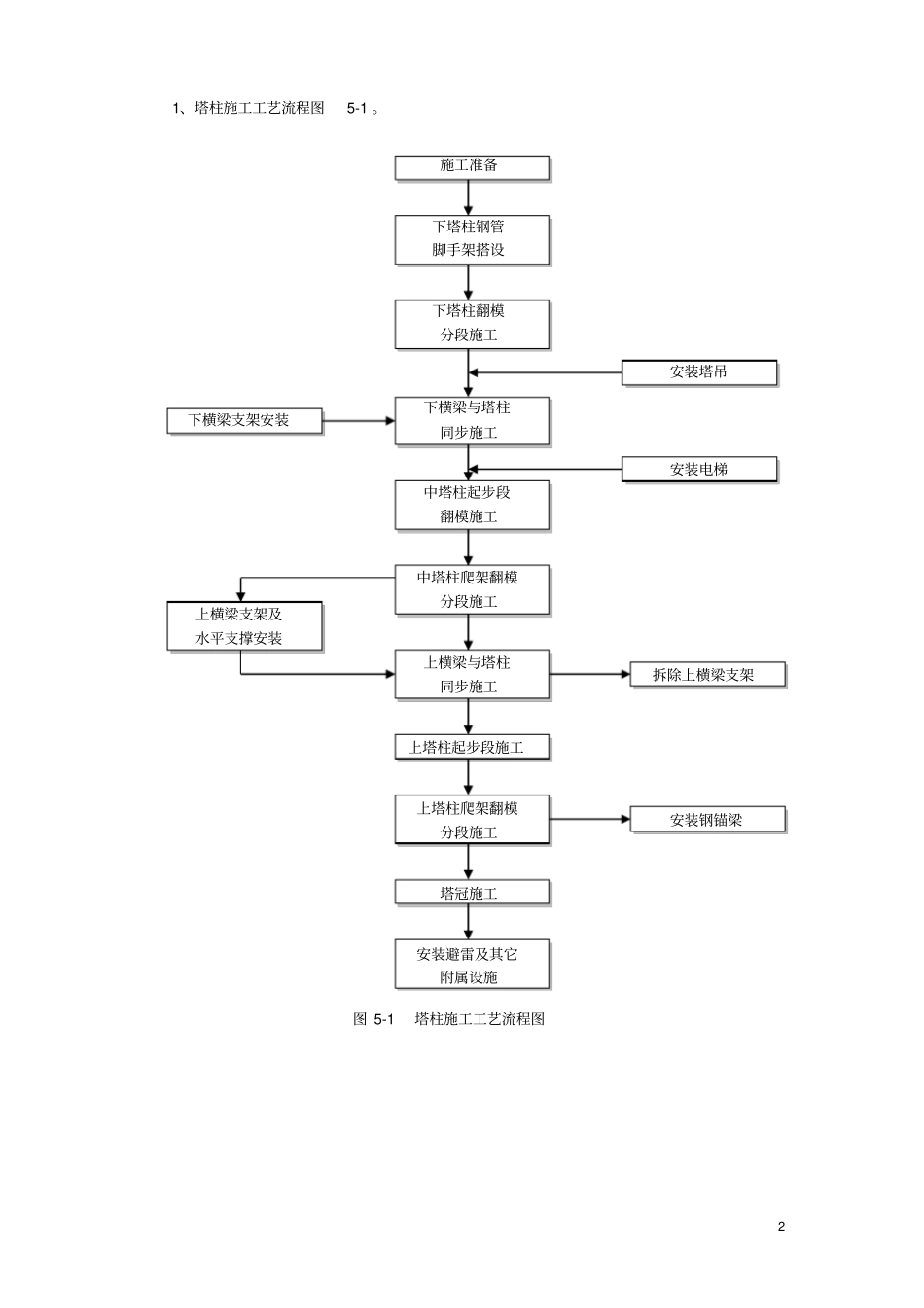

工法原理:在塔柱内预先安装劲性骨架作为钢筋模板安装定位的依托,纵向主钢筋采用机械连接,下塔柱采用钢管支架模板体系、中上塔柱采用内翻外爬附爬架的分节段爬模施工模式,砼采用拖泵泵管输送,在中塔柱上设置横向临时撑架,防止塔柱根部产生拉应力,斜拉索与索塔的锚固形式采用钢锚梁锚固
