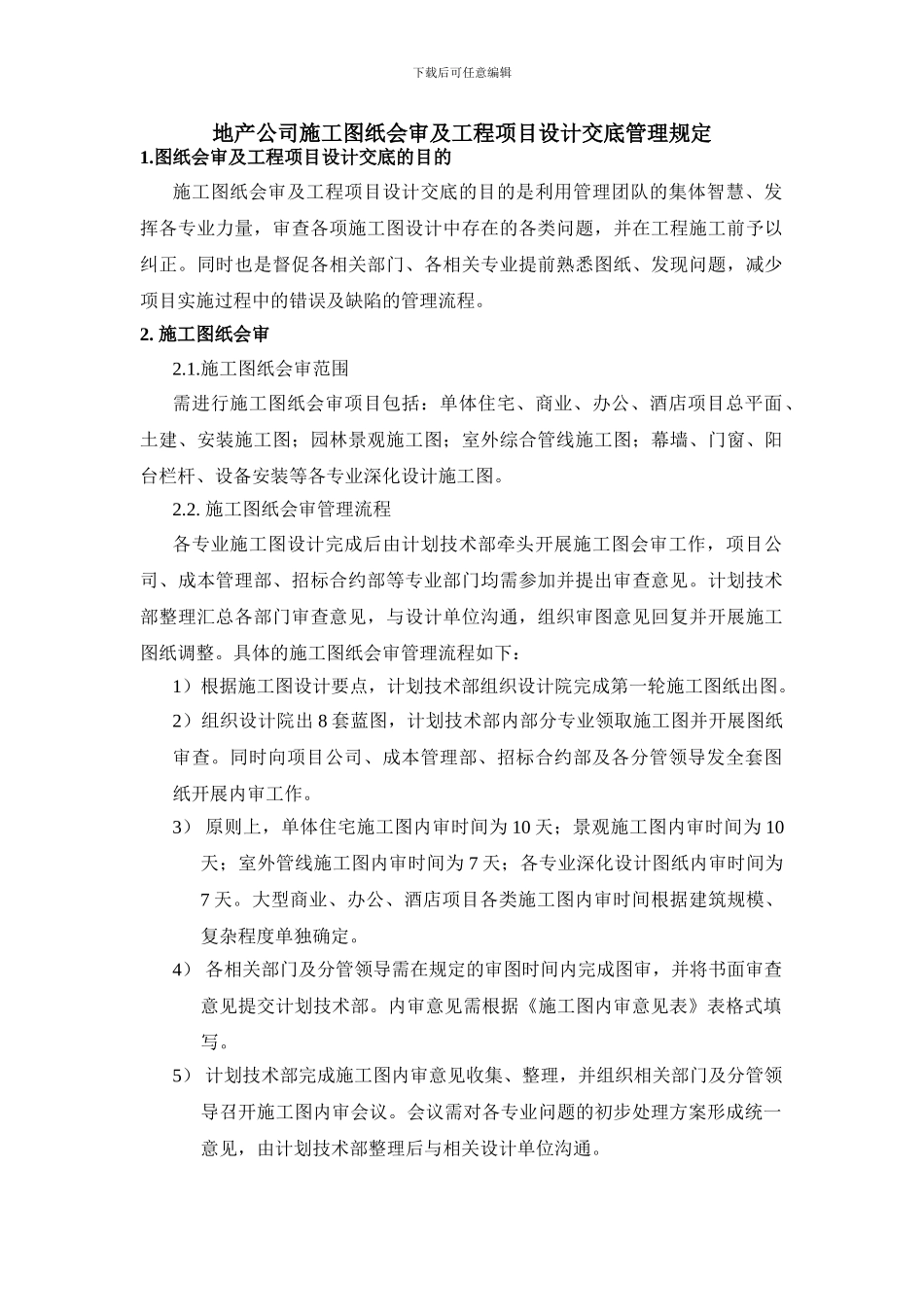

下载后可任意编辑地产公司施工图纸会审及工程项目设计交底管理规定1
图纸会审及工程项目设计交底的目的施工图纸会审及工程项目设计交底的目的是利用管理团队的集体智慧、发挥各专业力量,审查各项施工图设计中存在的各类问题,并在工程施工前予以纠正
同时也是督促各相关部门、各相关专业提前熟悉图纸、发现问题,减少项目实施过程中的错误及缺陷的管理流程
施工图纸会审2
施工图纸会审范围需进行施工图纸会审项目包括:单体住宅、商业、办公、酒店项目总平面、土建、安装施工图;园林景观施工图;室外综合管线施工图;幕墙、门窗、阳台栏杆、设备安装等各专业深化设计施工图
施工图纸会审管理流程各专业施工图设计完成后由计划技术部牵头开展施工图会审工作,项目公司、成本管理部、招标合约部等专业部门均需参加并提出审查意见
计划技术部整理汇总各部门审查意见,与设计单位沟通,组织审图意见回复并开展施工图纸调整
具体的施工图纸会审管理流程如下:1)根据施工图设计要点,计划技术部组织设计院完成第一轮施工图纸出图
2)组织设计院出 8 套蓝图,计划技术部内部分专业领取施工图并开展图纸审查
同时向项目公司、成本管理部、招标合约部及各分管领导发全套图纸开展内审工作
3) 原则上,单体住宅施工图内审时间为 10 天;景观施工图内审时间为 10天;室外管线施工图内审时间为 7 天;各专业深化设计图纸内审时间为7 天
大型商业、办公、酒店项目各类施工图内审时间根据建筑规模、复杂程度单独确定
4) 各相关部门及分管领导需在规定的审图时间内完成图审,并将书面审查意见提交计划技术部
内审意见需根据《施工图内审意见表》表格式填写
5) 计划技术部完成施工图内审意见收集、整理,并组织相关部门及分管领导召开施工图内审会议
会议需对各专业问题的初步处理方案形成统一意见,由计划技术部整理后与相关设计单位沟通

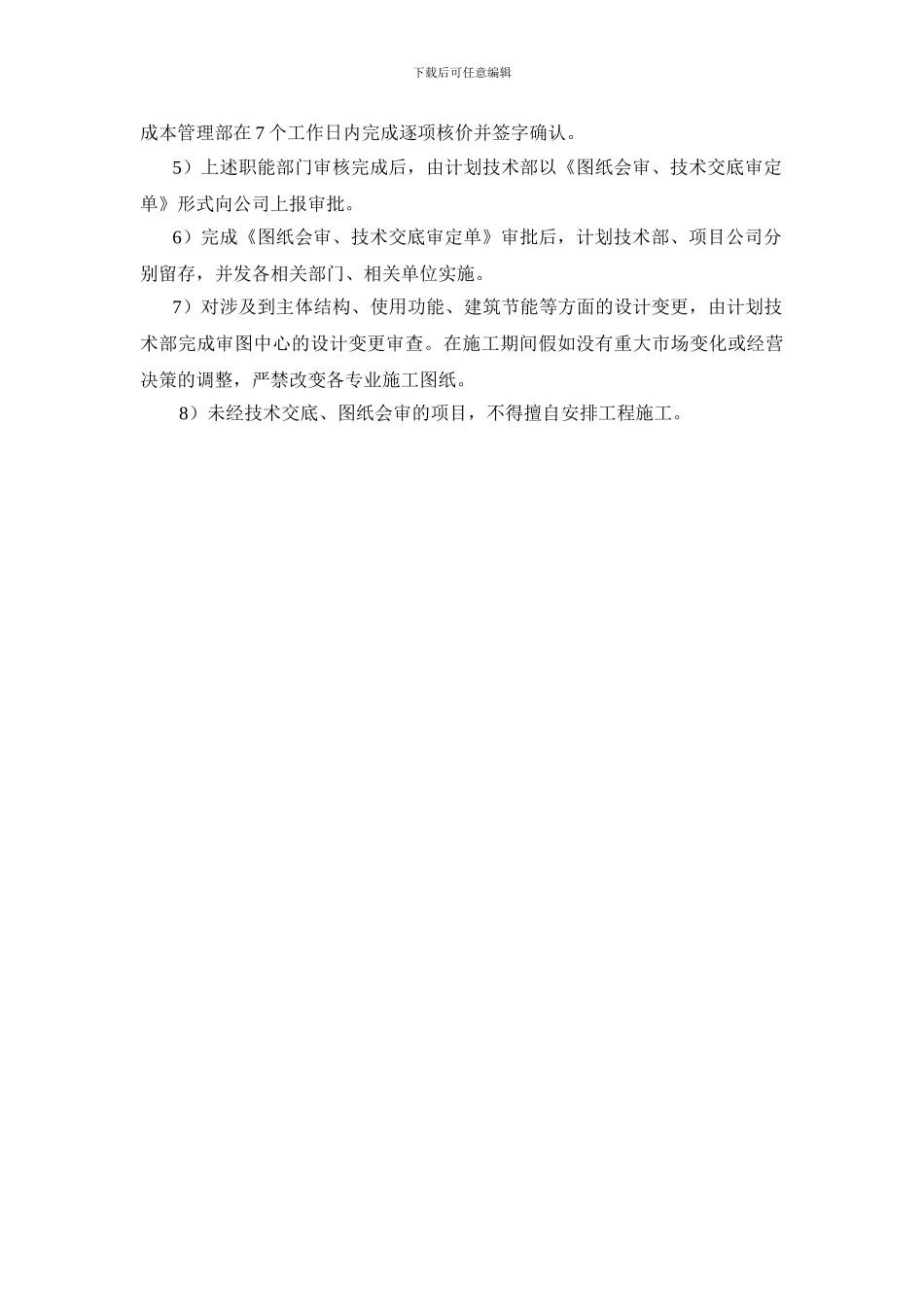

下载后可任意编辑6) 设计
