下载后可任意编辑xx 高速 XX 立交 A 匝道桥桥墩盖梁施工方案施工单位:xx 建设集团路桥公司编制日期:xx 年 xx 月0下载后可任意编辑盖梁抱箍法施工方案一、工程概况xx 立交 A 匝道桥全长 100 米(起迄里程为 XX)
共有 3 个桥墩,均为双柱式(墩柱为直径 1
5m 的钢筋砼结构),墩柱上方为盖梁
盖梁为长 11
26m,宽1
8m,高 1
2m 的钢筋砼结构,如图 1-1
由于桥墩柱高度较大,最大高度为21m,因此墩柱盖梁施工拟采纳抱箍法施工
全桥盖梁砼浇筑量大,约147
单根盖梁砼:24
二、主要施工方法(1)施工准备:桥墩在立柱施工完成后,根据盖梁设计标高返算出抱箍钢带下缘在墩柱的确切位置,并做高标记,以便抱箍准确就位
为方便盖梁底模的安装,在浇注混凝土时,墩柱顶混凝土标高按比设计标高 5cm 控制
(2)墩柱顶凿毛 待墩柱混凝土达到设计强度的 75%以上后,对墩柱顶进行凿毛处理,凿除顶部的水泥砂浆和松弱层,凿毛至新奇混凝土,并用空压机吹洁净
标高控制在比设计标高高 3cm 左右,以便于安装盖梁底模
(3)测量放样 在盖梁施工前,对墩柱进行施工测量,作为安装盖梁底模的依据
墩柱施工测量与控制的内容包括:墩柱中心位置测量、立柱顶高程测量
墩柱中心测量采纳全站仪进行测量;高程测量是根据施工中设立的临时水准点,用水准仪直接进行,也可以三维坐标控制测量
(4)模板支架、底模的制作与安装盖梁模板支架采纳 36a 工字钢纵梁,每侧 1 根工字钢,长 12m
横向用 14a槽钢间距 0
75m 铺设作横梁,在贴近立柱处安放第一根和最后一根,脚手架铺脚手板作操作平台
盖梁中预留 15mm 拱度
盖梁模板采纳定型钢模
在立柱顶凿毛处理、测量验收合格后,开始安装模板支架

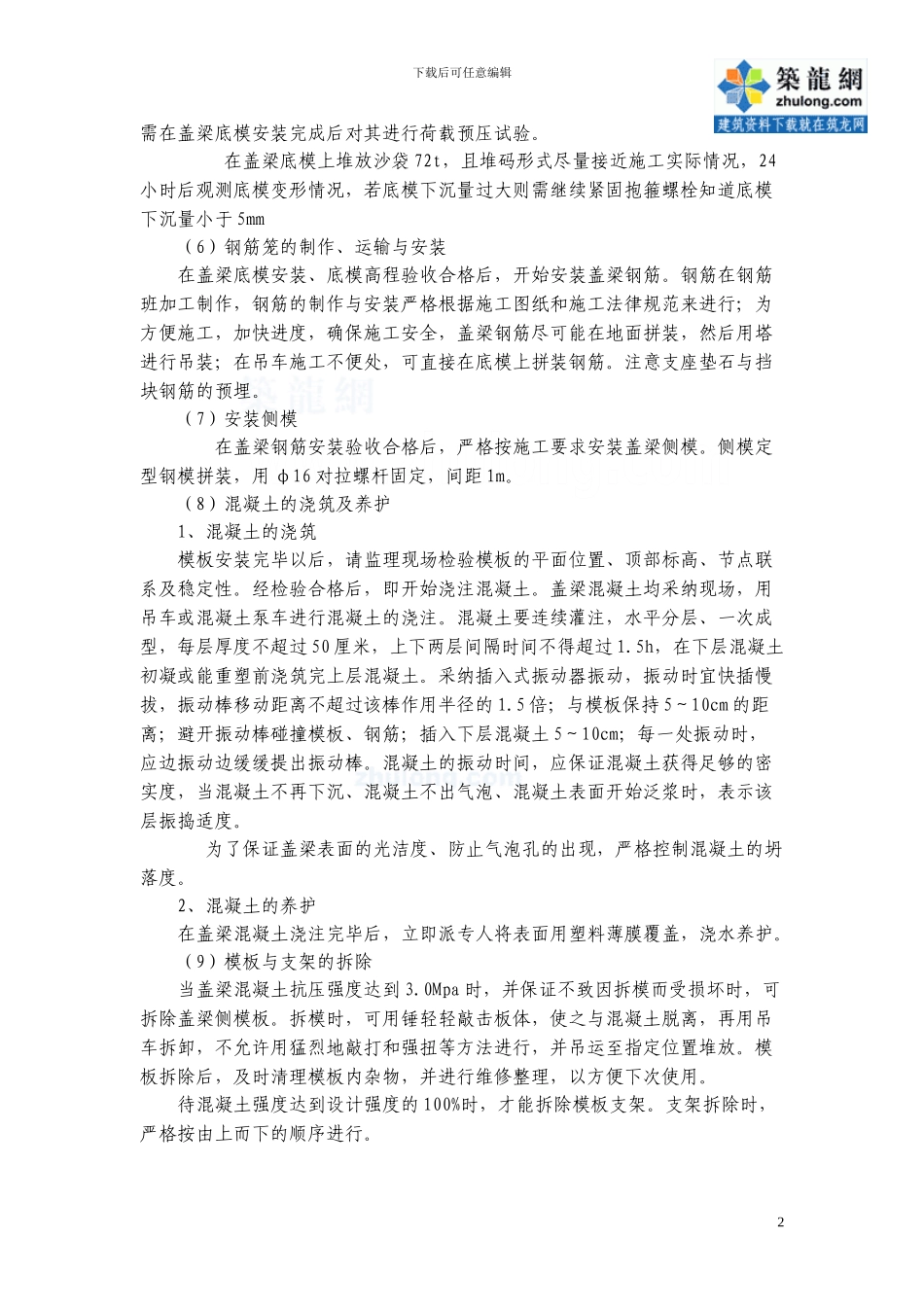

在模板支架安装时,严格按由下而上的顺序进行,即先安放抱箍,再吊装纵梁,为纵梁侧倾,
