电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

基础及主体工程进度横道图、劳力需用曲线VIP免费

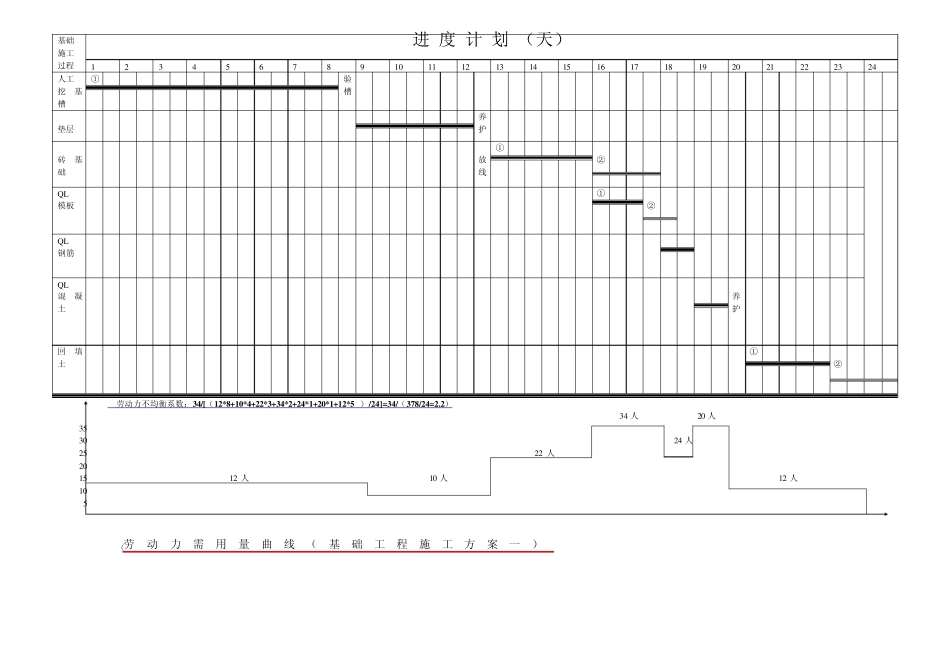

基础及主体工程进度横道图、劳力需用曲线_第1页
1/9

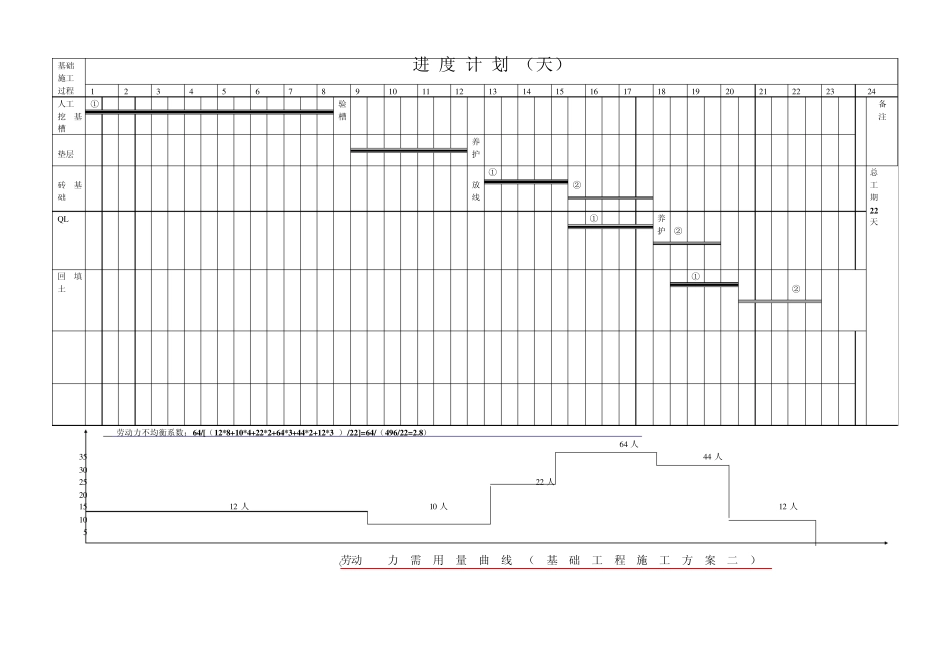

基础及主体工程进度横道图、劳力需用曲线_第2页
2/9

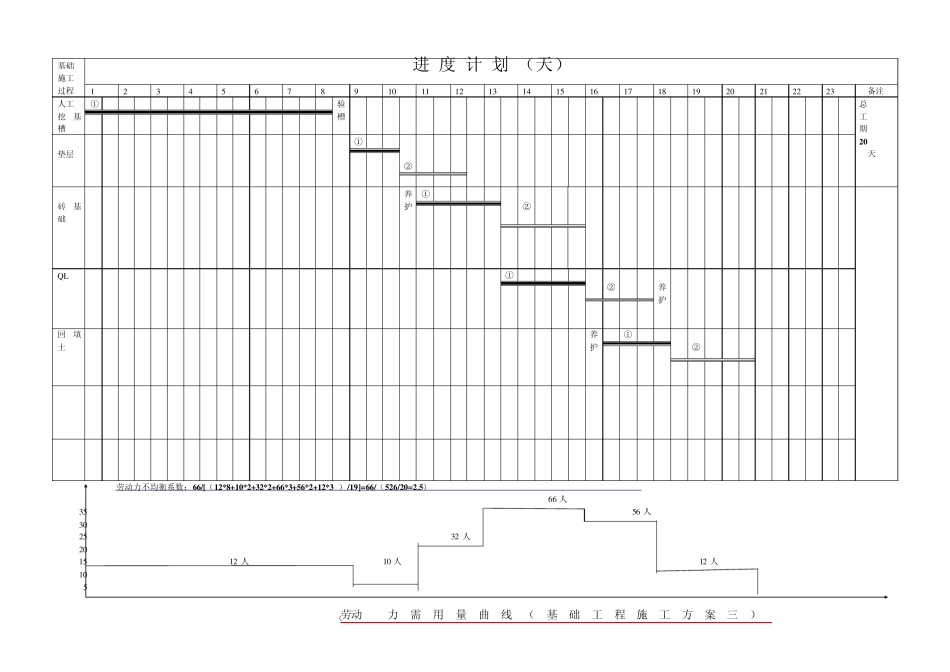

基础及主体工程进度横道图、劳力需用曲线_第3页
3/9
基础 施工 过程 进 度 计 划 (天) 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 人工 挖基槽 ① 验 槽 垫层 养 护 砖基础 放 线 ① ② QL 模板 ① ② QL 钢筋 QL 混凝土 养 护 回填土 ① ② 劳动力不均衡系数:34/[(12*8+10*4+22*3+34*2+24*1+20*1+12*5 )/24]=34/(378/24=2.2) 34 人 20 人 35 30 24 人 25 22 人 20 15 12 人 10 人 12 人 10 5 (劳动力需用量曲线(基础工程施工方案一) 基础 施工 过程 进 度 计 划 (天) 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 人工 挖基槽 ① 验 槽 备注 垫层 养 护 砖基础 放 线 ① ② 总 工 期 22 天 QL ① 养 护 ② 回填土 ① ② 劳动力不均衡系数:64/[(12*8+10*4+22*2+64*3+44*2+12*3 )/22]=64/(496/22=2.8) 64 人 35 44 人 30 25 22 人 20 15 12 人 10 人 12 人 10 5 (劳动力需用量曲线(基础工程施工方案二) 基础 施工 过程 进 度 计 划 (天) 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 备注 人工 挖基槽 ① 验 槽 总 工 期 20 天 垫层 ① ② 砖基础 养护 ① ② QL ① ② 养护 回填土 养护 ① ② 劳动力不均衡系数:66/[(12*8+10*2+32*2+66*3+56*2+12*3 )/19]=66/(526/20=2.5) 66 人 35 56 人 30 25 32 人 20 15 12 人 10 人 12 人 10 5 (劳动力需用量曲线(基础工程施工方案三) 基础 施工 过程 进 度 计 划 (天) 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 备注 人工 挖基槽 ① 验 槽 总 工 期 22 天 垫层 ① ② 砖基础 养护 ① ② QL 模板 ① ② QL 钢筋 ① QL 混凝土 ① 回填土 养护 ① ② 劳动力不均衡系数:36/[(12*8+10*2+32*2+22*1+36*2+24*1+20*1+12*5 )/22=36/(378/22=2.1) 36 人 35 30 32 人 24 人 25 22 人 20 人 20 15 12 人 10 人 12 人 10 5 (劳动力需用量曲线(基础工程施工方案四) 主体工程(一层及二层砖砌体)进度计划图表 主体一层及二层砌体 施工 过程 进 度 计 划 (天) 1 2 3 4 5 6 7 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基础及主体工程进度横道图、劳力需用曲线

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
