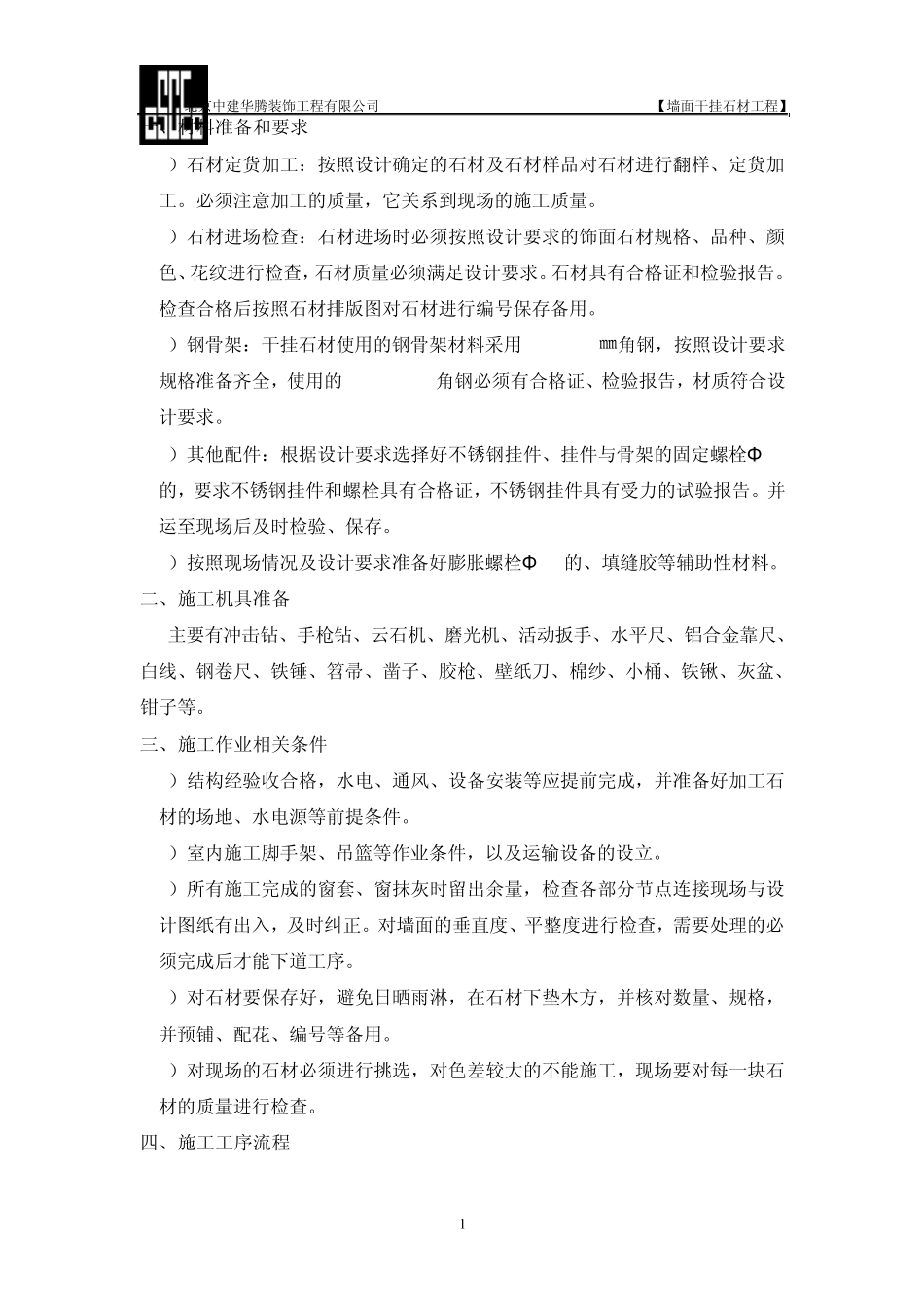

北京中建华腾装饰工程有限公司 【墙面干挂石材工程】 1 一、材料准备和要求 1)石材定货加工:按照设计确定的石材及石材样品对石材进行翻样、定货加工
必须注意加工的质量,它关系到现场的施工质量
2)石材进场检查:石材进场时必须按照设计要求的饰面石材规格、品种、颜色、花纹进行检查,石材质量必须满足设计要求
石材具有合格证和检验报告
检查合格后按照石材排版图对石材进行编号保存备用
3)钢骨架:干挂石材使用的钢骨架材料采用 50*50*5㎜角钢,按照设计要求规格准备齐全,使用的 50*50*5mm角钢必须有合格证、检验报告,材质符合设计要求
4)其他配件:根据设计要求选择好不锈钢挂件、挂件与骨架的固定螺栓Φ 10的,要求不锈钢挂件和螺栓具有合格证,不锈钢挂件具有受力的试验报告
并运至现场后及时检验、保存
5)按照现场情况及设计要求准备好膨胀螺栓Φ 10的、填缝胶等辅助性材料

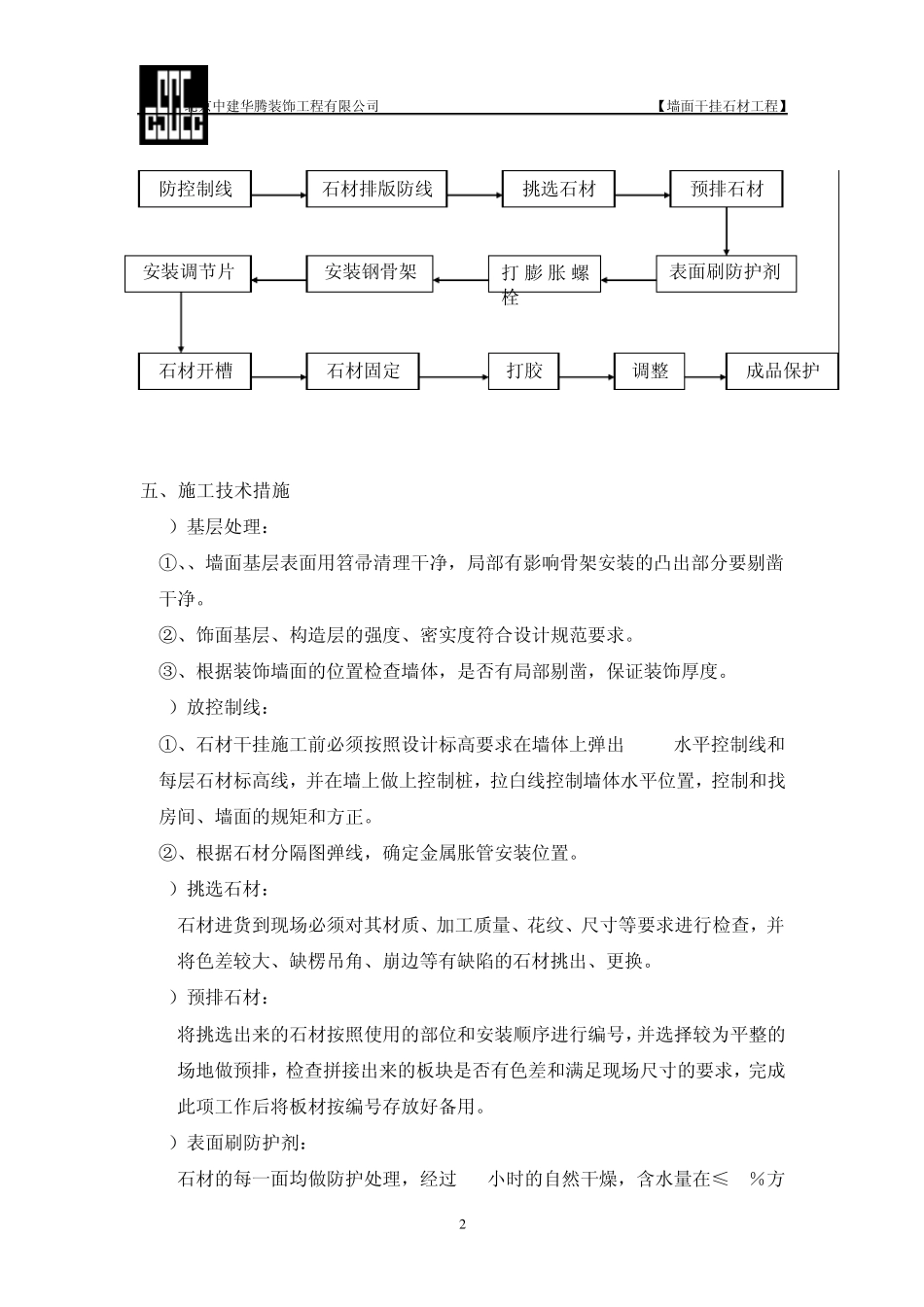

二、施工机具准备 主要有冲击钻、手枪钻、云石机、磨光机、活动扳手、水平尺、铝合金靠尺、白线、钢卷尺、铁锤、笤帚、凿子、胶枪、壁纸刀、棉纱、小桶、铁锹、灰盆、钳子等
三、施工作业相关条件 1)结构经验收合格,水电、通风、设备安装等应提前完成,并准备好加工石材的场地、水电源等前提条件
2)室内施工脚手架、吊篮等作业条件,以及运输设备的设立
3)所有施工完成的窗套、窗抹灰时留出余量,检查各部分节点连接现场与设计图纸有出入,及时纠正
对墙面的垂直度、平整度进行检查,需要处理的必须完成后才能下道工序
4)对石材要保存好,避免日晒雨淋,在石材下垫木方,并核对数量、规格,并预铺、配花、编号等备用
5)对现场的石材必须进行挑选,对色差较大的不能施工,现场要对每一块石材的质量进行检查

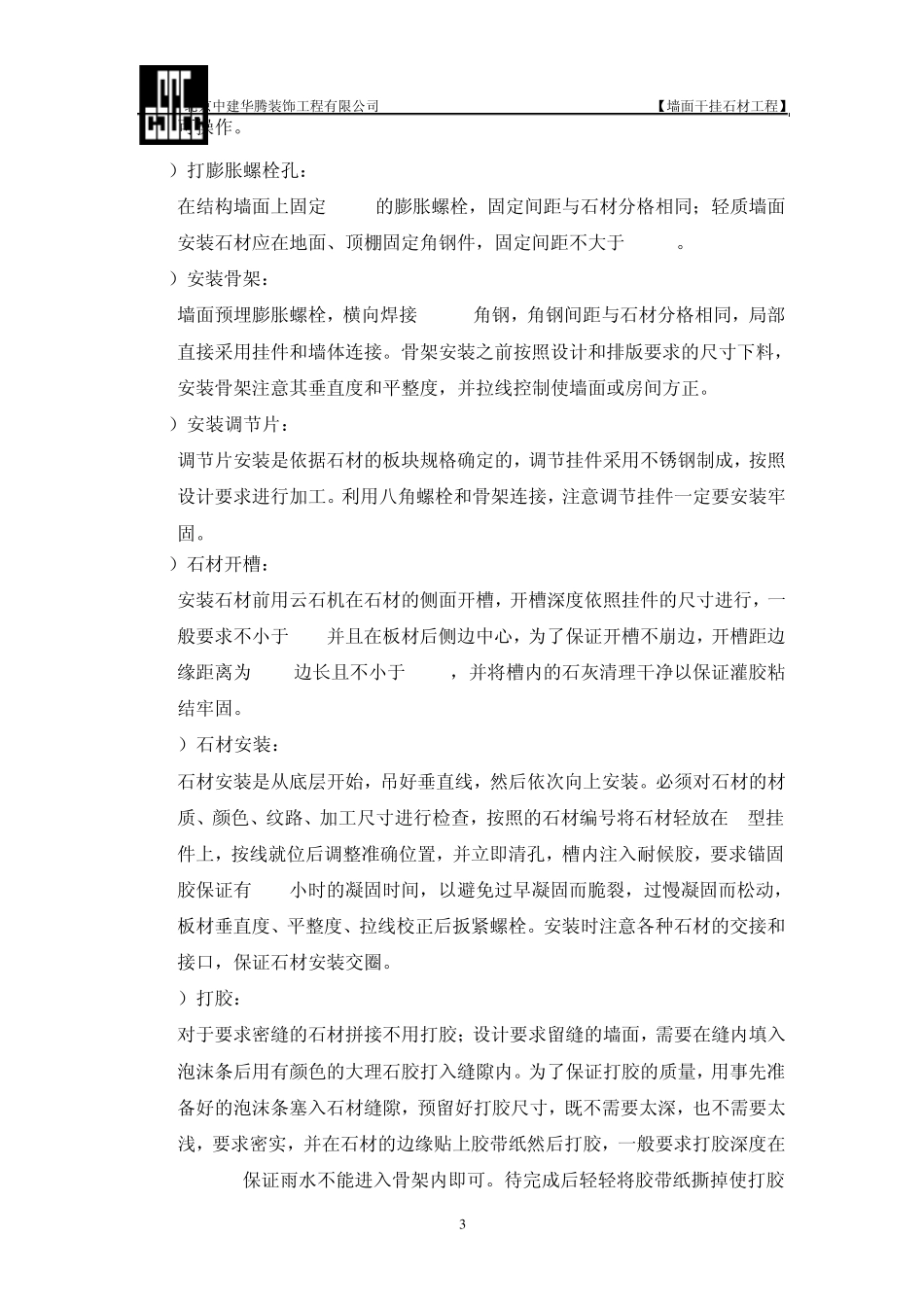

四、施工工序流程 北京中建华腾装饰工程有限公司 【墙面干挂石材工程】 2 五、施工技术措施 1)基层处理: ①、、墙面基层表
