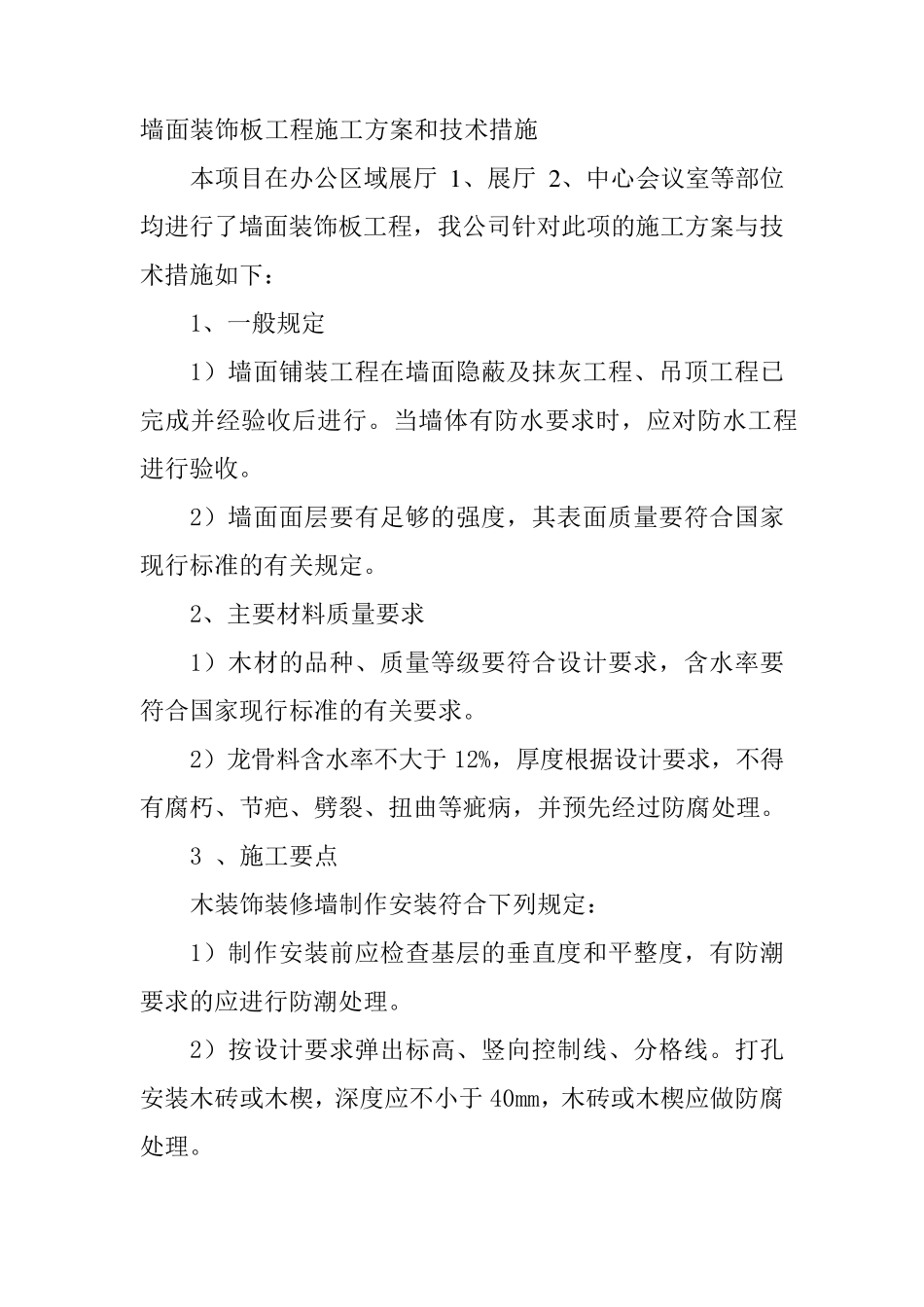

墙面装饰板工程施工方案和技术措施 本项目在办公区域展厅1 、展厅2 、中心会议室等部位均进行了墙面装饰板工程,我公司针对此项的施工方案与技术措施如下: 1、一般规定 1)墙面铺装工程在墙面隐蔽及抹灰工程、吊顶工程已完成并经验收后进行
当墙体有防水要求时,应对防水工程进行验收
2)墙面面层要有足够的强度,其表面质量要符合国家现行标准的有关规定
2、主要材料质量要求 1)木材的品种、质量等级要符合设计要求,含水率要符合国家现行标准的有关要求
2)龙骨料含水率不大于 12%,厚度根据设计要求,不得有腐朽、节疤、劈裂、扭曲等疵病,并预先经过防腐处理
3 、施工要点 木装饰装修墙制作安装符合下列规定: 1)制作安装前应检查基层的垂直度和平整度,有防潮要求的应进行防潮处理
2)按设计要求弹出标高、竖向控制线、分格线
打孔安装木砖或木楔 ,深 度应不小 于 40mm,木砖或木楔 应做 防腐处理

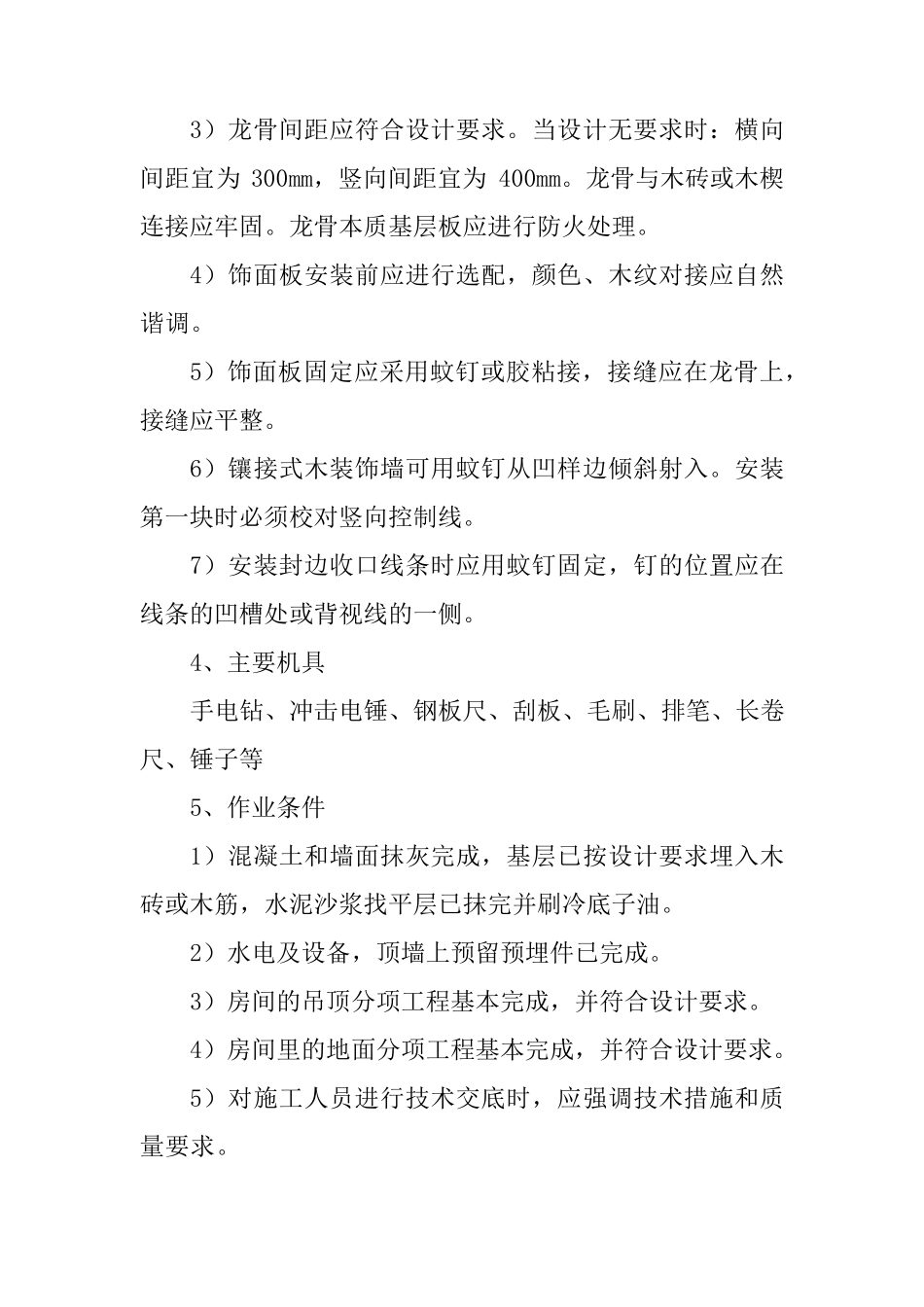

3)龙骨间距应符合设计要求
当设计无要求时:横向间距宜为300mm,竖向间距宜为400mm
龙骨与木砖或木楔连接应牢固
龙骨本质基层板应进行防火处理
4)饰面板安装前应进行选配,颜色、木纹对接应自然谐调
5)饰面板固定应采用蚊钉或胶粘接,接缝应在龙骨上,接缝应平整
6)镶接式木装饰墙可用蚊钉从凹样边倾斜射入
安装第一块时必须校对竖向控制线
7)安装封边收口线条时应用蚊钉固定,钉的位置应在线条的凹槽处或背视线的一侧
4、主要机具 手电钻、冲击电锤、钢板尺、刮板、毛刷、排笔、长卷尺、锤子等 5、作业条件 1)混凝土和墙面抹灰完成,基层已按设计要求埋入木砖或木筋,水泥沙浆找平层已抹完并刷冷底子油
2)水电及设备,顶墙上预留预埋件已完成
3)房间的吊顶分项工程基本完成,并符合设计要求
4)房间里的地面分项工程基本完成,并符合设计要求

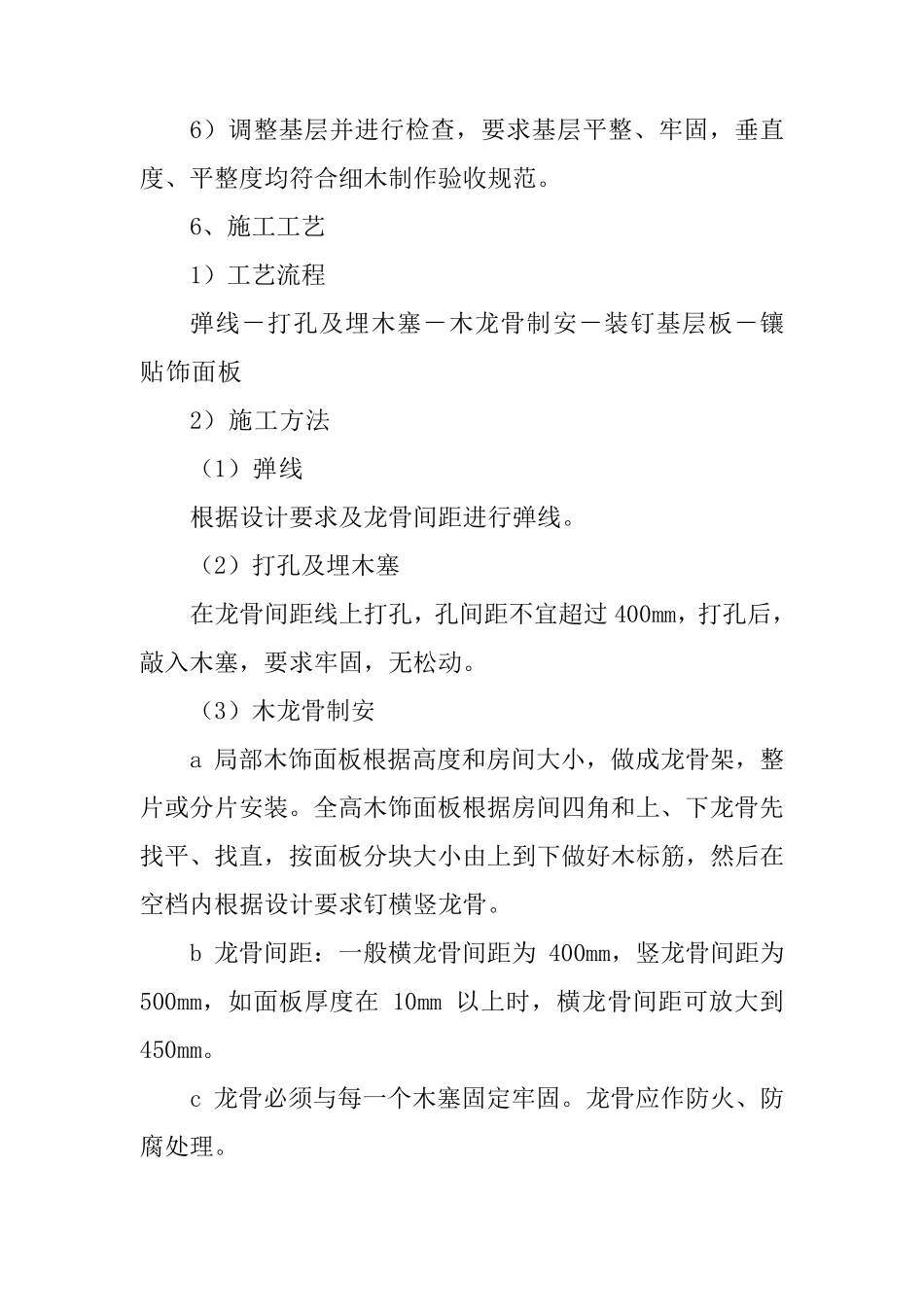

5)对施 工人 员 进行技 术 交 底时,
