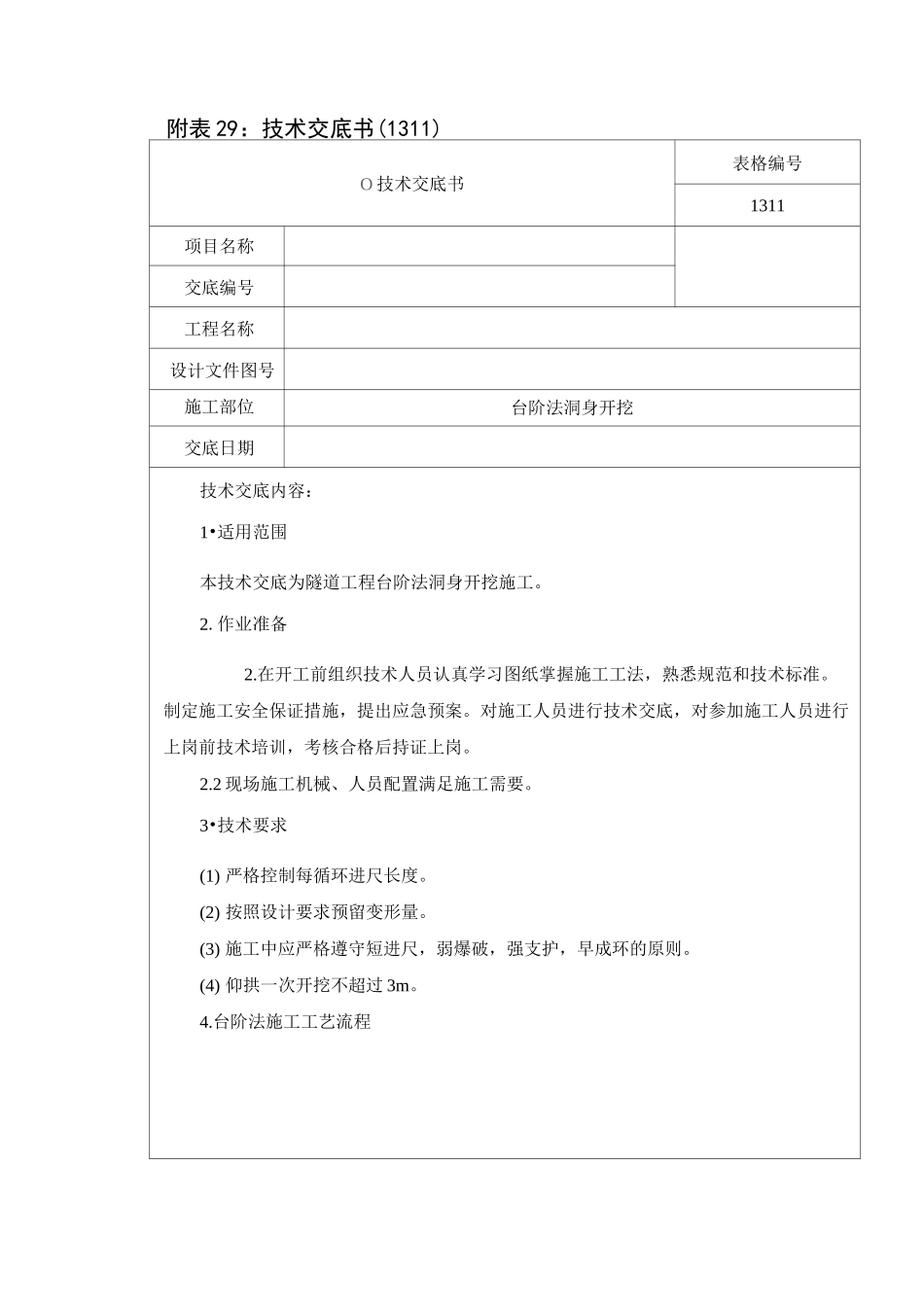

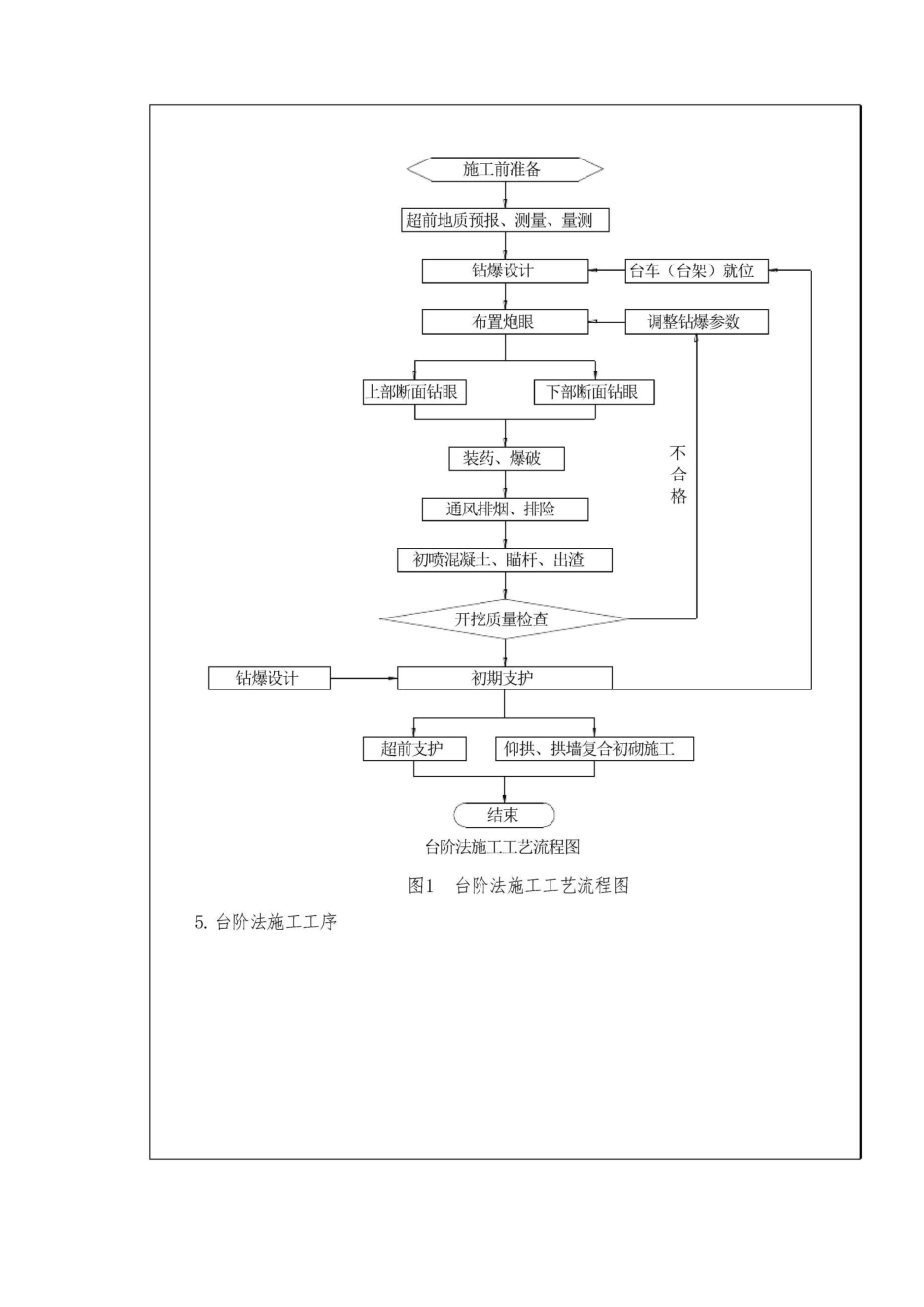

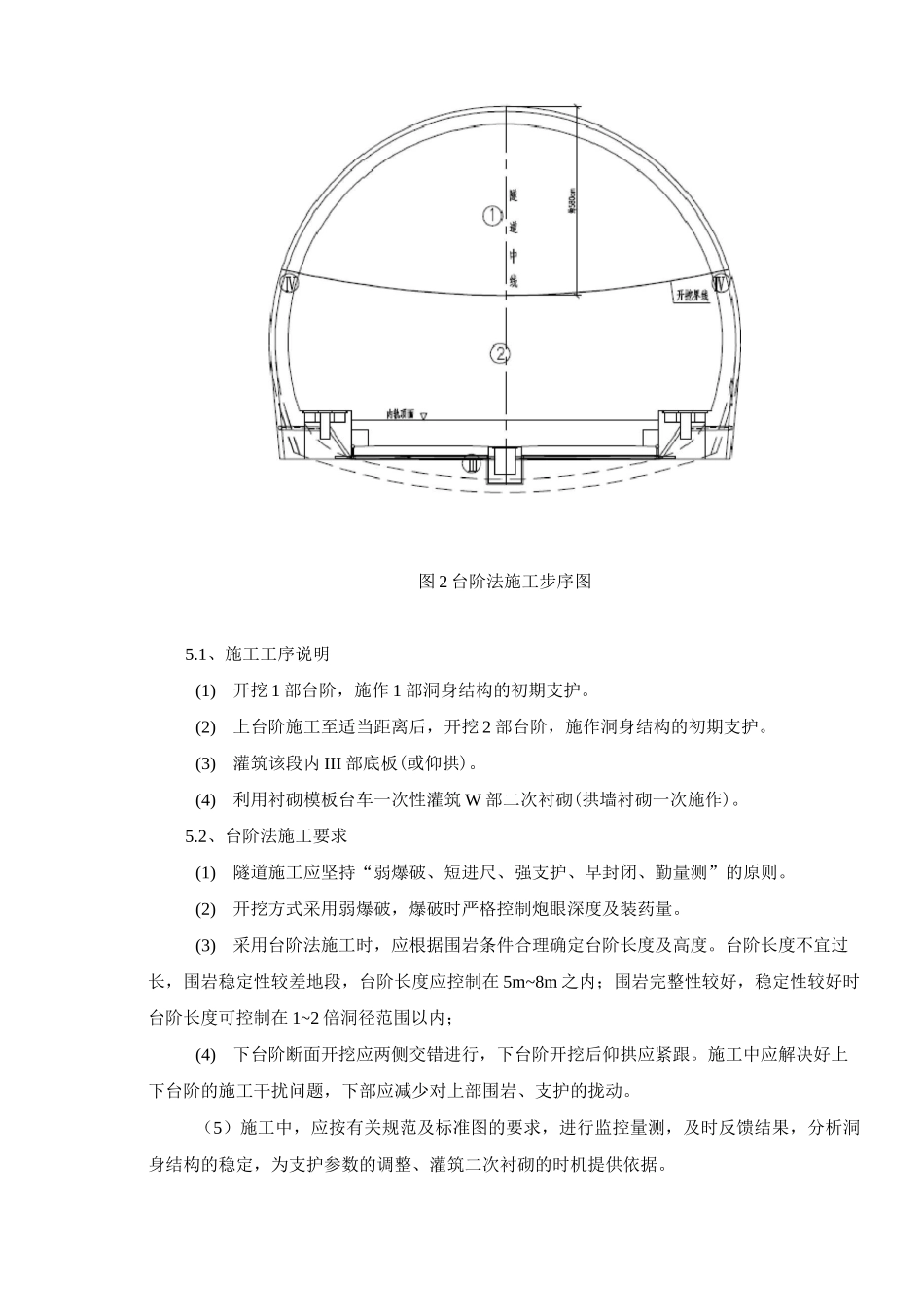

附表 29:技术交底书(1311)O 技术交底书表格编号1311项目名称交底编号工程名称设计文件图号施工部位台阶法洞身开挖交底日期技术交底内容:1•适用范围本技术交底为隧道工程台阶法洞身开挖施工。2.作业准备2.在开工前组织技术人员认真学习图纸掌握施工工法,熟悉规范和技术标准。制定施工安全保证措施,提出应急预案。对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。2.2 现场施工机械、人员配置满足施工需要。3•技术要求(1) 严格控制每循环进尺长度。(2) 按照设计要求预留变形量。(3) 施工中应严格遵守短进尺,弱爆破,强支护,早成环的原则。(4) 仰拱一次开挖不超过 3m。4.台阶法施工工艺流程图 2 台阶法施工步序图5.1、施工工序说明(1)开挖 1 部台阶,施作 1 部洞身结构的初期支护。(2)上台阶施工至适当距离后,开挖 2 部台阶,施作洞身结构的初期支护。(3)灌筑该段内 III 部底板(或仰拱)。(4)利用衬砌模板台车一次性灌筑 W 部二次衬砌(拱墙衬砌一次施作)。5.2、台阶法施工要求(1)隧道施工应坚持“弱爆破、短进尺、强支护、早封闭、勤量测”的原则。(2)开挖方式采用弱爆破,爆破时严格控制炮眼深度及装药量。(3)采用台阶法施工时,应根据围岩条件合理确定台阶长度及高度。台阶长度不宜过长,围岩稳定性较差地段,台阶长度应控制在 5m~8m 之内;围岩完整性较好,稳定性较好时台阶长度可控制在 1~2 倍洞径范围以内;(4)下台阶断面开挖应两侧交错进行,下台阶开挖后仰拱应紧跟。施工中应解决好上下台阶的施工干扰问题,下部应减少对上部围岩、支护的拢动。(5)施工中,应按有关规范及标准图的要求,进行监控量测,及时反馈结果,分析洞身结构的稳定,为支护参数的调整、灌筑二次衬砌的时机提供依据。(6)上台阶施作钢拱架时,采用扩大拱脚和锁脚锚杆等措施,控制围岩和初期支护变形,必要时施作临时仰拱。(7)下台阶在上台阶喷射混凝土达到设计强度 70%以上时开挖,当岩体不稳定时需缩短进尺,必要时分下台阶左右两部开挖,并及时施作初期支护和仰拱。(8)下台阶施工时要保证初支钢架整体顺接平直,螺栓连接牢靠。6. 台阶法施工建议1)各工区相同衬砌类型的格栅、型钢加工应统一尺寸,使工区之间可以调用。2)格栅、型钢的尽量少分节,提高拱架安装质量。7. 质量控制标准7.1、质量检测表 1.隧道开挖断面允许超挖值(单位:cm)隧道允许超挖值开挖部位__围岩等级III〜WV〜VI拱部平...
