鄂钢公司新 2#高炉技改工程喷煤系统管道试压、吹扫方案编 制:审 核:批 准:中国化学工程第七建设有限公司2013 年 3 月 21 日1 一、编制依据1、中冶南方工程技术有限公司提供的施工图纸和相应的设计文件;2、《工业金属管道工程施工及验收规范》GB50235-97;3、《现场设备工业管道焊接工程施工及验收规范》GB50236-98;4、现场施工环境和条件
二、工程简介喷煤系统气体管道有煤气管道、蒸汽管道、氮气管道、压缩空气管道,均引自 2#高炉主干网 GZ-a处支管至喷煤主厂房

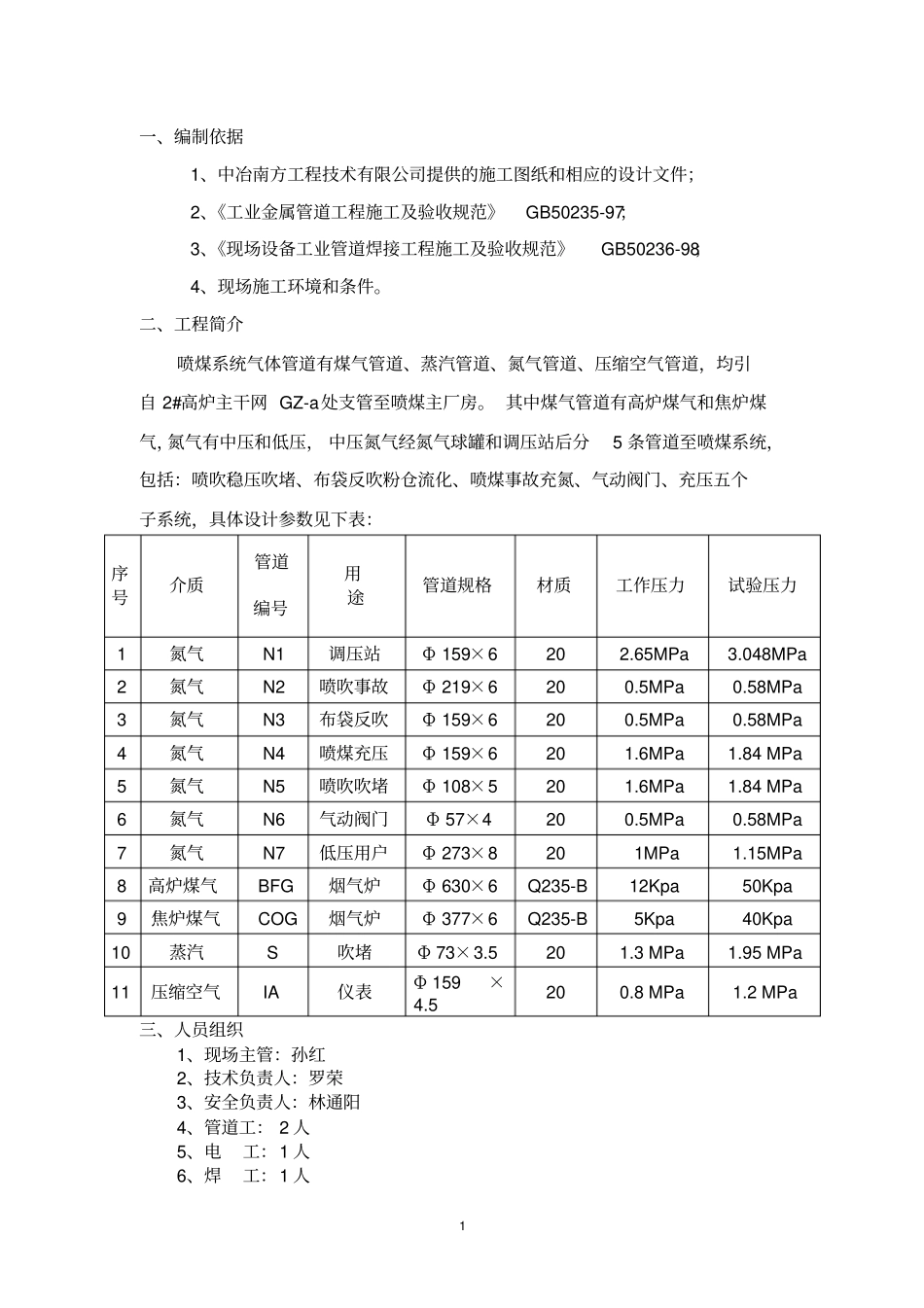

其中煤气管道有高炉煤气和焦炉煤气,氮气有中压和低压, 中压氮气经氮气球罐和调压站后分5 条管道至喷煤系统,包括:喷吹稳压吹堵、布袋反吹粉仓流化、喷煤事故充氮、气动阀门、充压五个子系统,具体设计参数见下表:序号介质管道编号用途管道规格材质工作压力试验压力1 氮气N1 调压站Φ 159×6 20 2
65MPa 3
048MPa 2 氮气N2 喷吹事故Φ 219×6 20 0
5MPa 0
58MPa 3 氮气N3 布袋反吹Φ 159×6 20 0
5MPa 0
58MPa 4 氮气N4 喷煤充压Φ 159×6 20 1
6MPa 1
84 MPa 5 氮气N5 喷吹吹堵Φ 108×5 20 1
6MPa 1
84 MPa 6 氮气N6 气动阀门Φ 57×4 20 0
5MPa 0
58MPa 7 氮气N7 低压用户Φ 273×8 20 1MPa 1
15MPa 8 高炉煤气BFG 烟气炉Φ 630×6 Q235-B 12Kpa 50Kpa 9 焦炉煤气COG 烟气炉Φ 377×6 Q235-B 5Kpa 40Kpa 10 蒸汽S 吹堵Φ 73×3
5 20 1
3 MPa 1
95 MPa 11 压缩空气IA 仪表Φ 159×4
5 20 0
8 MPa 1

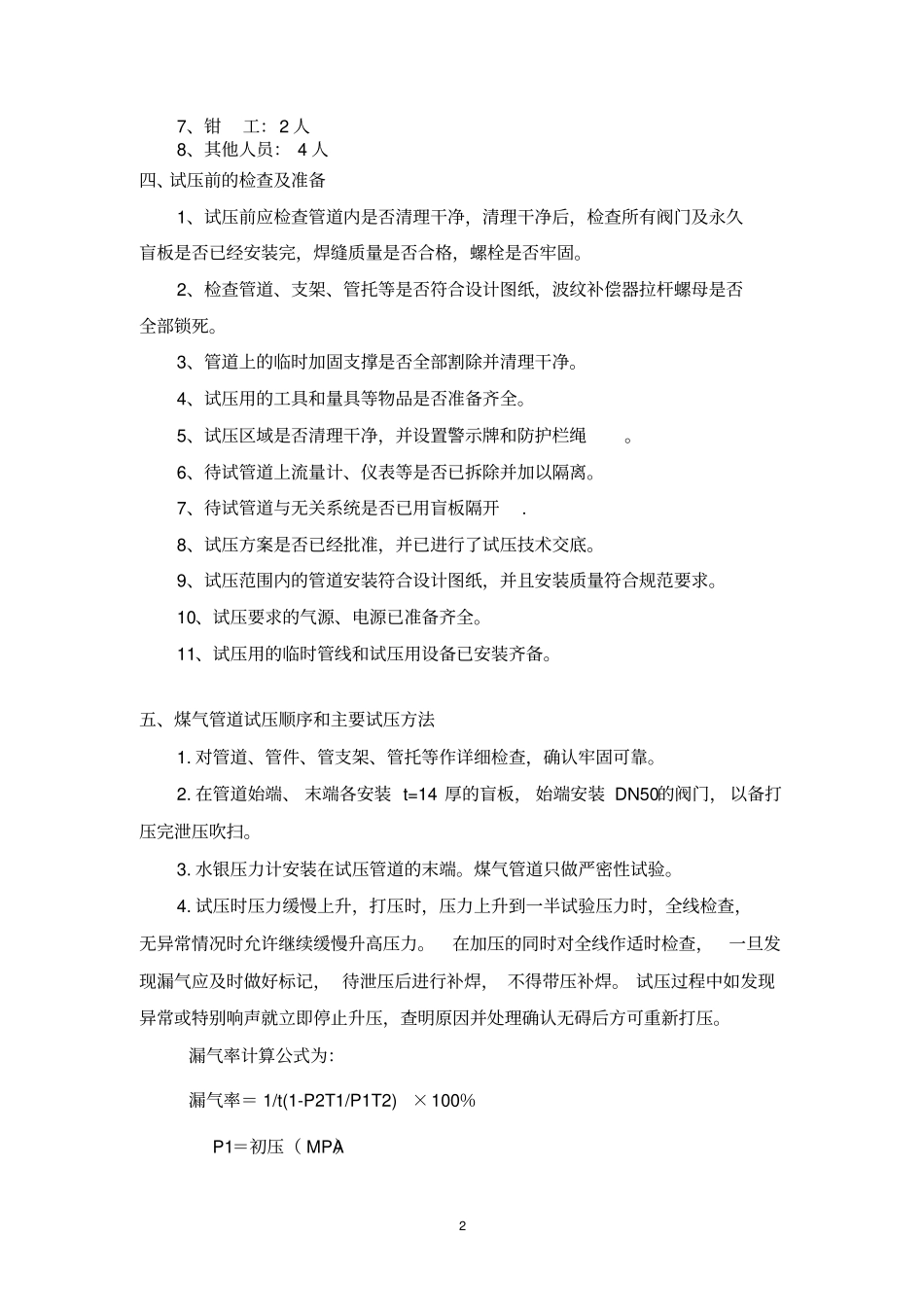

2 MPa 三、人员组织1、现场主
