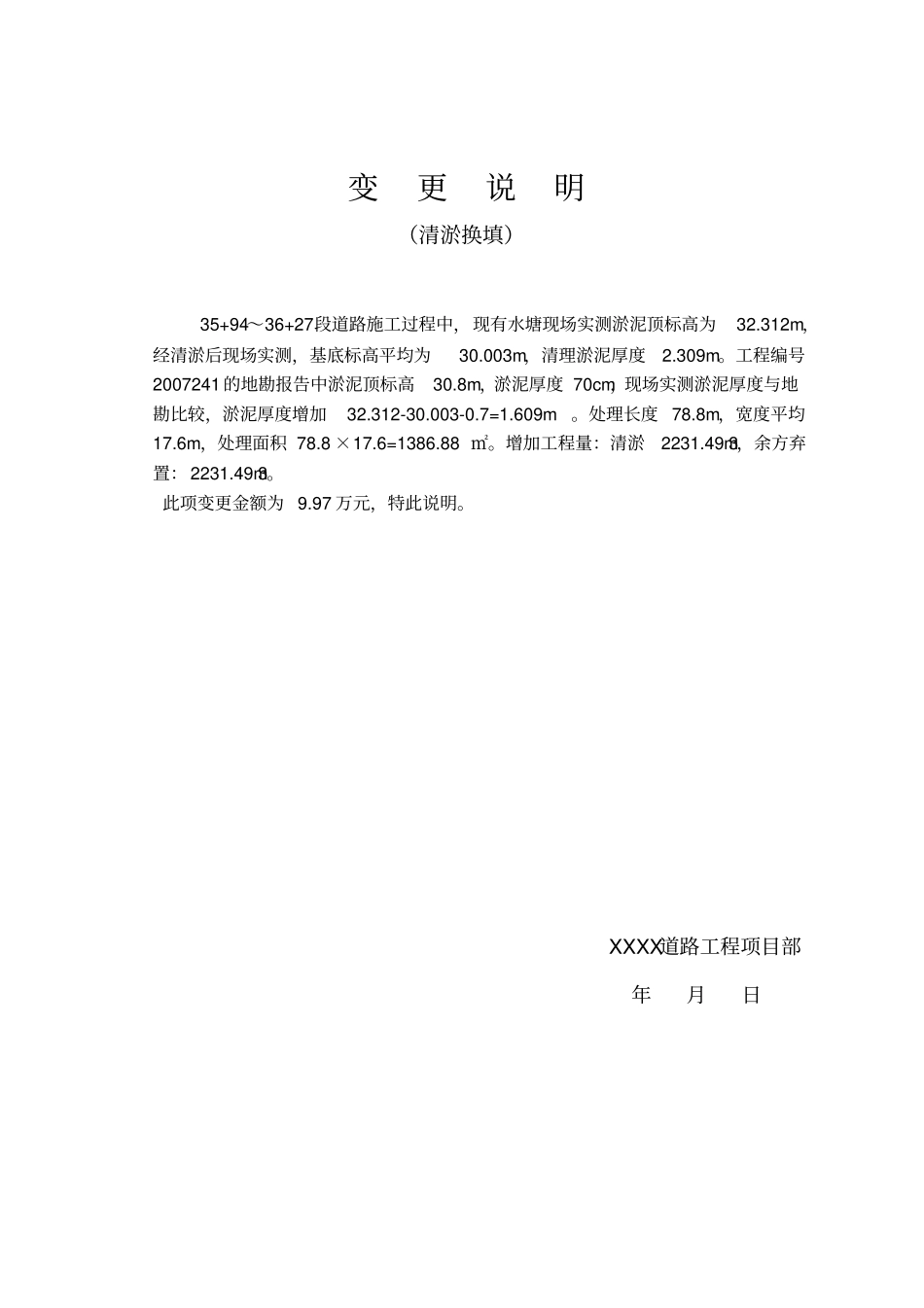

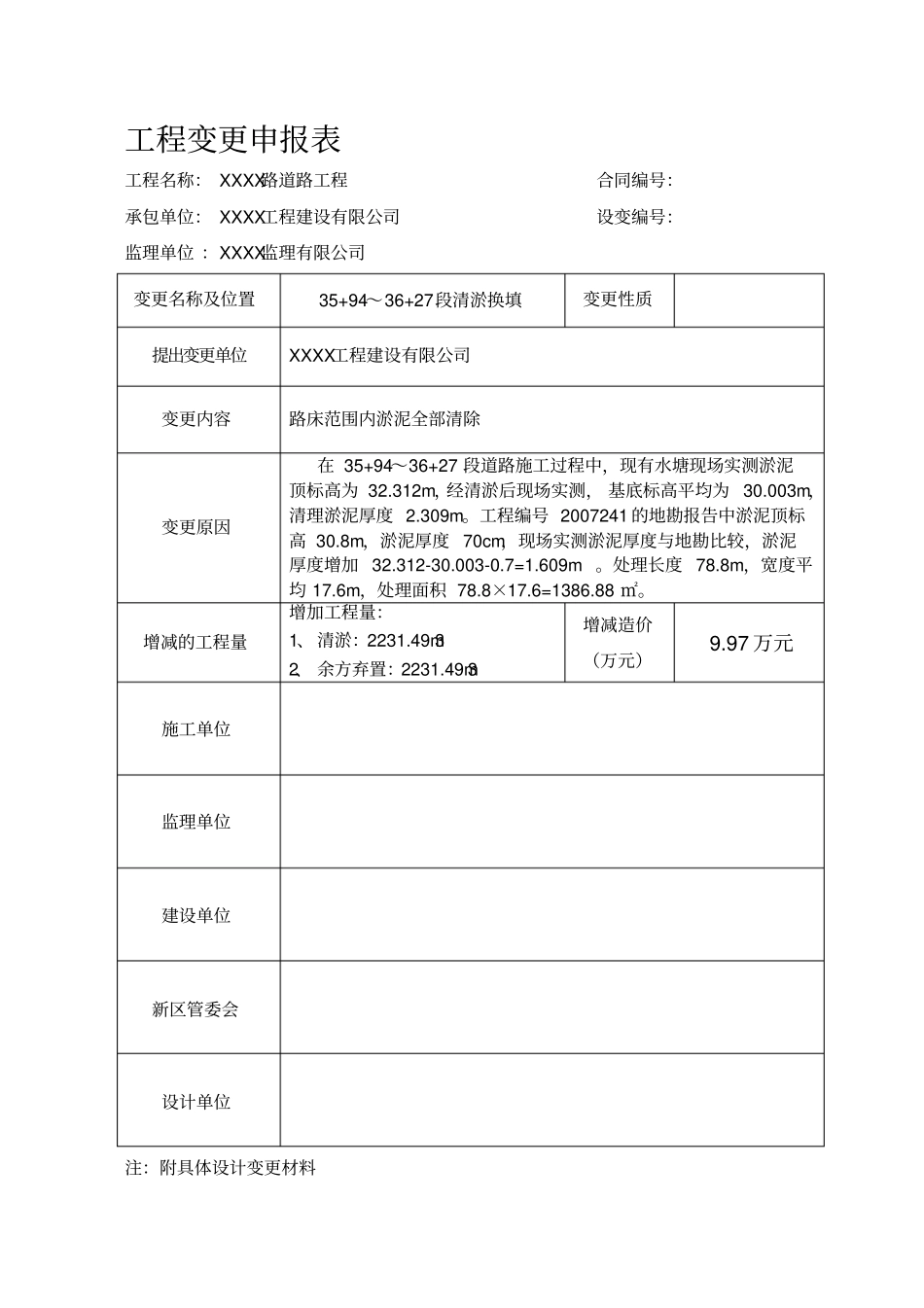

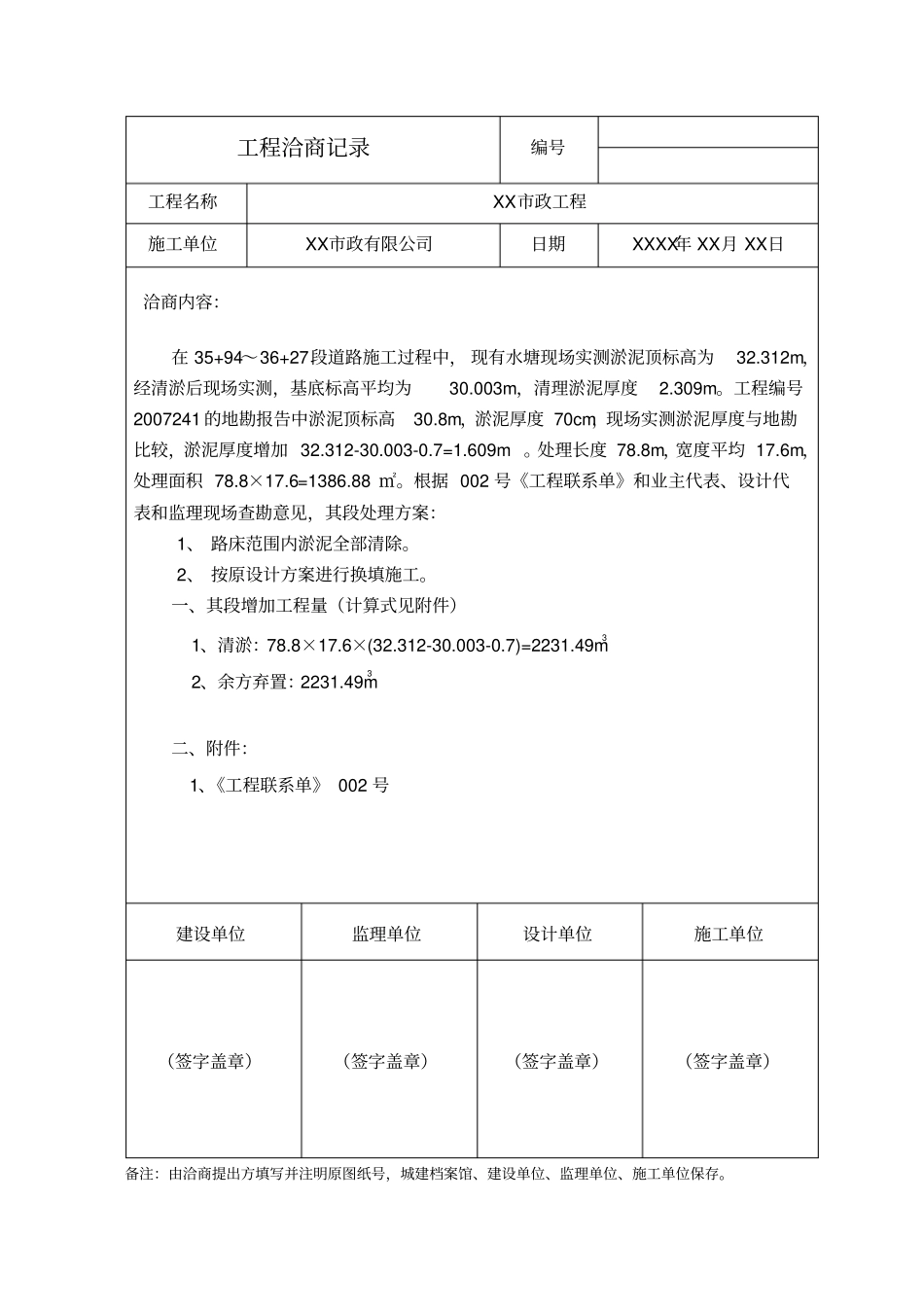

工程变更申报表工程名称: XXXX路道路工程合同编号:承包单位: XXXX工程建设有限公司设变编号:监理单位 :XXXX监理有限公司变更名称及位置35+94~36+27段清淤换填变更性质提出变更单位XXXX工程建设有限公司变更内容路床范围内淤泥全部清除变更原因在 35+94~36+27 段道路施工过程中,现有水塘现场实测淤泥顶标高为 32.312m,经清淤后现场实测, 基底标高平均为 30.003m,清理淤泥厚度 2.309m。工程编号 2007241 的地勘报告中淤泥顶标高 30.8m,淤泥厚度 70cm,现场实测淤泥厚度与地勘比较,淤泥厚度增加 32.312-30.003-0.7=1.609m 。处理长度 78.8m,宽度平均 17.6m,处理面积 78.8×17.6=1386.88 ㎡。增减的工程量增加工程量:1、 清淤:2231.49m32、 余方弃置:2231.49m3增减造价(万元)9.97 万元施工单位监理单位建设单位新区管委会设计单位注:附具体设计变更材料变更说明(清淤换填)35+94~36+27段道路施工过程中,现有水塘现场实测淤泥顶标高为32.312m,经清淤后现场实测,基底标高平均为30.003m,清理淤泥厚度2.309m。工程编号2007241 的地勘报告中淤泥顶标高30.8m,淤泥厚度 70cm,现场实测淤泥厚度与地勘比较,淤泥厚度增加32.312-30.003-0.7=1.609m 。处理长度 78.8m,宽度平均17.6m,处理面积 78.8 ×17.6=1386.88 ㎡。增加工程量:清淤2231.49m3,余方弃置: 2231.49m3。此项变更金额为 9.97 万元,特此说明。XXXX道路工程项目部年月日工程洽商记录编号工程名称XX市政工程施工单位XX市政有限公司日期XXXX年 XX月 XX日洽商内容:在 35+94~36+27段道路施工过程中, 现有水塘现场实测淤泥顶标高为32.312m,经清淤后现场实测,基底标高平均为30.003m,清理淤泥厚度2.309m。工程编号2007241 的地勘报告中淤泥顶标高30.8m,淤泥厚度 70cm,现场实测淤泥厚度与地勘比较,淤泥厚度增加 32.312-30.003-0.7=1.609m 。处理长度 78.8m,宽度平均 17.6m,处理面积 78.8×17.6=1386.88 ㎡。根据 002 号《工程联系单》和业主代表、设计代表和监理现场查勘意见,其段处理方案:1、 路床范围内淤泥全部清除。2、 按原设计方案进行换填施工。一、其段增加工程量(计算式见附件)1、清淤:78.8×17.6×(32.312-30.003-0.7)=2231.49m32、余方弃置:2231.49m3 二、附件:1、《工程联系单》 002 号建设单位监理单位设计单位施工单位(签字盖章)(签字盖章)(签字盖章)(签字盖章)备注:由洽商提...
