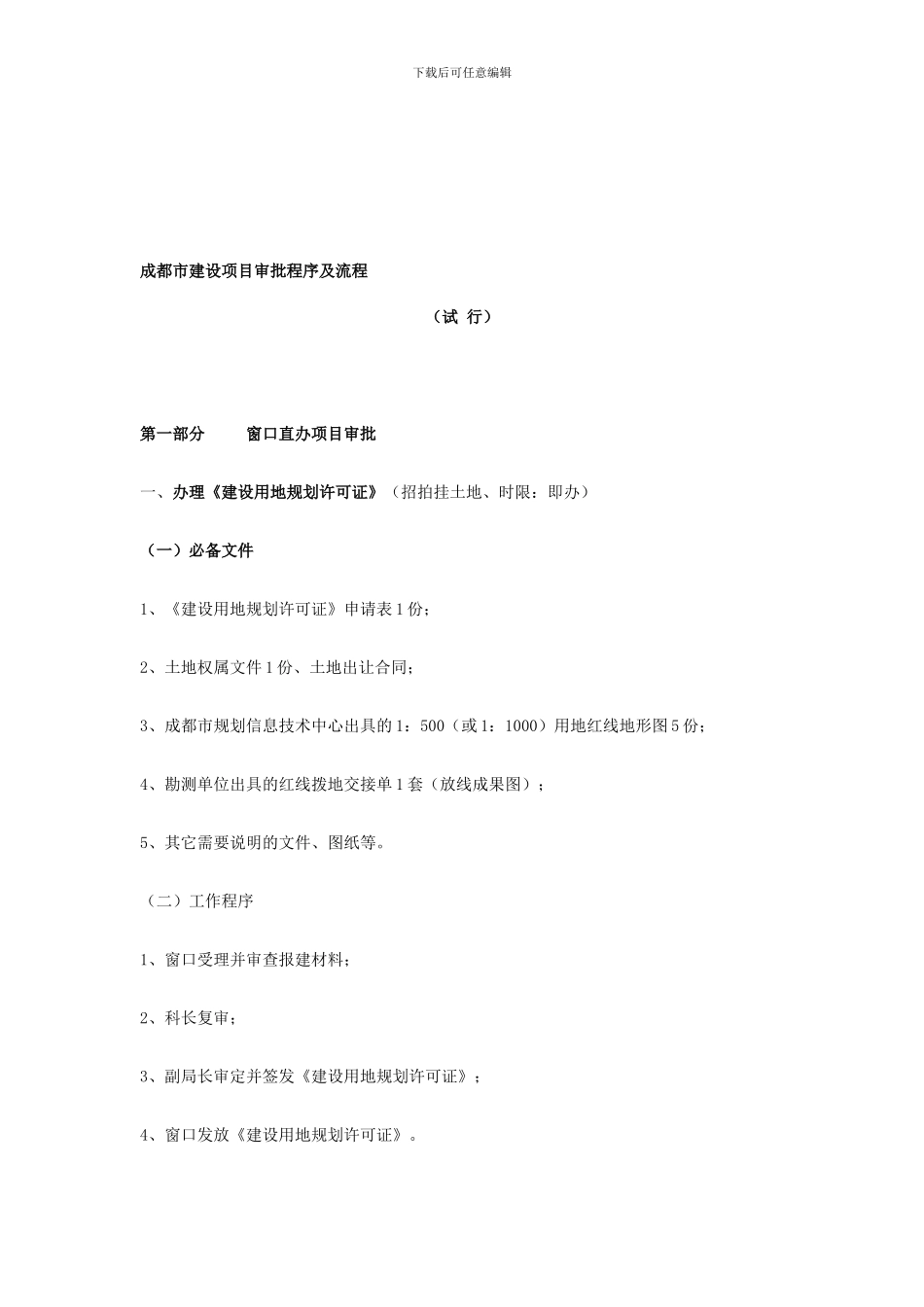

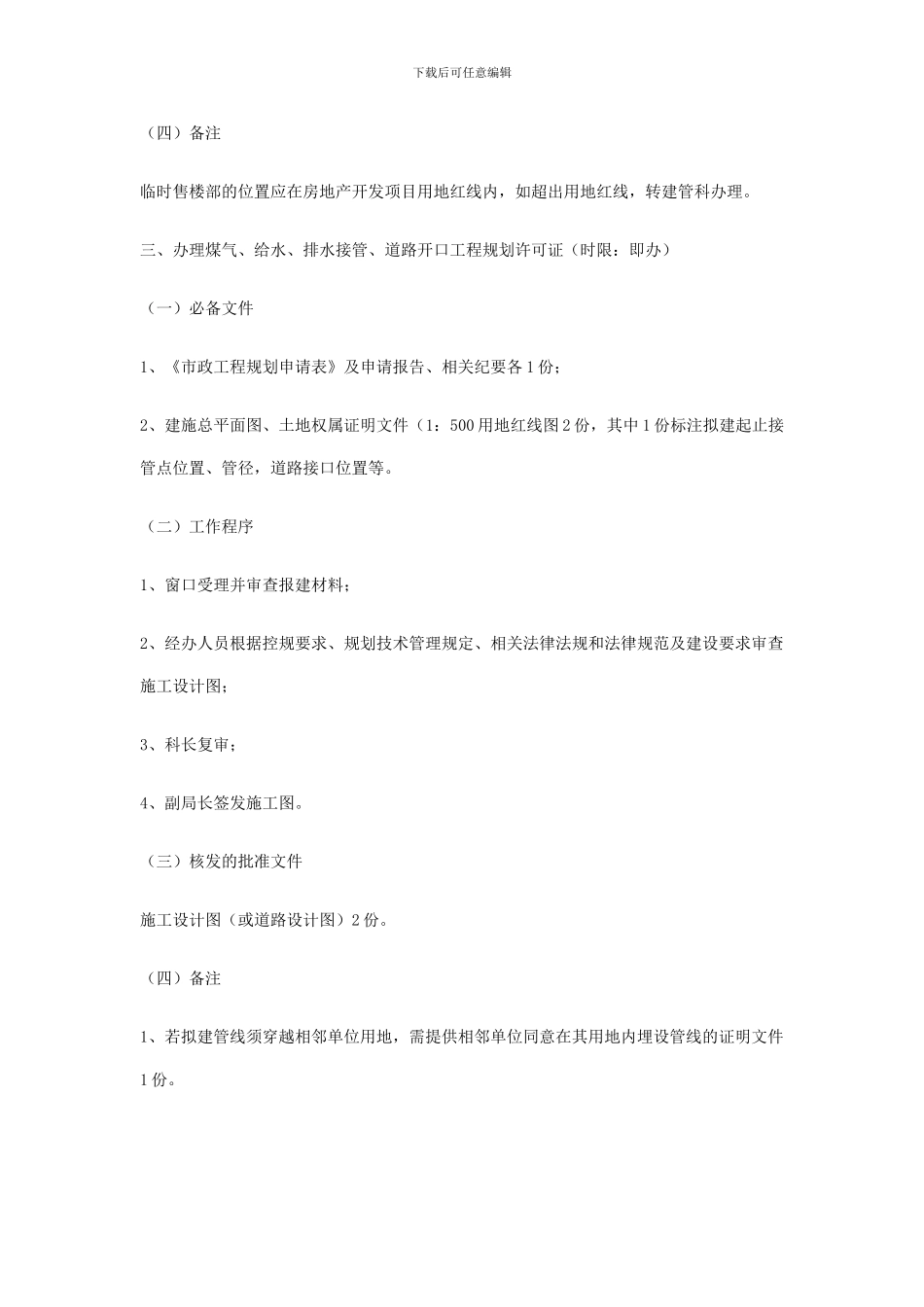

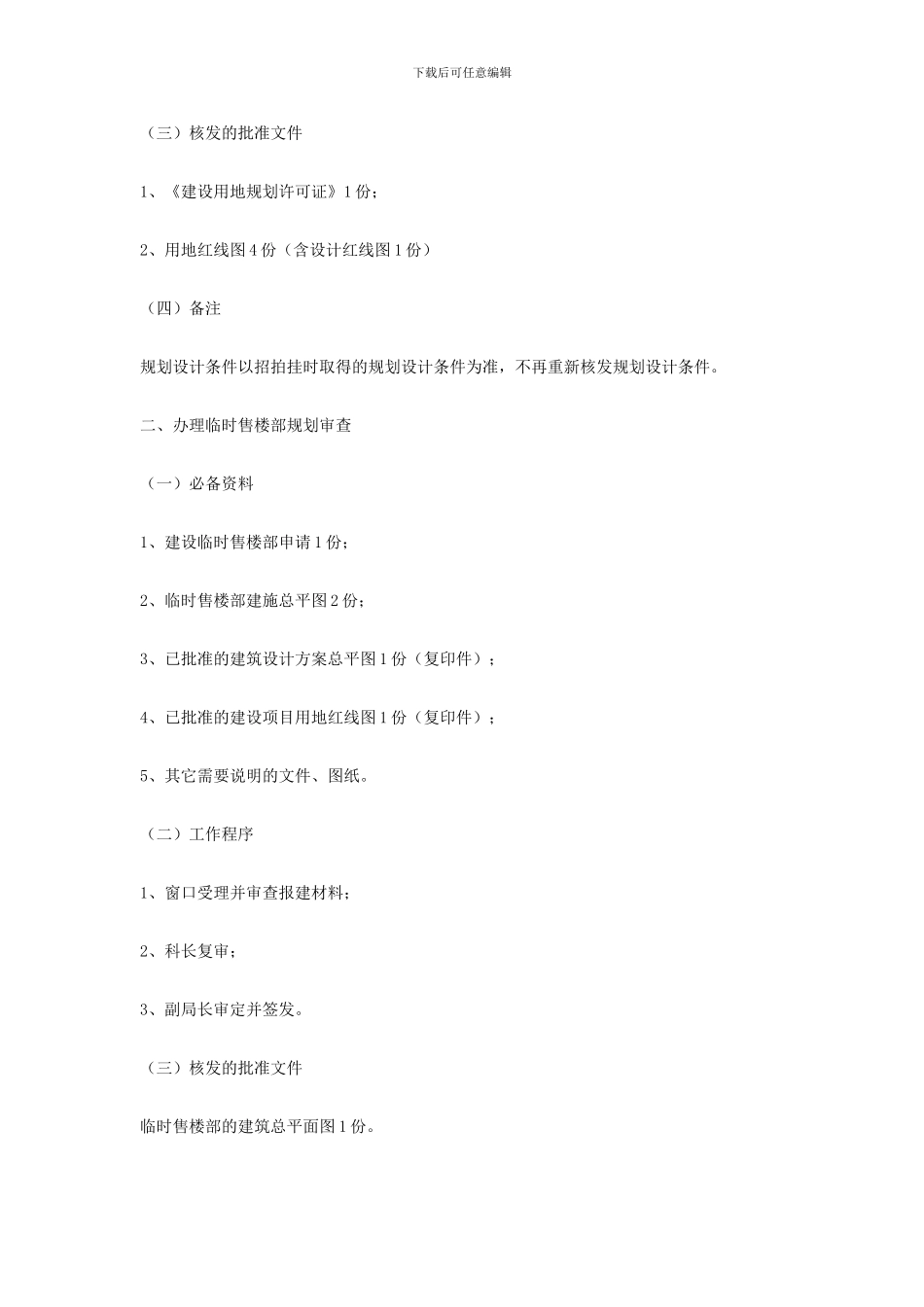

下载后可任意编辑成都市建设项目审批程序及流程(试 行) 第一部分 窗口直办项目审批一、办理《建设用地规划许可证》(招拍挂土地、时限:即办)(一)必备文件1、《建设用地规划许可证》申请表 1 份;2、土地权属文件 1 份、土地出让合同;3、成都市规划信息技术中心出具的 1:500(或 1:1000)用地红线地形图 5 份;4、勘测单位出具的红线拨地交接单 1 套(放线成果图);5、其它需要说明的文件、图纸等。(二)工作程序1、窗口受理并审查报建材料;2、科长复审;3、副局长审定并签发《建设用地规划许可证》;4、窗口发放《建设用地规划许可证》。下载后可任意编辑(三)核发的批准文件1、《建设用地规划许可证》1 份;2、用地红线图 4 份(含设计红线图 1 份)(四)备注规划设计条件以招拍挂时取得的规划设计条件为准,不再重新核发规划设计条件。二、办理临时售楼部规划审查(一)必备资料1、建设临时售楼部申请 1 份;2、临时售楼部建施总平图 2 份;3、已批准的建筑设计方案总平图 1 份(复印件);4、已批准的建设项目用地红线图 1 份(复印件);5、其它需要说明的文件、图纸。(二)工作程序1、窗口受理并审查报建材料;2、科长复审;3、副局长审定并签发。(三)核发的批准文件临时售楼部的建筑总平面图 1 份。下载后可任意编辑(四)备注临时售楼部的位置应在房地产开发项目用地红线内,如超出用地红线,转建管科办理。三、办理煤气、给水、排水接管、道路开口工程规划许可证(时限:即办)(一)必备文件1、《市政工程规划申请表》及申请报告、相关纪要各 1 份;2、建施总平面图、土地权属证明文件(1:500 用地红线图 2 份,其中 1 份标注拟建起止接管点位置、管径,道路接口位置等。(二)工作程序1、窗口受理并审查报建材料;2、经办人员根据控规要求、规划技术管理规定、相关法律法规和法律规范及建设要求审查施工设计图;3、科长复审;4、副局长签发施工图。(三)核发的批准文件施工设计图(或道路设计图)2 份。(四)备注1、若拟建管线须穿越相邻单位用地,需提供相邻单位同意在其用地内埋设管线的证明文件1 份。下载后可任意编辑2、若拟建管线须穿越建成未超过 5 年的道路或交通繁忙的城市干道,都要求采纳非开挖技术过路,建设单位须持与具有资质的非开挖公司签定的施工合同原件。第二部份 建筑类项目审批(不含窗口直办件)一、办理《建设项目选址意见书》(限国有划拨土地上的...
