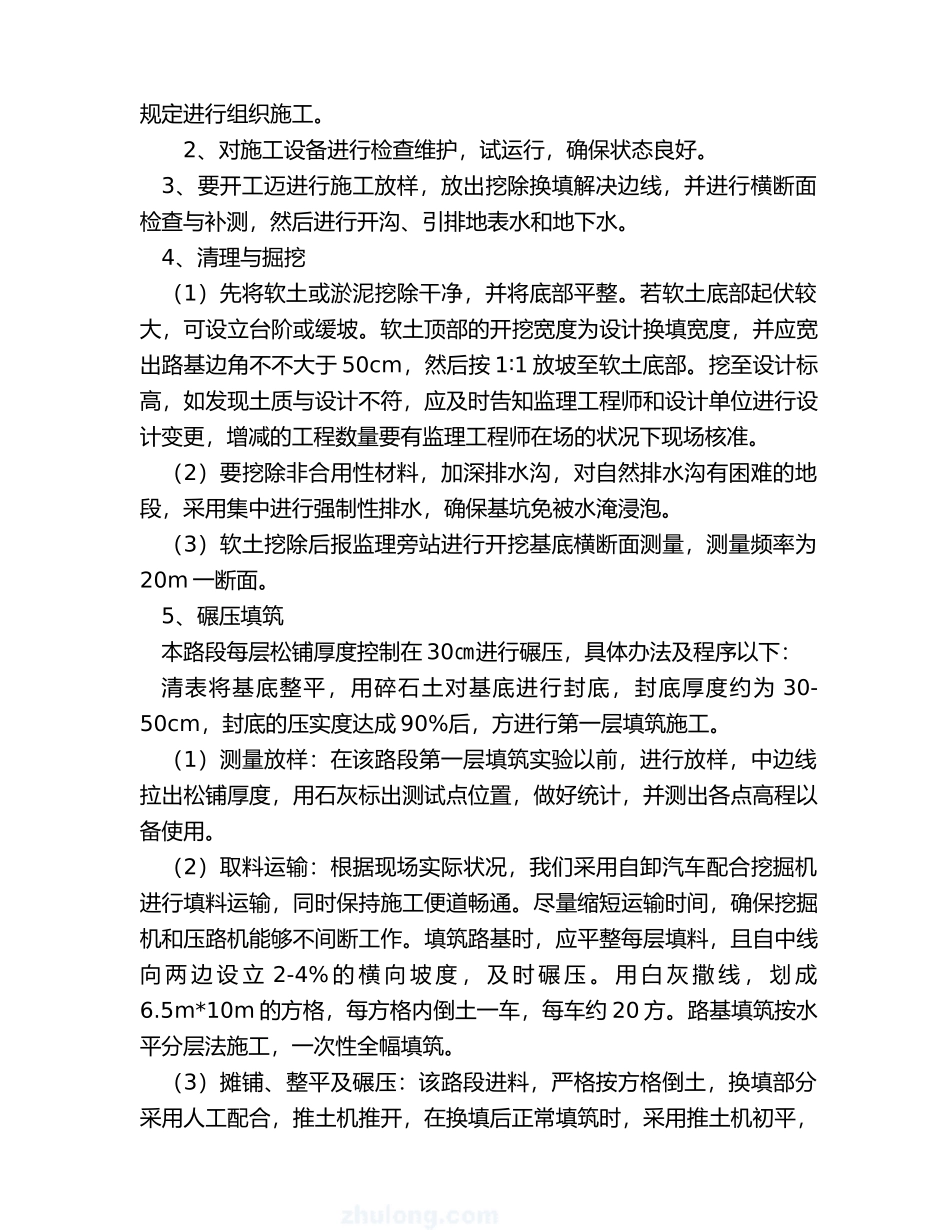

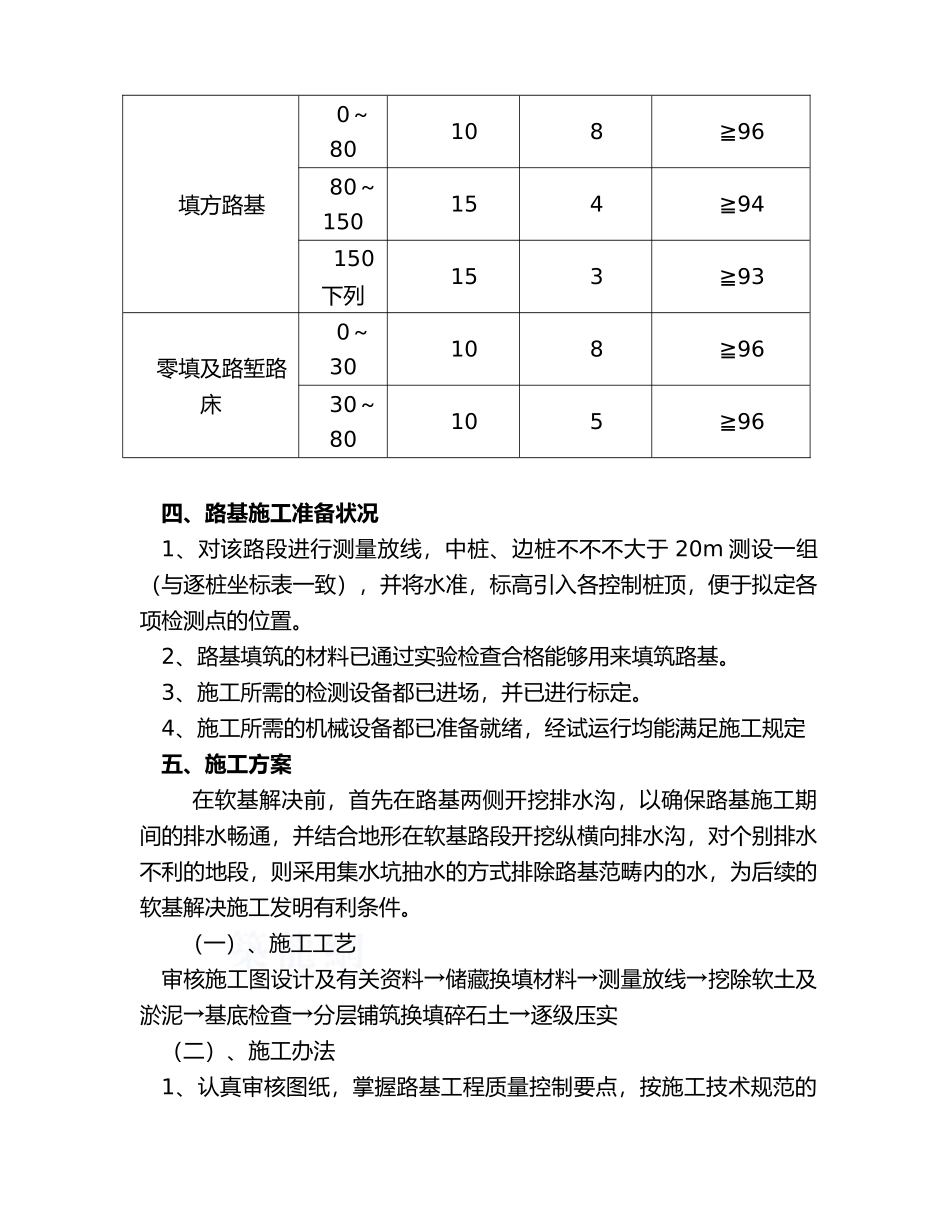

软基解决施工方案一、工程概况根本 K9+840~K9+900、K10+480~K10+660 左侧段洼地、水田;K11+330~K11+490 段为废弃土场。表层多为耕植土、杂土,性质差,强度低,影响路基稳定,易引发不均匀沉降。按设计规定对其进行碎石土换填,深度为 1.5m-2.0m。清淤数量:22374m3;换填土方:22374m3。二、人员配备、机械配备状况由总工程师全方面负责,道路工程师专职负责,质检工程师、实验工程师、测量工程师分工负责,有关人员、机械配备状况,见《路基施工重要人员一缆表》和《路基施工机械配备一缆表》三、路基填料的选择路基填筑填料为碎石土(粒径不不大于 2 厘米的颗粒超出全重的50%的土石混合料),对碎石土进行实验,各项实验数据均需满足规范填料的规定。1、按照《公路土工实验规程》对该软基段填料进行下列实验:① 液、塑限指数 ②颗粒大小分析实验 ③含水量实验 ④密度实验 ⑤ CBR 实验 ⑥碎石强度实验(不不大于等于 15Mpa)填料选择及压实度项目分类路床顶面下深度(cm)填料最大粒径(cm)填料最小强度(CBR)(%)重型压实度 (%)填方路基0~80108≧9680~150154≧94150下列153≧93零填及路堑路床0~30108≧9630~80105≧96四、路基施工准备状况1、对该路段进行测量放线,中桩、边桩不不不大于 20m 测设一组(与逐桩坐标表一致),并将水准,标高引入各控制桩顶,便于拟定各项检测点的位置。2、路基填筑的材料已通过实验检查合格能够用来填筑路基。3、施工所需的检测设备都已进场,并已进行标定。4、施工所需的机械设备都已准备就绪,经试运行均能满足施工规定五、施工方案 在软基解决前,首先在路基两侧开挖排水沟,以确保路基施工期间的排水畅通,并结合地形在软基路段开挖纵横向排水沟,对个别排水不利的地段,则采用集水坑抽水的方式排除路基范畴内的水,为后续的软基解决施工发明有利条件。 (一)、施工工艺审核施工图设计及有关资料→储藏换填材料→测量放线→挖除软土及淤泥→基底检查→分层铺筑换填碎石土→逐级压实(二)、施工办法1、认真审核图纸,掌握路基工程质量控制要点,按施工技术规范的规定进行组织施工。2、对施工设备进行检查维护,试运行,确保状态良好。3、要开工迈进行施工放样,放出挖除换填解决边线,并进行横断面检查与补测,然后进行开沟、引排地表水和地下水。4、清理与掘挖(1)先将软土或淤泥挖除干净,并将底部平整。若软土底部起伏较大,可设立台阶或缓坡。软土顶部的开挖宽度为设计...
