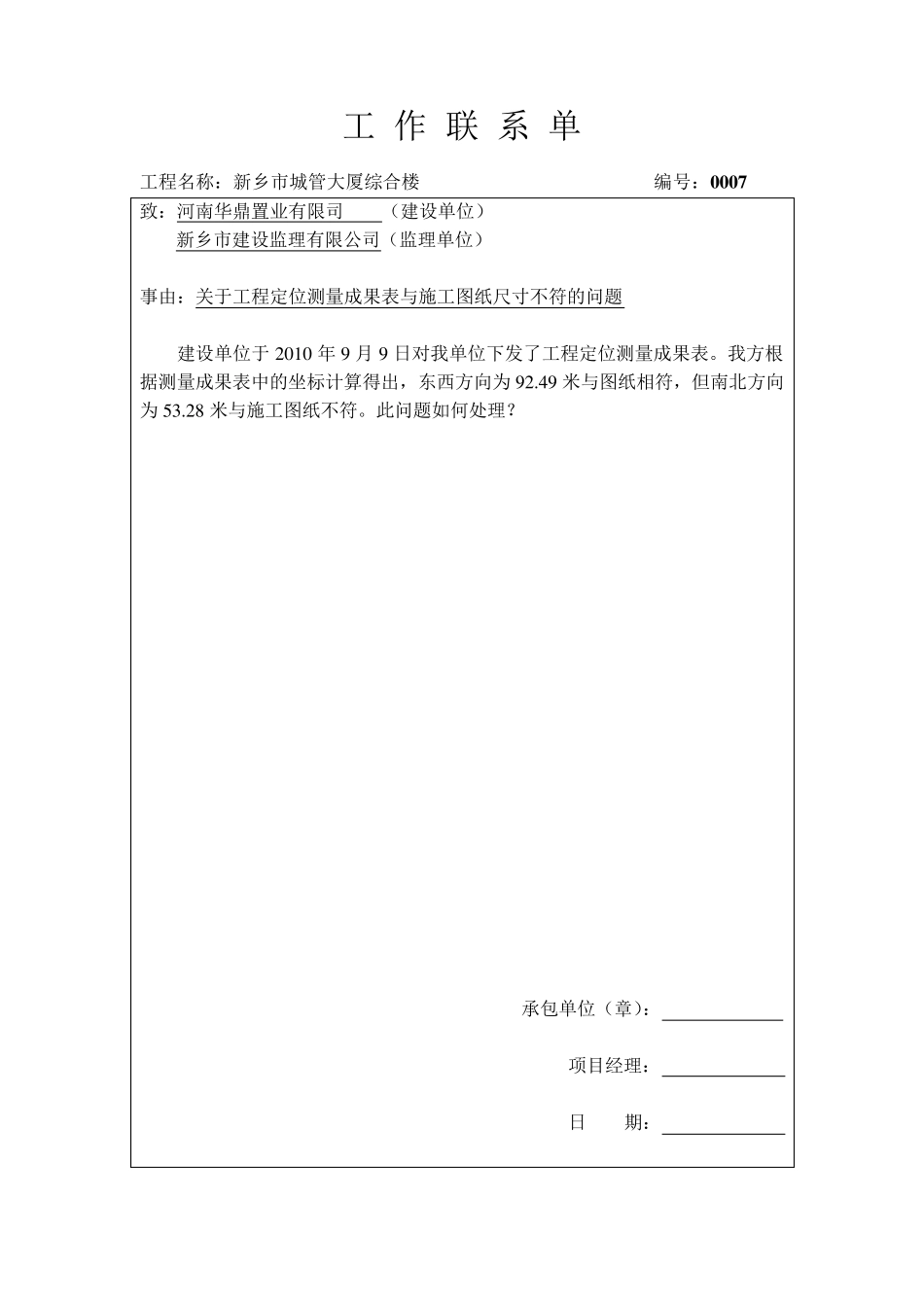

工 作 联 系 单 工程名称:新乡市城管大厦综合楼 编号:0 0 0 7 致:河南华鼎置业有限司 (建设单位) 新乡市建设监理有限公司(监理单位) 事由:关于工程定位测量成果表与施工图纸尺寸不符的问题 建设单位于2 0 1 0 年9 月9 日对我单位下发了工程定位测量成果表
我方根据测量成果表中的坐标计算得出,东西方向为 9 2
4 9 米与图纸相符,但南北方向为 5 3
2 8 米与施工图纸不符
此问题如何处理

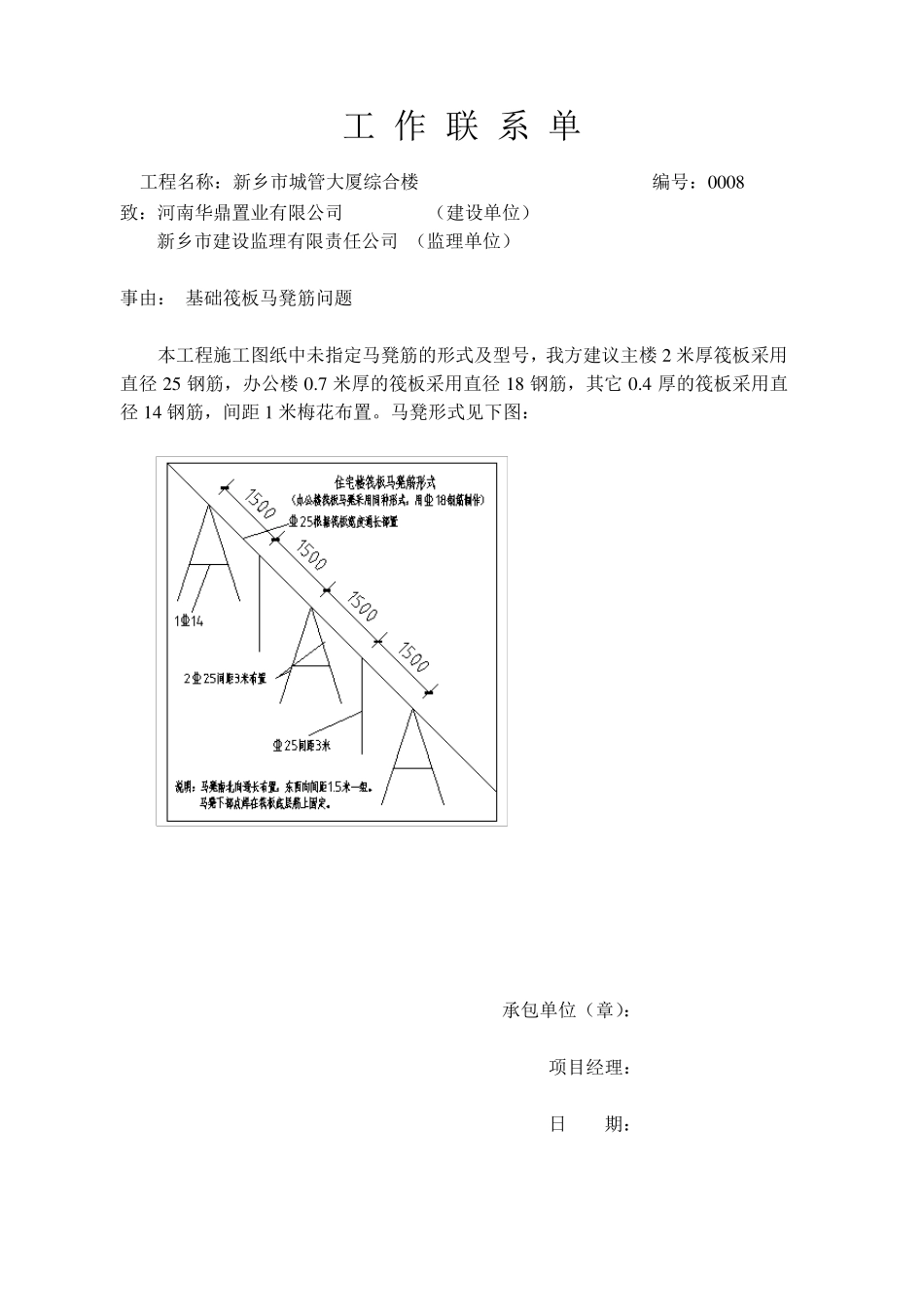

承包单位(章): 项目经理: 日 期: 工 作 联 系 单 工程名称:新乡市城管大厦综合楼 编号:0 0 0 8 致:河南华鼎置业有限公司 (建设单位) 新乡市建设监理有限责任公司 (监理单位) 事由: 基础筏板马凳筋问题 本工程施工图纸中未指定马凳筋的形式及型号,我方建议主楼2 米厚筏板采用直径2 5 钢筋,办公楼0
7 米厚的筏板采用直径1 8 钢筋,其它0
4 厚的筏板采用直径1 4 钢筋,间距1 米梅花布置

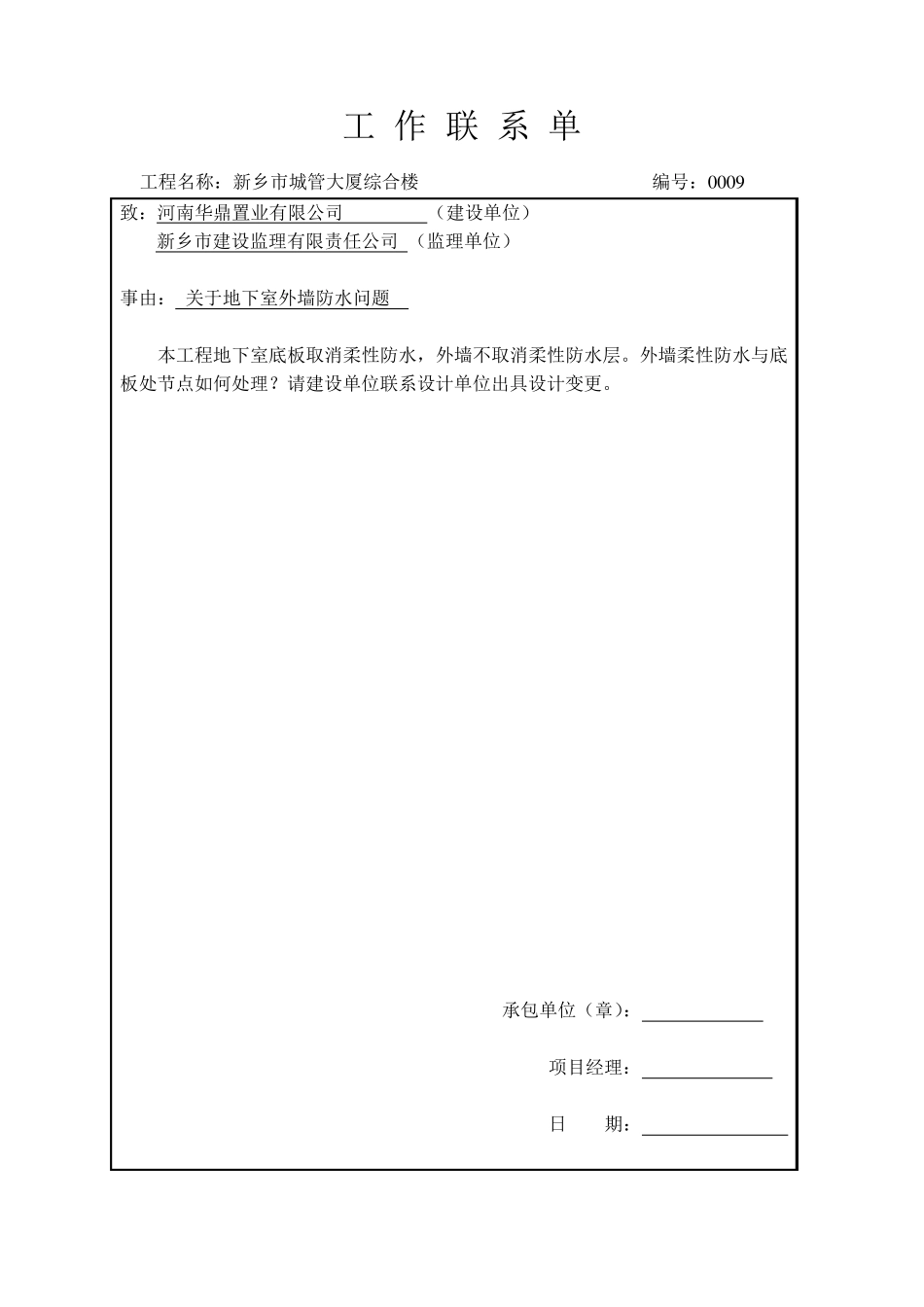

马凳形式见下图: 承包单位(章): 项目经理: 日 期: 工 作 联 系 单 工程名称:新乡市城管大厦综合楼 编号:0 0 0 9 致:河南华鼎置业有限公司 (建设单位) 新乡市建设监理有限责任公司 (监理单位) 事由: 关于地下室外墙防水问题 本工程地下室底板取消柔性防水,外墙不取消柔性防水层
外墙柔性防水与底板处节点如何处理
请建设单位联系设计单位出具设计变更
承包单位(章): 项目经理: 日 期: 工 作 联 系 单 工程名称:新乡市城管大厦综合楼 编号:0 0 1 0 致:河南华鼎置业有限公司 (建设单位) 新乡市建设监理有限责任公司 (监理单位) 事由: 施工程序及地下室防水事宜 1 、我施工单位2 0 1 0 年9 月1 2 日上报的工作联系单第1 项内容“关于地下室防水事宜”,至今未接收到设计单位书面取消柔性防水层的通知,且根
