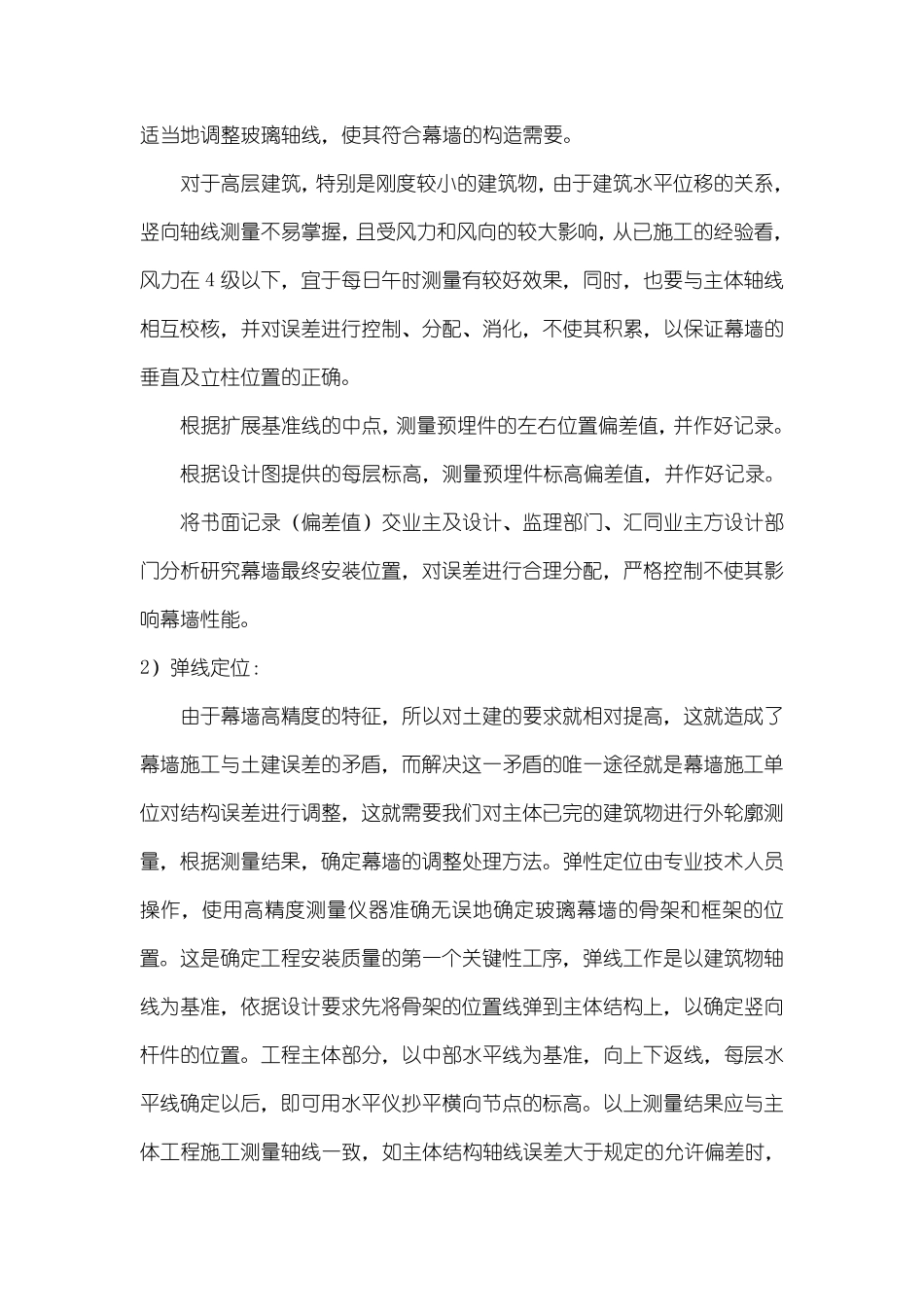

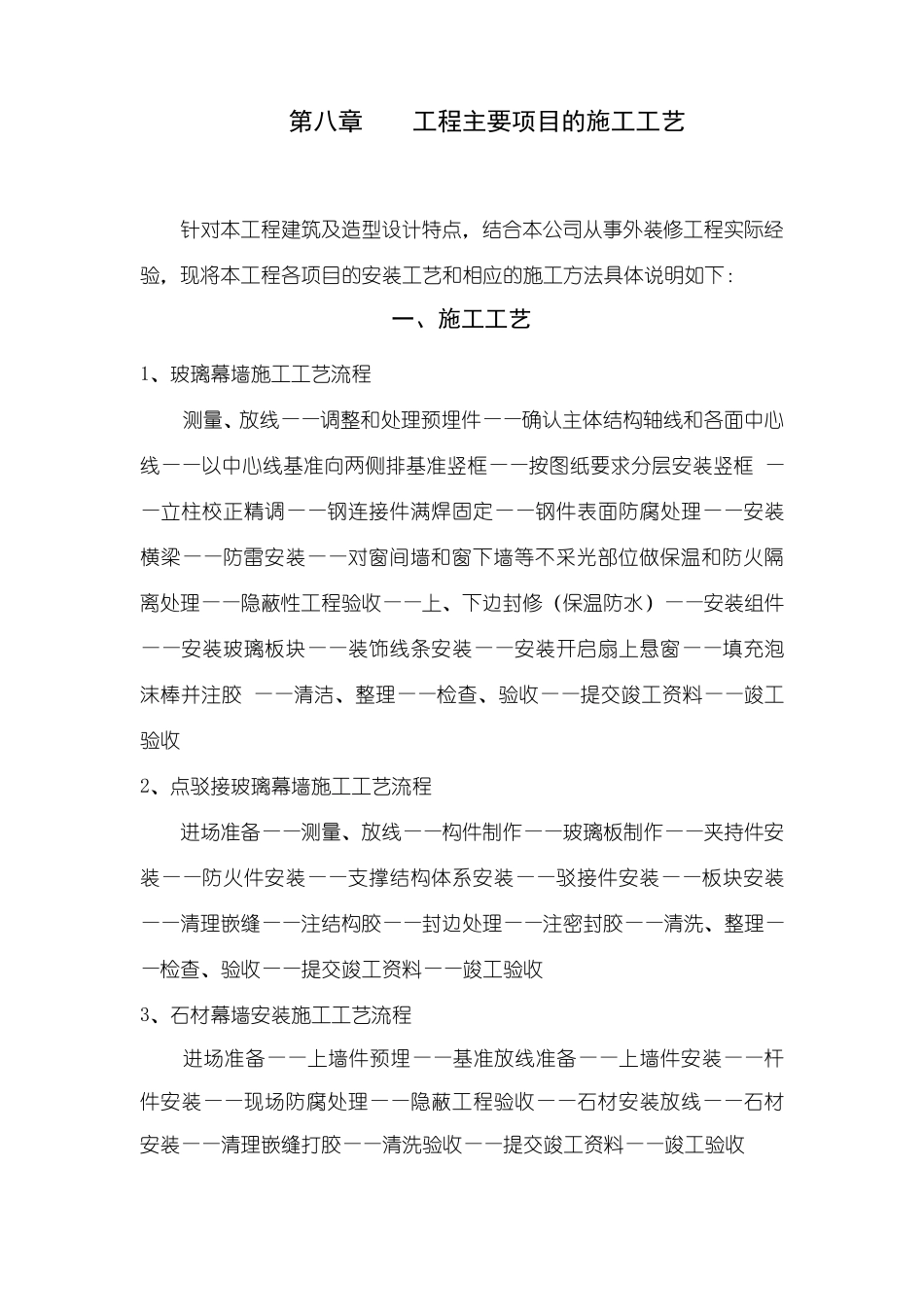

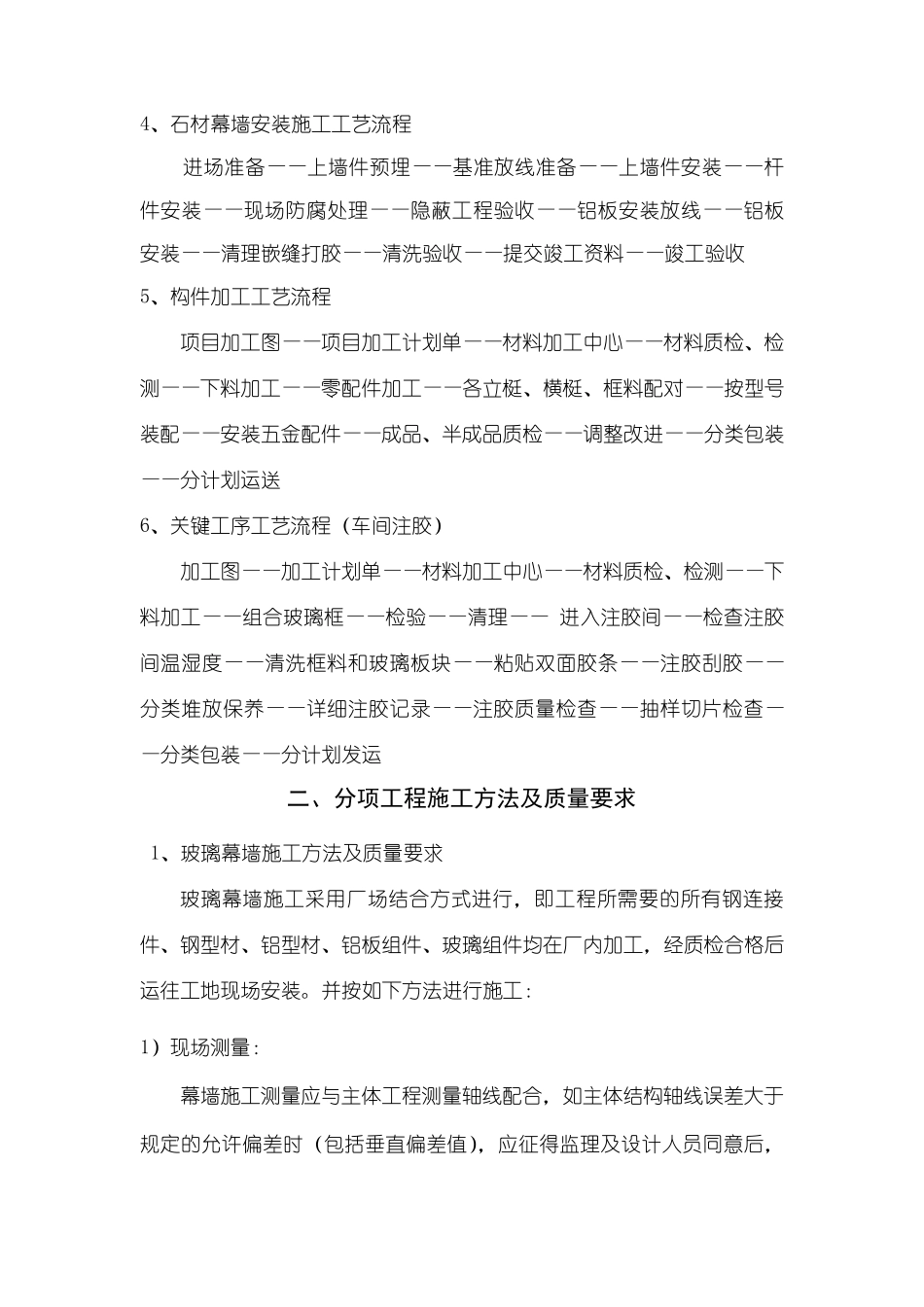

第八章 工程主要项目的施工工艺 针对本工程建筑及造型设计特点,结合本公司从事外装修工程实际经验,现将本工程各项目的安装工艺和相应的施工方法具体说明如下: 一、施工工艺 1、玻璃幕墙施工工艺流程 测量、放线——调整和处理预埋件——确认主体结构轴线和各面中心线——以中心线基准向两侧排基准竖框——按图纸要求分层安装竖框 ——立柱校正精调——钢连接件满焊固定——钢件表面防腐处理——安装横梁——防雷安装——对窗间墙和窗下墙等不采光部位做保温和防火隔离处理——隐蔽性工程验收——上、下边封修(保温防水)——安装组件——安装玻璃板块——装饰线条安装——安装开启扇上悬窗——填充泡沫棒并注胶 ——清洁、整理——检查、验收——提交竣工资料——竣工验收 2、点驳接玻璃幕墙施工工艺流程 进 场 准备 ——测量、放线——构件制 作 ——玻璃板制 作 ——夹 持 件安装——防火件安装——支 撑 结构体系 安装——驳接件安装——板块安装——清理嵌 缝 ——注结构胶——封边处理——注密 封胶——清洗 、整理——检查、验收——提交竣工资料——竣工验收 3、石 材 幕墙安装施工工艺流程 进 场 准备 ——上墙件预埋——基准放线准备 ——上墙件安装——杆件安装——现场 防腐处理——隐蔽工程验收——石 材 安装放线——石 材安装——清理嵌 缝 打 胶——清洗 验收——提交竣工资料——竣工验收 4、石材幕墙安装施工工艺流程 进场准备——上墙件预埋——基准放线准备——上墙件安装——杆件安装——现场防腐处理——隐蔽工程验收——铝板安装放线——铝板安装——清理嵌缝打胶——清洗验收——提交竣工资料——竣工验收 5、构件加工工艺流程 项目加工图——项目加工计划单——材料加工中心——材料质检、检测——下料加工——零配件加工——各立梃、横梃、框料配对——按型号装配——安装五金配件——成品、半成品质检——调整改进——分类包装——分计划运送 6、关键工序工艺流程(车间注胶) 加工图——加工计划单——材料加工中心——材料质检、检测——下料加工——组合玻璃框——检验——清理—— 进入注胶间——检查注胶间温湿度——清洗框料和玻璃板块——粘贴双面胶条——注胶刮胶——分类堆放保养——详细注胶记录——注胶质量检查——抽样切片检查——分类包装——分计划发运 二、分项工程施工方法及质量要求 1、玻璃幕墙施工方法及质量要求 玻璃幕墙施工采用厂场结合...
