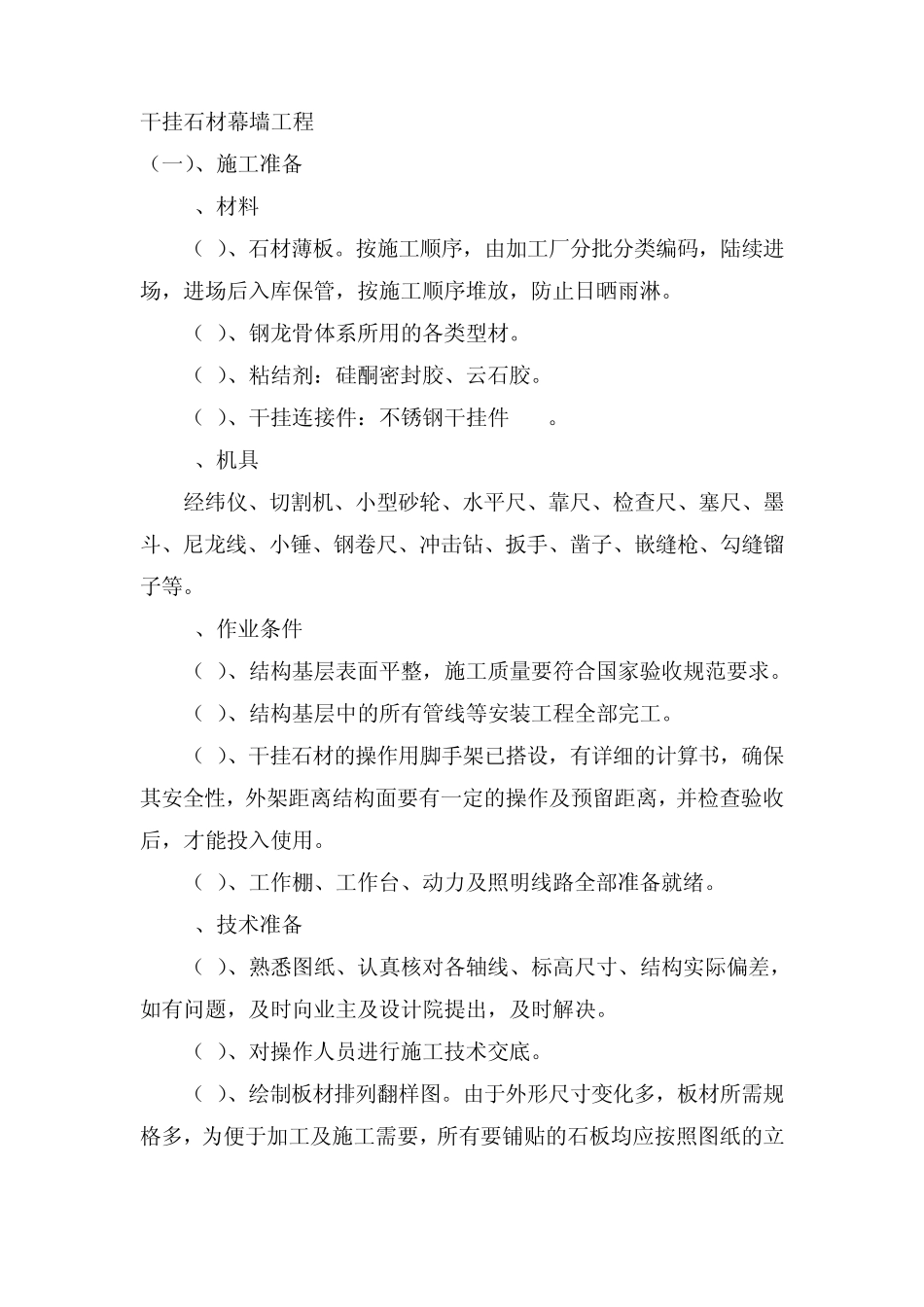

干挂石材幕墙工程 (一)、施工准备 1、材料 (1)、石材薄板
按施工顺序,由加工厂分批分类编码,陆续进场,进场后入库保管,按施工顺序堆放,防止日晒雨淋
(2)、钢龙骨体系所用的各类型材
(3)、粘结剂:硅酮密封胶、云石胶
(4)、干挂连接件:不锈钢干挂件 6mm
2、机具 经纬仪、切割机、小型砂轮、水平尺、靠尺、检查尺、塞尺、墨斗、尼龙线、小锤、钢卷尺、冲击钻、扳手、凿子、嵌缝枪、勾缝镏子等
3、作业条件 (1)、结构基层表面平整,施工质量要符合国家验收规范要求
(2)、结构基层中的所有管线等安装工程全部完工
(3)、干挂石材的操作用脚手架已搭设,有详细的计算书,确保其安全性,外架距离结构面要有一定的操作及预留距离,并检查验收后,才能投入使用
(4)、工作棚、工作台、动力及照明线路全部准备就绪
4、技术准备 (1)、熟悉图纸、认真核对各轴线、标高尺寸、结构实际偏差,如有问题,及时向业主及设计院提出,及时解决
(2)、对操作人员进行施工技术交底
(3)、绘制板材排列翻样图

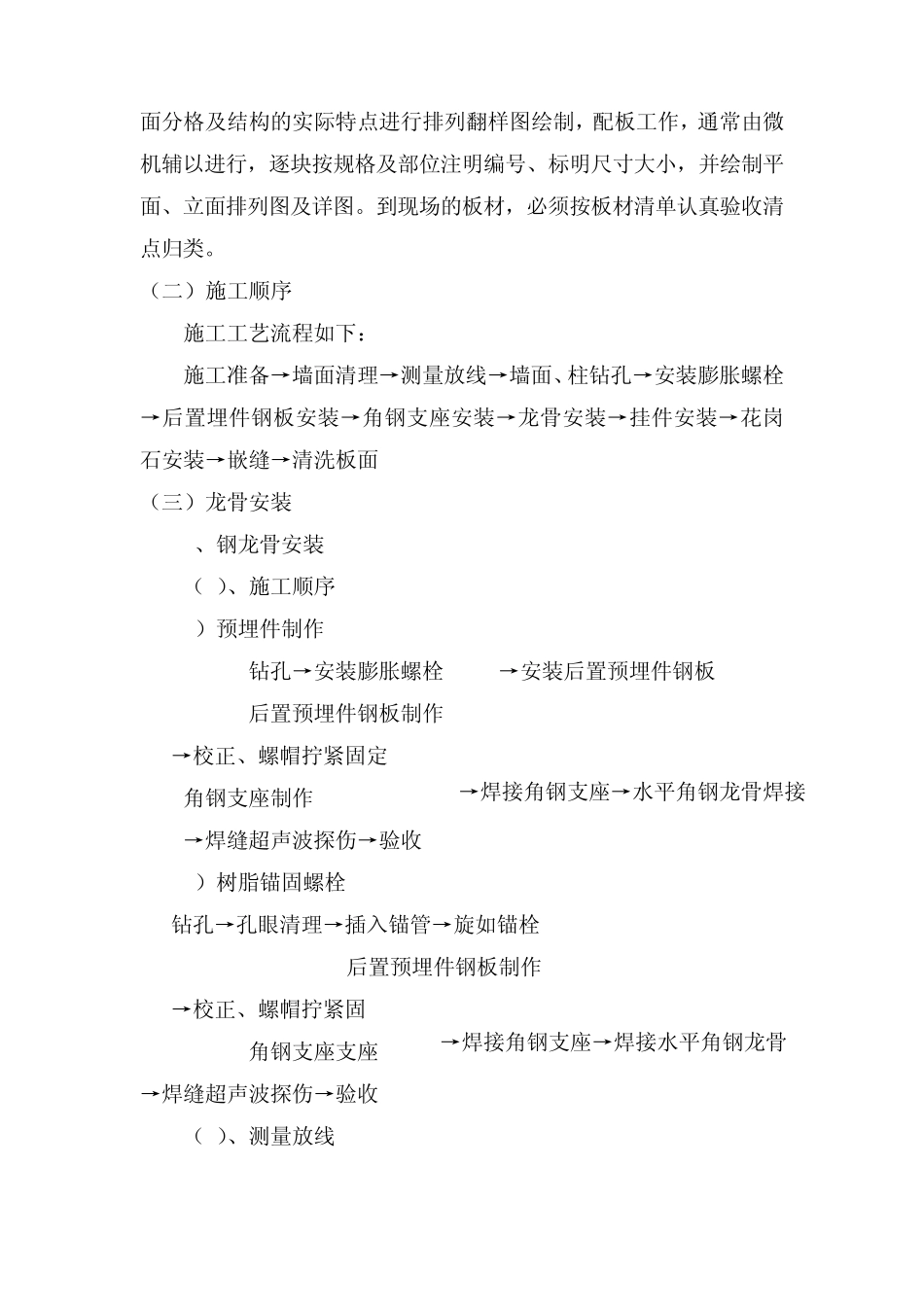

由于外形尺寸变化多,板材所需规格多,为便于加工及施工需要,所有要铺贴的石板均应按照图纸的立面分格及结构的实际特点进行排列翻样图绘制,配板工作,通常由微机辅以进行,逐块按规格及部位注明编号、标明尺寸大小,并绘制平面、立面排列图及详图
到现场的板材,必须按板材清单认真验收清点归类
(二)施工顺序 施工工艺流程如下: 施工准备→墙面清理→测量放线→墙面、柱钻孔→安装膨胀螺栓→后置埋件钢板安装→角钢支座安装→龙骨安装→挂件安装→花岗石安装→嵌缝→清洗板面 (三)龙骨安装 1、钢龙骨安装 (1)、施工顺序 1)预埋件制作 钻孔→安装膨胀螺栓 →安装后置预埋件钢板 后置预埋件钢板制作 →校正、螺帽拧紧固定 角钢支座制作 →焊缝超声波探伤→验收 2)树脂锚固螺栓 钻孔→孔眼清理→插入锚管→旋如锚
