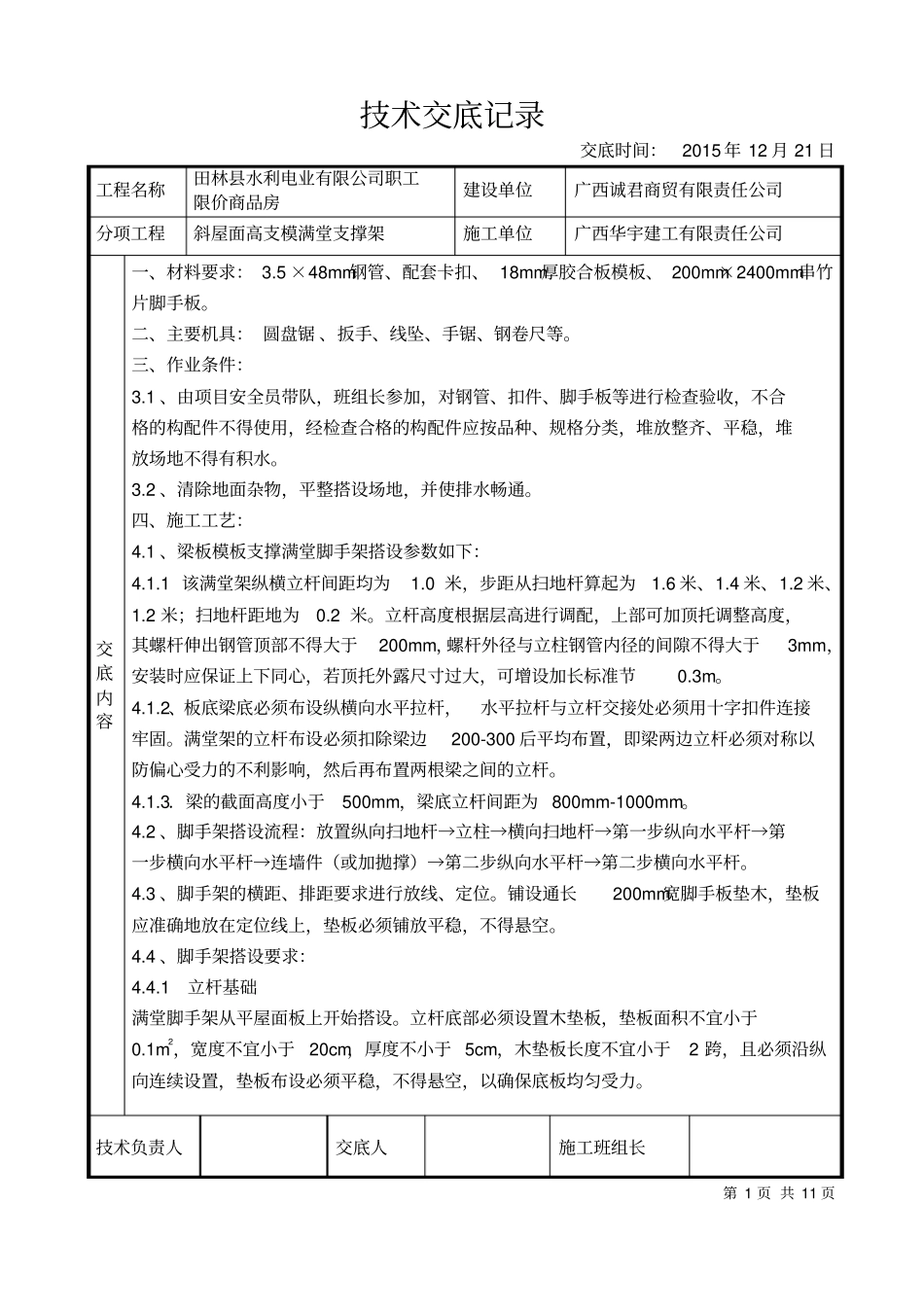

技术交底记录交底时间:2015 年 12 月 21 日工程名称田林县水利电业有限公司职工限价商品房建设单位广西诚君商贸有限责任公司分项工程斜屋面高支模满堂支撑架施工单位广西华宇建工有限责任公司交底内容一、材料要求: 3
5 ×48mm钢管、配套卡扣、 18mm厚胶合板模板、 200mm×2400mm串竹片脚手板
二、主要机具: 圆盘锯 、扳手、线坠、手锯、钢卷尺等
三、作业条件:3
1 、由项目安全员带队,班组长参加,对钢管、扣件、脚手板等进行检查验收,不合格的构配件不得使用,经检查合格的构配件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水
2 、清除地面杂物,平整搭设场地,并使排水畅通
四、施工工艺:4
1 、梁板模板支撑满堂脚手架搭设参数如下:4
1 该满堂架纵横立杆间距均为1
0 米,步距从扫地杆算起为1
2 米;扫地杆距地为0
立杆高度根据层高进行调配,上部可加顶托调整高度,其螺杆伸出钢管顶部不得大于200mm,螺杆外径与立柱钢管内径的间隙不得大于3mm,安装时应保证上下同心,若顶托外露尺寸过大,可增设加长标准节0
2、板底梁底必须布设纵横向水平拉杆,水平拉杆与立杆交接处必须用十字扣件连接牢固
满堂架的立杆布设必须扣除梁边200-300 后平均布置,即梁两边立杆必须对称以防偏心受力的不利影响,然后再布置两根梁之间的立杆
3.梁的截面高度小于500mm,梁底立杆间距为 800mm-1000mm
2 、脚手架搭设流程:放置纵向扫地杆→立柱→横向扫地杆→第一步纵向水平杆→第一步横向水平杆→连墙件(或加拋撑)→第二步纵向水平杆→第二步横向水平杆
3 、脚手架的横距、排距要求进行放线、定位
铺设通长200mm宽脚手板垫木,垫板应准确地放在定位线上,垫板必须铺放平稳,不得悬空
