下载后可任意编辑 集团 z 村矿风井井筒修复施工方案1 工程概况 z 村煤矿隶属 集团,年产 100 万吨,始建于 70 年代,其风井井筒是 z 村矿的主要回风井
该井筒深 180m,净直径为 4m,壁厚(内外总厚)约 1m,素混凝土井壁,混凝土标号为 C20
该风井井壁 2024 年 8 月份出现损坏,至 10 月下旬为止,掉落到井底的矸石有 180m³,并伴有井筒涌水约 6m3/h,根据矿方提供的地质资料,估量井筒破坏位置在 80m~90m 之间,该段属于基岩风化段,由于当时施工时的质量问题、地压问题及井筒内有淋水,造成该段井壁破坏严重:此段井筒 3/4 井壁面积已经脱落,且片深约 5m,高度约为8m,其余井壁后面岩石冒落,井壁悬空

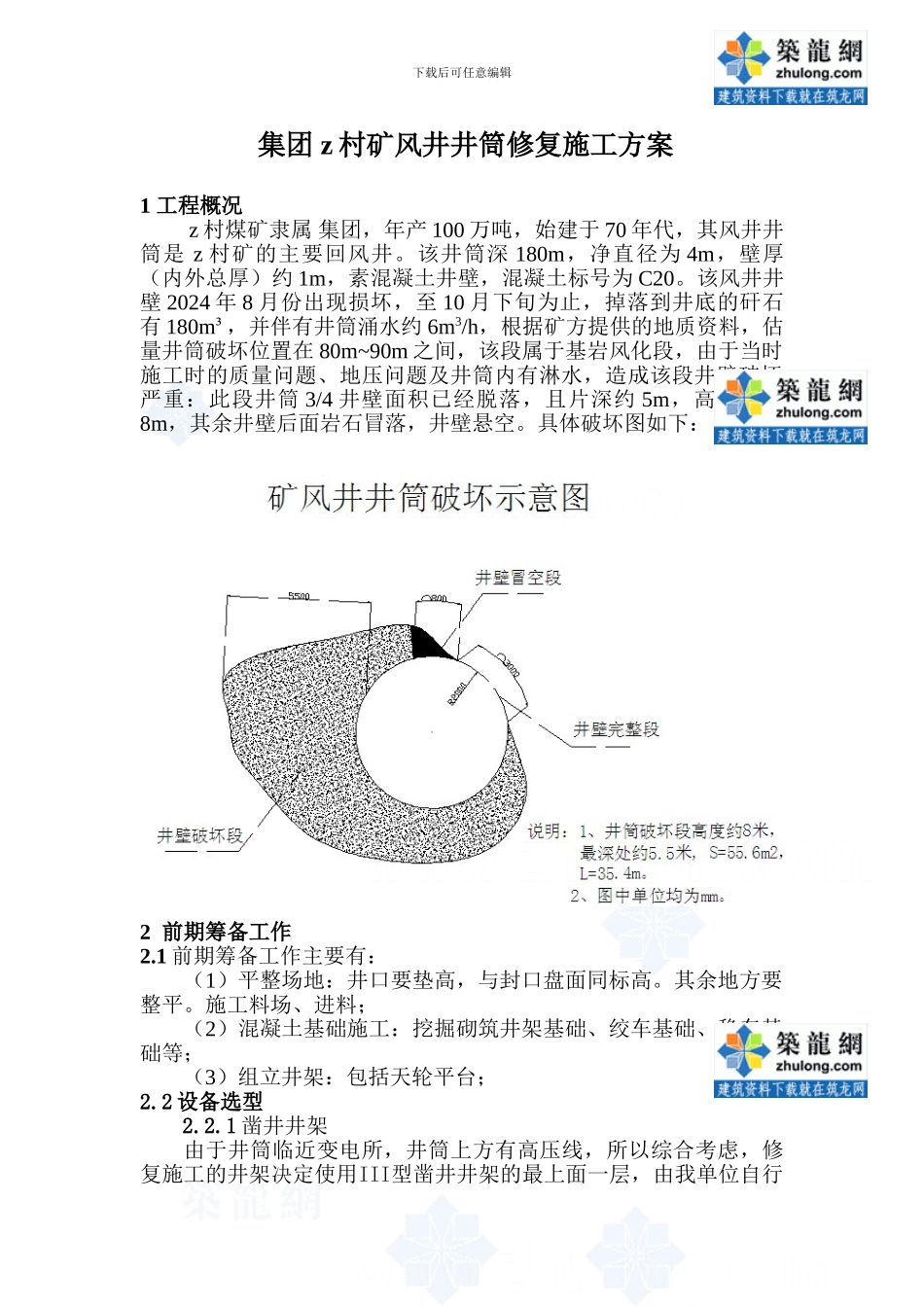

具体破坏图如下:2 前期筹备工作2
1 前期筹备工作主要有:(1)平整场地:井口要垫高,与封口盘面同标高
其余地方要整平
施工料场、进料;(2)混凝土基础施工:挖掘砌筑井架基础、绞车基础、稳车基础等;(3)组立井架:包括天轮平台;2
2 设备选型2
1 凿井井架由于井筒临近变电所,井筒上方有高压线,所以综合考虑,修复施工的井架决定使用III型凿井井架的最上面一层,由我单位自行下载后可任意编辑加工四个底座即可,高度约 6 米左右,若高度必须降低的话可适当降低基础标高
主提升天轮采纳 Ø1600mm 天轮
2 封口盘封口盘,采纳钢结构,盘面用 δ=8mm 网纹钢板铺设,各悬吊管线通过口设专用铁盖门,并用胶皮封堵严密
吊桶口设铁围栏,高1
3 提升设备(1)提升绞车:采纳一套单钩提升,选用 JBT-1
(2)选用 1
5m3吊桶 1 个
4 通风施工时由矿方将风井由回风井调整为进风井,实现自然通风

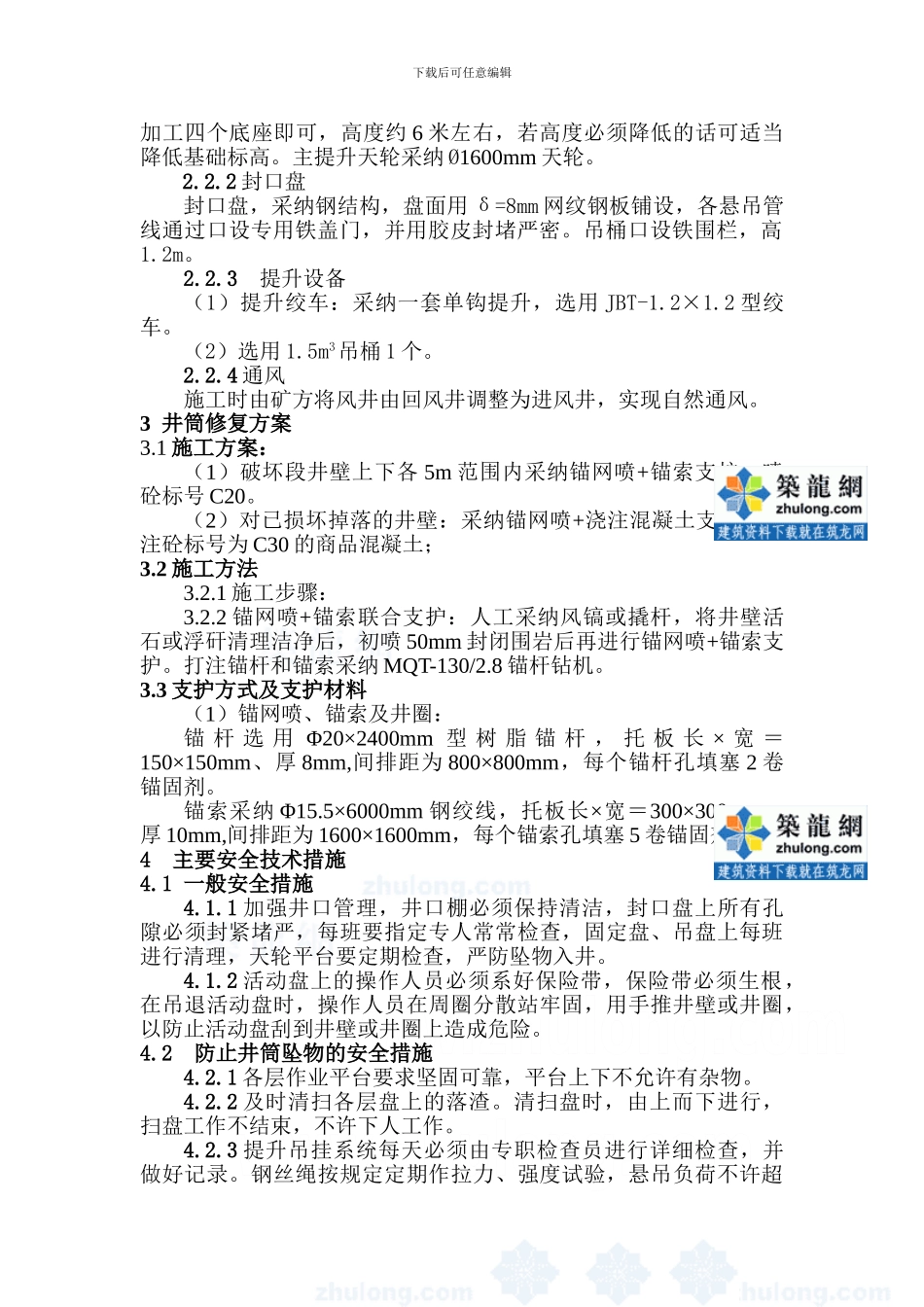

3 井筒修复方案3
1 施工方案:(1)破坏段井壁上下各 5m 范围内采纳锚网喷+锚索支护,喷砼
