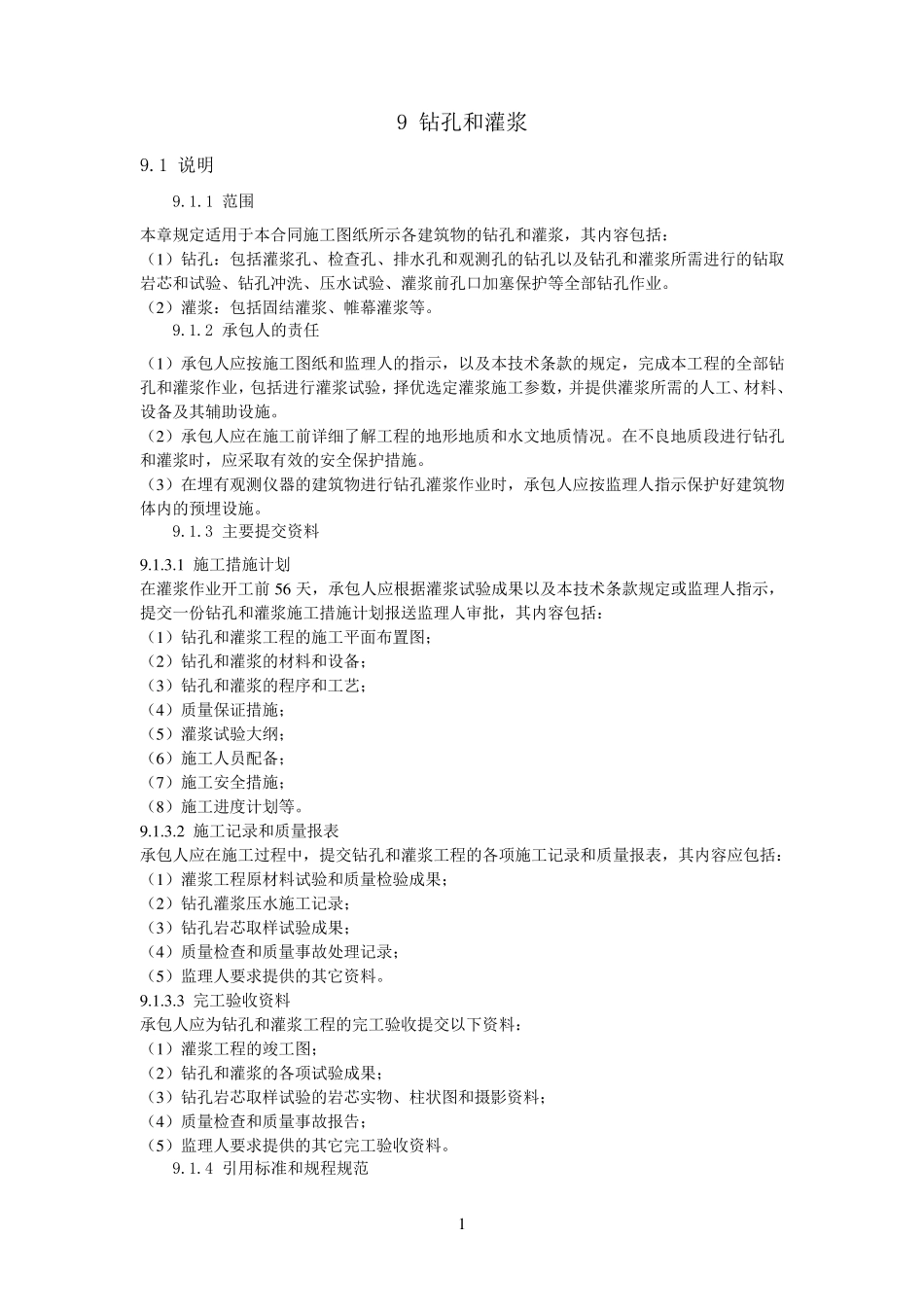

1 9 钻孔和灌浆 9
1 说明 9
1 范围 本章规定适用于本合同施工图纸所示各建筑物的钻孔和灌浆,其内容包括: (1 )钻孔:包括灌浆孔、检查孔、排水孔和观测孔的钻孔以及钻孔和灌浆所需进行的钻取岩芯和试验、钻孔冲洗、压水试验、灌浆前孔口加塞保护等全部钻孔作业
(2 )灌浆:包括固结灌浆、帷幕灌浆等
2 承包人的责任 (1 )承包人应按施工图纸和监理人的指示,以及本技术条款的规定,完成本工程的全部钻孔和灌浆作业,包括进行灌浆试验,择优选定灌浆施工参数,并提供灌浆所需的人工、材料、设备及其辅助设施
(2 )承包人应在施工前详细了解工程的地形地质和水文地质情况
在不良地质段进行钻孔和灌浆时,应采取有效的安全保护措施
(3 )在埋有观测仪器的建筑物进行钻孔灌浆作业时,承包人应按监理人指示保护好建筑物体内的预埋设施
3 主要提交资料 9
1 施工措施计划 在灌浆作业开工前 5 6 天,承包人应根据灌浆试验成果以及本技术条款规定或监理人指示,提交一份钻孔和灌浆施工措施计划报送监理人审批,其内容包括: (1 )钻孔和灌浆工程的施工平面布置图; (2 )钻孔和灌浆的材料和设备; (3 )钻孔和灌浆的程序和工艺; (4 )质量保证措施; (5 )灌浆试验大纲; (6 )施工人员配 备; (7 )施工安全措施; (8 )施工进度 计划等
2 施工记 录 和质量报表 承包人应在施工过 程中 ,提交钻孔和灌浆工程的各项 施工记 录 和质量报表 ,其内容应包括: (1 )灌浆工程原 材料试验和质量检验成果; (2 )钻孔灌浆压水施工记 录 ; (3 )钻孔岩芯取样 试验成果; (4 )质量检查和质量事 故 处 理记 录 ; (5 )监理人要求 提供的其它 资料
3 完工验收 资料 承包人应为 钻孔和灌浆工程的完工
