施工单位稽查汇报材料一、施工单位基本情况1、中标项目主要建设内容为: 0-000~-5-000 左右两岸防洪堤建设;合 同 价 为 : 壹 仟 肆 佰 陆 拾 壹 万 柒 仟 陆 佰 叁 拾 圆 壹 角 捌 分(14617630
18 元);2、合同规定的开完工时间2012
15~2012
30 ,合同实际开工时间为 2012 年 5 月 3 日
3、现场组织机构成立时间为2012

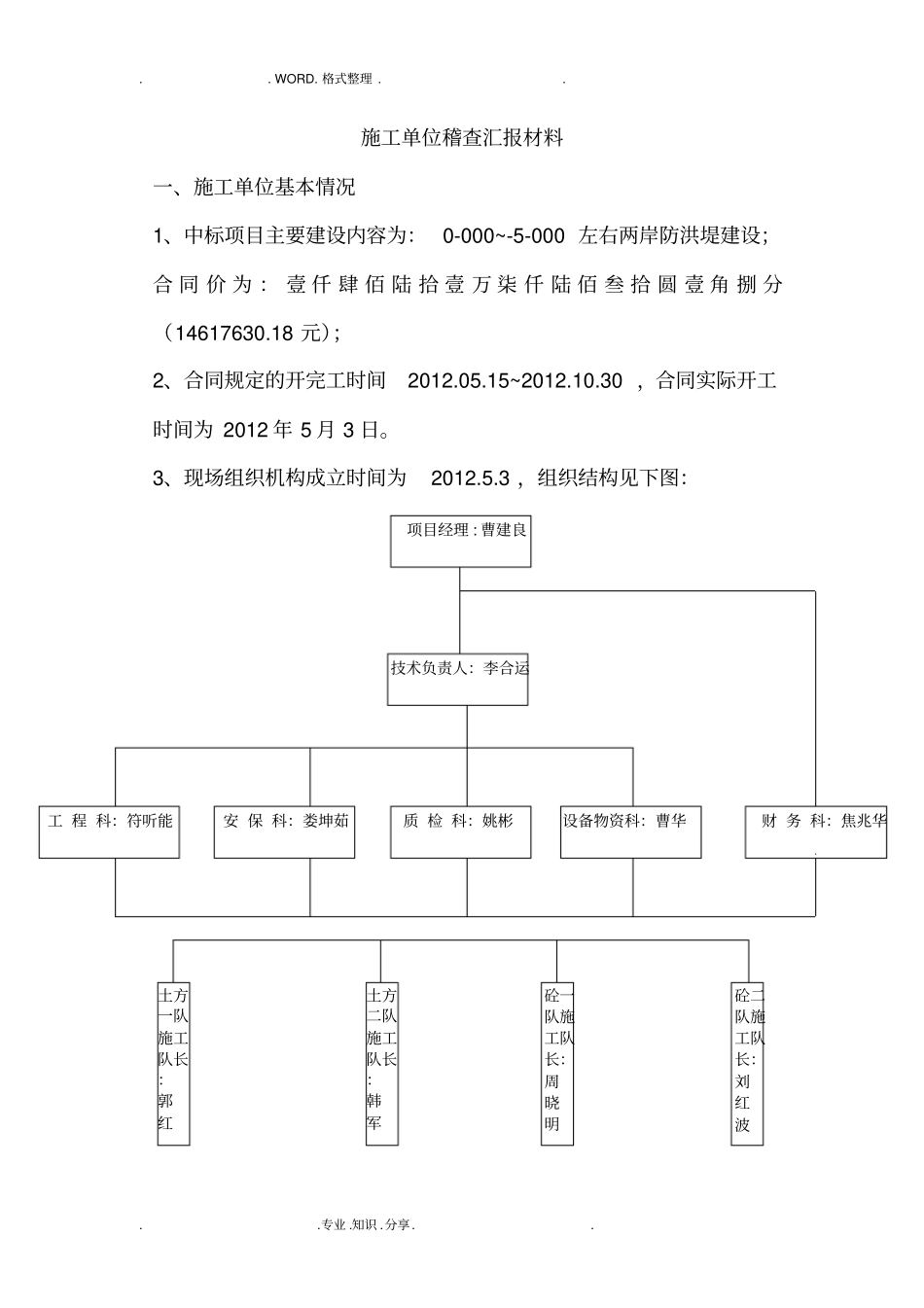

3 ,组织结构见下图:砼二队施工队长:刘红波砼一队施工队长:周晓明土方二队施工队长:韩军项目经理 : 曹建良技术负责人:李合运安 保 科:娄坤茹质 检 科:姚彬财 务 科:焦兆华设备物资科:曹华工 程 科:符听能土方一队施工队长:郭红

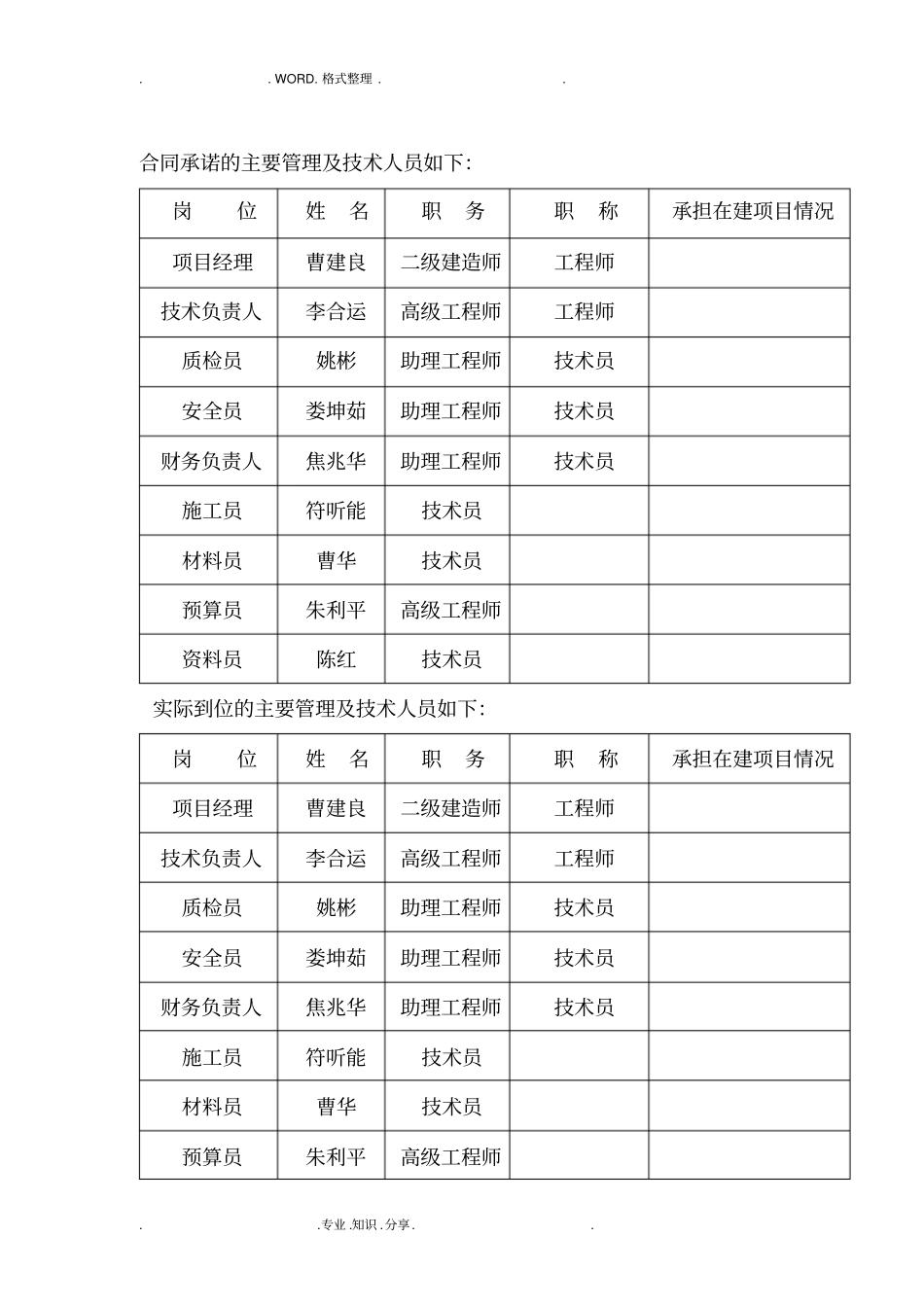

合同承诺的主要管理及技术人员如下:岗位姓名职务职称承担在建项目情况项目经理曹建良二级建造师工程师技术负责人李合运高级工程师工程师质检员姚彬助理工程师技术员安全员娄坤茹助理工程师技术员财务负责人焦兆华助理工程师技术员施工员符听能技术员材料员曹华技术员预算员朱利平高级工程师资料员陈红技术员实际到位的主要管理及技术人员如下:岗位姓名职务职称承担在建项目情况项目经理曹建良二级建造师工程师技术负责人李合运高级工程师工程师质检员姚彬助理工程师技术员安全员娄坤茹助理工程师技术员财务负责人焦兆华助理工程师技术员施工员符听能技术员材料员曹华技术员预算员朱利平高级工程师
资料员陈红技术员实际到场人员与合同承诺的人员一致

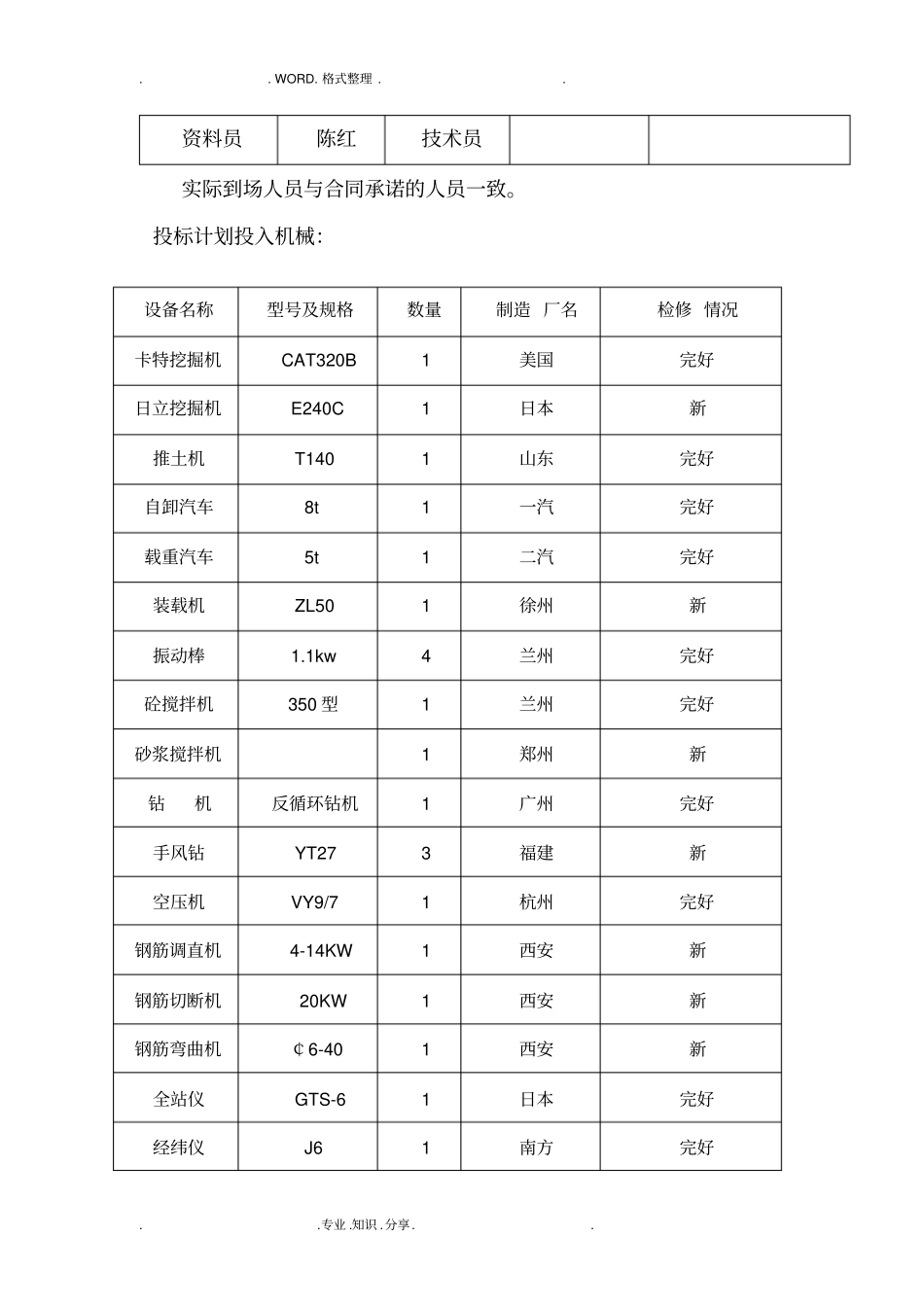

投标计划投入机械:设备名称型号及规格数量制造 厂名检修 情况卡特挖掘机CAT320B 1 美国完好日立挖掘机E240C 1 日本新推土机
