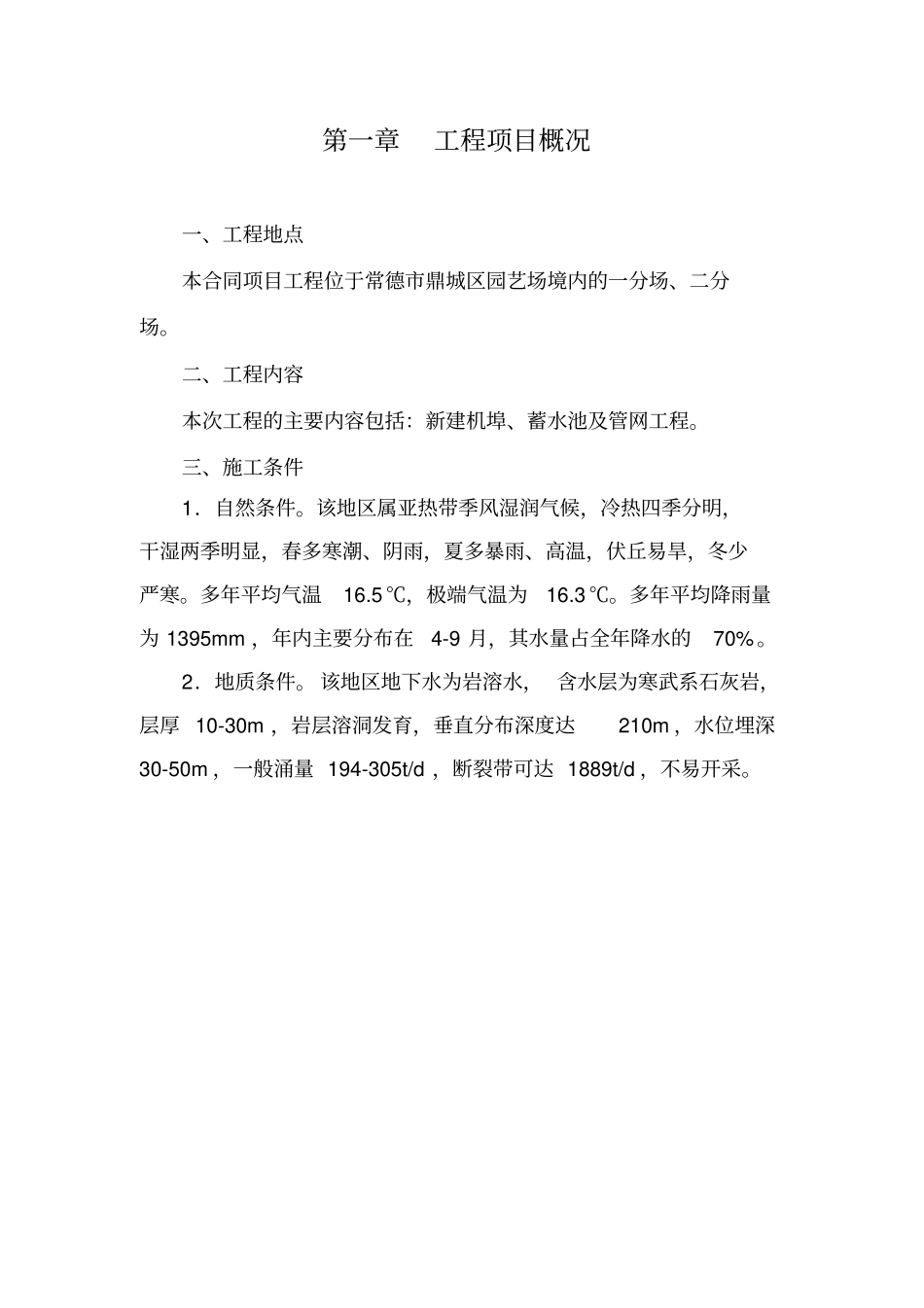

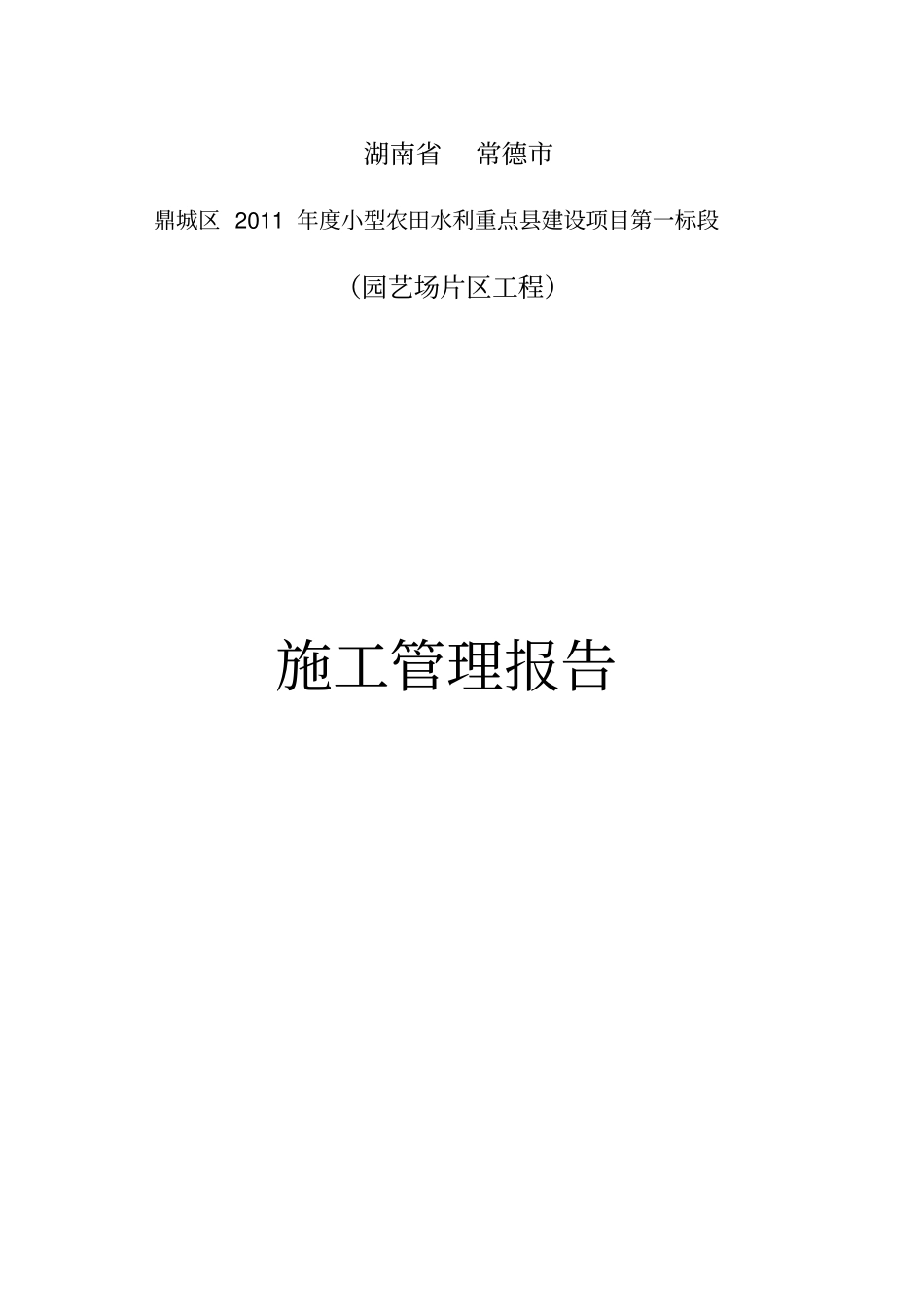

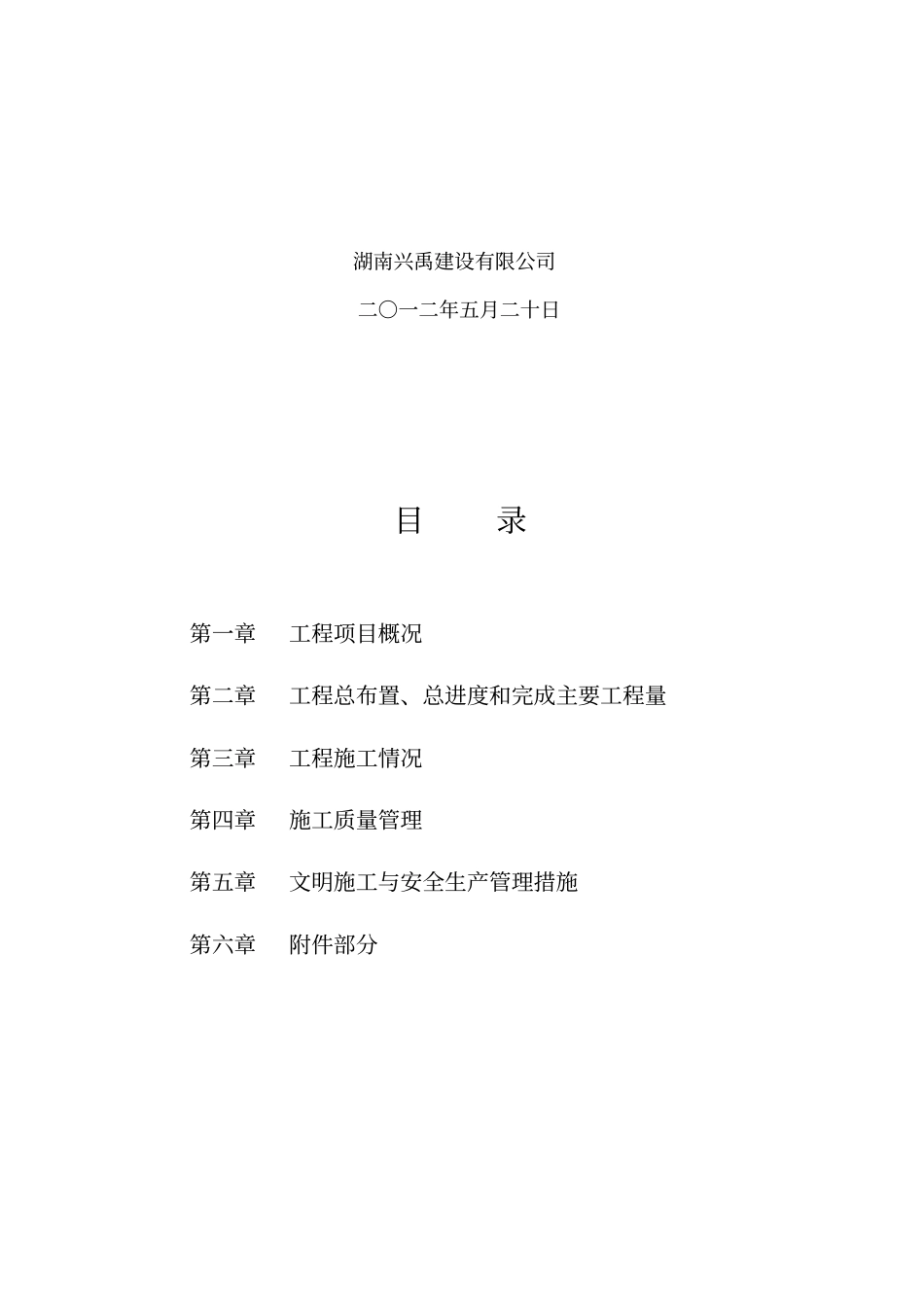

湖南省常德市鼎城区 2011 年度小型农田水利重点县建设项目第一标段(园艺场片区工程)施工管理报告湖南兴禹建设有限公司二○一二年五月二十日目录第一章工程项目概况第二章工程总布置、总进度和完成主要工程量第三章工程施工情况第四章施工质量管理第五章文明施工与安全生产管理措施第六章附件部分第一章工程项目概况一、工程地点本合同项目工程位于常德市鼎城区园艺场境内的一分场、二分场。二、工程内容本次工程的主要内容包括:新建机埠、蓄水池及管网工程。三、施工条件1.自然条件。该地区属亚热带季风湿润气候,冷热四季分明,干湿两季明显,春多寒潮、阴雨,夏多暴雨、高温,伏丘易旱,冬少严寒。多年平均气温16.5℃,极端气温为16.3℃。多年平均降雨量为 1395mm ,年内主要分布在4-9 月,其水量占全年降水的70%。2.地质条件。 该地区地下水为岩溶水, 含水层为寒武系石灰岩,层厚 10-30m ,岩层溶洞发育,垂直分布深度达210m ,水位埋深30-50m ,一般涌量 194-305t/d ,断裂带可达 1889t/d ,不易开采。第二章 施工总布置、总进度和完成主要工程量一、施工总布置1.施工组织设备:该工程承接后,我公司将实行在公司项目经理领导下的项目经理负责制,对该工程进行科学管理和合理安排。2.施工技术准备:领到图纸组织人员进行图纸会审,同时取得各项技术资料及有关图集,并与建设单位、设计单位、监理单位做好一次性洽商。制定各分部工程技术措施、组织技术交底,预算员做好施工预算及分部工程分析。 主要原材料及时统计计划, 提出加工定货数量、规格及需用日期。3.施工机械设备准备:根据本工程的特点做好工程所用机械的选型、筹备、调配和维修是十分重要的。尤其是做好大型机械进场前的维修保养工作,确保工程开工后,机械设备能正常运行和作业。临时设施准备: 为了便于现场管理及工程需要,现场施工前必须做好现场办公室、宿舍、食堂、厕所、仓库等安排和部署。4.水、电准备:A、施工和生活用电鉴于施工现场电力充足, 拟就近搭接生产用电, 便于施工和生活用电,同时自备 50kw 柴油机一台,按标准安装好配电装置,架设好至各地施工点和生活区的配电线路,备生产用电停电时所用。B、施工和生活用水该施工区地水塘密布, 且无工业污染, 可作为施工期间施工和生活用水水源。拟自备离心水泵壹台和修建5— 10m 3 蓄水池一个,将水抽进蓄水池进行沉淀并作消毒处理后,即可作为生活用水。5.施工道路准备根据...
