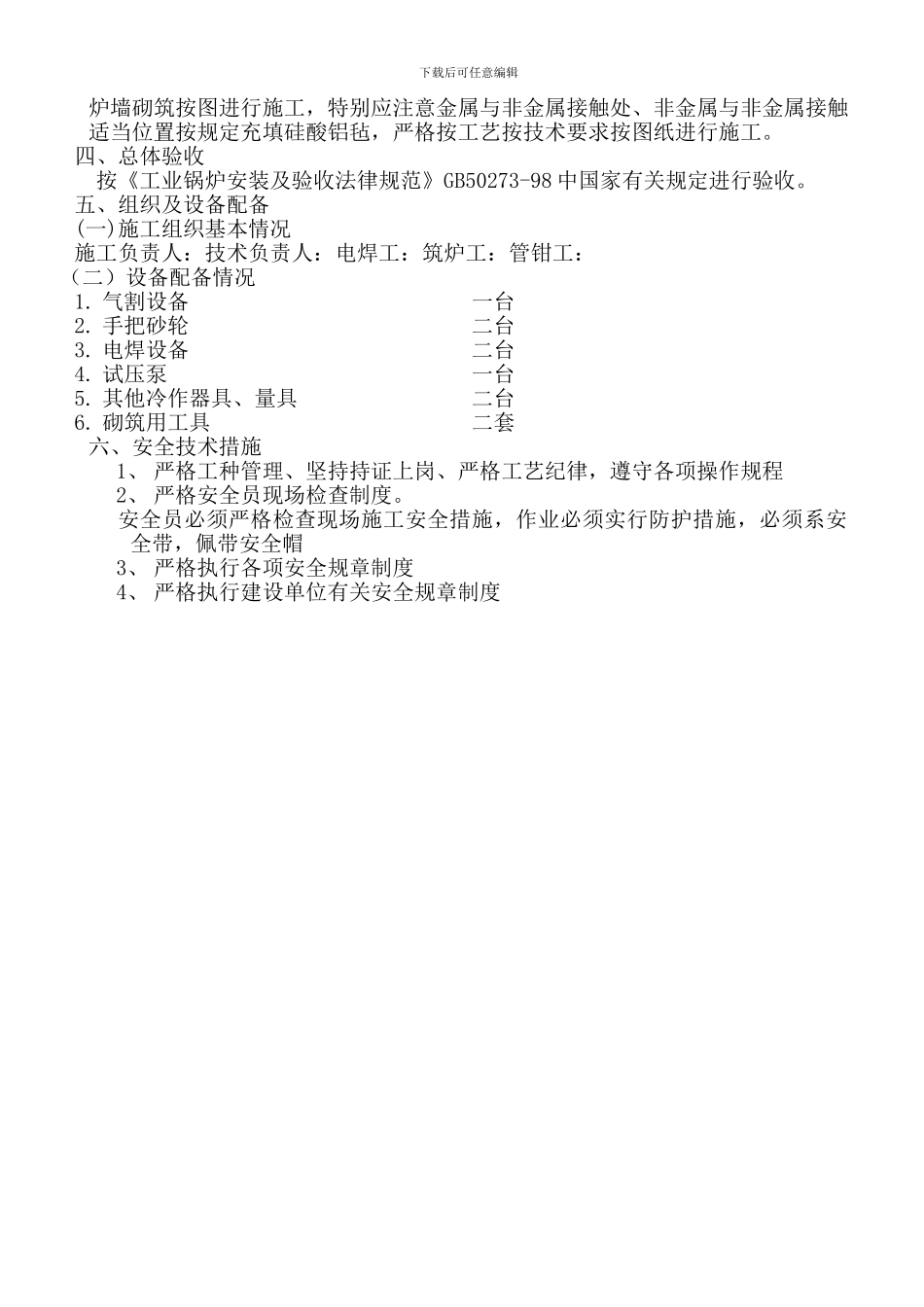

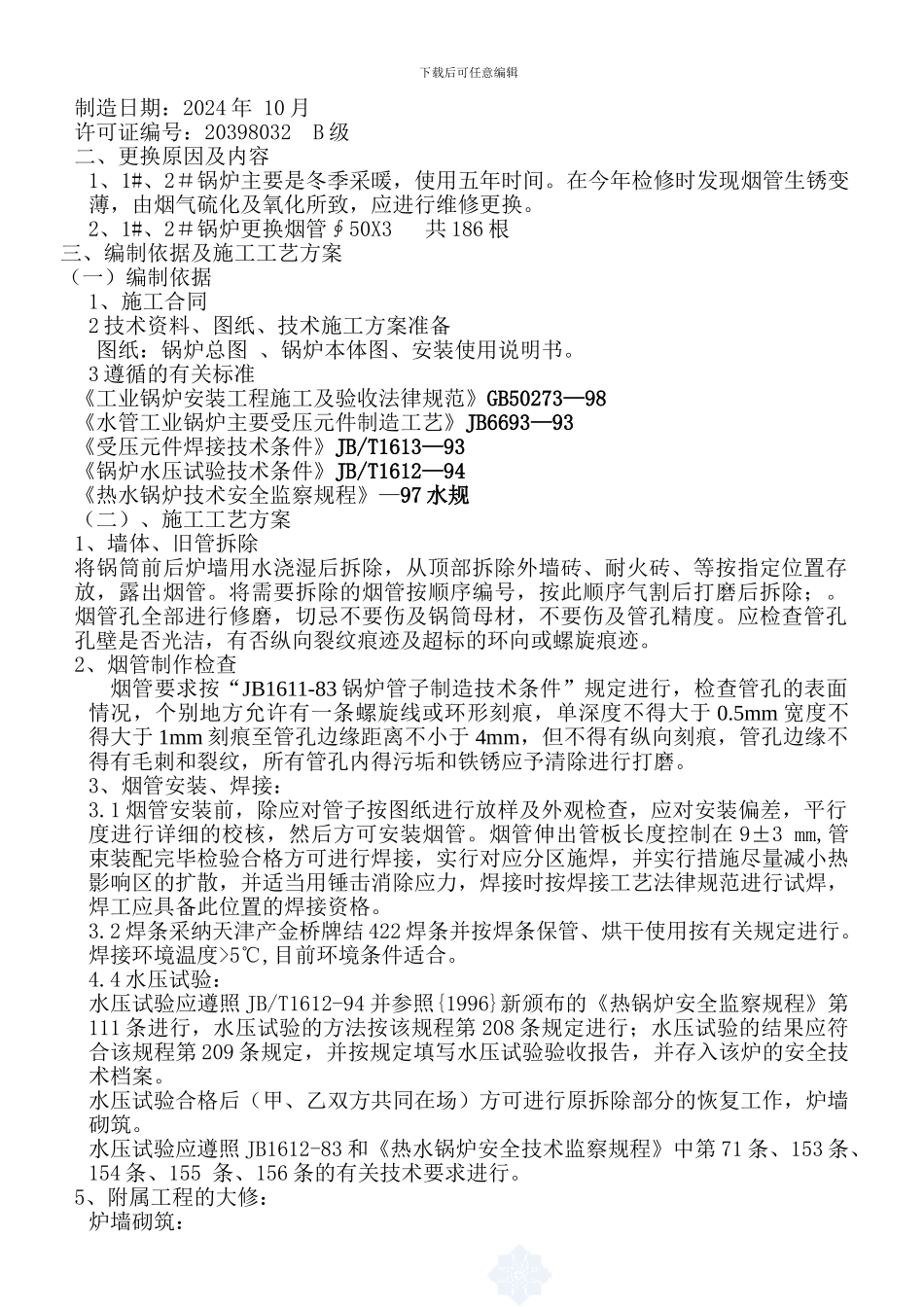

下载后可任意编辑锅炉维修施工组织工艺方案(DZL2.8-1.0/95/70-AⅡ) 施工单位:日 期: 2024 年 9 月 17 日施 工 方 案一、锅炉基本性能参数与设备出厂情况型号:DZL2.8-1.0/95/70-AⅡ额定热功率 :2.8 MW额定工作压力 :1.0MPa出水温度 :95oC回水温度 :70℃编号:59002(1#锅炉)、59003(2#锅炉)制造厂家:西安锅炉总厂下载后可任意编辑制造日期:2024 年 10 月许可证编号:20398032 B 级二、更换原因及内容1、1#、2#锅炉主要是冬季采暖,使用五年时间。在今年检修时发现烟管生锈变薄,由烟气硫化及氧化所致,应进行维修更换。2、1#、2#锅炉更换烟管∮50X3 共 186 根三、编制依据及施工工艺方案(一)编制依据1、施工合同2 技术资料、图纸、技术施工方案准备图纸:锅炉总图 、锅炉本体图、安装使用说明书。3 遵循的有关标准《工业锅炉安装工程施工及验收法律规范》GB50273—98《水管工业锅炉主要受压元件制造工艺》JB6693—93《受压元件焊接技术条件》JB/T1613—93《锅炉水压试验技术条件》JB/T1612—94《热水锅炉技术安全监察规程》—97 水规(二)、施工工艺方案1、墙体、旧管拆除将锅筒前后炉墙用水浇湿后拆除,从顶部拆除外墙砖、耐火砖、等按指定位置存放,露出烟管。将需要拆除的烟管按顺序编号,按此顺序气割后打磨后拆除;。烟管孔全部进行修磨,切忌不要伤及锅筒母材,不要伤及管孔精度。应检查管孔孔壁是否光洁,有否纵向裂纹痕迹及超标的环向或螺旋痕迹。2、烟管制作检查烟管要求按“JB1611-83 锅炉管子制造技术条件”规定进行,检查管孔的表面情况,个别地方允许有一条螺旋线或环形刻痕,单深度不得大于 0.5mm 宽度不得大于 1mm 刻痕至管孔边缘距离不小于 4mm,但不得有纵向刻痕,管孔边缘不得有毛刺和裂纹,所有管孔内得污垢和铁锈应予清除进行打磨。3、烟管安装、焊接:3.1 烟管安装前,除应对管子按图纸进行放样及外观检查,应对安装偏差,平行度进行详细的校核,然后方可安装烟管。烟管伸出管板长度控制在 9±3 mm,管束装配完毕检验合格方可进行焊接,实行对应分区施焊,并实行措施尽量减小热影响区的扩散,并适当用锤击消除应力,焊接时按焊接工艺法律规范进行试焊,焊工应具备此位置的焊接资格。3.2 焊条采纳天津产金桥牌结 422 焊条并按焊条保管、烘干使用按有关规定进行。焊接环境温度>5℃,目前环境条件适合。4.4 水压试验:水压试验应遵照 JB/T1612-94 并参照{1996}新...
