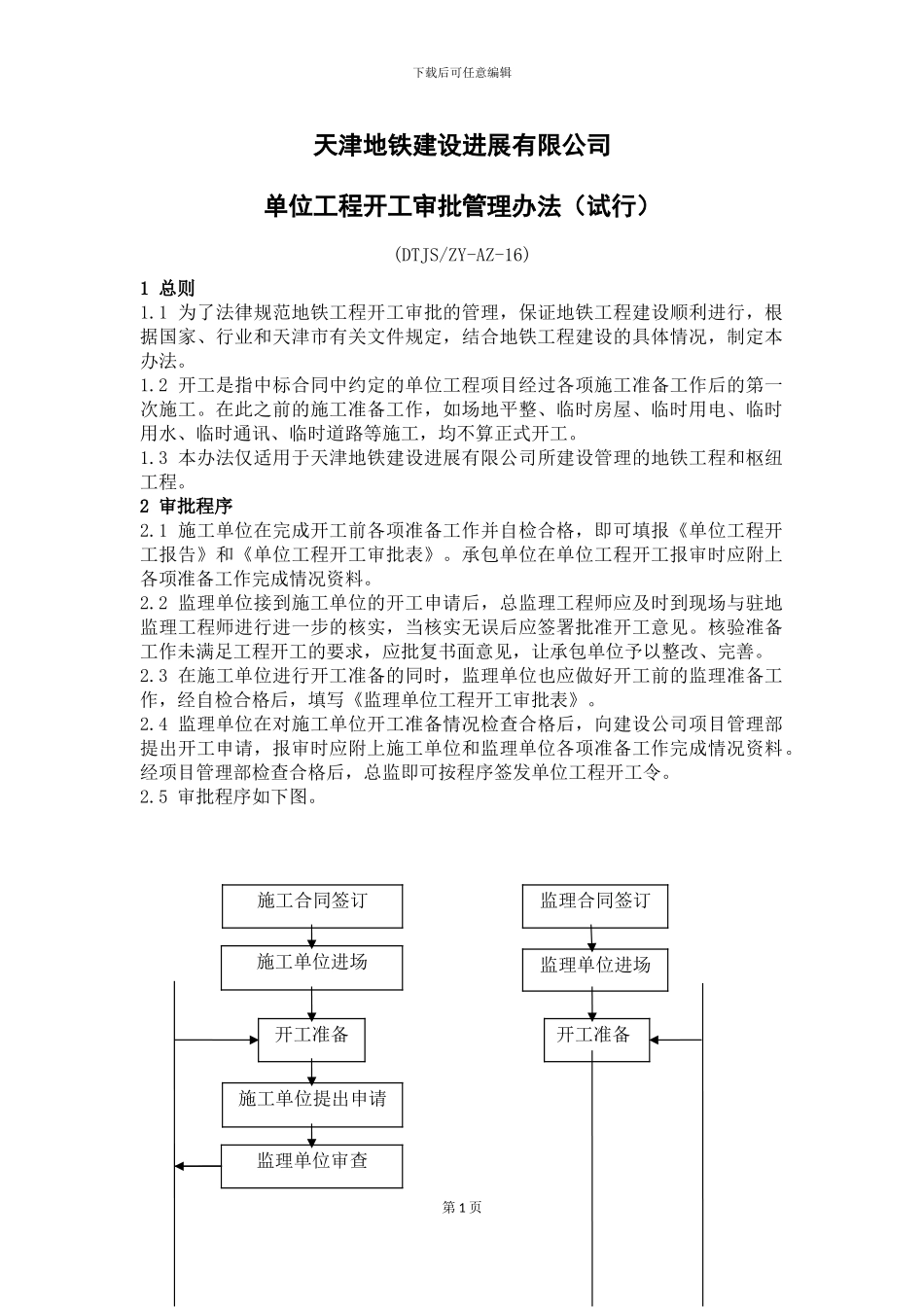

下载后可任意编辑天津地铁建设进展有限公司单位工程开工审批管理办法(试行)(DTJS/ZY-AZ-16)1 总则1
1 为了法律规范地铁工程开工审批的管理,保证地铁工程建设顺利进行,根据国家、行业和天津市有关文件规定,结合地铁工程建设的具体情况,制定本办法
2 开工是指中标合同中约定的单位工程项目经过各项施工准备工作后的第一次施工
在此之前的施工准备工作,如场地平整、临时房屋、临时用电、临时用水、临时通讯、临时道路等施工,均不算正式开工
3 本办法仅适用于天津地铁建设进展有限公司所建设管理的地铁工程和枢纽工程
2 审批程序2
1 施工单位在完成开工前各项准备工作并自检合格,即可填报《单位工程开工报告》和《单位工程开工审批表》
承包单位在单位工程开工报审时应附上各项准备工作完成情况资料
2 监理单位接到施工单位的开工申请后,总监理工程师应及时到现场与驻地监理工程师进行进一步的核实,当核实无误后应签署批准开工意见
核验准备工作未满足工程开工的要求,应批复书面意见,让承包单位予以整改、完善
3 在施工单位进行开工准备的同时,监理单位也应做好开工前的监理准备工作,经自检合格后,填写《监理单位工程开工审批表》
4 监理单位在对施工单位开工准备情况检查合格后,向建设公司项目管理部提出开工申请,报审时应附上施工单位和监理单位各项准备工作完成情况资料
经项目管理部检查合格后,总监即可按程序签发单位工程开工令
5 审批程序如下图

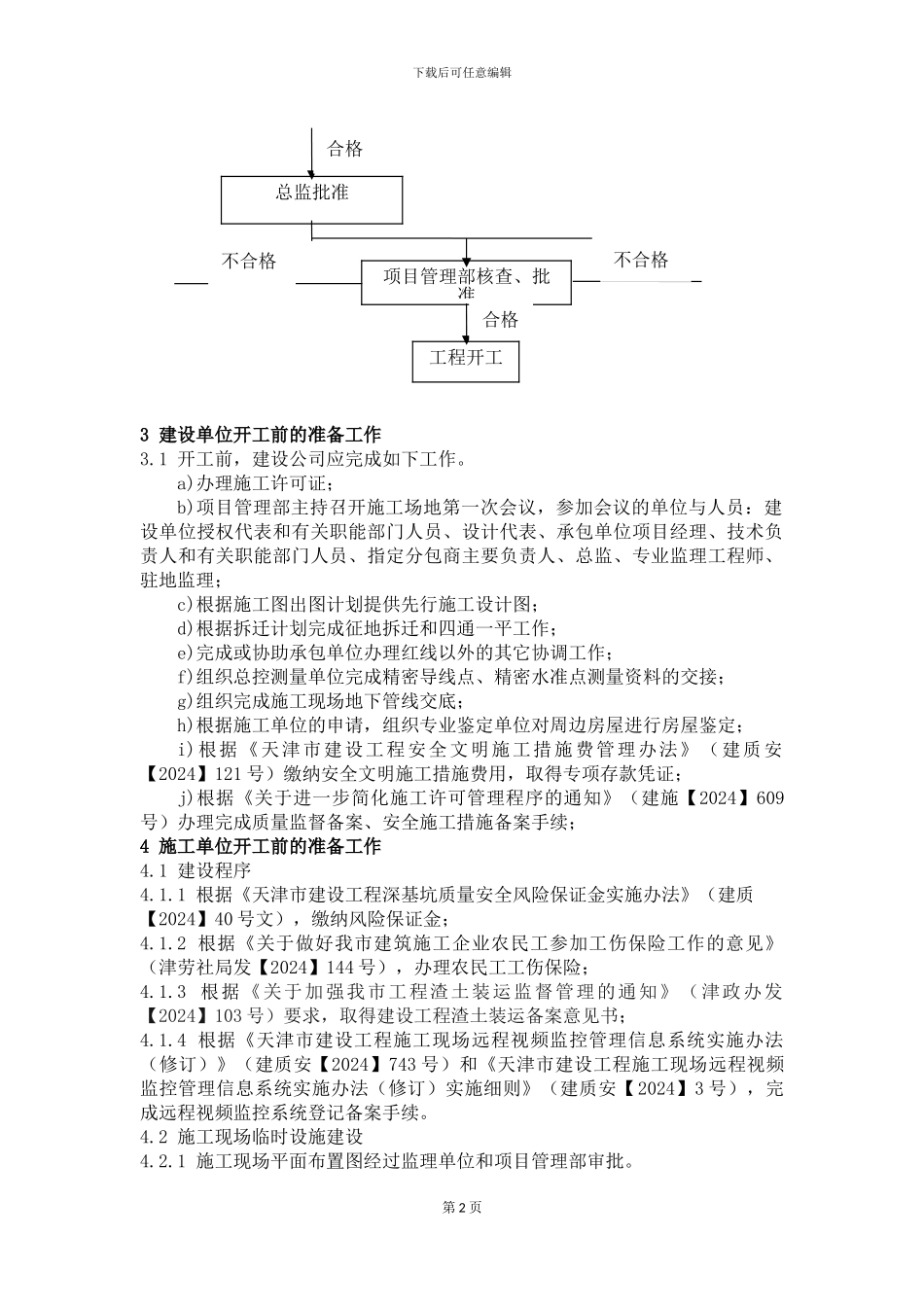

第 1 页施工合同签订施工单位进场监理合同签订监理单位进场开工准备开工准备施工单位提出申请监理单位审查下载后可任意编辑3 建设单位开工前的准备工作3
1 开工前,建设公司应完成如下工作

a)办理施工许可证;b)项目管理部主持召开施工场地第一次会议,参加会议的单位与人员:建设单位授权代表和有关职能部门人员、设计代表、承包单位项目经理、技术负责人和
