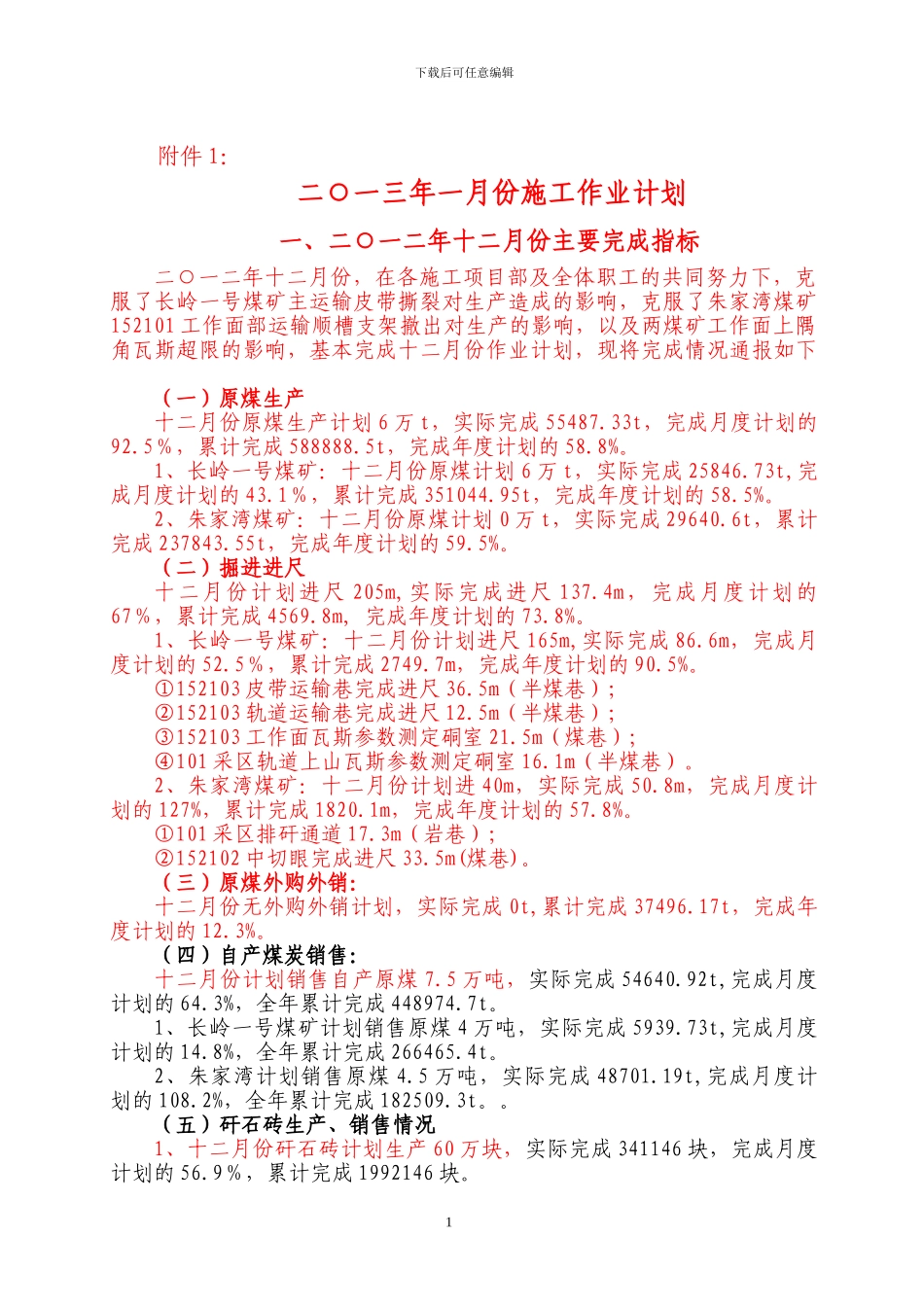

下载后可任意编辑附件 1:二○一三年一月份施工作业计划一、二○一二年十二月份主要完成指标二○一二年十二月份,在各施工项目部及全体职工的共同努力下,克服了长岭一号煤矿主运输皮带撕裂对生产造成的影响,克服了朱家湾煤矿152101 工作面部运输顺槽支架撤出对生产的影响,以及两煤矿工作面上隅角瓦斯超限的影响,基本完成十二月份作业计划,现将完成情况通报如下 (一)原煤生产十二月份原煤生产计划 6 万 t,实际完成 55487

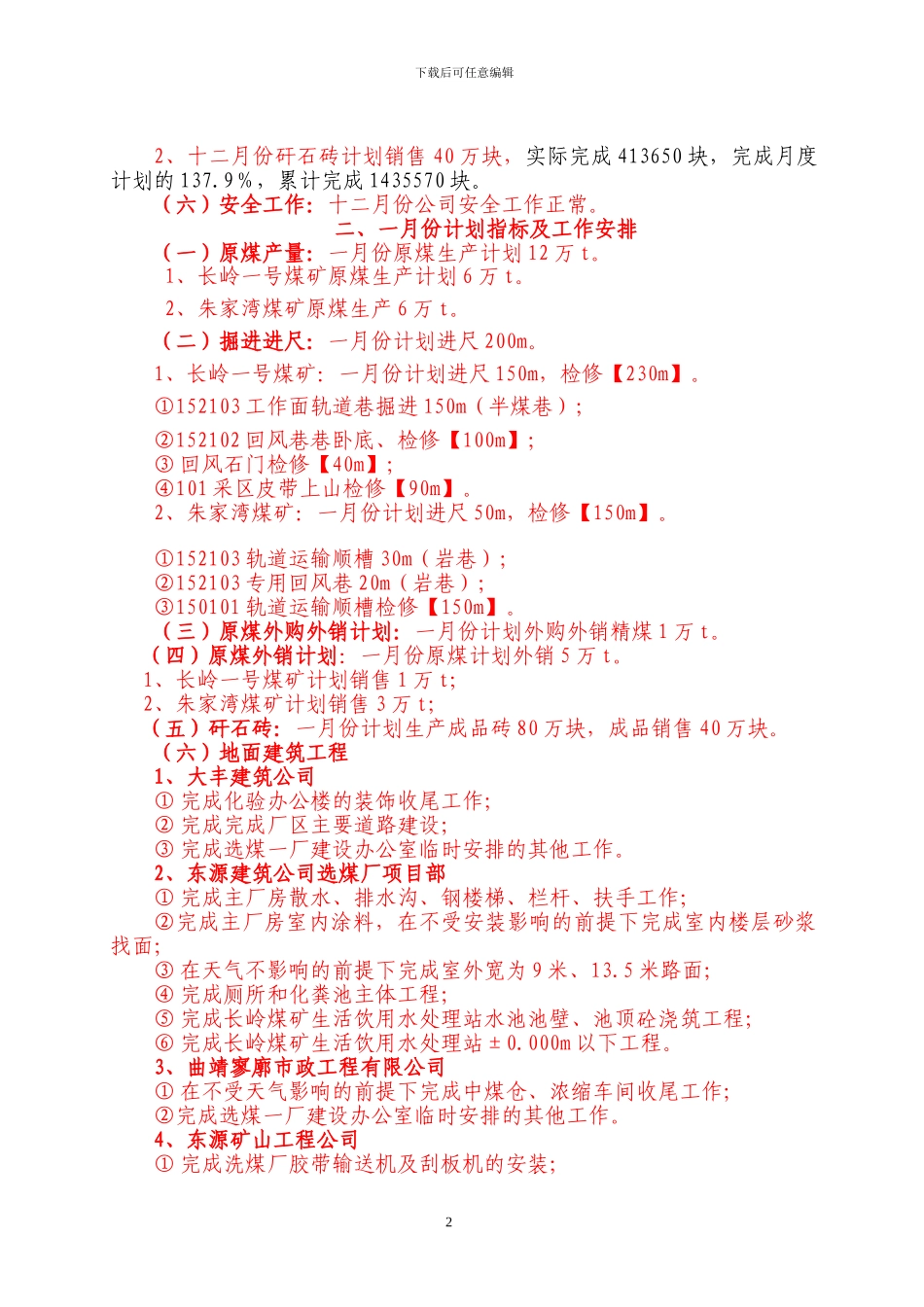

33t,完成月度计划的92
5%,累计完成 588888
5t,完成年度计划的 58
1、长岭一号煤矿:十二月份原煤计划 6 万 t,实际完成 25846
73t,完成月度计划的 43
1%,累计完成 351044
95t,完成年度计划的 58
2、朱家湾煤矿:十二月份原煤计划 0 万 t,实际完成 29640
6t,累计完成 237843
55t,完成年度计划的 59
(二)掘进进尺十二月份计划进尺 205m,实际完成进尺 137
4m,完成月度计划的67%,累计完成 4569
8m, 完成年度计划的 73
1、长岭一号煤矿:十二月份计划进尺 165m,实际完成 86
6m,完成月度计划的 52
5%,累计完成 2749
7m,完成年度计划的 90
①152103 皮带运输巷完成进尺 36
5m(半煤巷);②152103 轨道运输巷完成进尺 12
5m(半煤巷);③152103 工作面瓦斯参数测定硐室 21
5m(煤巷);④101 采区轨道上山瓦斯参数测定硐室 16
1m(半煤巷)
2、朱家湾煤矿:十二月份计划进 40m,实际完成 50
8m,完成月度计划的 127%,累计完成 1820
1m,完成年度计划的 57
①101 采区排矸通道 17
3m(岩巷);②152102 中切眼完成进尺 33
5m(煤巷)

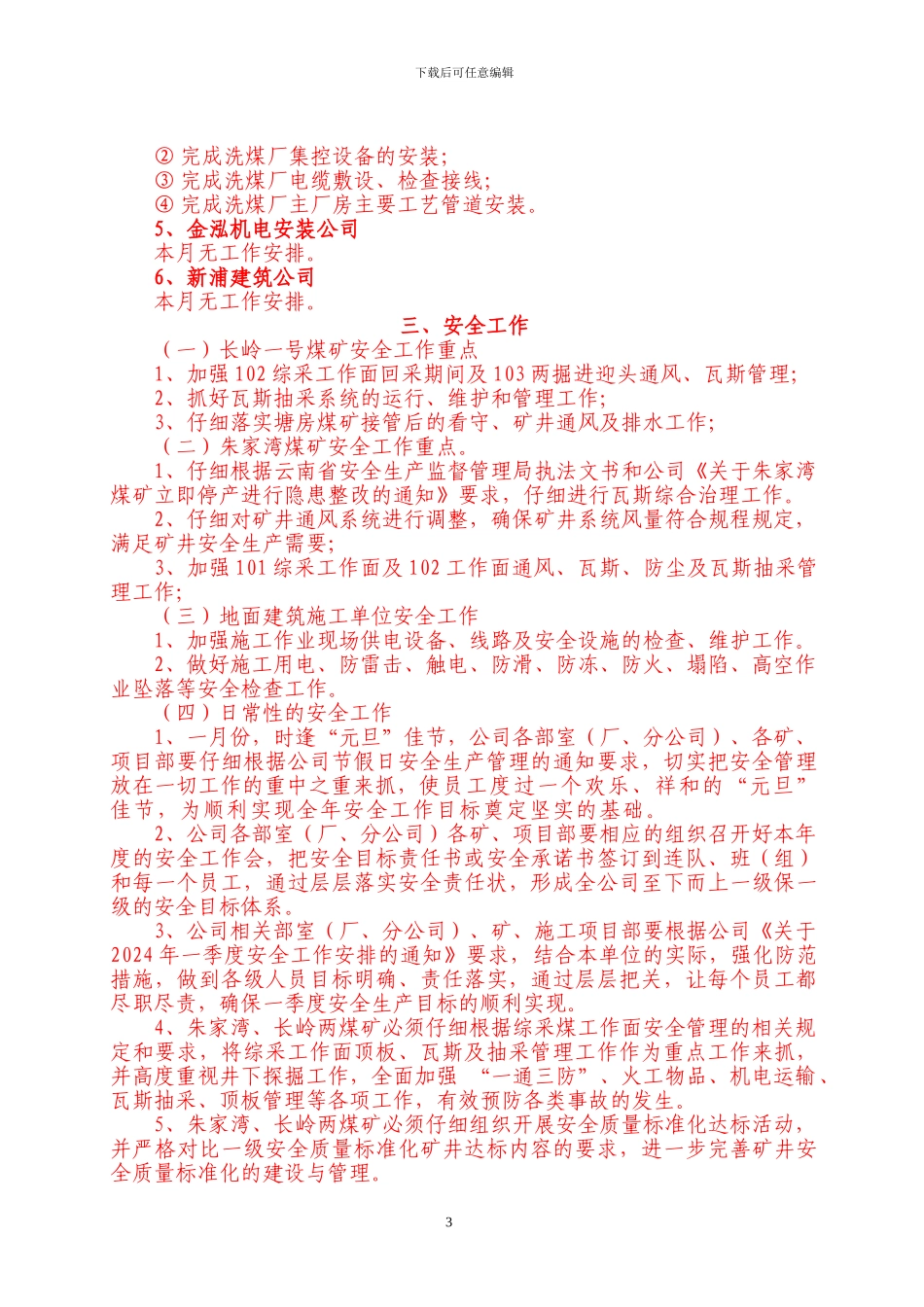

(三)原煤外
