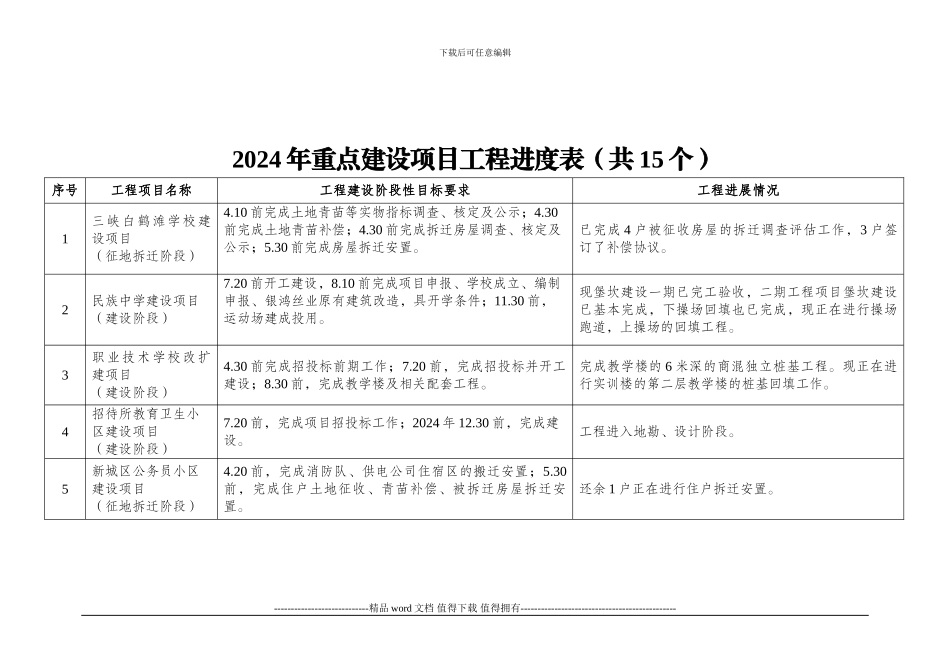

下载后可任意编辑2024 年重点建设项目工程进度表(共 15 个)序号工程项目名称工程建设阶段性目标要求工程进展情况1三峡白鹤滩学校建设项目(征地拆迁阶段)4
10 前完成土地青苗等实物指标调查、核定及公示;4
30前完成土地青苗补偿;4
30 前完成拆迁房屋调查、核定及公示;5
30 前完成房屋拆迁安置

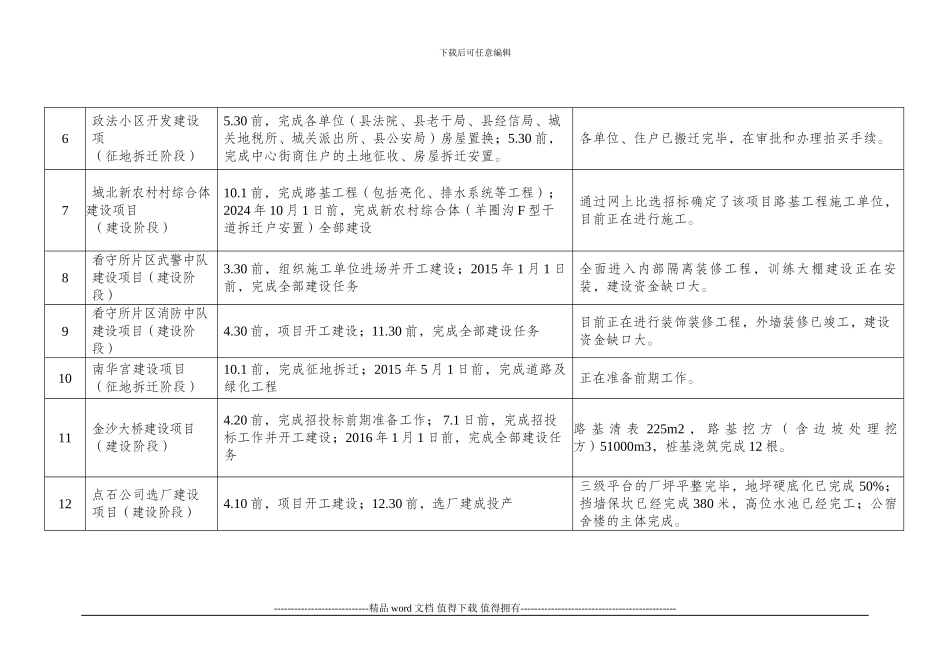

已完成 4 户被征收房屋的拆迁调查评估工作,3 户签订了补偿协议
2民族中学建设项目(建设阶段)7
20 前开工建设,8
10 前完成项目申报、学校成立、编制申报、银鸿丝业原有建筑改造,具开学条件;11
30 前,运动场建成投用
现堡坎建设一期已完工验收,二期工程项目堡坎建设已基本完成,下操场回填也已完成,现正在进行操场跑道,上操场的回填工程
3职业技术学校改扩建项目(建设阶段)4

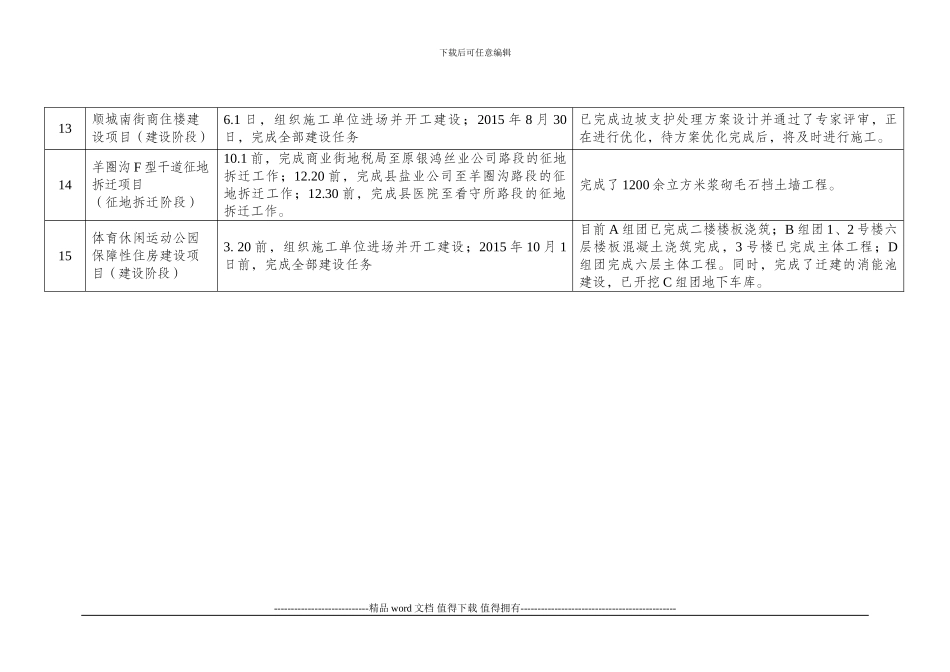

30 前完成招投标前期工作;7
20 前,完成招投标并开工建设;8
30 前,完成教学楼及相关配套工程
完成教学楼的 6 米深的商混独立桩基工程
现正在进行实训楼的第二层教学楼的桩基回填工作
4招待所教育卫生小区建设项目(建设阶段)7
20 前,完成项目招投标工作;2024 年 12
30 前,完成建设
工程进入地勘、设计阶段
5新城区公务员小区建设项目(征地拆迁阶段)4
20 前,完成消防队、供电公司住宿区的搬迁安置;5
30前,完成住户土地征收、青苗补偿、被拆迁房屋拆迁安置
还余 1 户正在进行住户拆迁安置
----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑6政法小区开发建设项(征地拆迁阶段)5
30 前,完成各单位(县法院、县老干局、县经信局、城关地税所、城关派出所、县公安局)房屋置换;5
30 前,完成中心街商住户的土地征收、房屋拆迁
