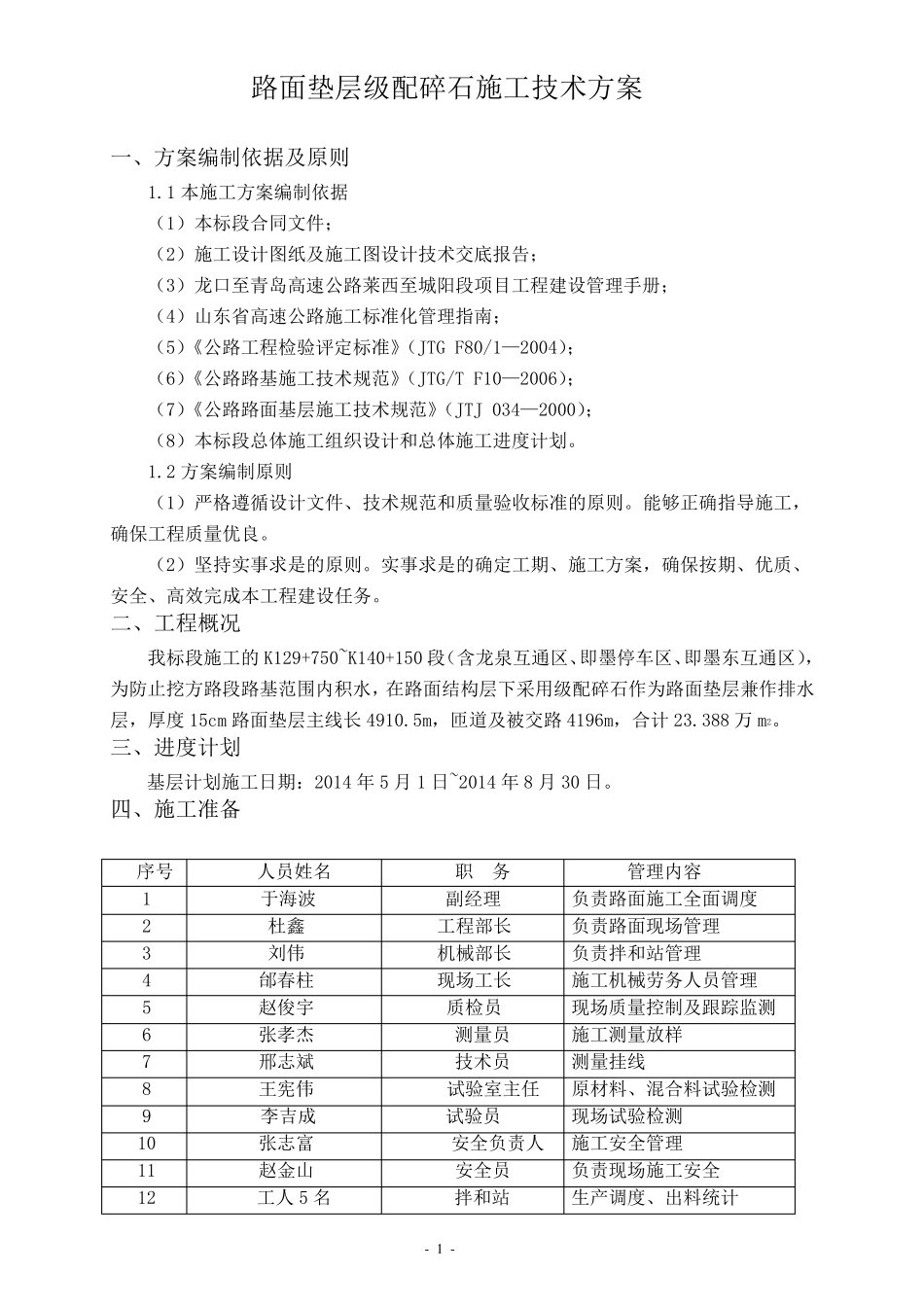

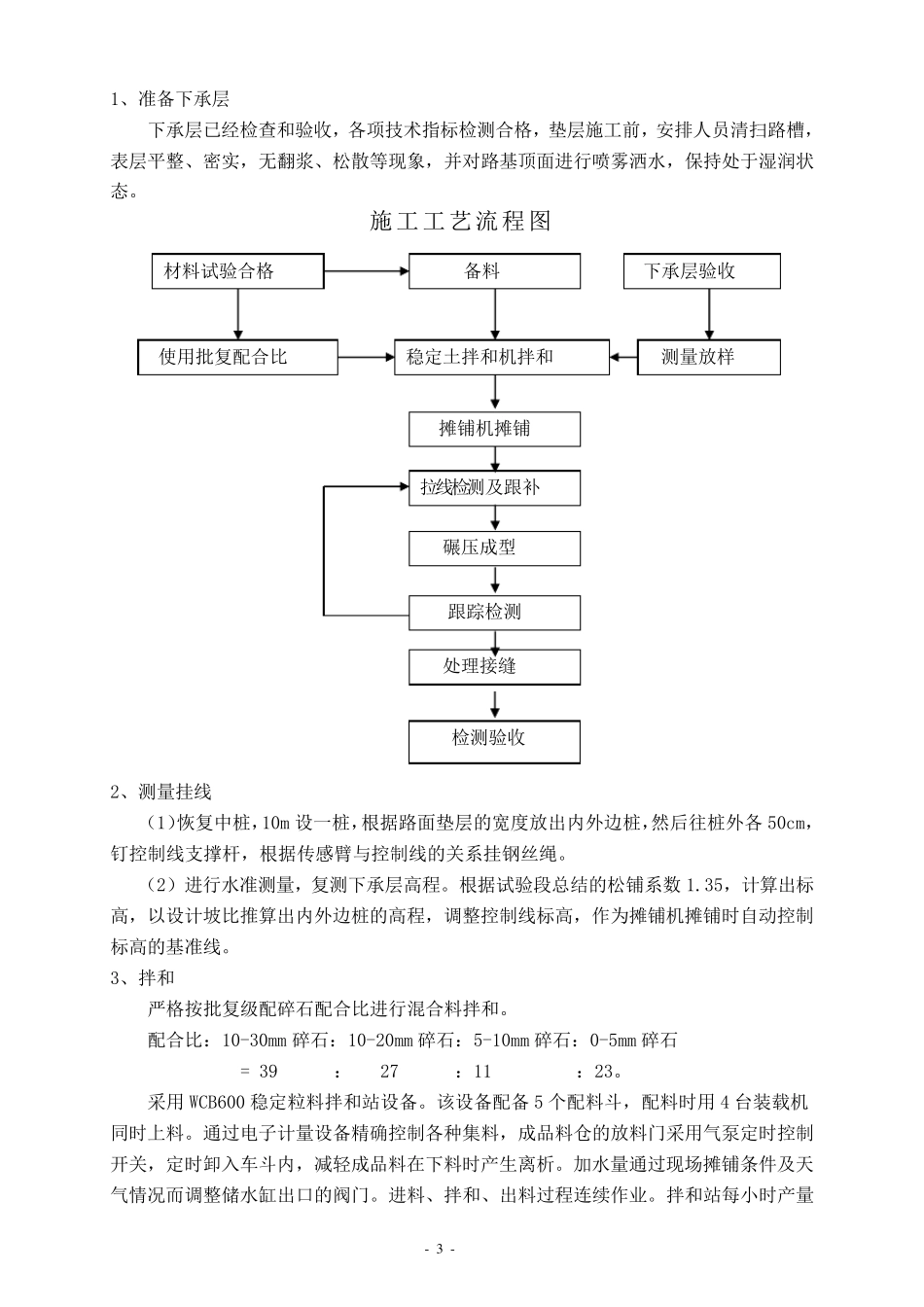

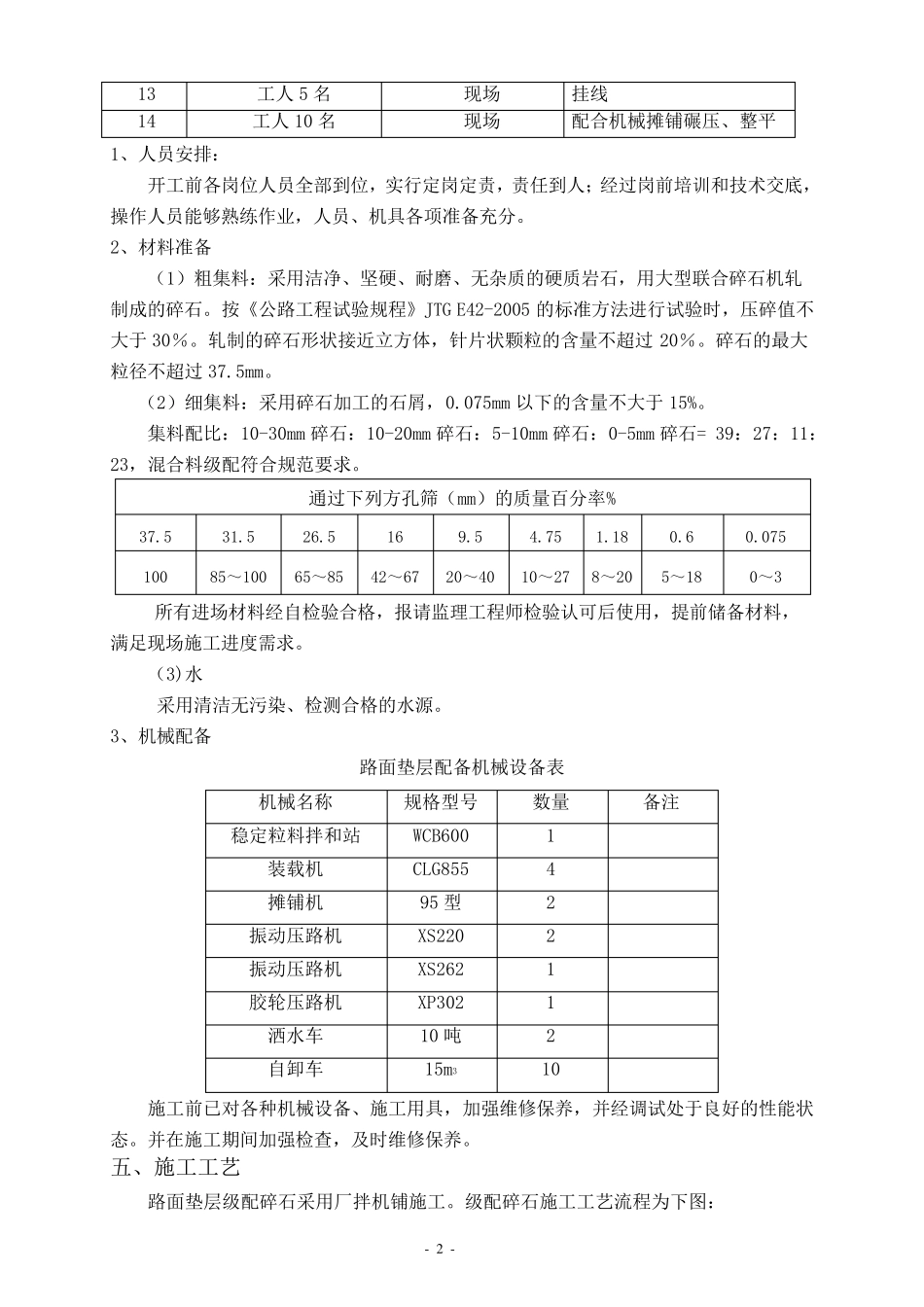

- 1 - 路面垫层级配碎石施工技术方案 一、方案编制依据及原则 1.1 本施工方案编制依据 (1)本标段合同文件; (2)施工设计图纸及施工图设计技术交底报告; (3)龙口至青岛高速公路莱西至城阳段项目工程建设管理手册; (4)山东省高速公路施工标准化管理指南; (5)《公路工程检验评定标准》(JTG F80/1—2004); (6)《公路路基施工技术规范》(JTG/T F10—2006); (7)《公路路面基层施工技术规范》(JTJ 034—2000); (8)本标段总体施工组织设计和总体施工进度计划。 1.2 方案编制原则 (1)严格遵循设计文件、技术规范和质量验收标准的原则。能够正确指导施工,确保工程质量优良。 (2)坚持实事求是的原则。实事求是的确定工期、施工方案,确保按期、优质、安全、高效完成本工程建设任务。 二、工程概况 我标段施工的 K129+750~K140+150 段(含龙泉互通区、即墨停车区、即墨东互通区),为防止挖方路段路基范围内积水,在路面结构层下采用级配碎石作为路面垫层兼作排水层,厚度 15cm 路面垫层主线长4910.5m,匝道及被交路4196m,合计23.388 万m2。 三、进度计划 基层计划施工日期:2014 年 5 月 1 日~2014 年 8 月 30 日。 四 、施工准备 序 号 人 员 姓 名 职 务 管理内容 1 于 海 波 副 经 理 负 责 路面施工全面调 度 2 杜 鑫 工程部 长 负 责 路面现 场 管理 3 刘 伟 机 械 部 长 负 责 拌 和站 管理 4 邰 春 柱 现 场 工长 施工机 械 劳 务人 员 管理 5 赵 俊 宇 质检员 现 场 质量控 制及跟 踪 监 测 6 张 孝 杰 测 量员 施工测 量放 样 7 邢 志 斌 技术员 测 量挂 线 8 王 宪 伟 试 验室 主任 原材 料 、混 合料 试 验检测 9 李 吉 成 试 验员 现 场 试 验检测 10 张 志 富 安全负 责 人 施工安全管理 11 赵 金 山 安全员 负 责 现 场 施工安全 12 工人 5 名 拌 和站 生 产 调 度、出 料 统 计 - 2 - 1、人员安排: 开工前各岗位人员全部到位,实行定岗定责,责任到人;经过岗前培训和技术交底,操作人员能够熟练作业,人员、机具各项准备充分。 2、材料准备 (1)粗集料:采用洁净、坚硬、耐磨、无杂质的硬质岩石,用大型联合碎石机轧制成的碎石。按《公路工程试验规程》JTG E42-2005 的标准方法进行试验时,压碎值不大...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

级配碎石垫层施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
