级配碎石基层及水泥稳定碎石层施工方案 一、工程概况 本工程为崇左市城南区城市道路工程(湖滨大道东段),建设单位为崇左市城市建设投资有限责任公司,设计单位为广西区交通规划勘察设计研究院,监理单位为南宁品正建设咨询有限责任公司,施工单位为南宁大地建筑工程公司
本道路工程的道路等级为城市主干道Ⅱ级,双向六车道,施工内容为道路、排水工程
本工程的上基层为18cm 厚水泥稳定碎石,下基层为18cm 厚水泥稳定碎石,底基层为18cm 厚级配碎石
二、编制依据 本施工方案主要参考《城市道路路基工程施工及验收规范(JJ44-90)》、施工图纸、图纸会审记录及施工组织设计等
三、施工准备 1、土方开挖路基前应测量放线控制好点桩,各控制点测出以后,要做好永久标志
2、施工员对操作班组已进行全面施工技术、安全交底、基层配合比已确定,土基试验已全部合格
3、各基层做好交接工作

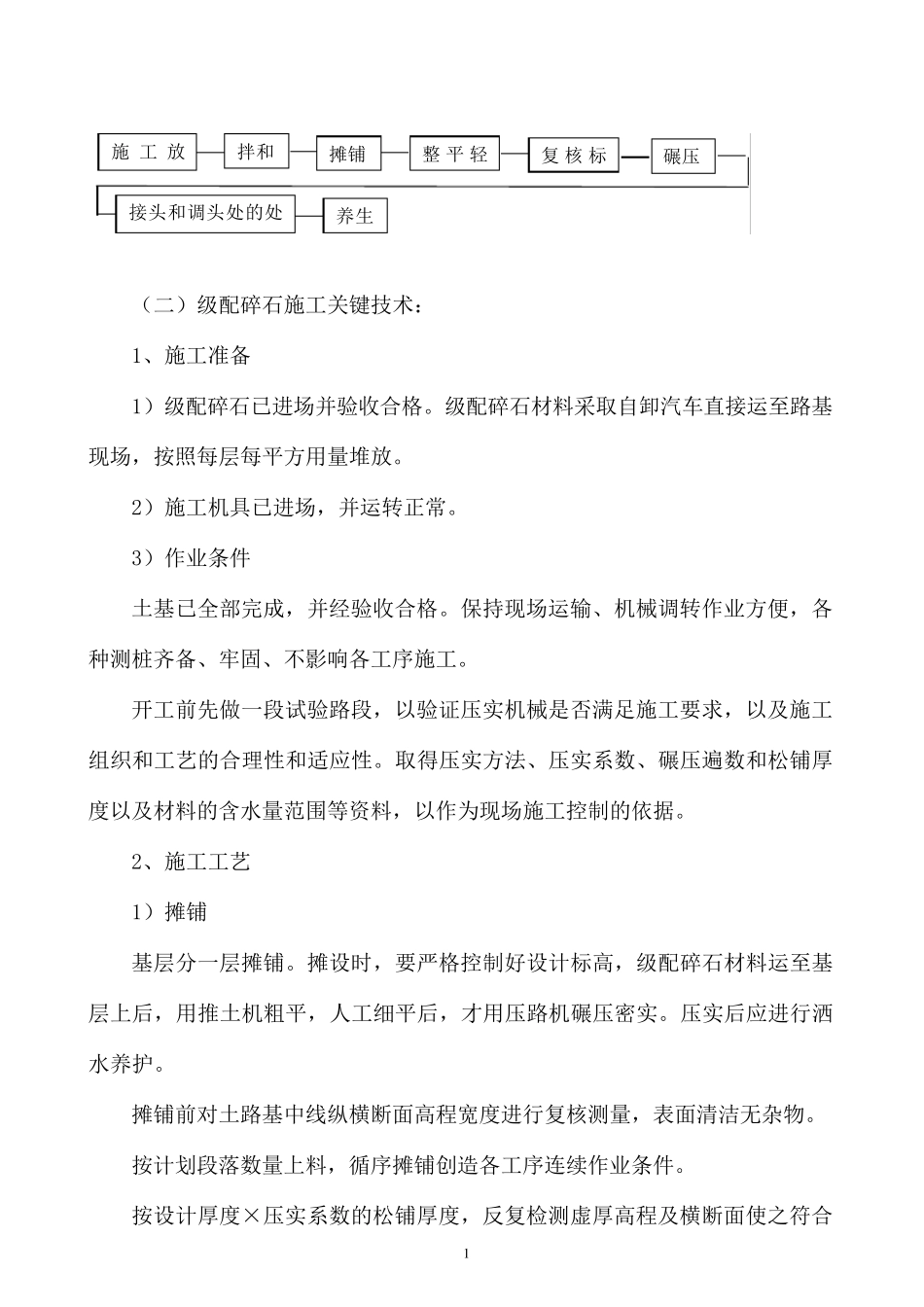

四、施工方法 (一)工艺流程 1、底基层级配碎石层施工工艺流程图如下: 施工放样 → 培 土路边 → 摊 铺 级配碎石→ 调 平 整 型 → 稳压 → 找 补 → 碾 压 → 养 生 2、水泥稳定碎石层施工工艺流程图如下: 1 ( 二 ) 级 配 碎 石 施 工 关 键 技 术 : 1、 施 工 准 备 1) 级 配 碎 石 已 进 场 并 验 收 合 格

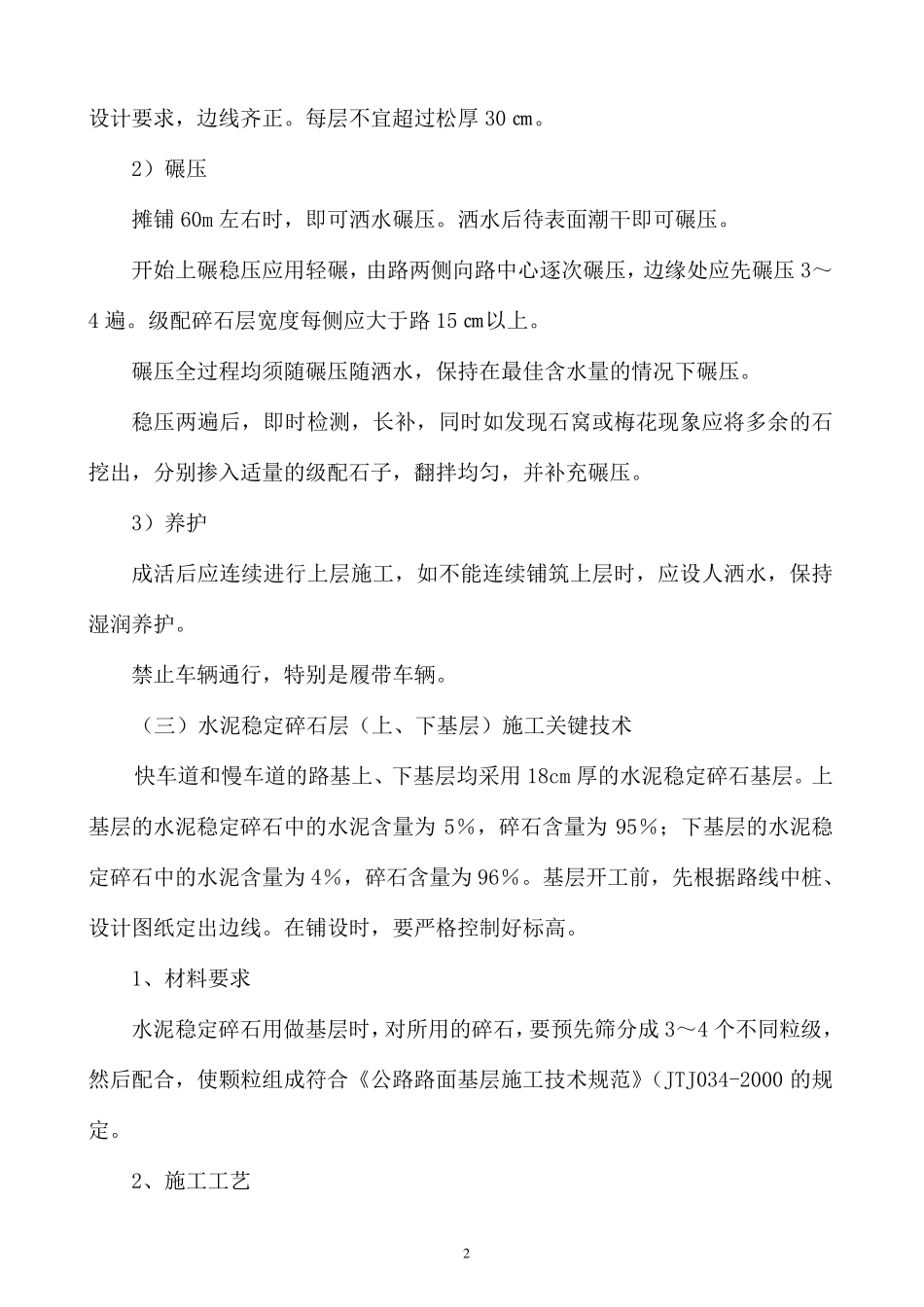

级 配 碎 石 材 料 采 取 自 卸 汽 车 直 接 运 至 路 基现 场 , 按 照 每 层 每 平 方 用 量 堆 放
2) 施 工 机 具 已 进 场 , 并 运 转 正 常
3) 作 业 条 件 土 基 已 全 部 完 成 , 并 经 验 收 合 格
保 持 现 场 运 输 、 机 械 调 转 作 业 方 便 , 各种 测 桩 齐 备 、 牢 固 、 不 影 响 各 工 序 施 工
开 工 前 先 做 一 段 试 验 路 段 ,
