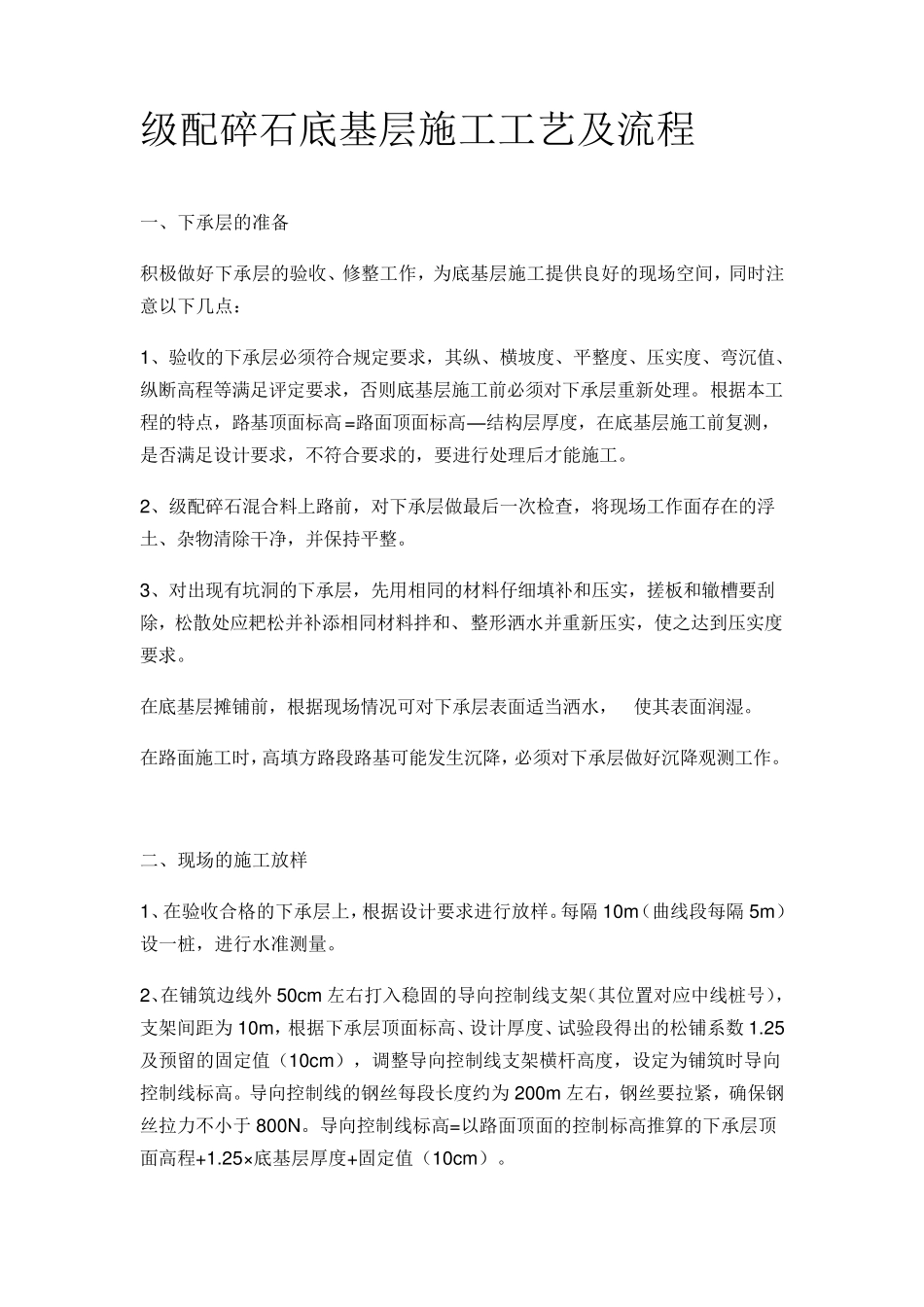

级配碎石底基层施工工艺及流程 一、下承层的准备 积极做好下承层的验收、修整工作,为底基层施工提供良好的现场空间,同时注意以下几点: 1、验收的下承层必须符合规定要求,其纵、横坡度、平整度、压实度、弯沉值、纵断高程等满足评定要求,否则底基层施工前必须对下承层重新处理
根据本工程的特点,路基顶面标高=路面顶面标高—结构层厚度,在底基层施工前复测,是否满足设计要求,不符合要求的,要进行处理后才能施工
2、级配碎石混合料上路前,对下承层做最后一次检查,将现场工作面存在的浮土、杂物清除干净,并保持平整
3、对出现有坑洞的下承层,先用相同的材料仔细填补和压实,搓板和辙槽要刮除,松散处应耙松并补添相同材料拌和、整形洒水并重新压实,使之达到压实度要求
在底基层摊铺前,根据现场情况可对下承层表面适当洒水, 使其表面润湿
在路面施工时,高填方路段路基可能发生沉降,必须对下承层做好沉降观测工作
二、现场的施工放样 1、在验收合格的下承层上,根据设计要求进行放样
每隔 10m(曲线段每隔 5m)设一桩,进行水准测量
2、在铺筑边线外 50cm 左右打入稳固的导向控制线支架(其位置对应中线桩号),支架间距为 10m,根据下承层顶面标高、设计厚度、试验段得出的松铺系数 1
25及预留的固定值(10cm),调整导向控制线支架横杆高度,设定为铺筑时导向控制线标高
导向控制线的钢丝每段长度约为 200m 左右,钢丝要拉紧,确保钢丝拉力不小于 800N
导向控制线标高=以路面顶面的控制标高推算的下承层顶面高程+1
25×底基层厚度+固定值(10cm)

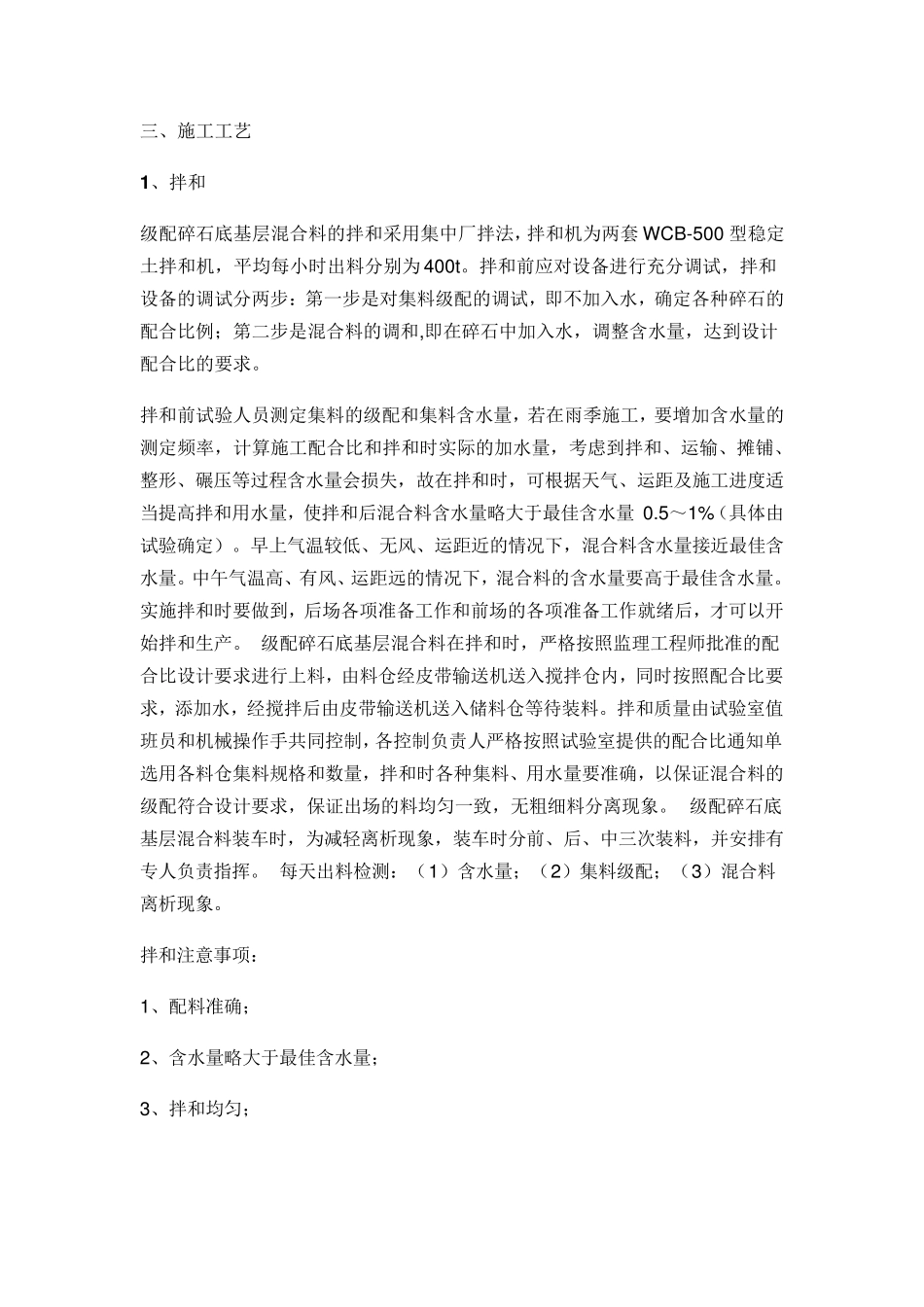

三、施工工艺 1、拌和 级配碎石底基层混合料的拌和采用集中厂拌法,拌和机为两套 WCB-500 型稳定土拌和机,平均每小时出料分别为 400t

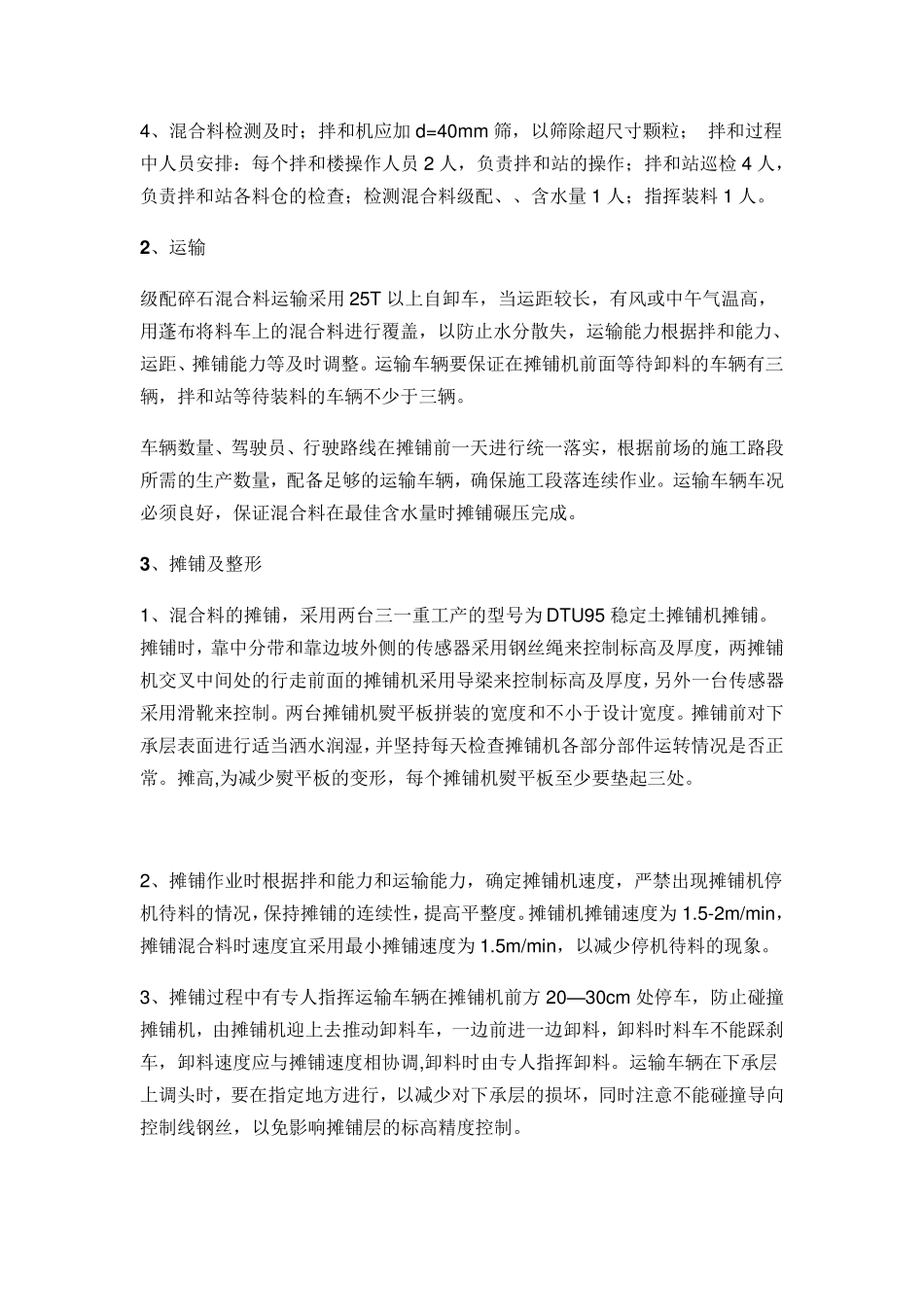

拌和前应对设备进行充分调试,拌和设备的调试分两步:第一步是对集料级配的调试,即不加入水,确定各种碎石的配
