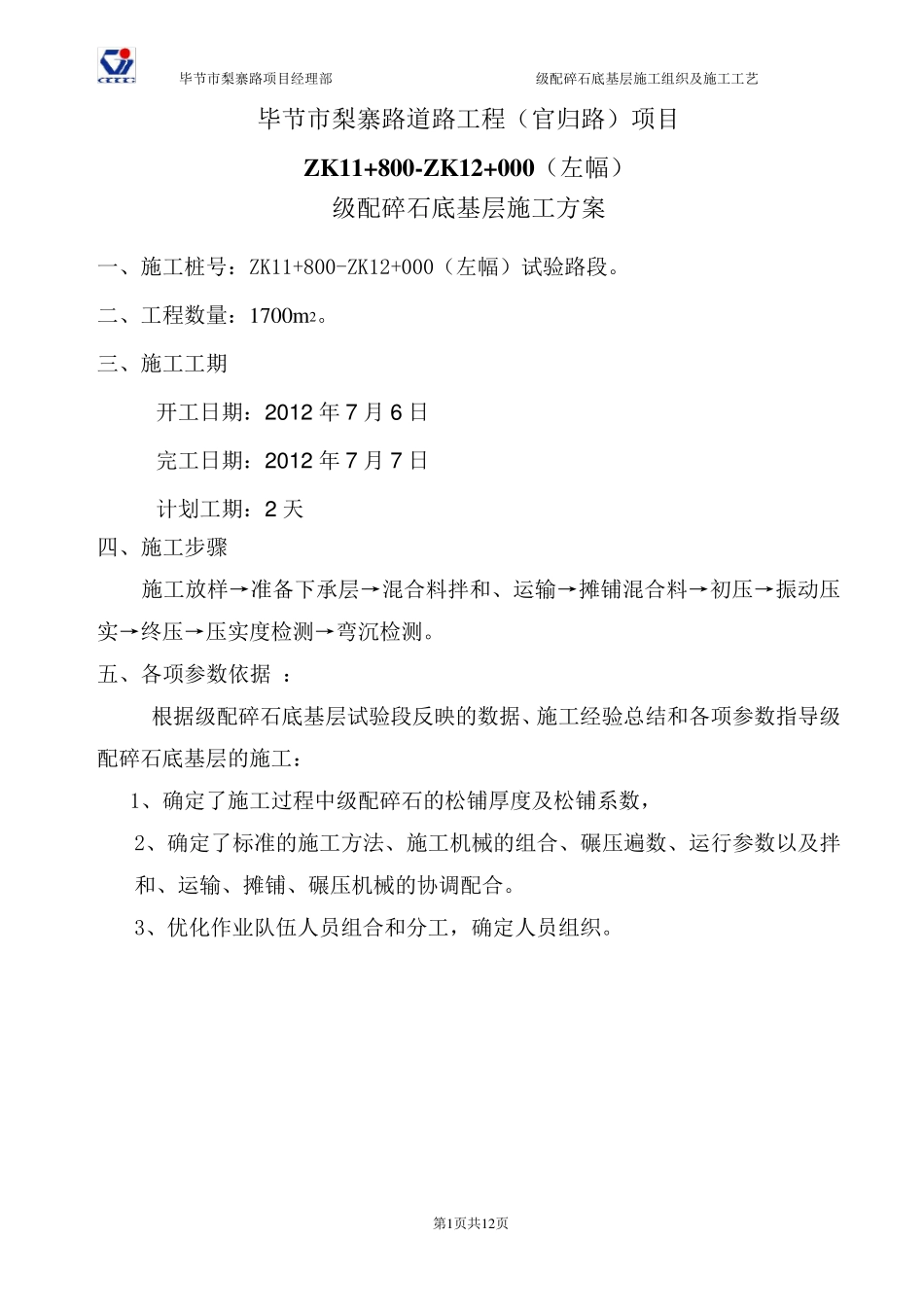

毕节市梨寨路项目经理部 级配碎石底基层施工组织及施工工艺 第1页共12页 毕节市梨寨路道路工程(官归路)项目 ZK11+800-ZK12+000(左幅) 级配碎石底基层施工方案 一、施工桩号:ZK11+800-ZK12+000(左幅)试验路段。 二、工程数量:1700m 2。 三、施工工期 开工日期:2 0 1 2 年7 月6 日 完工日期:2 0 1 2 年7 月7 日 计划工期:2 天 四、施工步骤 施工放样→准备下承层→混合料拌和、运输→摊铺混合料→初压→振动压实→终压→压实度检测→弯沉检测。 五、各项参数依据 : 根据级配碎石底基层试验段反映的数据、施工经验总结和各项参数指导级配碎石底基层的施工: 1、确定了施工过程中级配碎石的松铺厚度及松铺系数, 2、确定了标准的施工方法、施工机械的组合、碾压遍数、运行参数以及拌和、运输、摊铺、碾压机械的协调配合。 3、优化作业队伍人员组合和分工,确定人员组织。 毕节市梨寨路项目经理部 级配碎石底基层施工组织及施工工艺 第2 页共1 2 页 六、资源配置: (1)、施工人员: 序号 工种 人数 备注 1 现场负责人 1 2 质检员 2 3 试验员 3 4 测量人员 2 5 技术人员 2 6 操作手 4 7 施工人员 12 (2)、现场施工设备: 序号 机械名称 厂家 型号 数量 备注 1 稳定土拌和机 中国 WCB-500 1 套 满足要求 2 摊铺机 德国 MT12000 1 台 500m/台班 3 单钢轮振动压路机 SD100 1 台 30T 4 单钢轮振动压路机 德国 BW219DH-3 1 台 50T 5 洒水车 2 辆 6 装载机 徐工500 1 台 7 自卸汽车 金王子 5 辆 8 平地机 美国 卡特 180 1 台 42m/min 9 加油车 1 辆 毕节市梨寨路项目经理部 级配碎石底基层施工组织及施工工艺 第3 页共1 2 页 (3)、试验、测量设备: 序号 名称 型号 数量 备注 1 全站仪 莱卡 T702 1 台 2 水准仪 索佳 C30 1 台 3 三米直尺 2 把 4 50 米钢尺 1 把 5 灌砂筒 2 套 6 台秤 1 把 七、施工准备 1、准备下承层: 底基层施工前首先清楚表面杂物,完成横向排水管的埋设。 2、施工放样: 在路基面上恢复中线,直线段每 15-20m 设一桩,平曲线段每 10-15m 设一桩,分别钉上钢钎,挂上钢绞线,作为摊铺时的基准线。 3、备料:按摊铺面积计算,备足。 4、拌和: (1)正式拌制级配碎石混合料之前,必须按配合比设计先调试厂拌设备,使混合料的颗粒组成...
