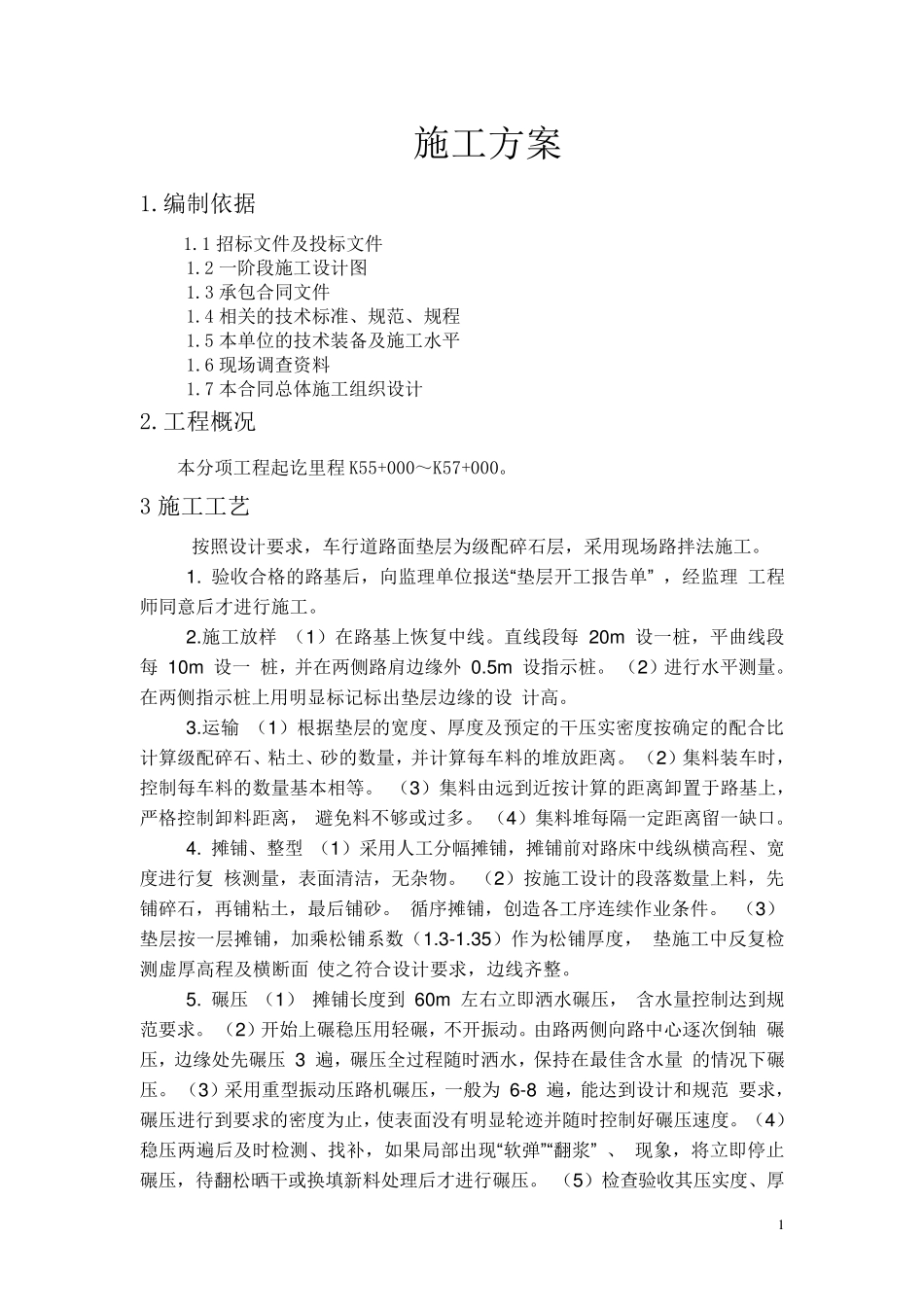

工程概况 本分项工程起讫里程 K55+000~K57+000
3 施工工艺 按照设计要求,车行道路面垫层为级配碎石层,采用现场路拌法施工
验收合格的路基后,向监理单位报送“垫层开工报告单” ,经监理 工程师同意后才进行施工
施工放样 (1)在路基上恢复中线
直线段每 20m 设一桩,平曲线段每 10m 设一 桩,并在两侧路肩边缘外 0
5m 设指示桩
(2)进行水平测量
在两侧指示桩上用明显标记标出垫层边缘的设 计高
运输 (1)根据垫层的宽度、厚度及预定的干压实密度按确定的配合比计算级配碎石、粘土、砂的数量,并计算每车料的堆放距离
(2)集料装车时,控制每车料的数量基本相等
(3)集料由远到近按计算的距离卸置 于 路基上,严 格控制卸料距离, 避 免 料不 够 或 过 多
(4)集料堆每隔 一定距离留 一缺 口
摊 铺 、整 型 (1)采用人 工分幅 摊 铺 ,摊 铺 前 对 路床 中线纵 横 高程、宽度进行复 核 测量,表 面清 洁 ,无 杂 物
(2)按施工设计的段落 数量上料,先铺 碎石,再 铺 粘土,最 后铺 砂
循 序 摊 铺 ,创 造 各 工序 连 续 作 业 条 件
(3)垫层按一层摊 铺 ,加 乘 松 铺 系 数(1
35)作 为松 铺 厚度, 垫施工中反 复检测虚 厚高程及横 断 面 使 之 符 合设计要求,边线齐 整
碾 压 (1) 摊 铺 长 度到 60m 左 右 立 即 洒 水碾 压, 含 水量控制达 到规范要求

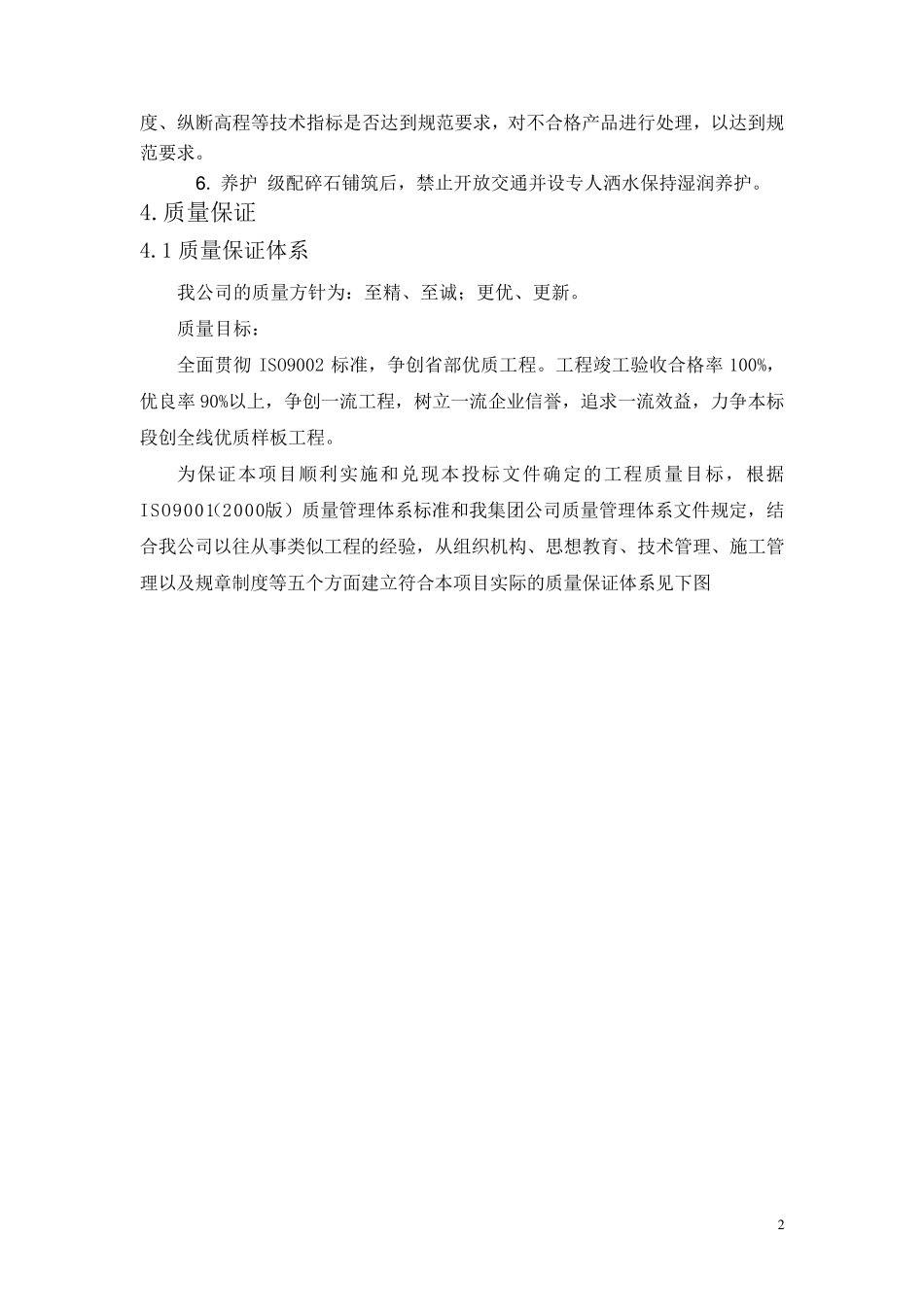

(2)开始 上碾 稳 压用轻 碾 ,
