电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

给排水沟槽开挖技术交底VIP免费

给排水沟槽开挖技术交底_第1页
1/9

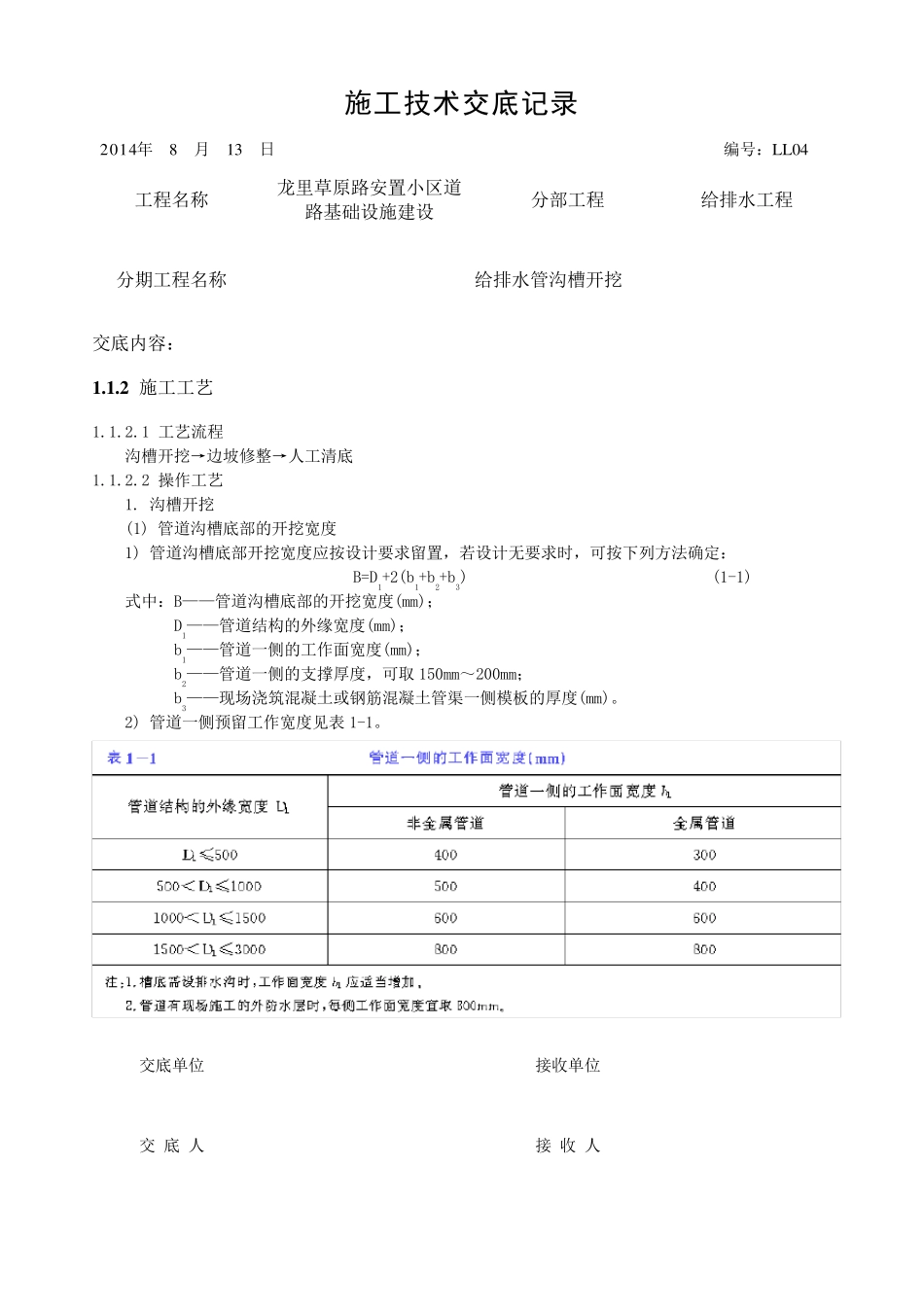

给排水沟槽开挖技术交底_第2页
2/9

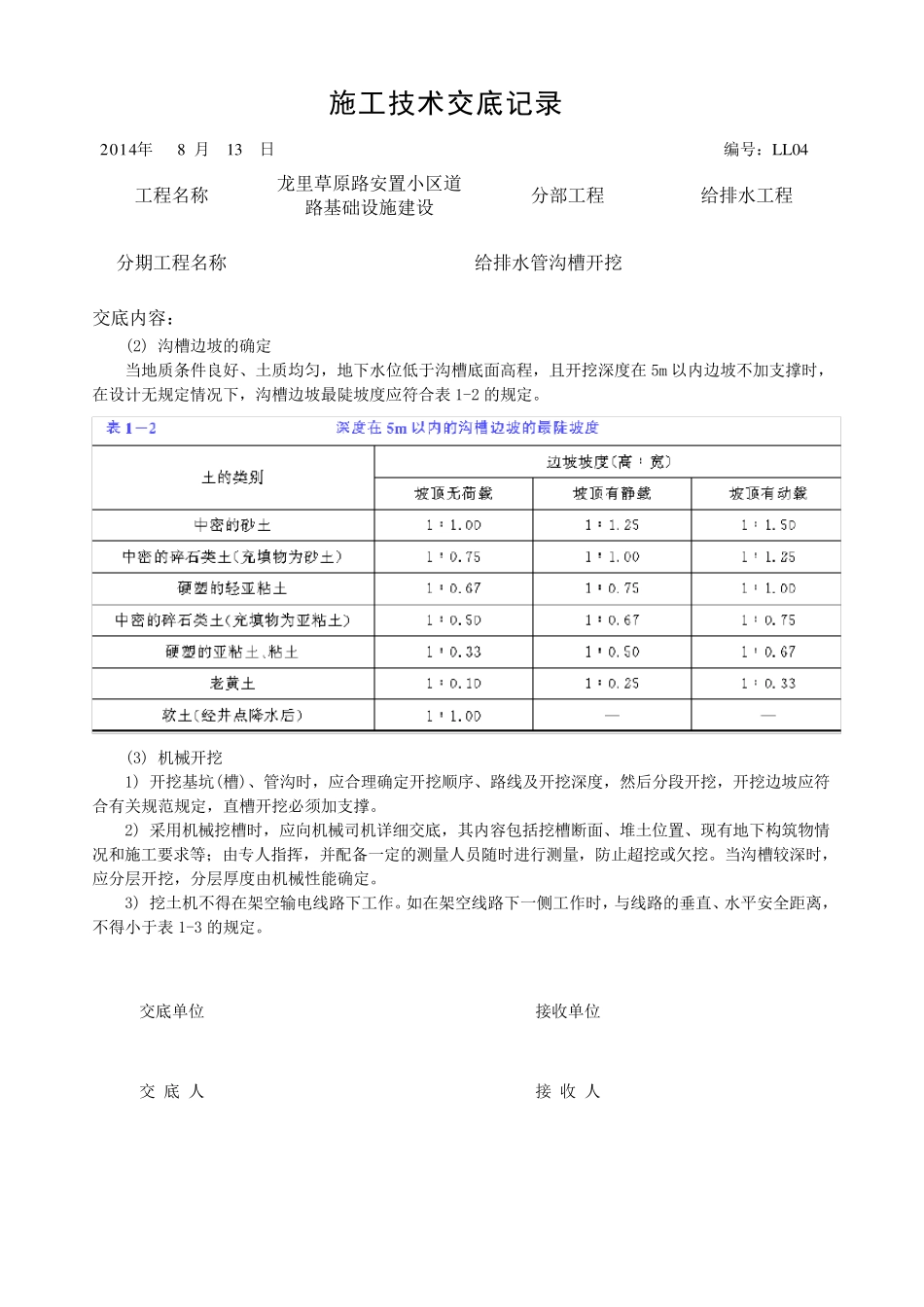

给排水沟槽开挖技术交底_第3页
3/9
施工技术交底记录 2014年 8 月 13 日 编号:LL04 工程名称 龙里草原路安置小区道路基础设施建设 分部工程 给排水工程 分期工程名称 给排水管沟槽开挖 交底内容: 1 .1 .1 施工准备 1 .1 .1 .1 技术准备 1. 开挖前认真审核设计图纸和说明,已做好图纸会审和施工组织设计,确定开挖断面和堆土位置,并经上级批准。 2. 对有关人员做好书面技术交底工作,并已签认。 3. 对接入原有管线的平面位置和高程进行核对,并办理手续。 4. 已做好施工管线高程、中线及永久水准点的测量复核工作。 5. 已测放沟槽开挖边线、堆土界限,并用白灰标识。 1.1.1.2 机具设备 1. 机械:推土机、挖土机、装载机、自卸汽车、机动翻斗车等。 2. 机具:手推车、铁锹(尖、平头)、大锤、铁镐、撬棍、钢卷尺、坡度尺、小线等。 1.1.1.3 作业条件 1. 土方开挖前,根据设计图纸和施工方案的要求,将施工区域内的地下、地上障碍物清除完毕 。 2. 各 种 现 状 管线已改 移 或 加 固 ,对暂 未 处 理的地下管线及危 险 地段 ,做好明显 标志 。 3. 基坑 (槽)、管沟有地下水时 ,已根据当 地工程地质 资 料 采 取 降 低 地下水位措 施,水位降 至 坑 (槽)底0.5m 以 下。 4. 施工区域内供 水、供 电 、临 时 设施满 足 土方开挖要求,道路平整 畅 通 。 5. 做好土方开挖机械、运 输 车辆 及各 种 辅 助 设备的维 修 检 查 和进场 工作。 交底单 位 接收 单 位 交 底 人 接 收 人 施工技术交底记录 2014年 8 月 13 日 编号:LL04 工程名称 龙里草原路安置小区道路基础设施建设 分部工程 给排水工程 分期工程名称 给排水管沟槽开挖 交底内容: 1 .1 .2 施工工艺 1.1.2.1 工艺流程 沟槽开挖→边坡修整→人工清底 1.1.2.2 操作工艺 1. 沟槽开挖 (1) 管道沟槽底部的开挖宽度 1) 管道沟槽底部开挖宽度应按设计要求留置,若设计无要求时,可按下列方法确定: B=D1+2(b1+b2+b3) (1-1) 式中:B——管道沟槽底部的开挖宽度(mm); D1——管道结构的外缘宽度(mm); b1——管道一侧的工作面宽度(mm); b2——管道一侧的支撑厚度,可取 150mm~200mm; b3——现场浇筑混凝土或钢筋混凝土管渠一侧模板的厚度(mm)。 2) 管道一侧预留工作宽度见表 1-1。 交底单位 接收单位 交 底 人 接 收 人 施工技术交底记录 2014年 8 月...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

给排水沟槽开挖技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
