目 录 1 、工程概况„„„„„„„„„„„„„„„„„„„„„„„„„„„„„1 2 、本工程执行的规范及标准„„„„„„„„„„„„„„„„„„„„„„1 3 、劳动力需求计划及管网施工进度„„„„„„„„„„„„„„„„„„„1 4 、主要施工方法及措施„„„„„„„„„„„„„„„„„„„„„„„„1 5 、管道水无压试验„„„„„„„„„„„„„„„„„„„„„„„„„„4 6 、管道冲洗„„„„„„„„„„„„„„„„„„„„„„„„„„„„„4 7、消火栓的安装„„„„„„„„„„„„„„„„„„„„„„„„„5 8 、质量保证体系及措施„„„„„„„„„„„„„„„„„„„„„„„„5 9 、安全保证体系及措施„„„„„„„„„„„„„„„„„„„„„„„„6 1 、 工程概况 江铜股份年产30 万吨铜冶炼工程厂区给水管道安装工程,由南昌有色冶金设计研究院设计,建设地点在贵溪冶炼厂新厂区内(从动力厂办公室门口车间外到粗碎间)全长约1400 米
本给水管道主要由由两根D630×10 螺旋焊管(约2600 米)一根D219×6(约107 米),新增 8 套消火栓的安装,钢制管件、滑动、固定支架的制安等
2 、 本工程执行的规范及标准 《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002) 《钢结构、管道涂装技术规范》 (YB/T9256-96) 3 、劳动力需求计划、资源配备及管网施工进度 3
1 劳动力需求计划(见附图一) 3
2 安装施工进度 (见附图一) 3

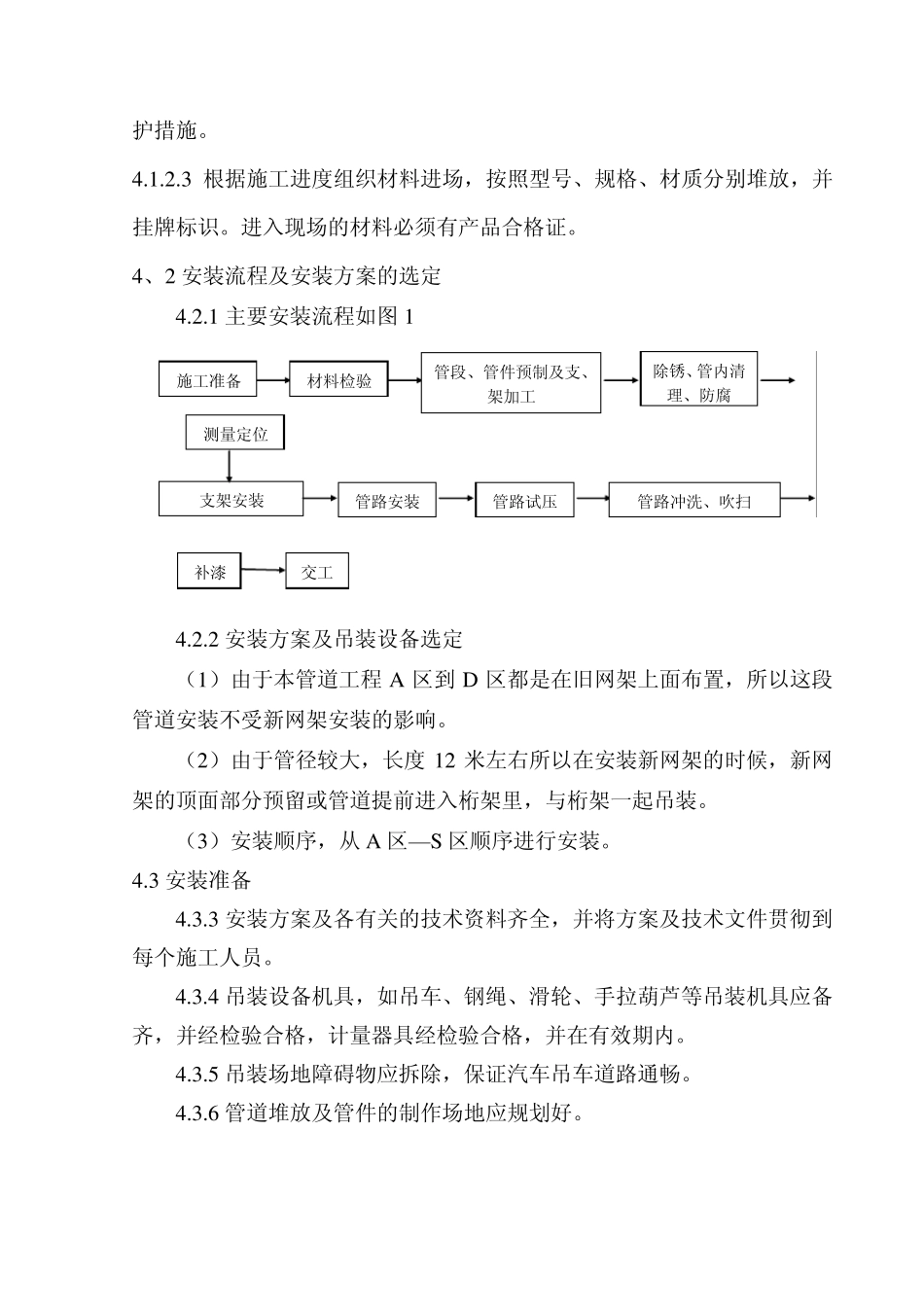

3 资源配备见表 3 4 、主要施工方法及措施 4
1 施工前的准备工作 4
1 技术准备 4
1 收集与工程有关的规范及标准
2 组织参与施工的人员认真审阅图纸,学习与本方案有关的规范及标准,并作好图纸自审记录
2 施工机具及材料的准备 4
