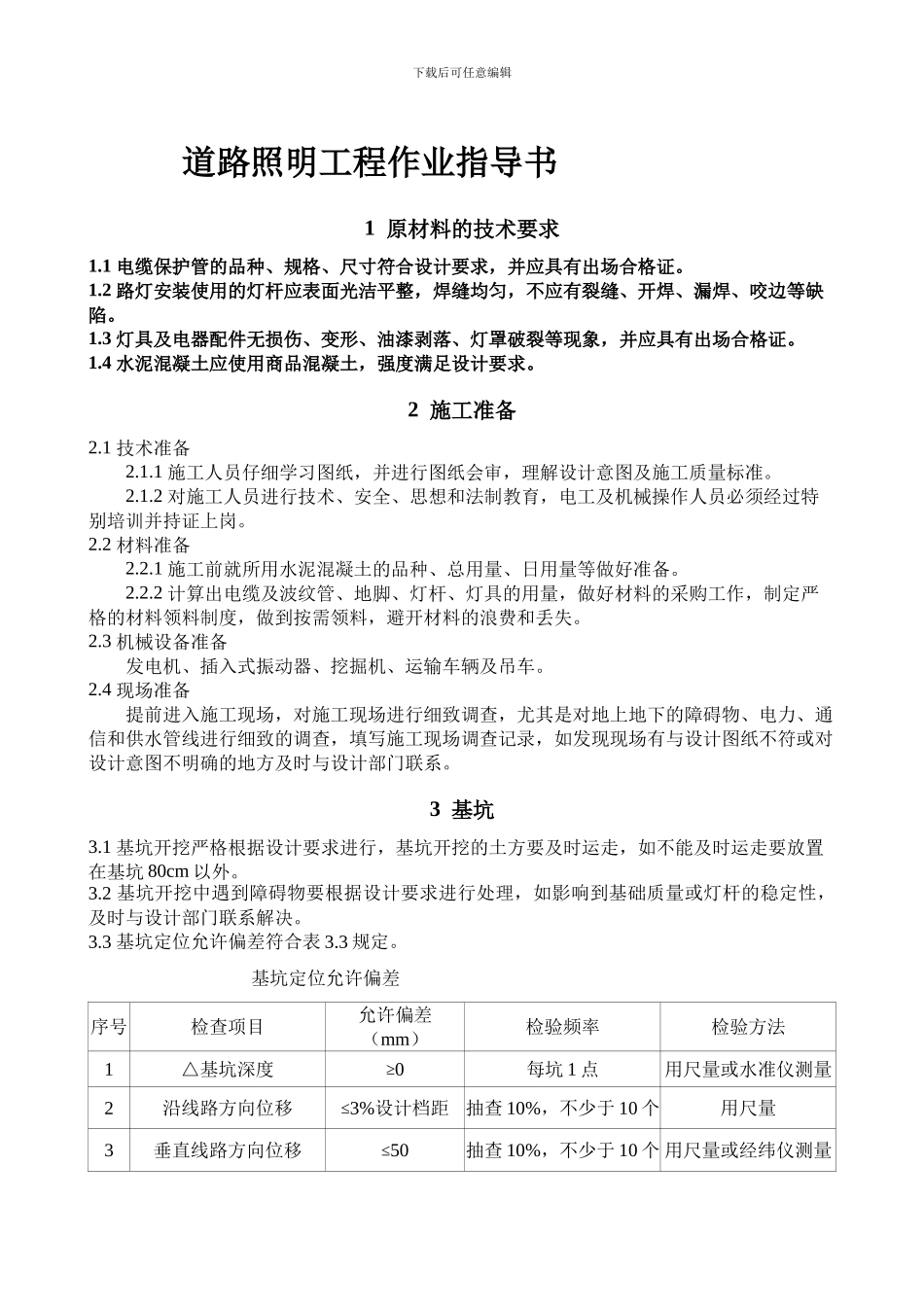

下载后可任意编辑 道路照明工程作业指导书1 原材料的技术要求1.1 电缆保护管的品种、规格、尺寸符合设计要求,并应具有出场合格证。1.2 路灯安装使用的灯杆应表面光洁平整,焊缝均匀,不应有裂缝、开焊、漏焊、咬边等缺陷。1.3 灯具及电器配件无损伤、变形、油漆剥落、灯罩破裂等现象,并应具有出场合格证。1.4 水泥混凝土应使用商品混凝土,强度满足设计要求。2 施工准备2.1 技术准备2.1.1 施工人员仔细学习图纸,并进行图纸会审,理解设计意图及施工质量标准。2.1.2 对施工人员进行技术、安全、思想和法制教育,电工及机械操作人员必须经过特别培训并持证上岗。2.2 材料准备2.2.1 施工前就所用水泥混凝土的品种、总用量、日用量等做好准备。2.2.2 计算出电缆及波纹管、地脚、灯杆、灯具的用量,做好材料的采购工作,制定严格的材料领料制度,做到按需领料,避开材料的浪费和丢失。2.3 机械设备准备发电机、插入式振动器、挖掘机、运输车辆及吊车。2.4 现场准备提前进入施工现场,对施工现场进行细致调查,尤其是对地上地下的障碍物、电力、通信和供水管线进行细致的调查,填写施工现场调查记录,如发现现场有与设计图纸不符或对设计意图不明确的地方及时与设计部门联系。3 基坑3.1 基坑开挖严格根据设计要求进行,基坑开挖的土方要及时运走,如不能及时运走要放置在基坑 80cm 以外。3.2 基坑开挖中遇到障碍物要根据设计要求进行处理,如影响到基础质量或灯杆的稳定性,及时与设计部门联系解决。3.3 基坑定位允许偏差符合表 3.3 规定。 基坑定位允许偏差 序号检查项目允许偏差(mm)检验频率检验方法1△基坑深度≥0每坑 1 点用尺量或水准仪测量2沿线路方向位移≤3%设计档距抽查 10%,不少于 10 个用尺量3垂直线路方向位移≤50抽查 10%,不少于 10 个 用尺量或经纬仪测量下载后可任意编辑4转角杆、分支杆相互垂直两个方向位移≤50每杆 2 点用尺量或经纬仪测量4 电缆沟槽4.1 沟槽开挖严格根据设计要求进行,不得超挖或扰动基底土壤,如有超挖应按设计要求进行处理。沟底应平整坚实,不允许受冻或受水浸泡。4.2 电缆沟槽深度符合下列规定:4.2.1 绿地、车行道下不应小于 0.7m。4.2.2 人行道下不应小于 0.5m。4.2.3 在不能满足上述要求的地段应按设计要求敷设。4.3 电缆沟槽允许偏差符合表 4.3 规定。 电缆沟槽允许偏差 表 4.3序号检查项目允许偏差(mm)检验频率检验方法1槽底高程0,-50两杆之间...
