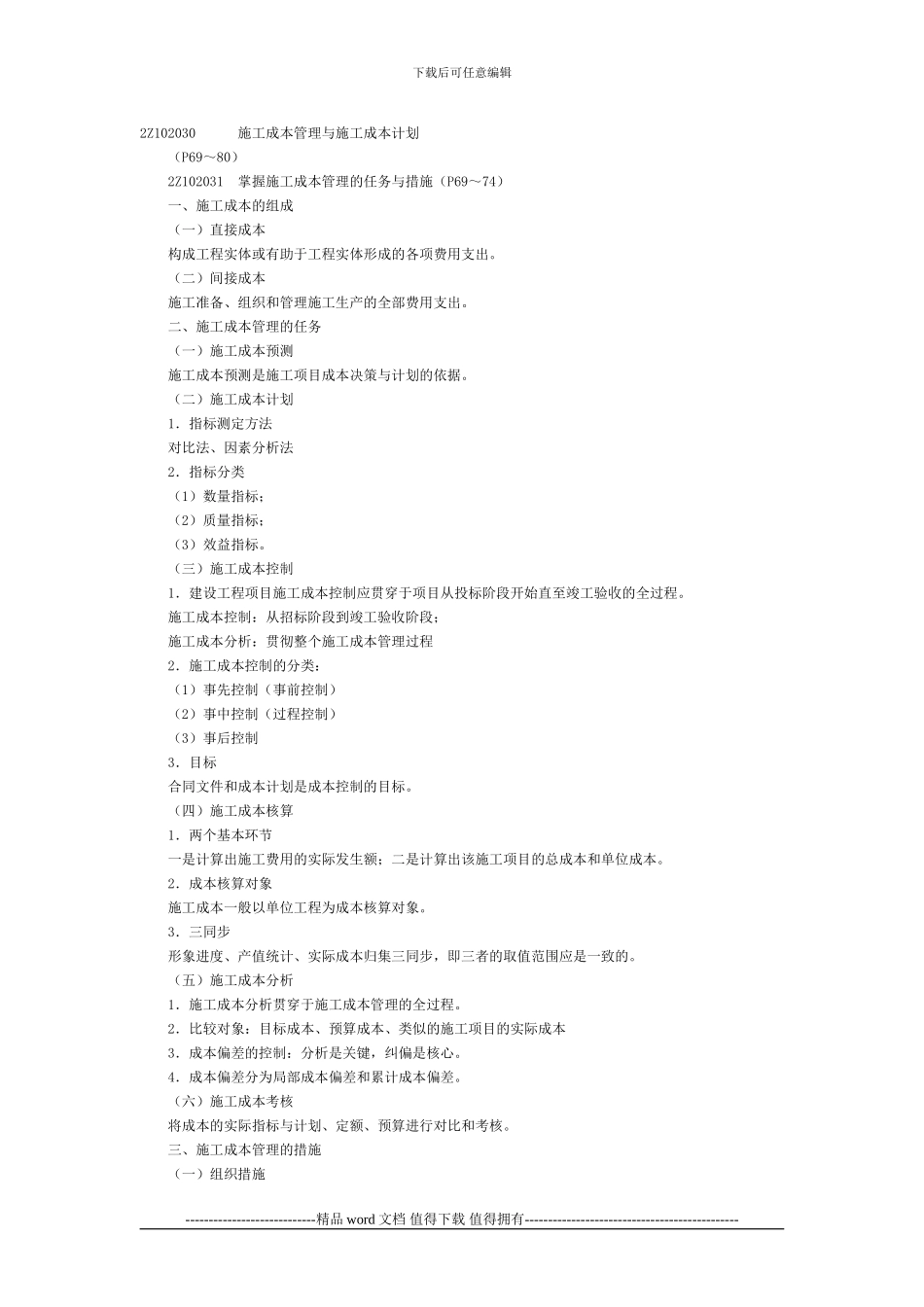

下载后可任意编辑2Z102030 施工成本管理与施工成本计划 (P69~80) 2Z102031 掌握施工成本管理的任务与措施(P69~74) 一、施工成本的组成 (一)直接成本 构成工程实体或有助于工程实体形成的各项费用支出。 (二)间接成本 施工准备、组织和管理施工生产的全部费用支出。 二、施工成本管理的任务 (一)施工成本预测 施工成本预测是施工项目成本决策与计划的依据。 (二)施工成本计划 1.指标测定方法 对比法、因素分析法 2.指标分类 (1)数量指标; (2)质量指标; (3)效益指标。 (三)施工成本控制 1.建设工程项目施工成本控制应贯穿于项目从投标阶段开始直至竣工验收的全过程。 施工成本控制:从招标阶段到竣工验收阶段; 施工成本分析:贯彻整个施工成本管理过程 2.施工成本控制的分类: (1)事先控制(事前控制) (2)事中控制(过程控制) (3)事后控制 3.目标 合同文件和成本计划是成本控制的目标。 (四)施工成本核算 1.两个基本环节 一是计算出施工费用的实际发生额;二是计算出该施工项目的总成本和单位成本。 2.成本核算对象 施工成本一般以单位工程为成本核算对象。 3.三同步 形象进度、产值统计、实际成本归集三同步,即三者的取值范围应是一致的。 (五)施工成本分析 1.施工成本分析贯穿于施工成本管理的全过程。 2.比较对象:目标成本、预算成本、类似的施工项目的实际成本 3.成本偏差的控制:分析是关键,纠偏是核心。 4.成本偏差分为局部成本偏差和累计成本偏差。 (六)施工成本考核 将成本的实际指标与计划、定额、预算进行对比和考核。 三、施工成本管理的措施 (一)组织措施----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑 最重要的措施 (二)技术措施 运用技术纠偏措施的关键,一是要能提出多个不同的技术方案,二是要对不同的技术方案进行技术经济分析。 (三)经济措施 经济措施是最易为人们所接受和采纳的措施。 (四)合同措施 2Z102032 掌握施工成本计划的类型(P74~75) 一、施工成本计划的类型 (一)竞争性成本计划 即工程项目投标及签订合同阶段的估算成本计划。 (二)指导性成本计划 即选派项目经理阶段的预算成本计划。 (三)实施性计划成本 即项目施工准备阶段的施工预算成本计划。通过施工预算的编制而形成的实施性施工成本计...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2Z102030施工成本管理与施工成本计划

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
