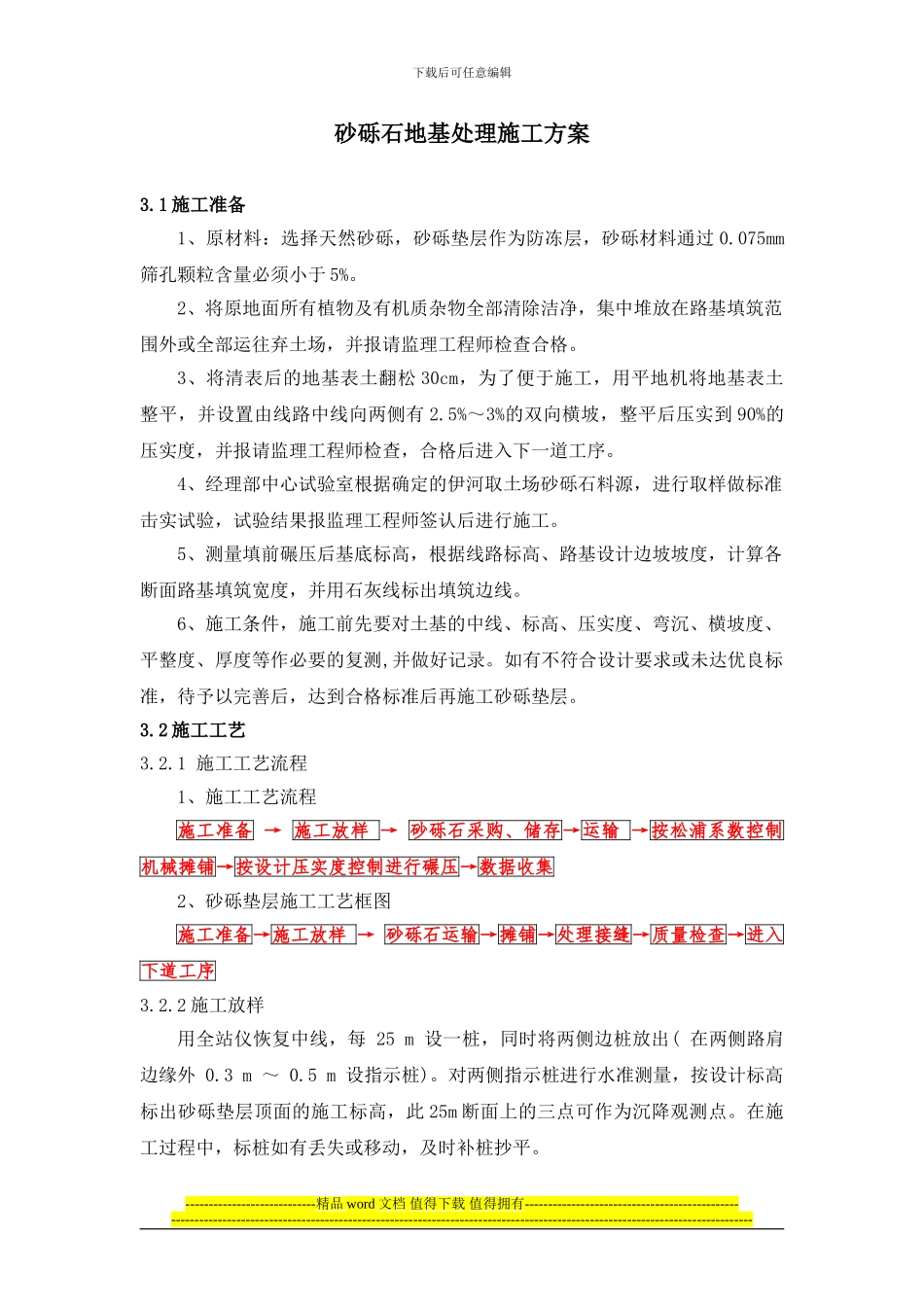

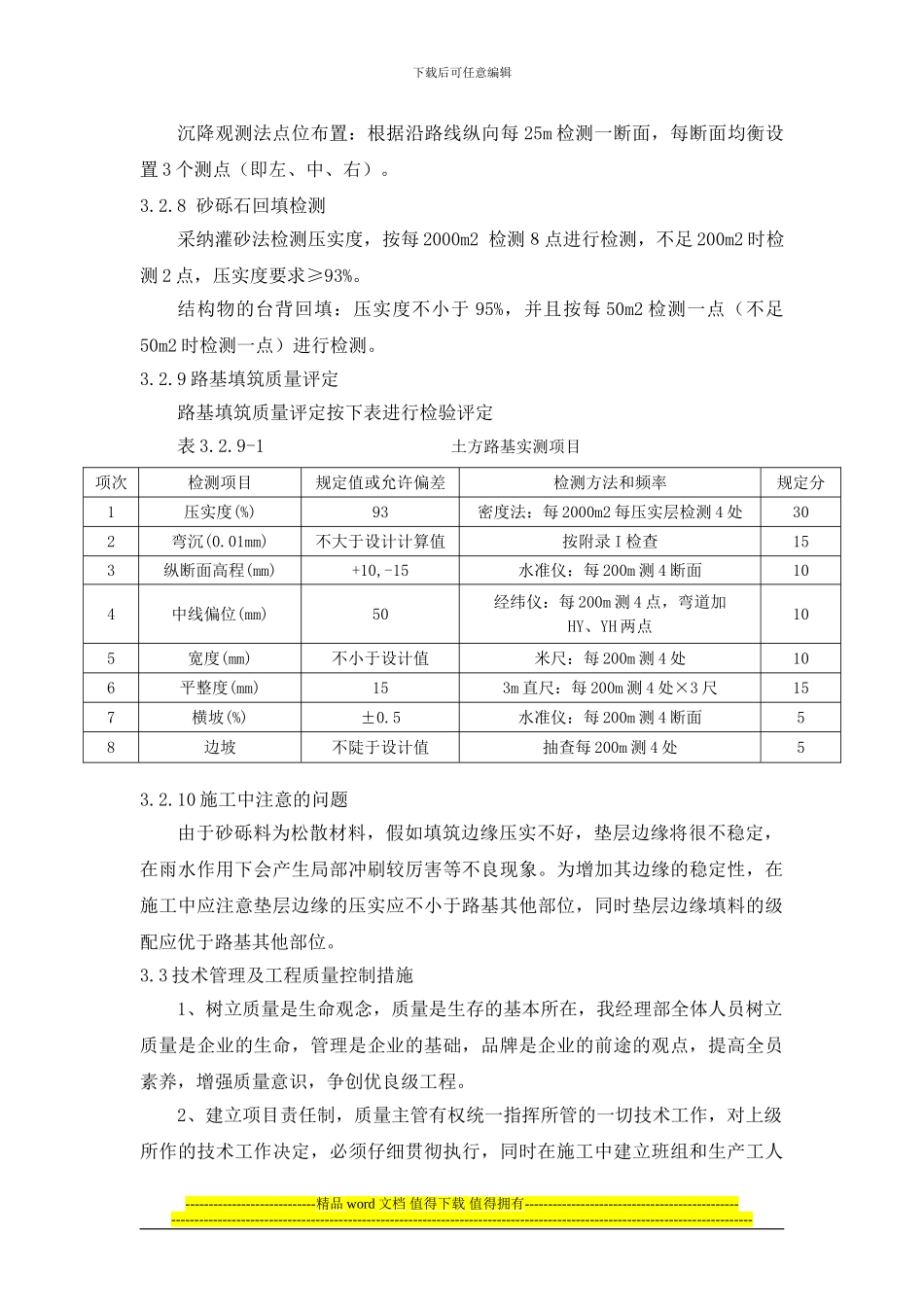

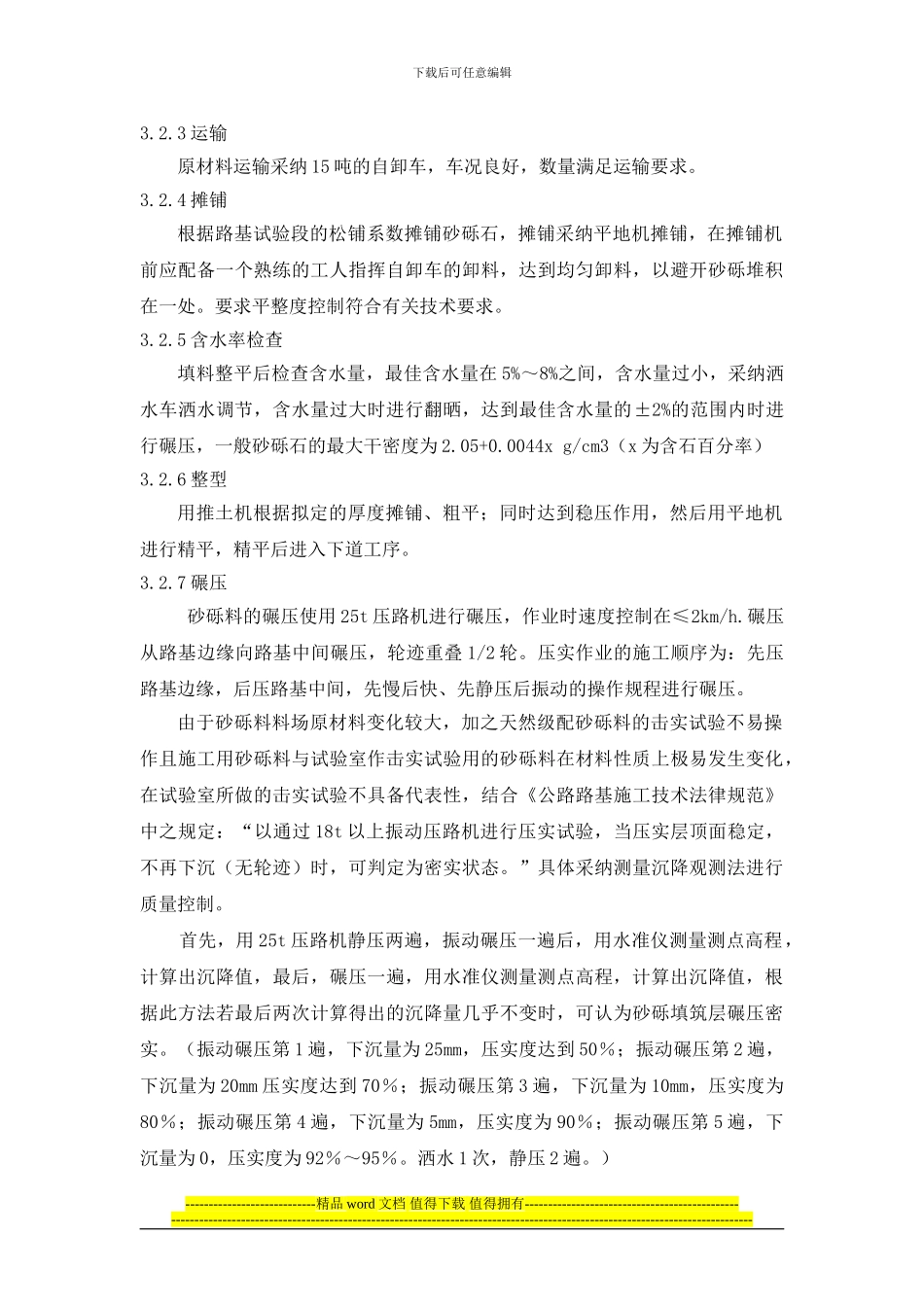

下载后可任意编辑砂砾石地基处理施工方案3.1 施工准备1、原材料:选择天然砂砾,砂砾垫层作为防冻层,砂砾材料通过 0.075mm筛孔颗粒含量必须小于 5%。2、将原地面所有植物及有机质杂物全部清除洁净,集中堆放在路基填筑范围外或全部运往弃土场,并报请监理工程师检查合格。3、将清表后的地基表土翻松 30cm,为了便于施工,用平地机将地基表土整平,并设置由线路中线向两侧有 2.5%~3%的双向横坡,整平后压实到 90%的压实度,并报请监理工程师检查,合格后进入下一道工序。4、经理部中心试验室根据确定的伊河取土场砂砾石料源,进行取样做标准击实试验,试验结果报监理工程师签认后进行施工。5、测量填前碾压后基底标高,根据线路标高、路基设计边坡坡度,计算各断面路基填筑宽度,并用石灰线标出填筑边线。6、施工条件,施工前先要对土基的中线、标高、压实度、弯沉、横坡度、平整度、厚度等作必要的复测,并做好记录。如有不符合设计要求或未达优良标准,待予以完善后,达到合格标准后再施工砂砾垫层。3.2 施工工艺3.2.1 施工工艺流程1、施工工艺流程施工准备 → 施工放样 → 砂砾石采购、储存→运输 →按松浦系数控制机械摊铺→按设计压实度控制进行碾压→数据收集2、砂砾垫层施工工艺框图施工准备→施工放样 → 砂砾石运输→摊铺→处理接缝→质量检查→进入下道工序3.2.2 施工放样用全站仪恢复中线,每 25 m 设一桩,同时将两侧边桩放出( 在两侧路肩边缘外 0.3 m ~ 0.5 m 设指示桩)。对两侧指示桩进行水准测量,按设计标高标出砂砾垫层顶面的施工标高,此 25m 断面上的三点可作为沉降观测点。在施工过程中,标桩如有丢失或移动,及时补桩抄平。----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑3.2.3 运输原材料运输采纳 15 吨的自卸车,车况良好,数量满足运输要求。3.2.4 摊铺根据路基试验段的松铺系数摊铺砂砾石,摊铺采纳平地机摊铺,在摊铺机前应配备一个熟练的工人指挥自卸车的卸料,达到均匀卸料,以避开砂砾堆积在一处。要求平整度控制符合有关技术要求。3.2.5 含水率检查填料整平后检查含水量,最佳含水量在 5%~8%之间,含水量过小,采纳洒水车洒水调节,含水量过大时进行翻晒,...
