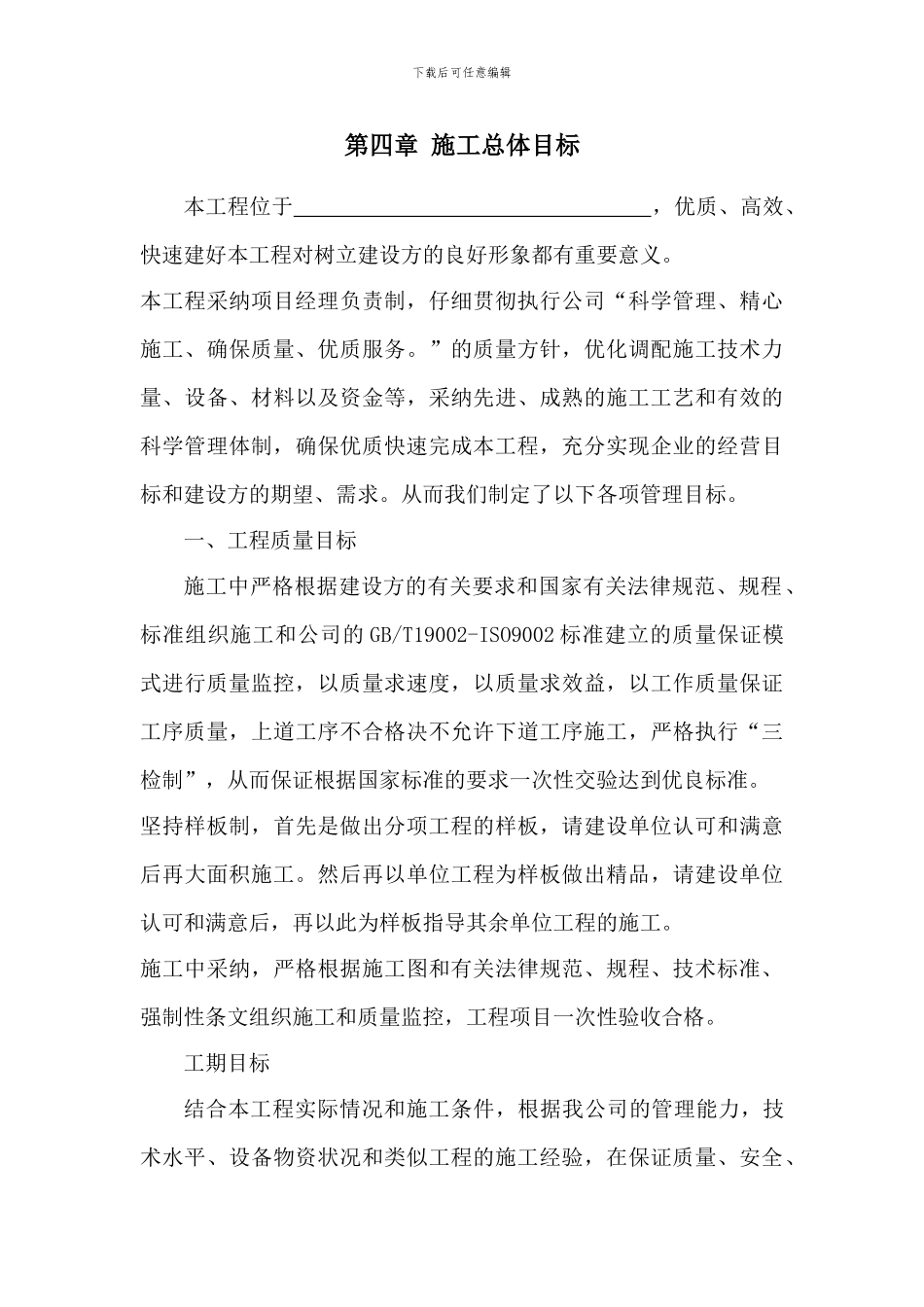

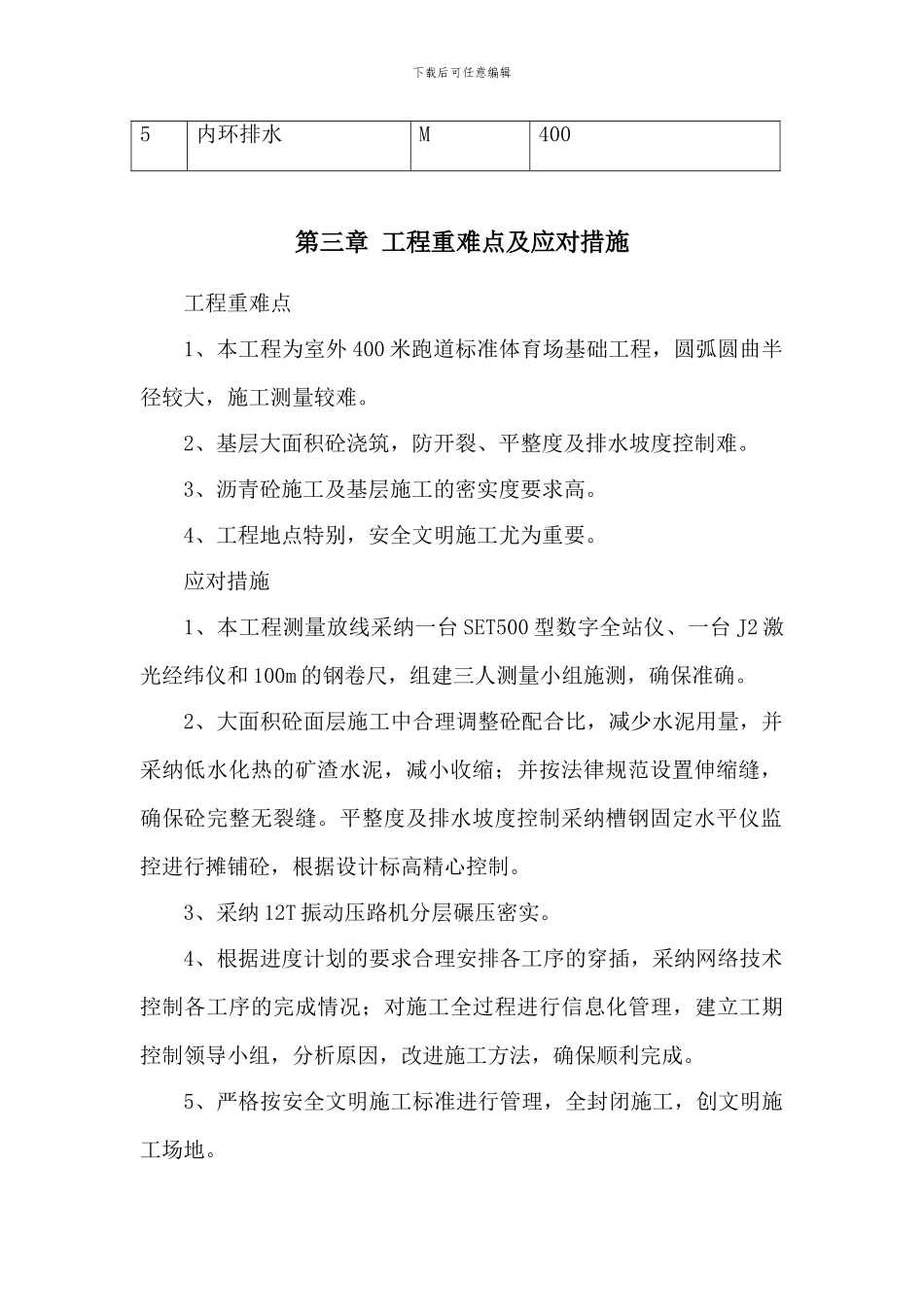

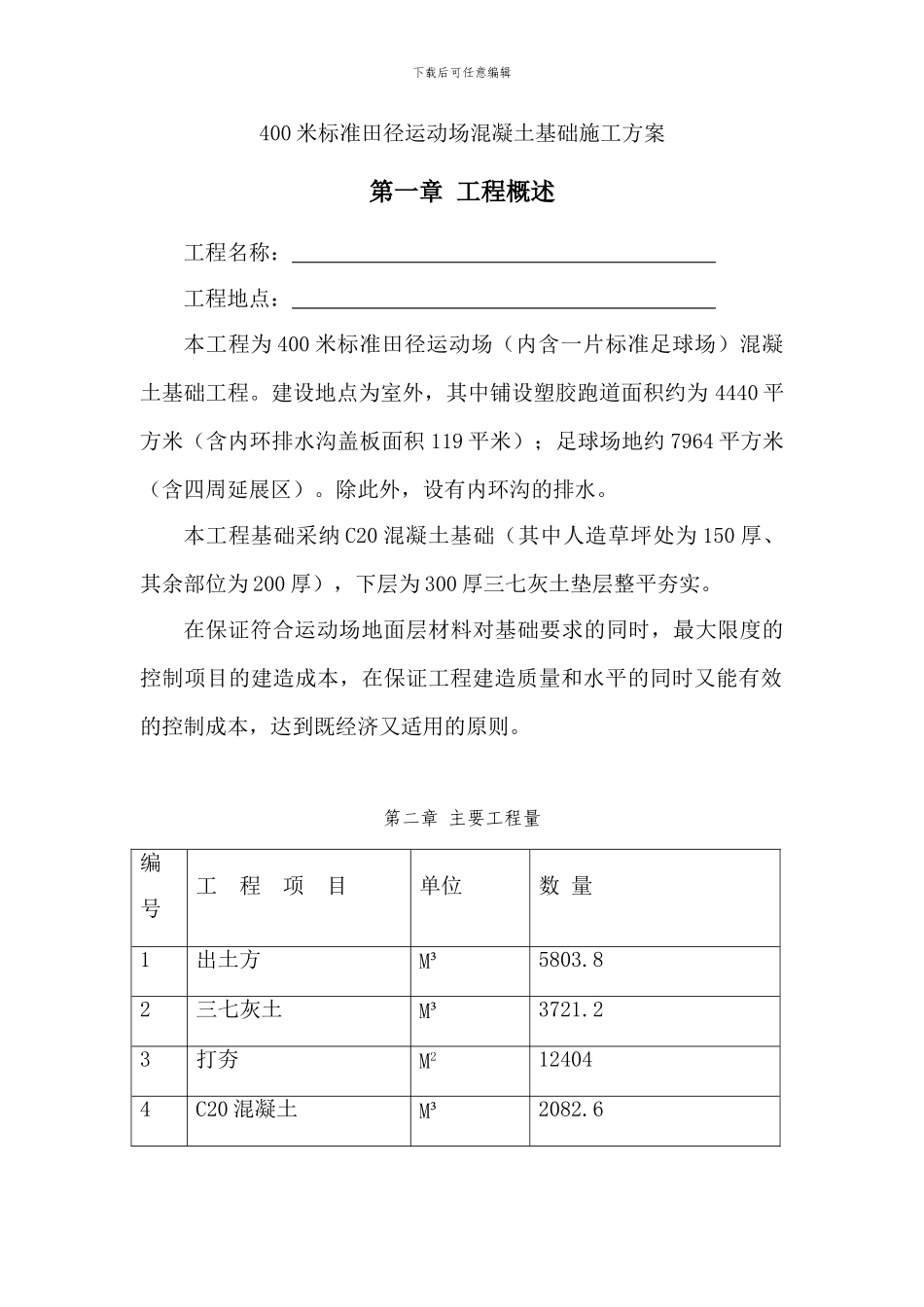

下载后可任意编辑400 米标准田径运动场混凝土基础施工方案第一章 工程概述工程名称: 工程地点: 本工程为 400 米标准田径运动场(内含一片标准足球场)混凝土基础工程。建设地点为室外,其中铺设塑胶跑道面积约为 4440 平方米(含内环排水沟盖板面积 119 平米);足球场地约 7964 平方米(含四周延展区)。除此外,设有内环沟的排水。本工程基础采纳 C20 混凝土基础(其中人造草坪处为 150 厚、其余部位为 200 厚),下层为 300 厚三七灰土垫层整平夯实。在保证符合运动场地面层材料对基础要求的同时,最大限度的控制项目的建造成本,在保证工程建造质量和水平的同时又能有效的控制成本,达到既经济又适用的原则。第二章 主要工程量编号工 程 项 目单位数 量1出土方M³5803.82三七灰土M³3721.23打夯M2124044C20 混凝土M³2082.6下载后可任意编辑5内环排水M400第三章 工程重难点及应对措施工程重难点1、本工程为室外 400 米跑道标准体育场基础工程,圆弧圆曲半径较大,施工测量较难。2、基层大面积砼浇筑,防开裂、平整度及排水坡度控制难。3、沥青砼施工及基层施工的密实度要求高。4、工程地点特别,安全文明施工尤为重要。应对措施1、本工程测量放线采纳一台 SET500 型数字全站仪、一台 J2 激光经纬仪和 100m 的钢卷尺,组建三人测量小组施测,确保准确。2、大面积砼面层施工中合理调整砼配合比,减少水泥用量,并采纳低水化热的矿渣水泥,减小收缩;并按法律规范设置伸缩缝,确保砼完整无裂缝。平整度及排水坡度控制采纳槽钢固定水平仪监控进行摊铺砼,根据设计标高精心控制。3、采纳 12T 振动压路机分层碾压密实。4、根据进度计划的要求合理安排各工序的穿插,采纳网络技术控制各工序的完成情况;对施工全过程进行信息化管理,建立工期控制领导小组,分析原因,改进施工方法,确保顺利完成。5、严格按安全文明施工标准进行管理,全封闭施工,创文明施工场地。下载后可任意编辑第四章 施工总体目标本工程位于 ,优质、高效、快速建好本工程对树立建设方的良好形象都有重要意义。本工程采纳项目经理负责制,仔细贯彻执行公司“科学管理、精心施工、确保质量、优质服务。”的质量方针,优化调配施工技术力量、设备、材料以及资金等,采纳先进、成熟的施工工艺和有效的科学管理体制,确保优质快速完成本工程,充分实现企业的经营目标和建设方的期望、需求。从而我们制定了以下各项管理目标。一、工程质量...
