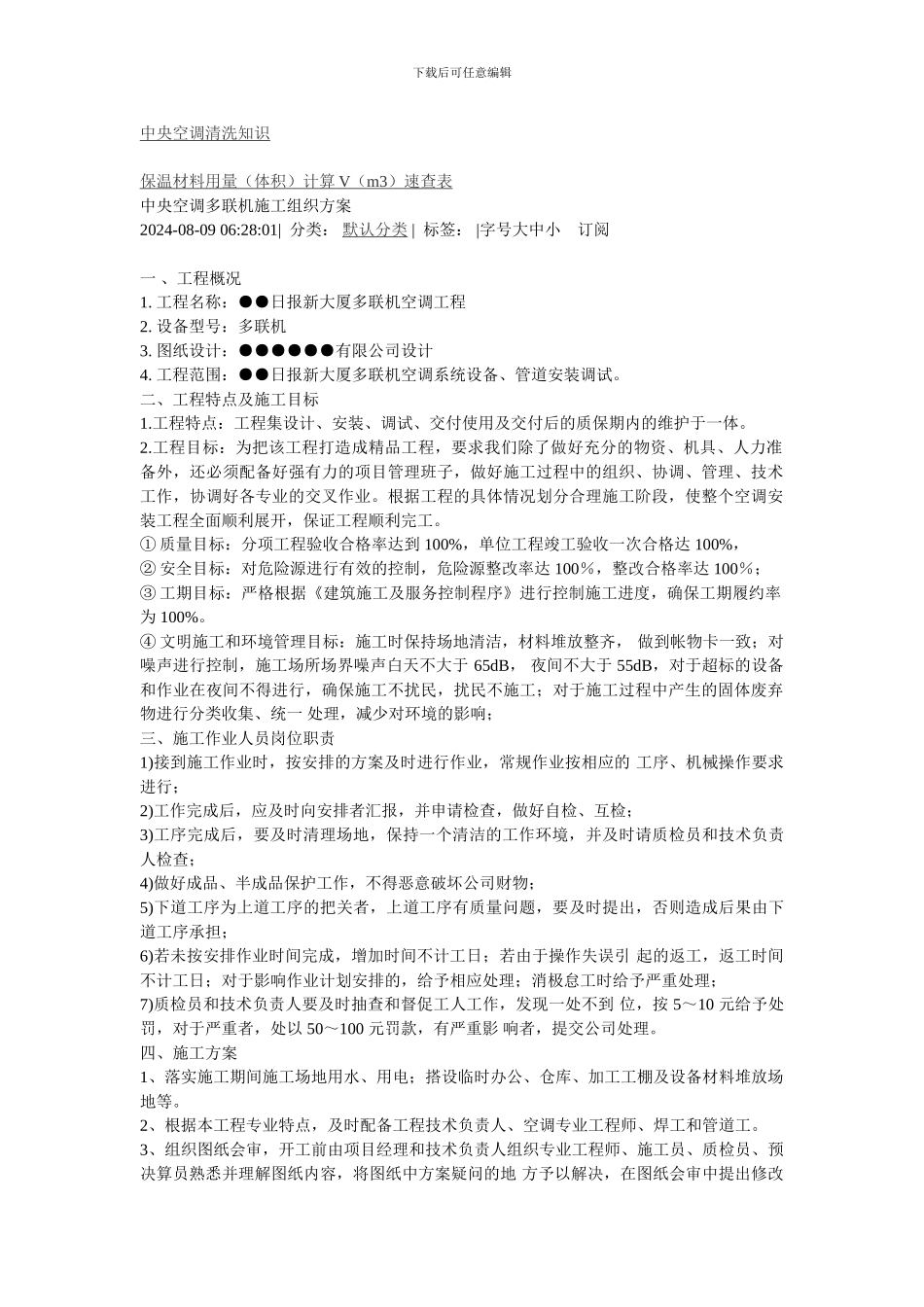

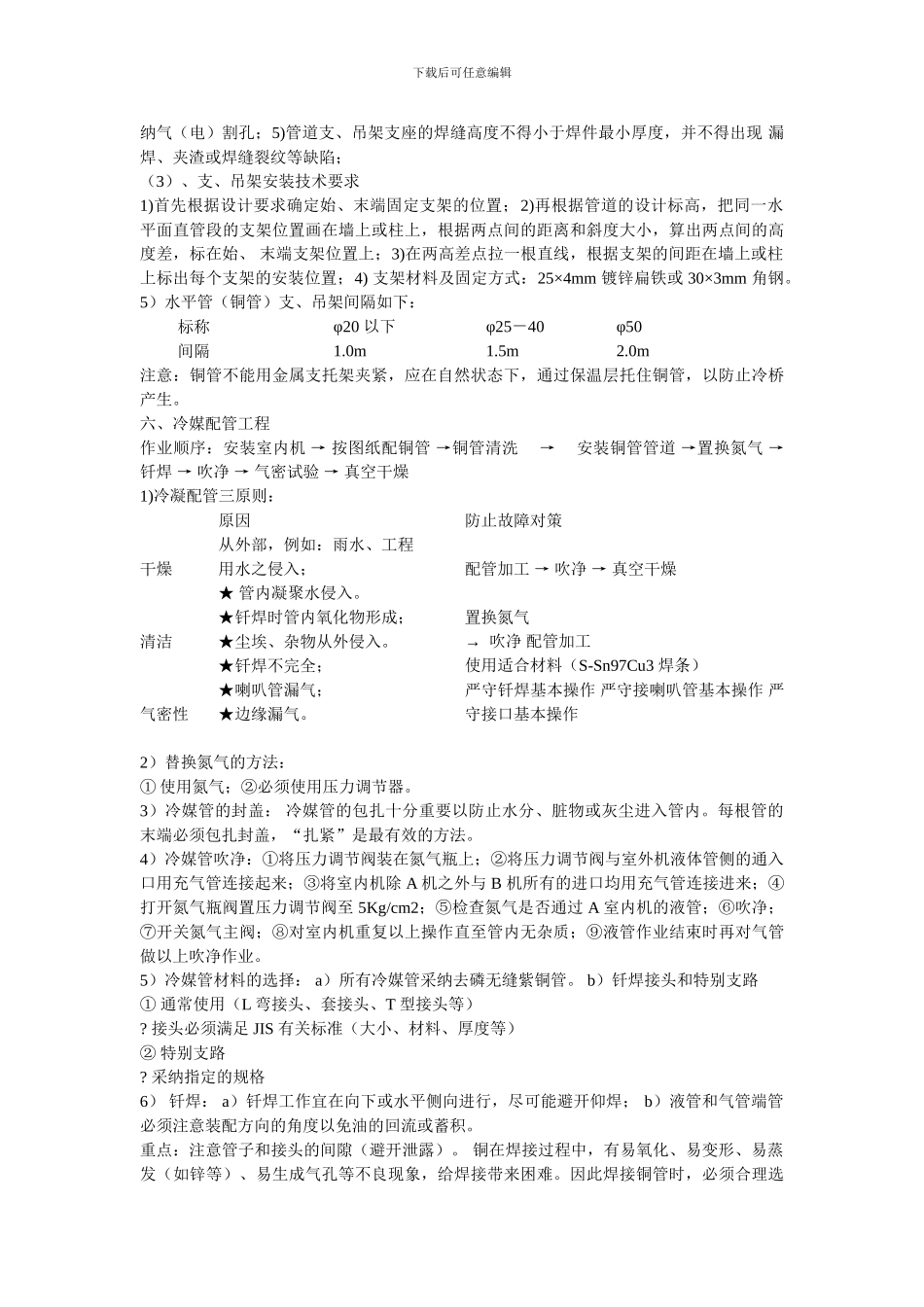

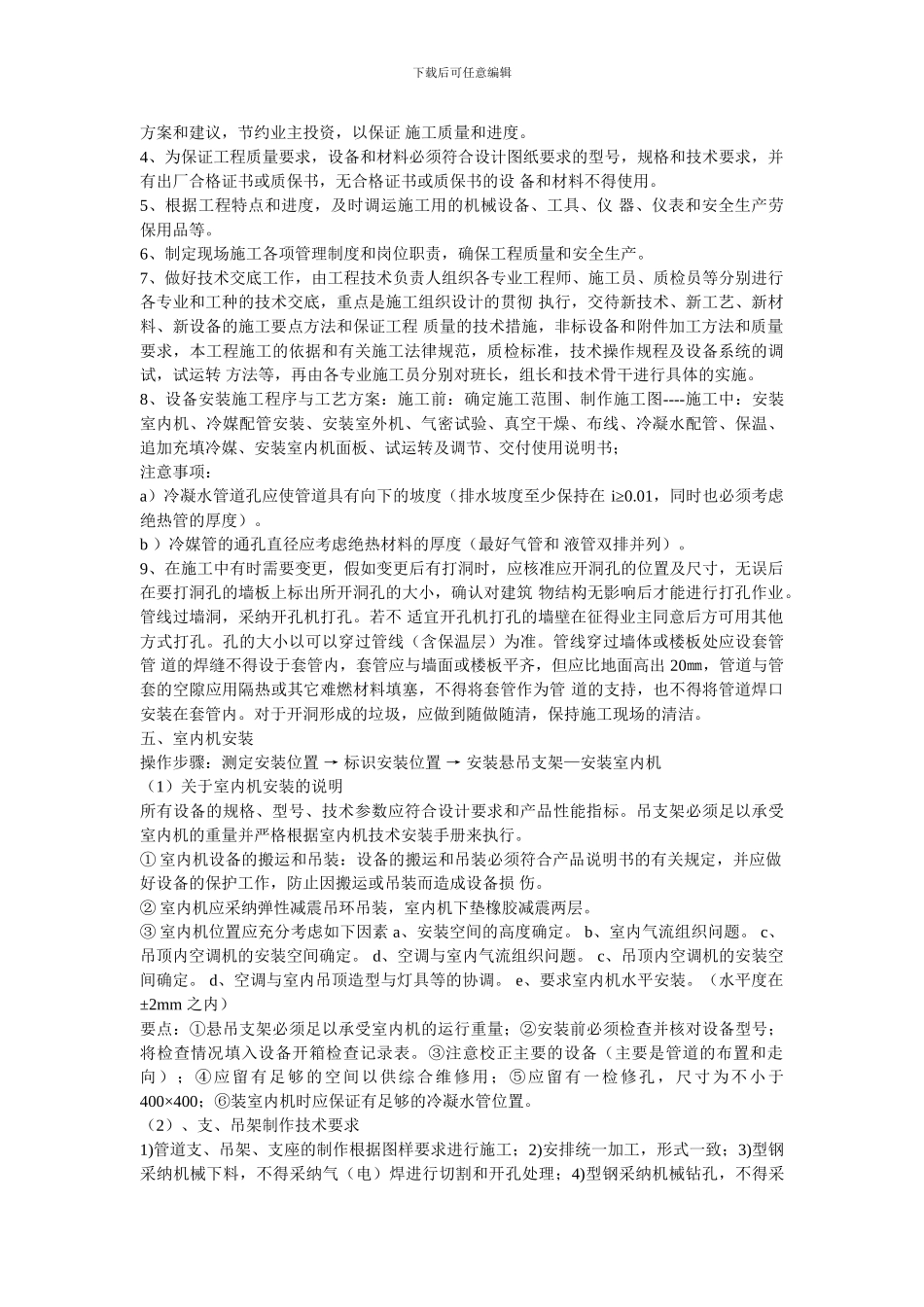

下载后可任意编辑中央空调清洗知识 保温材料用量(体积)计算 V ( m3 )速查表 中央空调多联机施工组织方案 2024-08-09 06:28:01| 分类: 默认分类 | 标签: |字号大中小 订阅 一 、工程概况1. 工程名称:●●日报新大厦多联机空调工程2. 设备型号:多联机3. 图纸设计:●●●●●●有限公司设计4. 工程范围:●●日报新大厦多联机空调系统设备、管道安装调试。二、工程特点及施工目标1.工程特点:工程集设计、安装、调试、交付使用及交付后的质保期内的维护于一体。2.工程目标:为把该工程打造成精品工程,要求我们除了做好充分的物资、机具、人力准备外,还必须配备好强有力的项目管理班子,做好施工过程中的组织、协调、管理、技术工作,协调好各专业的交叉作业。根据工程的具体情况划分合理施工阶段,使整个空调安装工程全面顺利展开,保证工程顺利完工。① 质量目标:分项工程验收合格率达到 100%,单位工程竣工验收一次合格达 100%,② 安全目标:对危险源进行有效的控制,危险源整改率达 100%,整改合格率达 100%;③ 工期目标:严格根据《建筑施工及服务控制程序》进行控制施工进度,确保工期履约率为 100%。④ 文明施工和环境管理目标:施工时保持场地清洁,材料堆放整齐, 做到帐物卡一致;对噪声进行控制,施工场所场界噪声白天不大于 65dB, 夜间不大于 55dB,对于超标的设备和作业在夜间不得进行,确保施工不扰民,扰民不施工;对于施工过程中产生的固体废弃物进行分类收集、统一 处理,减少对环境的影响;三、施工作业人员岗位职责1)接到施工作业时,按安排的方案及时进行作业,常规作业按相应的 工序、机械操作要求进行;2)工作完成后,应及时向安排者汇报,并申请检查,做好自检、互检;3)工序完成后,要及时清理场地,保持一个清洁的工作环境,并及时请质检员和技术负责人检查;4)做好成品、半成品保护工作,不得恶意破坏公司财物;5)下道工序为上道工序的把关者,上道工序有质量问题,要及时提出,否则造成后果由下道工序承担;6)若未按安排作业时间完成,增加时间不计工日;若由于操作失误引 起的返工,返工时间不计工日;对于影响作业计划安排的,给予相应处理;消极怠工时给予严重处理;7)质检员和技术负责人要及时抽查和督促工人工作,发现一处不到 位,按 5~10 元给予处罚,对于严重者,处以 50~100 元罚款,有严重影 响者,提交公司处理。四、施工方案1、落实施工期间施工...
