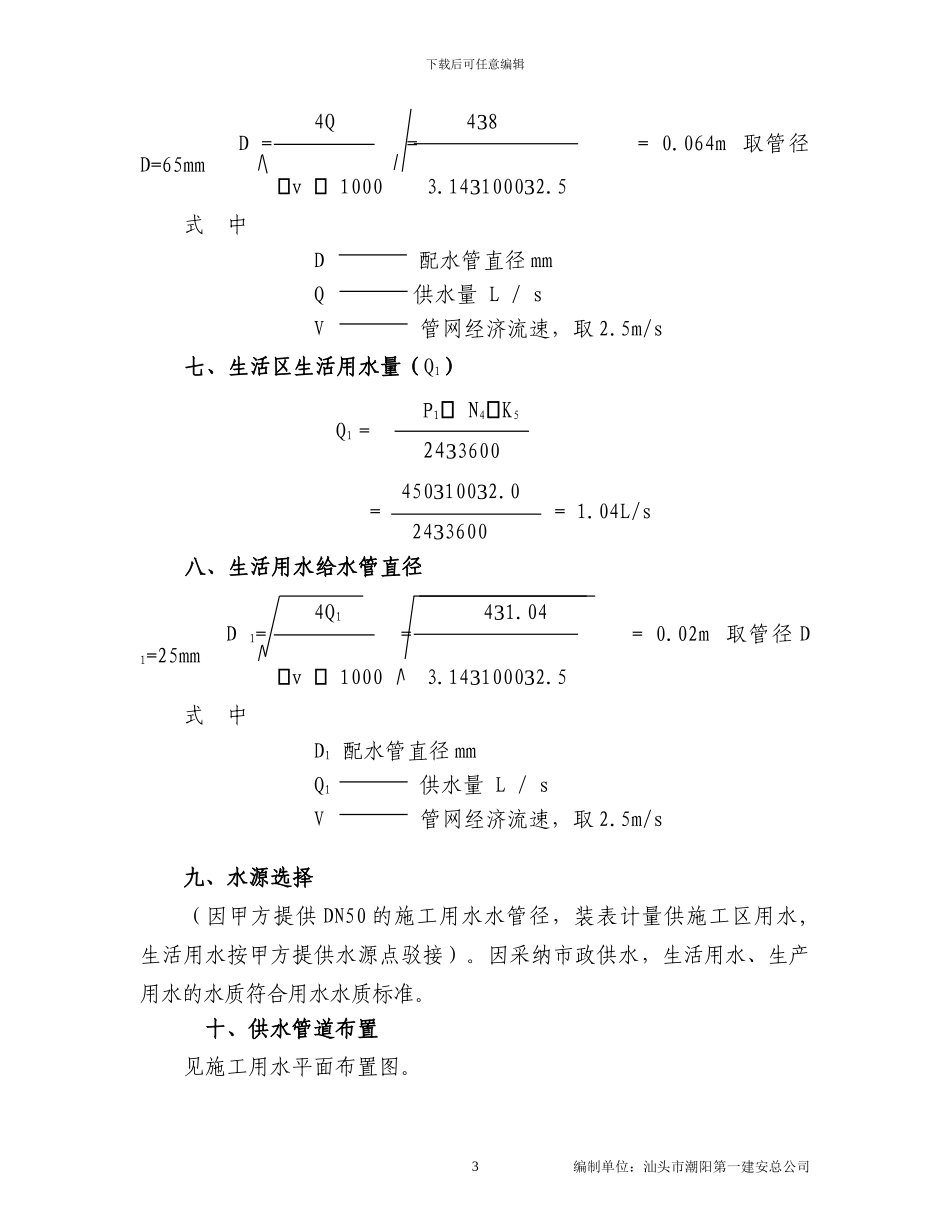

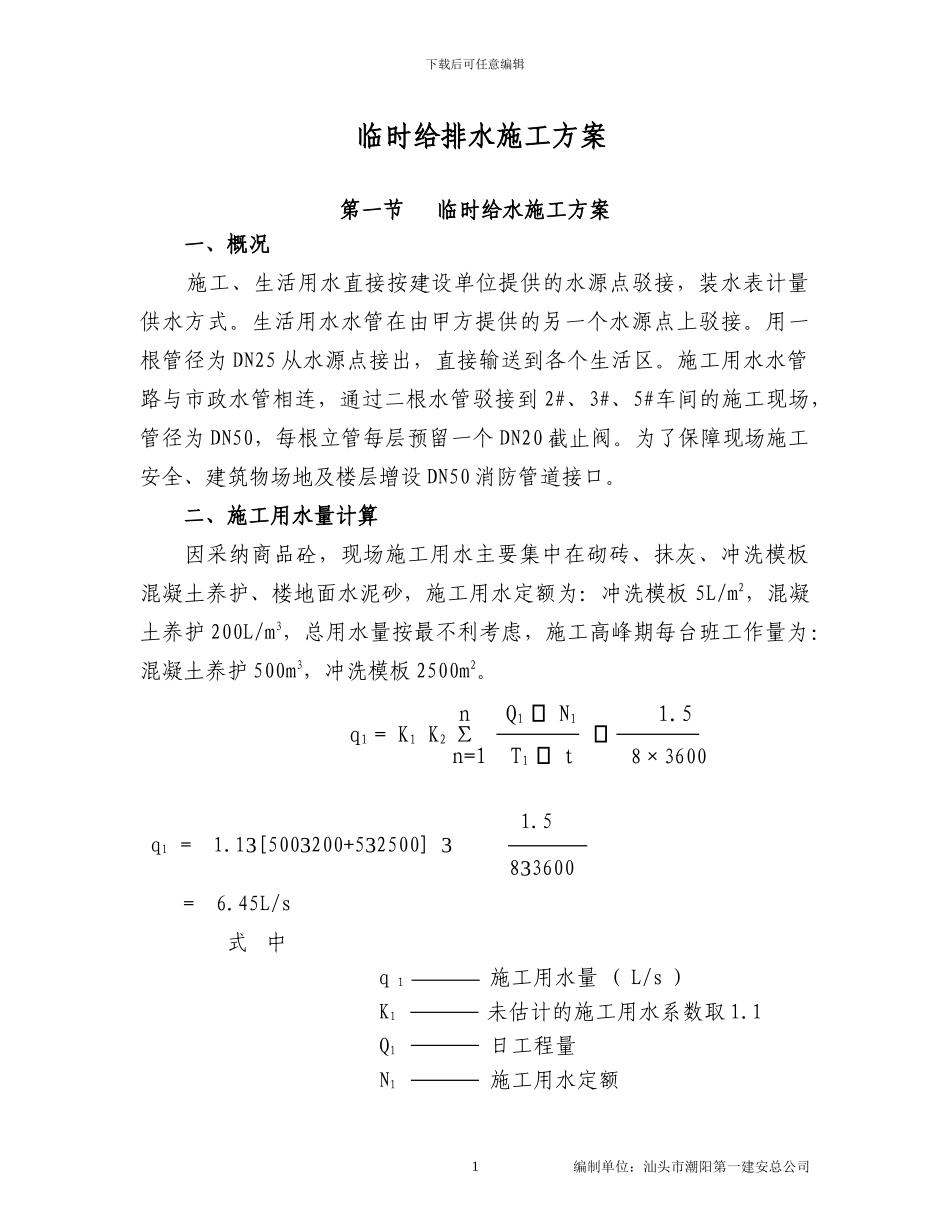

下载后可任意编辑 临时给排水施工方案第一节 临时给水施工方案 一、概况施工、生活用水直接按建设单位提供的水源点驳接,装水表计量供水方式
生活用水水管在由甲方提供的另一个水源点上驳接
用一根管径为 DN25 从水源点接出,直接输送到各个生活区
施工用水水管路与市政水管相连,通过二根水管驳接到 2#、3#、5#车间的施工现场,管径为 DN50,每根立管每层预留一个 DN20 截止阀
为了保障现场施工安全、建筑物场地及楼层增设 DN50 消防管道接口
二、施工用水量计算因采纳商品砼,现场施工用水主要集中在砌砖、抹灰、冲洗模板混凝土养护、楼地面水泥砂,施工用水定额为:冲洗模板 5L/m2,混凝土养护 200L/m3,总用水量按最不利考虑,施工高峰期每台班工作量为:混凝土养护 500m3,冲洗模板 2500m2
n Q1 N1 1
5 q1 = K1 K2 Σ n=1 T1 t 8×3600 1
5 q1 = 1
1[500200+52500] 83600 = 6
45L/s 式 中 q 1 施工用水量 ( L/s ) K1 未估计的施工用水系数取 1
1 Q1 日工程量 N1 施工用水定额编制单位:汕头市潮阳第一建安总公司1下载后可任意编辑 T 1 有效工作日,按天计算 t 每天工作班数 K2 用水不均衡系数取 1

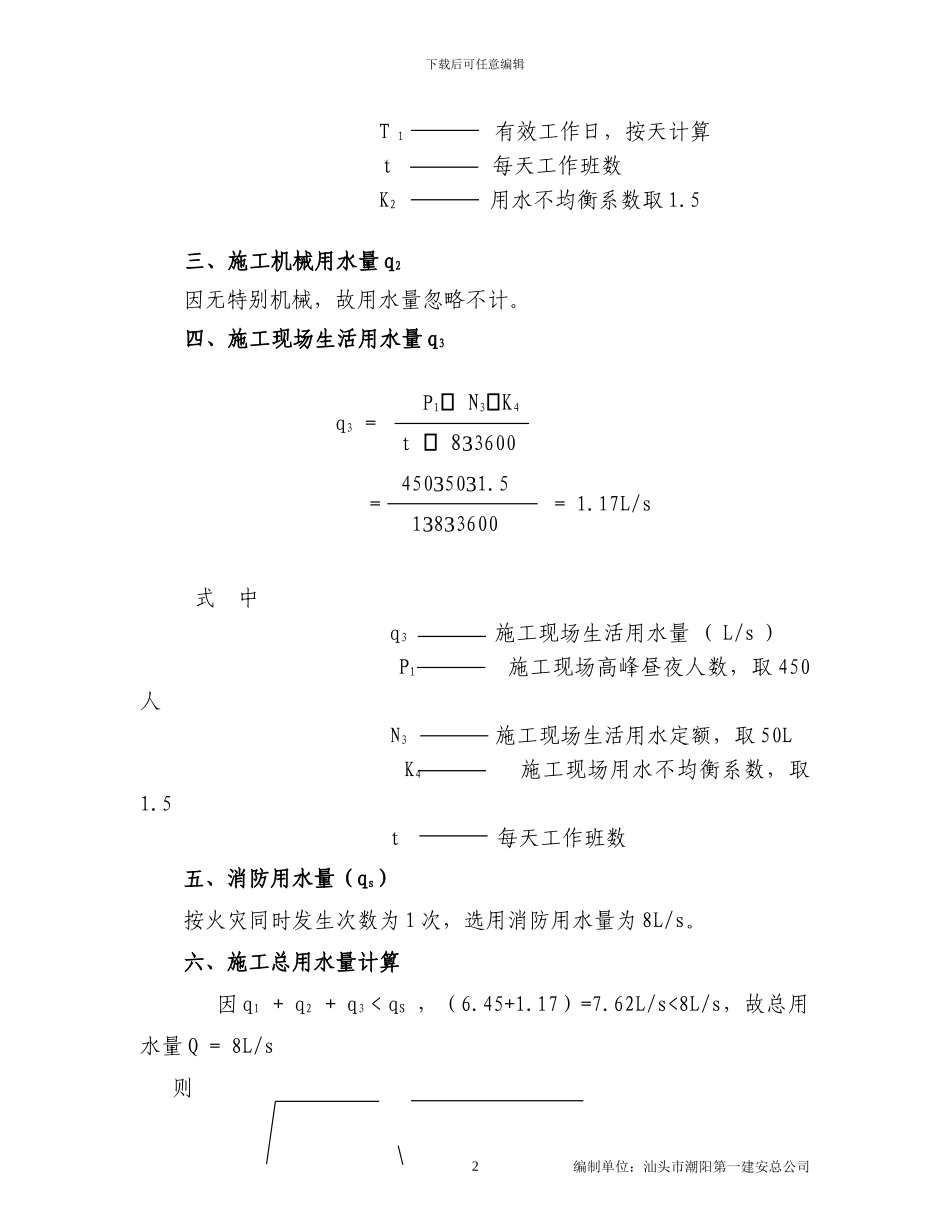

5三、施工机械用水量 q2因无特别机械,故用水量忽略不计
四、施工现场生活用水量 q3 P1 N3K4 q3 = t 83600 450501
5 = = 1
17L/s 183600 式 中 q3 施工现场生活用水量 ( L/s ) P1 施工现场高峰昼夜人数,取 450人 N3 施工现场生活用水定额,取 50L K4 施工现场用水不均衡系数,取1
5 t 每天工作班数 五、消防用水量(qs) 按火灾同时发生次数为 1 次,
