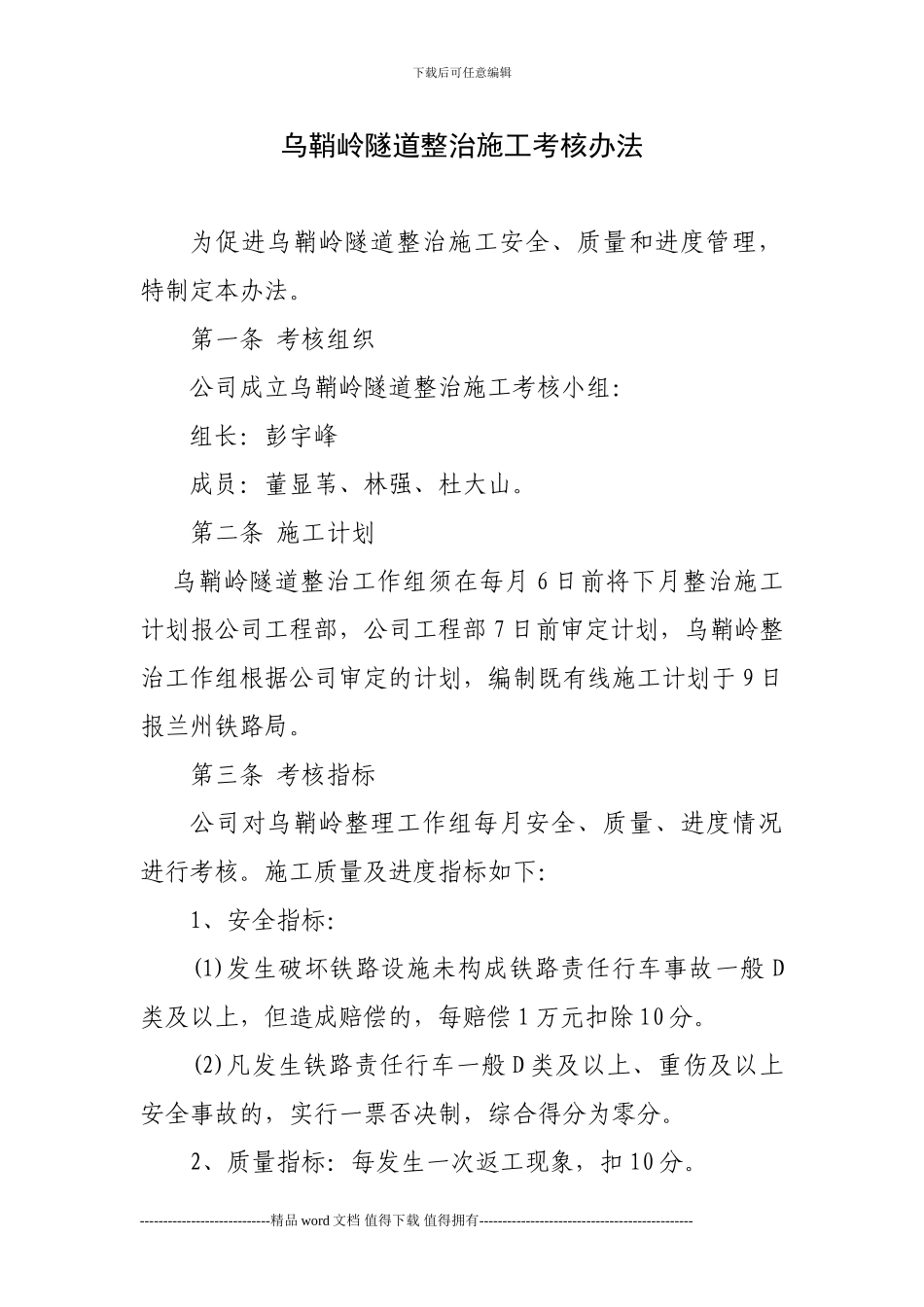

下载后可任意编辑乌鞘岭隧道整治施工考核办法为促进乌鞘岭隧道整治施工安全、质量和进度管理,特制定本办法
第一条 考核组织公司成立乌鞘岭隧道整治施工考核小组:组长:彭宇峰成员:董显苇、林强、杜大山
第二条 施工计划乌鞘岭隧道整治工作组须在每月 6 日前将下月整治施工计划报公司工程部,公司工程部 7 日前审定计划,乌鞘岭整治工作组根据公司审定的计划,编制既有线施工计划于 9 日报兰州铁路局
第三条 考核指标公司对乌鞘岭整理工作组每月安全、质量、进度情况进行考核
施工质量及进度指标如下:1、安全指标:(1)发生破坏铁路设施未构成铁路责任行车事故一般 D类及以上,但造成赔偿的,每赔偿 1 万元扣除 10 分
(2)凡发生铁路责任行车一般 D 类及以上、重伤及以上安全事故的,实行一票否决制,综合得分为零分
2、质量指标:每发生一次返工现象,扣 10 分

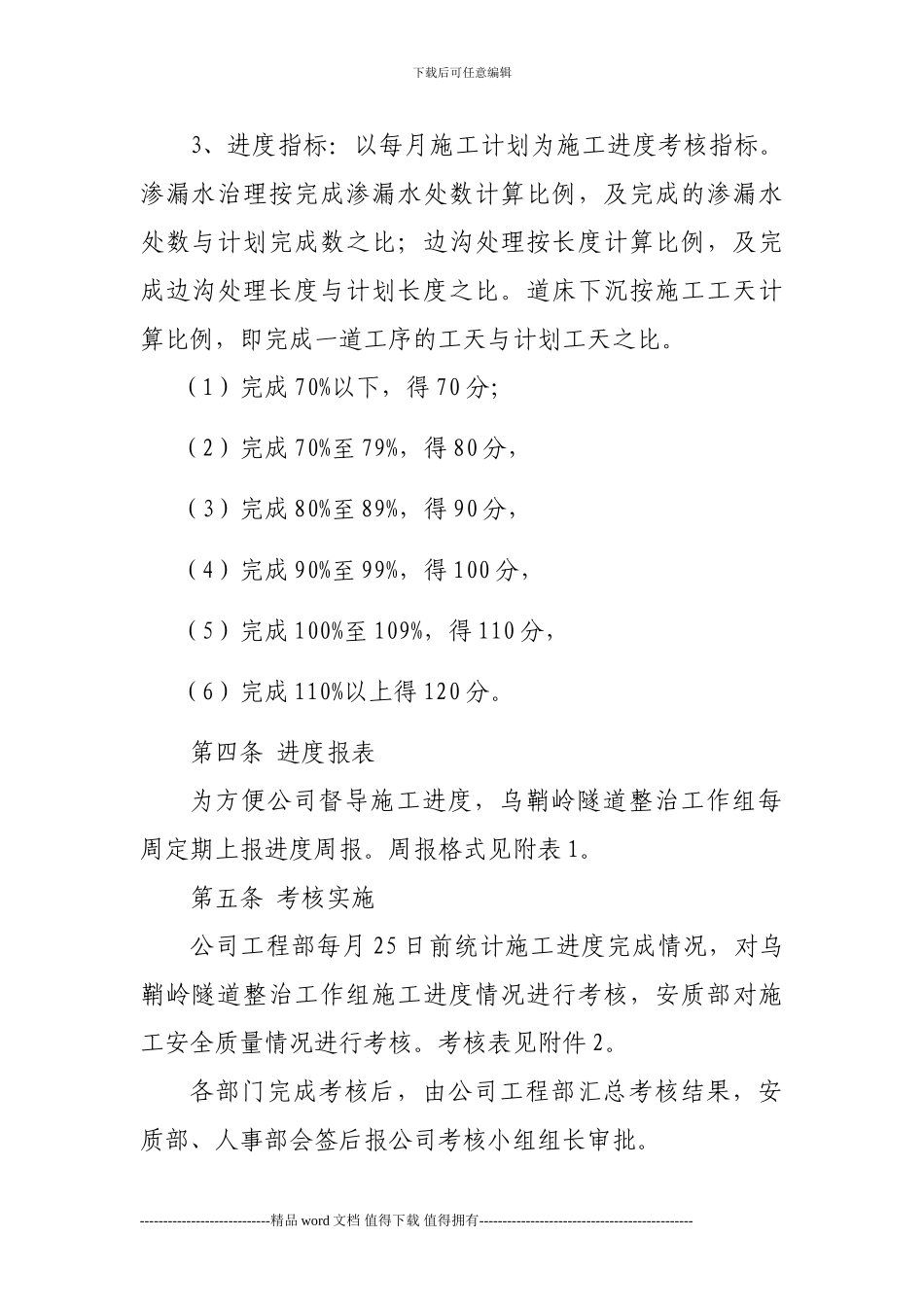

----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑3、进度指标:以每月施工计划为施工进度考核指标
渗漏水治理按完成渗漏水处数计算比例,及完成的渗漏水处数与计划完成数之比;边沟处理按长度计算比例,及完成边沟处理长度与计划长度之比
道床下沉按施工工天计算比例,即完成一道工序的工天与计划工天之比
(1)完成 70%以下,得 70 分;(2)完成 70%至 79%,得 80 分,(3)完成 80%至 89%,得 90 分,(4)完成 90%至 99%,得 100 分,(5)完成 100%至 109%,得 110 分,(6)完成 110%以上得 120 分
第四条 进度报表为方便公司督导施工进度,乌鞘岭隧道整治工作组每周定期上报进度周报
周报格式见附表 1

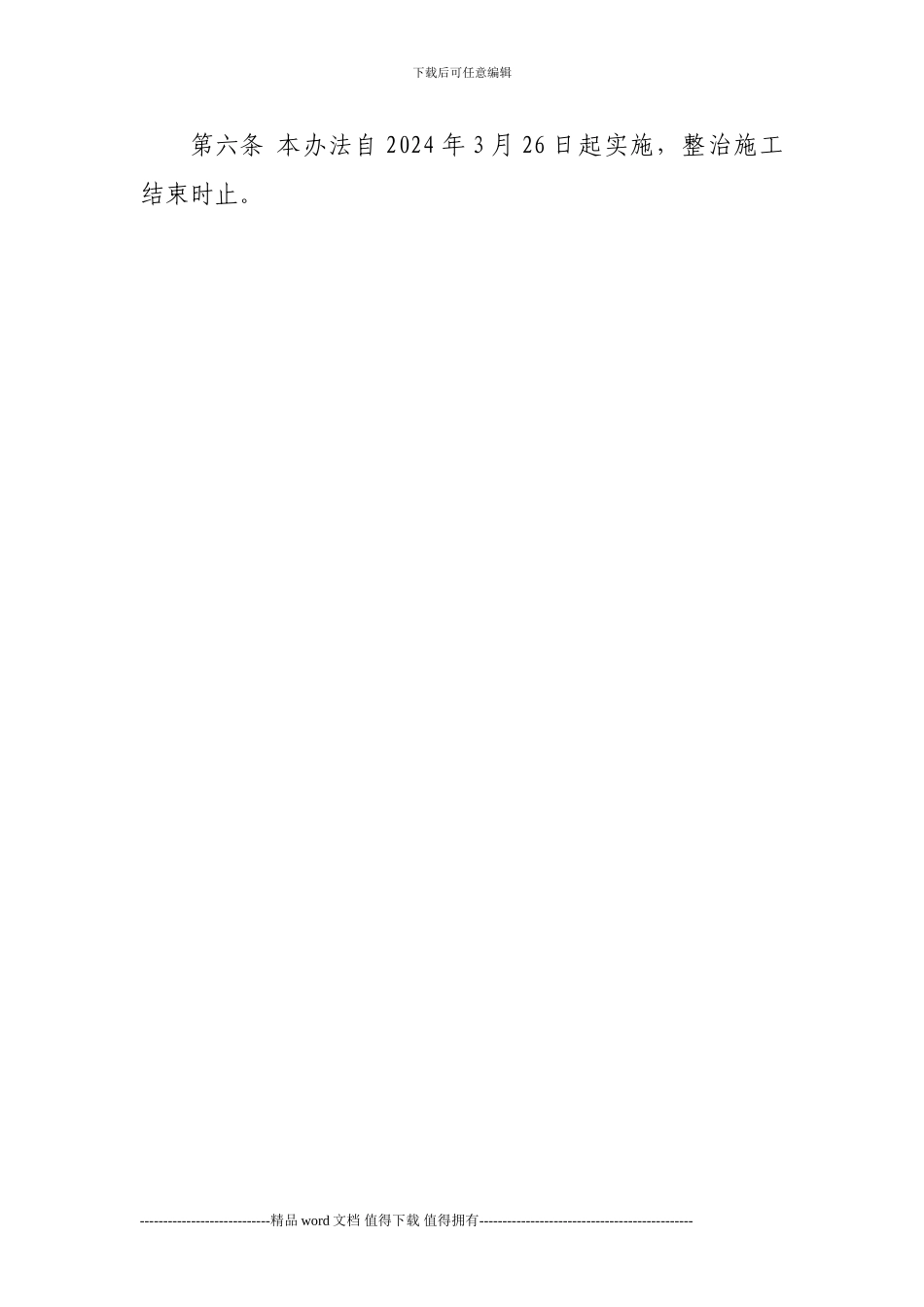

第五条 考核实施公司工程部每月 25
