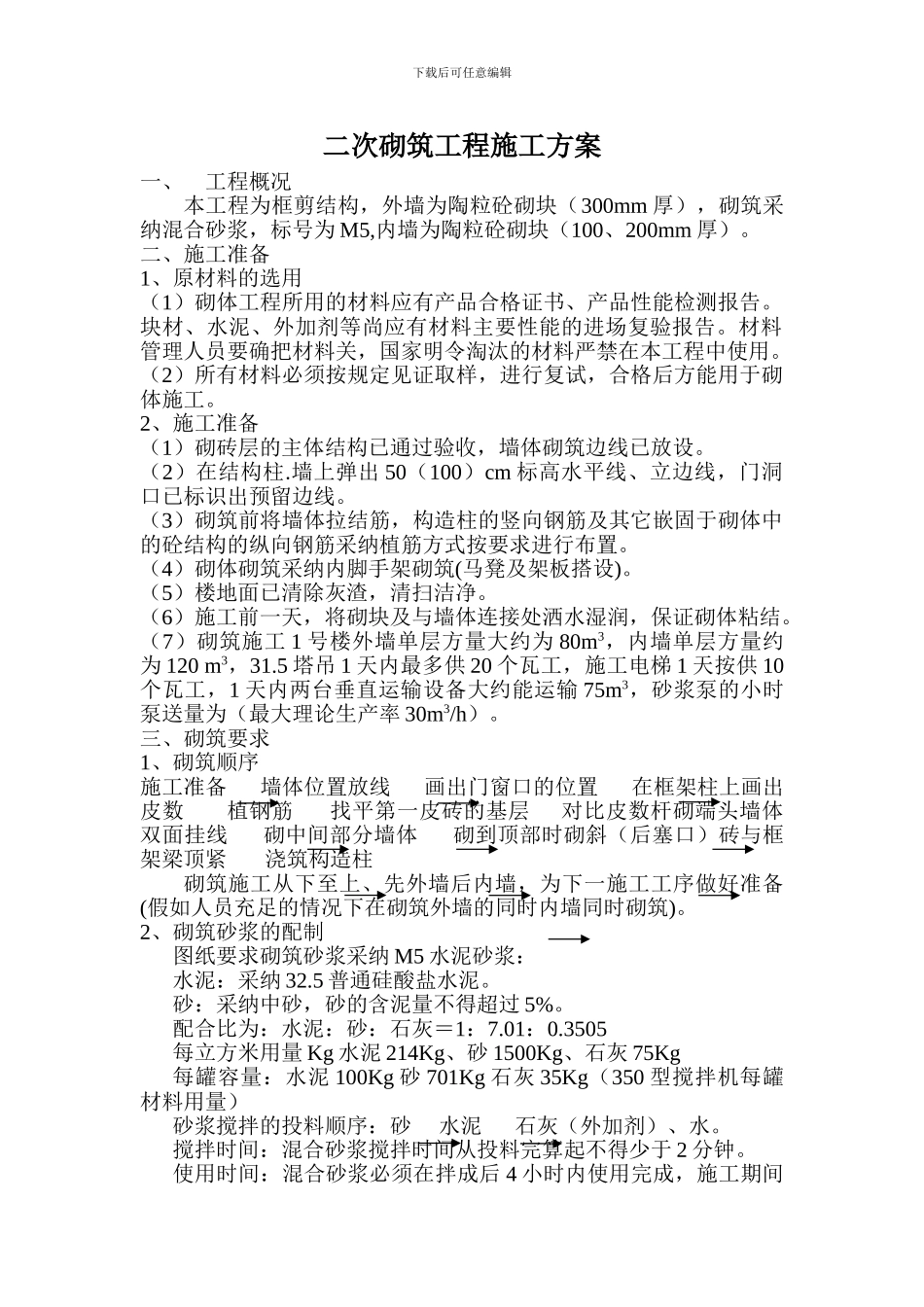

下载后可任意编辑二次砌筑工程施工方案一、工程概况本工程为框剪结构,外墙为陶粒砼砌块(300mm 厚),砌筑采纳混合砂浆,标号为 M5,内墙为陶粒砼砌块(100、200mm 厚)
二、施工准备1、原材料的选用(1)砌体工程所用的材料应有产品合格证书、产品性能检测报告
块材、水泥、外加剂等尚应有材料主要性能的进场复验报告
材料管理人员要确把材料关,国家明令淘汰的材料严禁在本工程中使用
(2)所有材料必须按规定见证取样,进行复试,合格后方能用于砌体施工
2、施工准备(1)砌砖层的主体结构已通过验收,墙体砌筑边线已放设
(2)在结构柱
墙上弹出 50(100)cm 标高水平线、立边线,门洞口已标识出预留边线
(3)砌筑前将墙体拉结筋,构造柱的竖向钢筋及其它嵌固于砌体中的砼结构的纵向钢筋采纳植筋方式按要求进行布置
(4)砌体砌筑采纳内脚手架砌筑(马凳及架板搭设)
(5)楼地面已清除灰渣,清扫洁净
(6)施工前一天,将砌块及与墙体连接处洒水湿润,保证砌体粘结
(7)砌筑施工 1 号楼外墙单层方量大约为 80m3,内墙单层方量约为 120 m3,31
5 塔吊 1 天内最多供 20 个瓦工,施工电梯 1 天按供 10个瓦工,1 天内两台垂直运输设备大约能运输 75m3,砂浆泵的小时泵送量为(最大理论生产率 30m3/h)
三、砌筑要求1、砌筑顺序施工准备 墙体位置放线 画出门窗口的位置 在框架柱上画出皮数 植钢筋 找平第一皮砖的基层 对比皮数杆砌端头墙体 双面挂线 砌中间部分墙体 砌到顶部时砌斜(后塞口)砖与框架梁顶紧 浇筑构造柱砌筑施工从下至上、先外墙后内墙,为下一施工工序做好准备(假如人员充足的情况下在砌筑外墙的同时内墙同时砌筑)
2、砌筑砂浆的配制图纸要求砌筑砂浆采纳 M5 水泥砂浆:水泥:采纳 32
5 普通硅酸盐水泥
砂:采纳中砂,砂的含泥量不得超过 5%
配合比为:水泥:砂:
